Ход строительства в ЖК Инноватор

  • Назад
  • Страница 9 из 9
  • 7
  • 8
  • 9

ну а новости по строительству Инноватора таковы, что вроде и закончен на словах, но сдавать все никак не собираются, несу, от застройщика:

Башня 1️⃣

🔨 Завершены монолитные работы.
🔨 Продолжается каменная кладка межквартирных перегородок с 2-го по 28-й этаж — 80%.
🔨 Стоечно-ригельная система фасада. Выполнено — 85%.
🔨 Выполняются работы по заполнению утеплителем — 70%.
🔨 Ведутся работы по остеклению — 65%
🔨 Ведутся работы по установке системы отопления в  горизонтальной части — 60%.
🔨 Завершены работы по водоснабжению вертикальной части — 100%.
🔨 Выполняются работы по водоснабжению горизонтальной части — 84%.
🔨 В процессе выполнения работы по хозяйственно-бытовой канализации, ливневой канализации — 87%.
🔨 Завершены работы по установке системы пожаротушения стояковой части — 100%.
🔨 Выполняются работы по установке системы пожаротушения горизонтальной части — 84%.
🔨 Установлена противодымная вентиляция — 100%.
🔨 Ведутся работы по установке общеобменной вентиляции — 82%.
🔨 Выполняются работы по прокладке системы кабельной канализации в  вертикальной части — 79%.
🔨 Ведутся работы по прокладке системы кабельной канализации в  горизонтальной части — 88%.
🔨 Ведутся работы по прокладке силовых кабелей — 50%.
🔨 Ведутся работы по монтажу СОУЭ.1 — 52%.
🔨 Ведутся работы по монтажу СОУЭ.2 — 75%.
🔨 Выполняются работы по установке систем пожарной сигнализации — 75%.
🔨 Близится к завершению процесс монтажа системы УЭРМ — 94%.

Башня 2️⃣

🔨 Выполнены. монолитные работы — 100%.
🔨 Ведутся работы по каменной кладке межквартирных перегородок с 2-го по 28-й этаж — 78%.
🔨 Осуществляются работы по установке стоечно-ригельной системе фасада — 95%.
🔨 Продолжаются работы по заполнению утеплителем — 85%.
🔨 Проводятся работы по остеклению — 80%.
🔨 Ведутся работы по отоплению горизонтальной части — 74%.
🔨 Завершены работы по установке системы водоснабжения вертикальной части — 100%.
🔨 Выполняются работы по установке системы водоснабжения горизонтальной части — 83%.
🔨 В процессе выполнения работы по хозяйственно-бытовой канализации, ливневой канализации — 90%.
🔨 Завершена установка системы пожаротушения стояковой части — 100%.
🔨 Выполняются работы по установке системы пожаротушения в горизонтальной части — 85%.
🔨 Завершена установка вентиляции — 100%.
🔨 Продолжаются работы по установке общеобменной вентиляции — 78%.
🔨 Ведутся работы по прокладке системы кабельной канализации в вертикальной части — 83%.
🔨 Ведутся работы по прокладке системы кабельной канализации в горизонтальной части — 87%
🔨 Ведутся работы по прокладке силовых кабелей — 45%.
🔨 Ведутся работы по монтажу СОУЭ.1 — 55%.
🔨 Ведутся работы по монтажу СОУЭ.2 — 85%.
🔨 Выполняются работы по установке системы пожарной сигнализации — 80%.
🔨 Подходит к завершению монтаж УЭРМ — 95%.

Стилобат

🔨 Завершены монолитные работы — 100%.
🔨 Ведутся работы по каменной кладке — 71%.
🔨 Стоечно-ригельная система фасада выполнена на 70%.
🔨 Продолжаются работы по установке системы отопления — 55%.
🔨 Начались работы по установке системы пожаротушения в горизонтальной части — 3%.
🔨 В процессе выполнения работы по хозяйственно-бытовой канализации, ливневой канализации — 74%.
🔨 Ведутся работы по прокладке системы кабельной канализации в  горизонтальной части на 1 этаже — 75%.
🔨 Продолжается работы с вентиляционной системой  — 4%.

уже 10 кварталов перенос срока, по виду будет еще больше переносов(

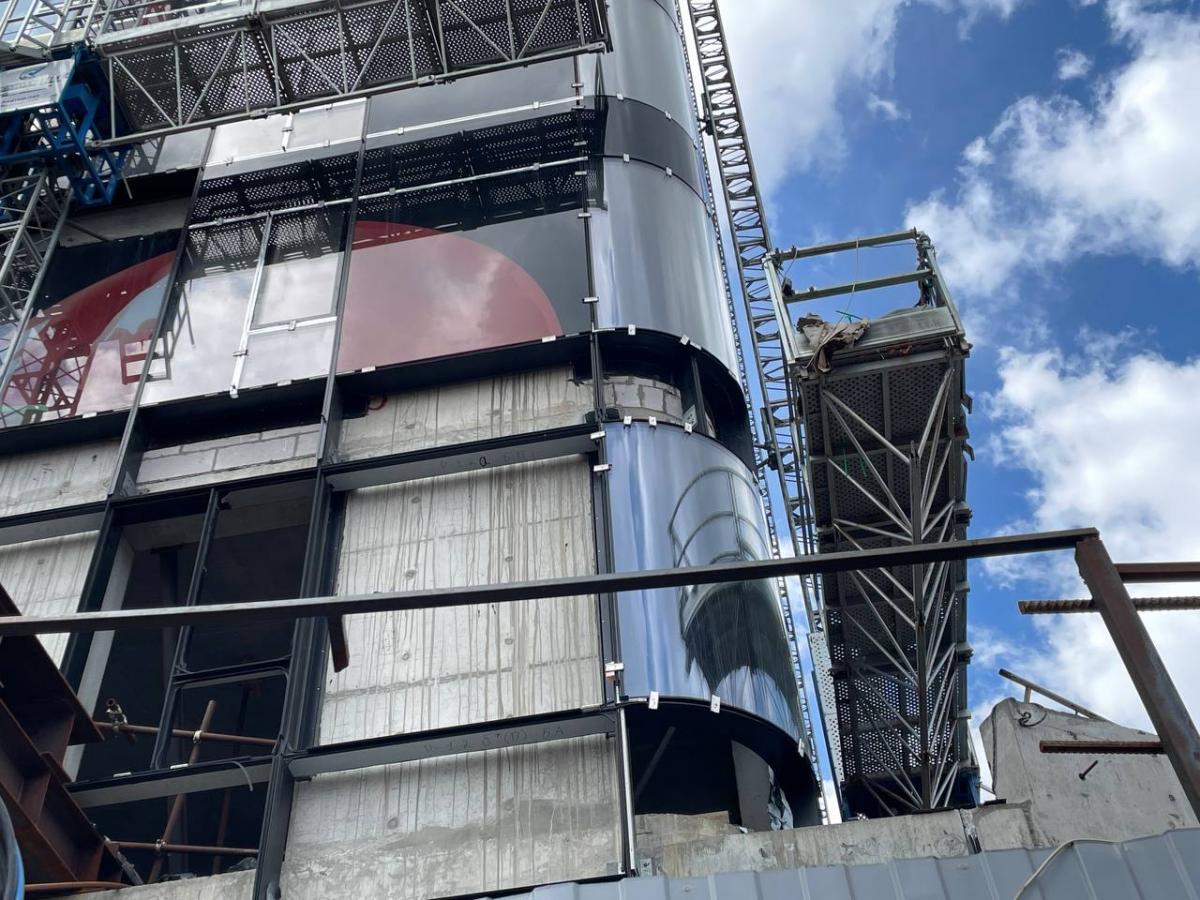

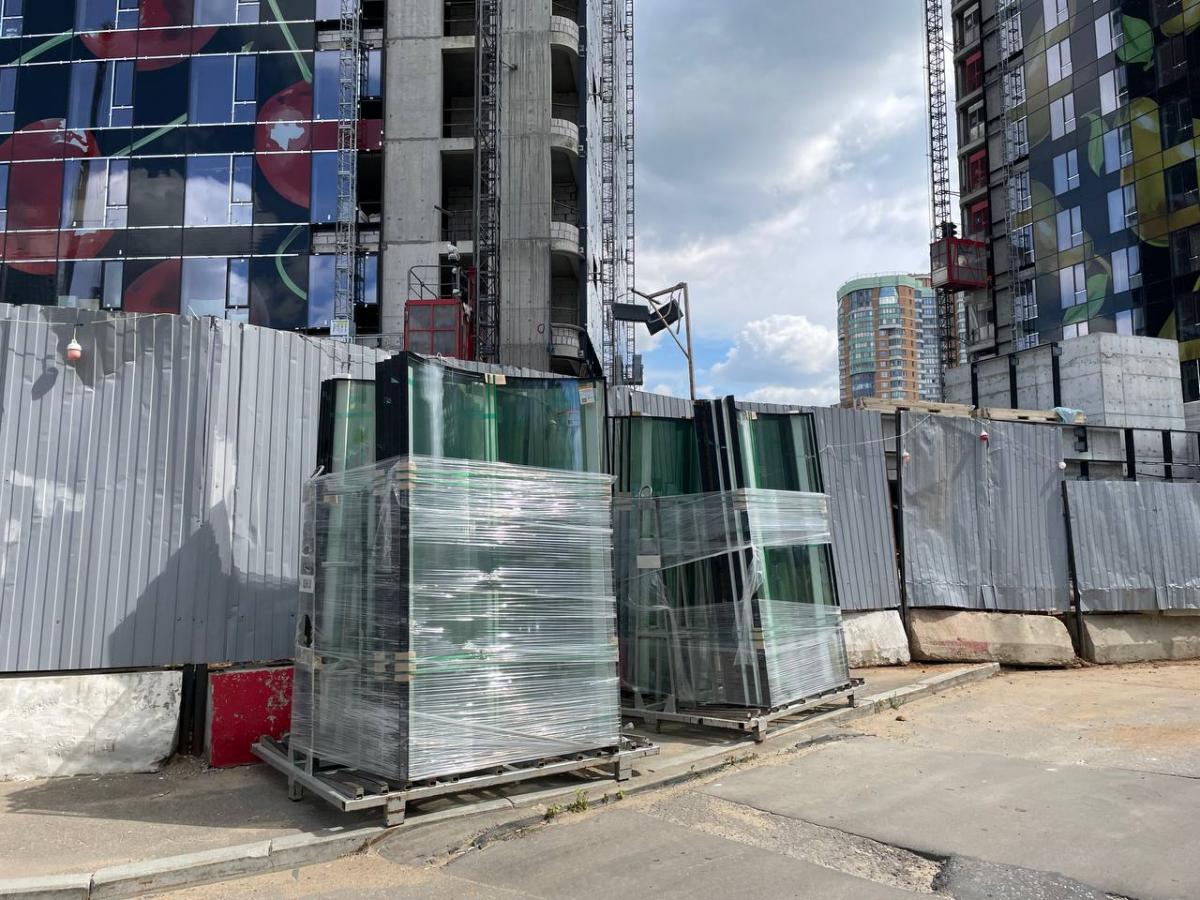

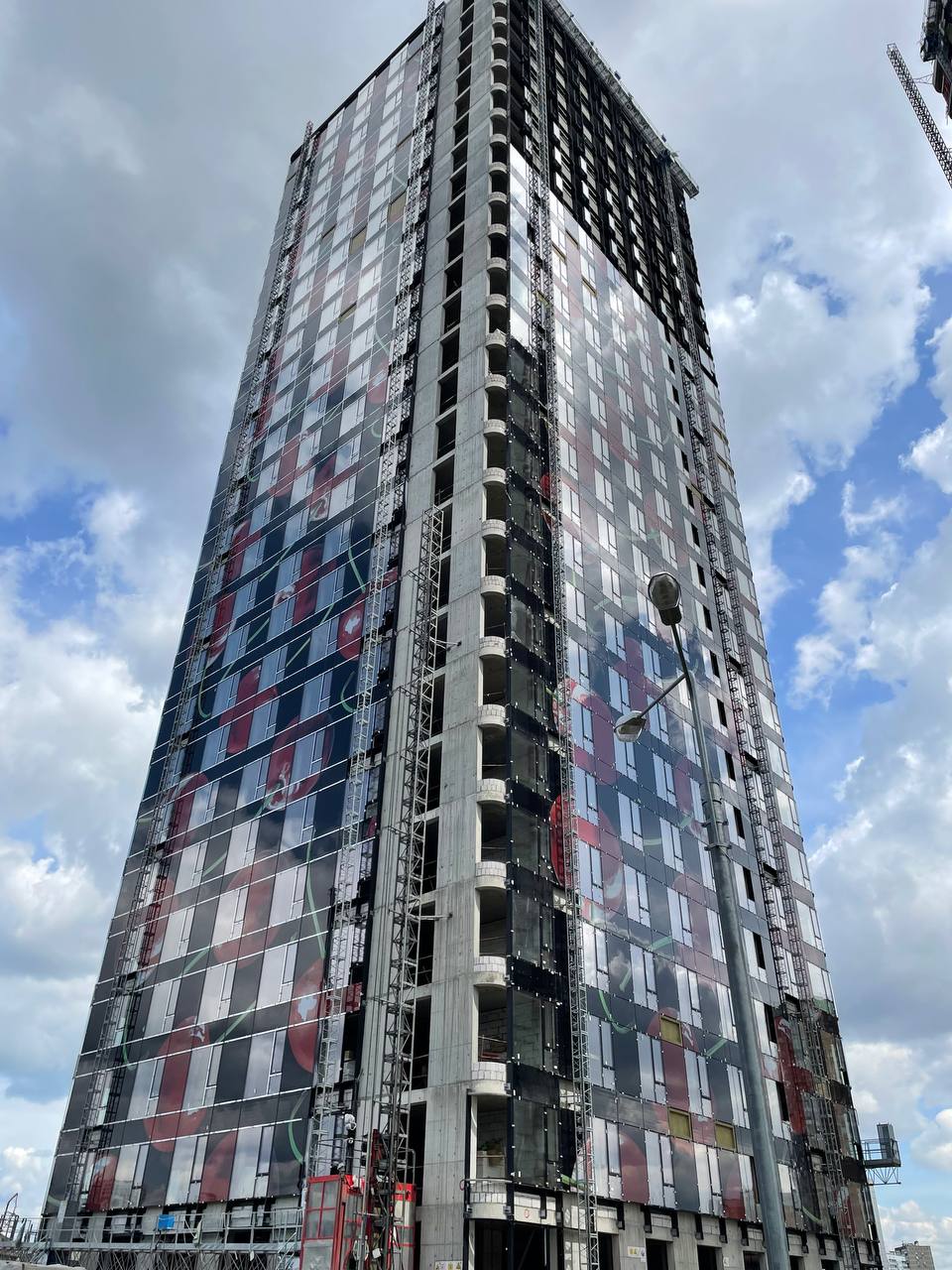

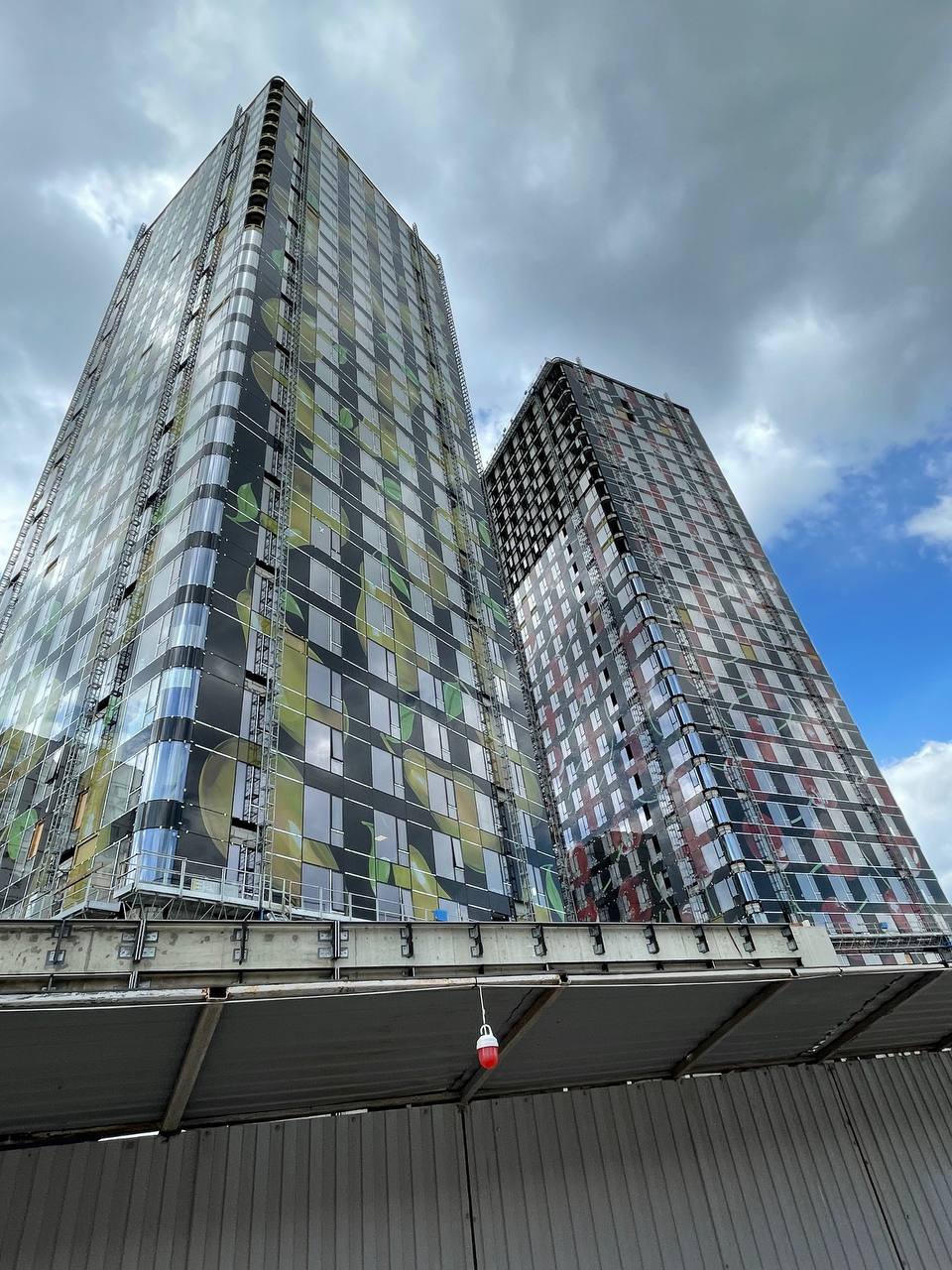

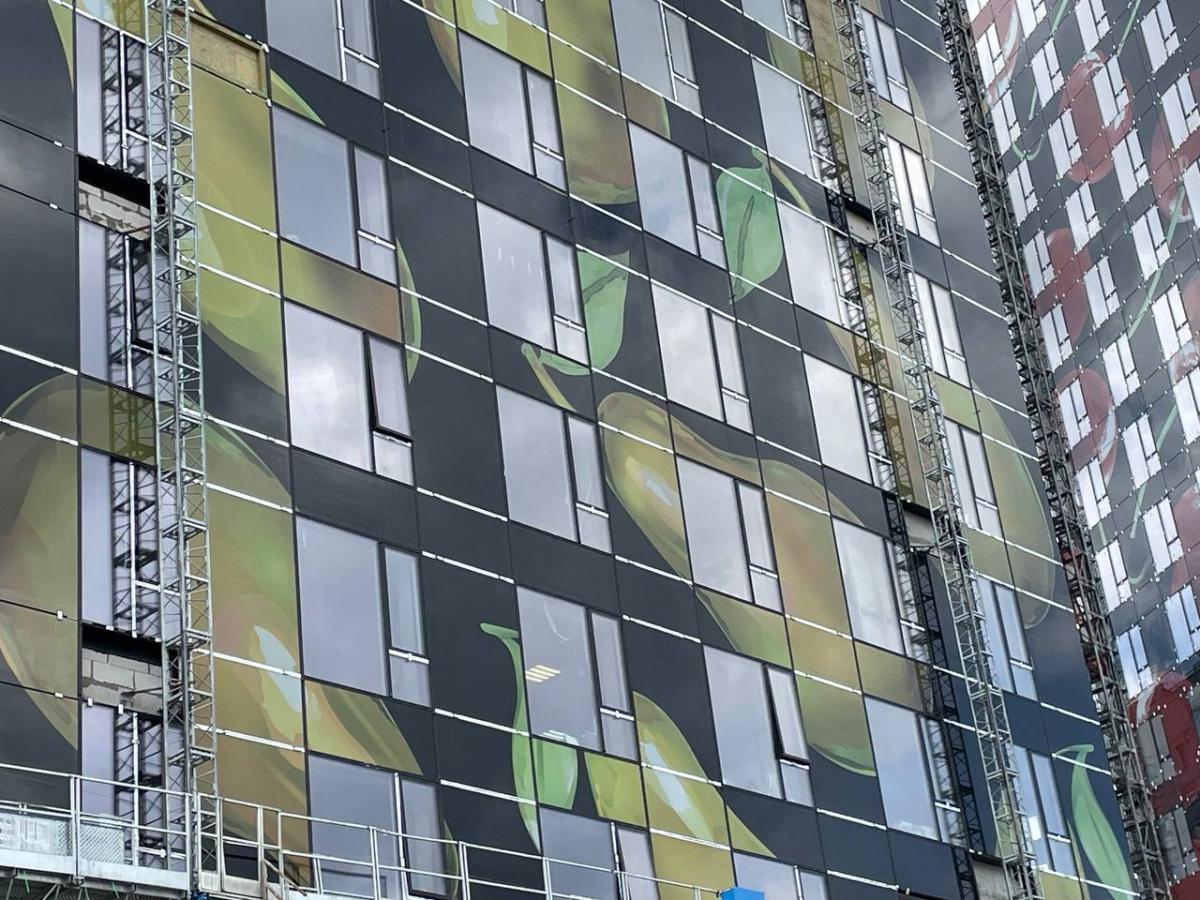

Прикрепленные изображения

  • photo_2025-06-28_14-57-54 (2).jpg
  • photo_2025-06-28_14-57-54.jpg
  • photo_2025-06-28_14-57-55.jpg
  • photo_2025-06-28_14-57-56.jpg
  • photo_2025-06-28_14-57-57.jpg
Объявления

Добрый день! планирую приобрести квартиру в ЖК Инноватор, понравилась локация и метро прям рядом. Но, поговорил с менеджерами, и они мне утверждают что ввод дома в 1 кв 2026 года, а ключи выдают до 6 месяца 2026 года. Вопрос к будущим соседям, как долго тянется стройка, в ветке форума читаю что затянули на год и действительно ли ЖК будет являться бизнес классом? От презентации ЖК от застройщика я не прям в восторге..

Добрый день! планирую приобрести квартиру в ЖК Инноватор, понравилась локация и метро прям рядом. Но, поговорил с менеджерами, и они мне утверждают что ввод дома в 1 кв 2026 года, а ключи выдают до 6 месяца 2026 года. Вопрос к будущим соседям, как долго тянется стройка, в ветке форума читаю что затянули на год и действительно ли ЖК будет являться бизнес классом? От презентации ЖК от застройщика я не прям в восторге..


Ну как, приобрели? Когда ключи?
Квартиры с отделкой от 6,8 млн ₽ЖК Пушкино Град. Скидка в мае до 12%. Детский сад и школа. В 45 мин. от центра Москвы. Сдача 2026г.
ЖК Лучи. 5 мин. до м. Солнцево.Квартиры по ценам прошлого! Зеленое окружение. Район ЗАО. м.Солнцево

Ну как, приобрели? Когда ключи?

Приобрел. Разрешение на строительство выдано до 30.06.2026 на данный момент. Вчера ходил вокруг стройки, работа кипит, но и работы там еще очень много.

А вы тоже тут купили?

  • Назад
  • Страница 9 из 9
  • 7
  • 8
  • 9
Подписаться на форум в TelegramПодписаться на Telegram-бота
Ответить на тему
Представьтесь или авторизируйтесь,
чтобы получать уведомления об ответах и загружать файлы.

Прикрепить файлы

   Вы превысили квоту дискового пространства для вложенных файлов
