Строительство началось еще в июне.
есть отчет о ходе строительства за август: Полностью завершились работы по устройству шпунтового ограждения котлована.
✓ Разработка грунта котлована выполнена на 65%,
✓ Монтаж балки распределительного пояса с устройством подкосов готов на 47%,
✓ Устройство монолитной фундаментной плиты реализовано на 43%. Совсем недавно приступили к устройству монолитных железобетонных вертикальных конструкций подземной части — на 7%.

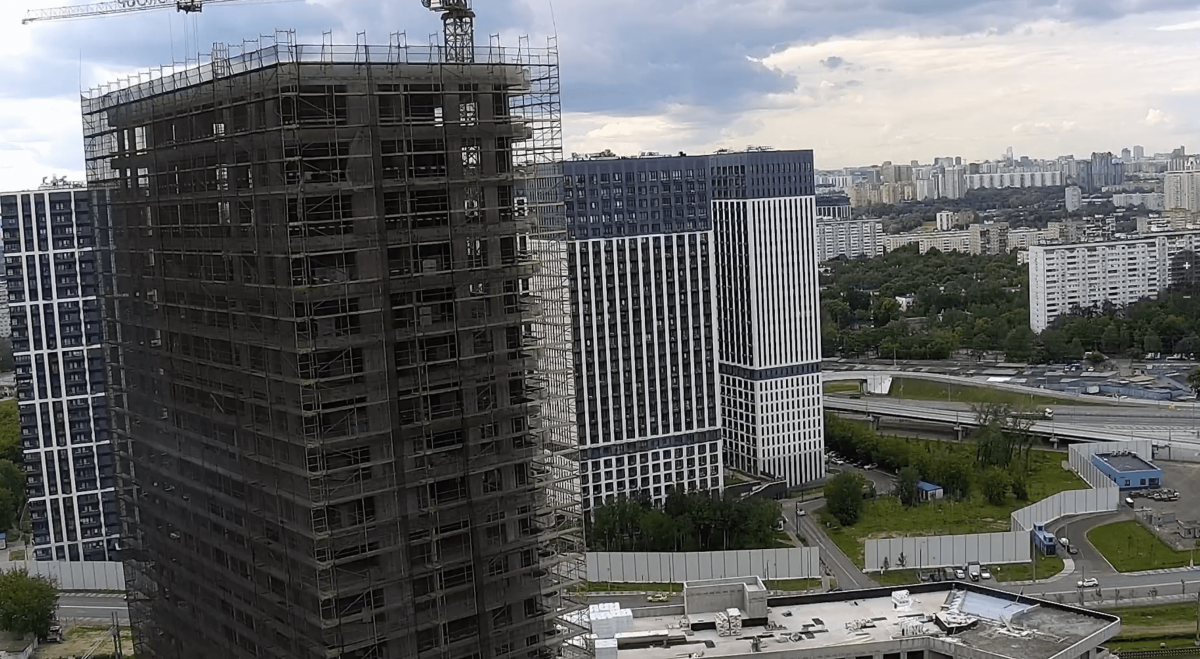

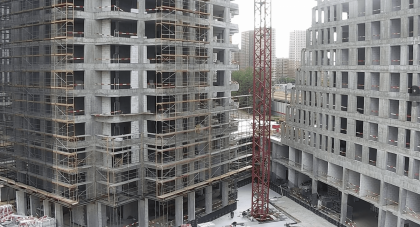

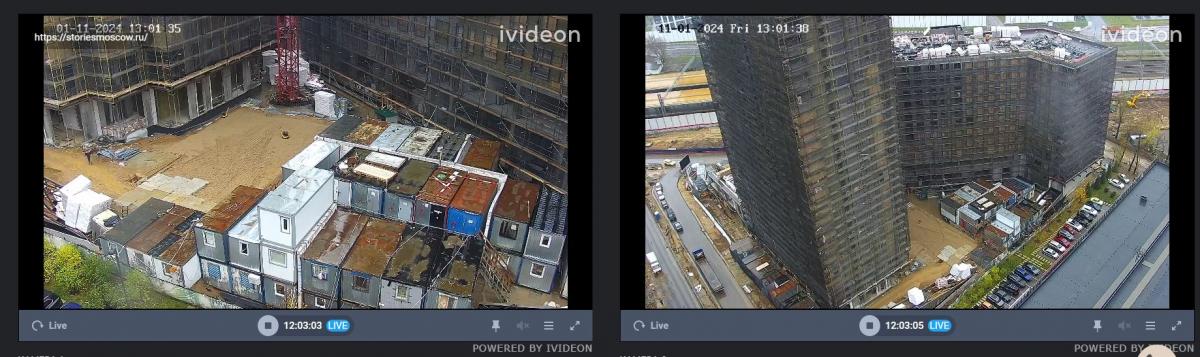

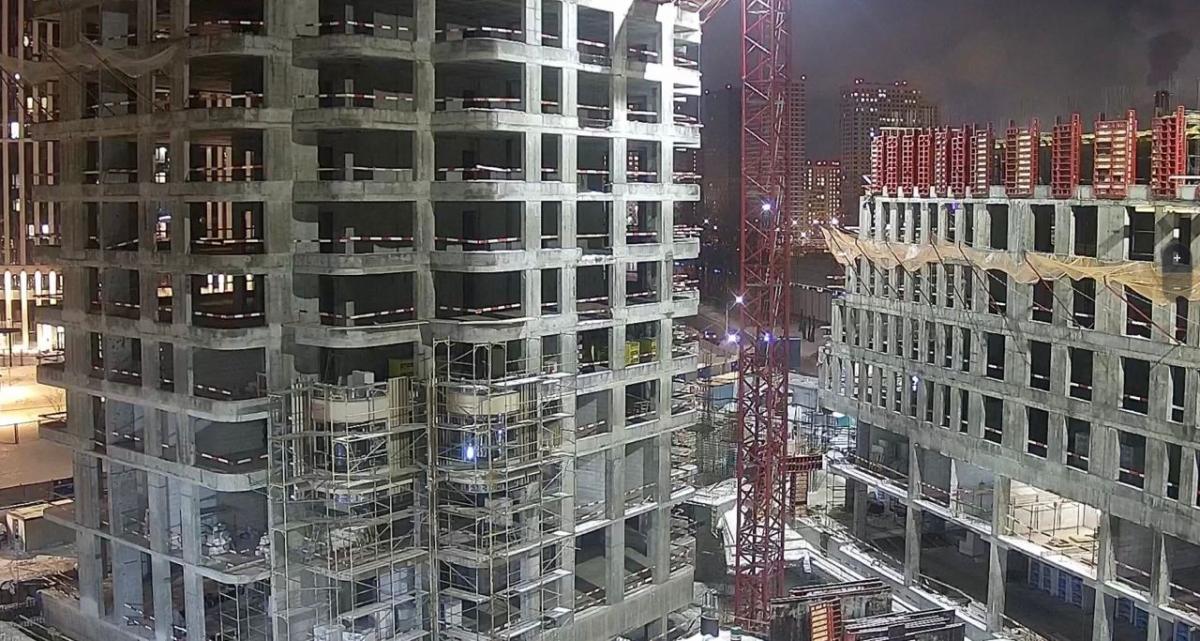

Да, причем довольно быстро строят. За стройкой можно следить по камерам. Как я вижу, 11 этажей уже стоит в одном доме, 12-й строят. И 7-й этаж в работе в доме Terrace.
Да, причем довольно быстро строят. За стройкой можно следить по камерам. Как я вижу, 11 этажей уже стоит в одном доме, 12-й строят. И 7-й этаж в работе в доме Terrace.

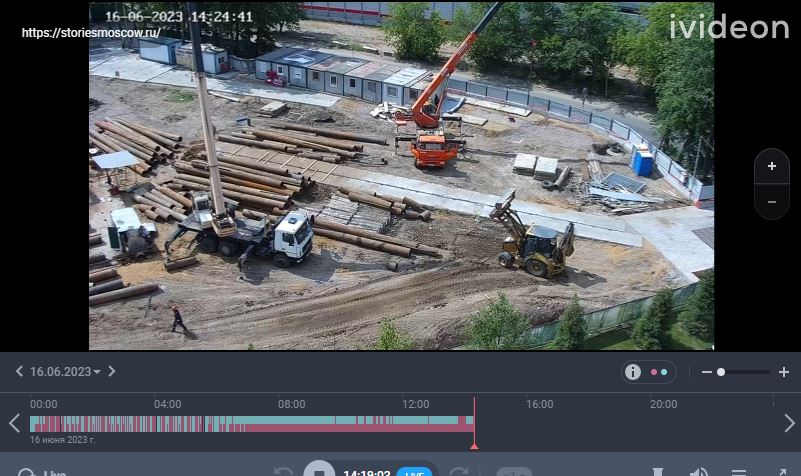

Прикрепленные изображения: 1

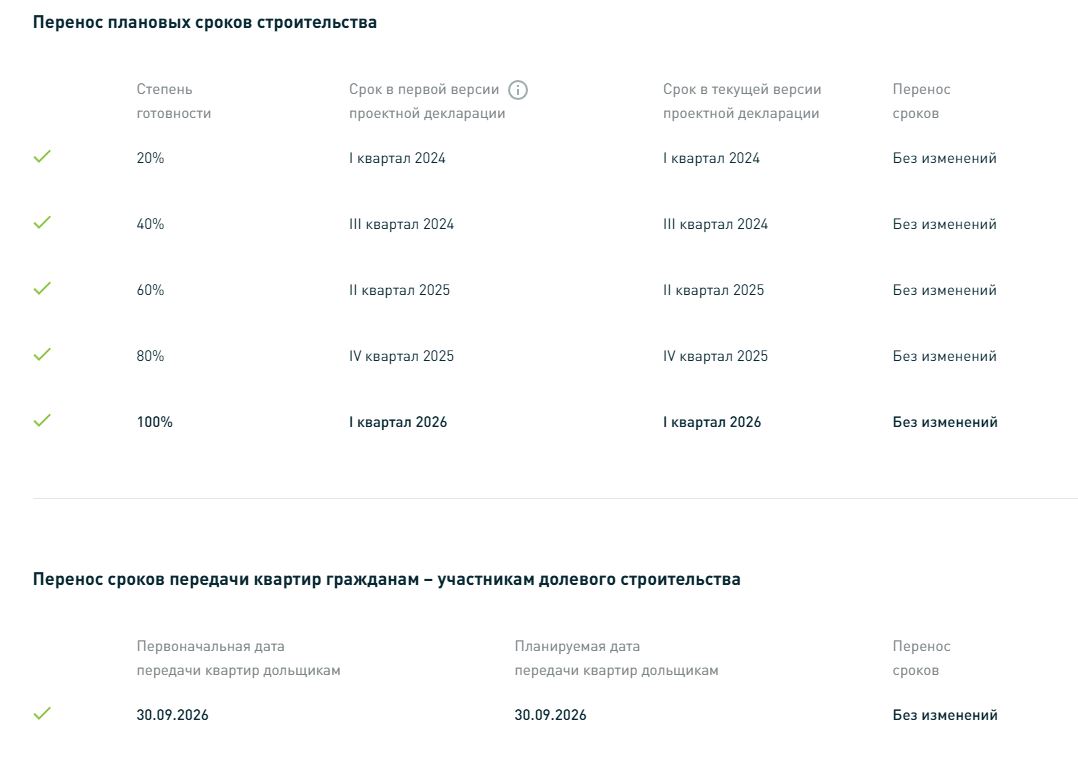

Учитывая, что ключи только в 26-27 году, то есть вероятность, что сдадут раньше срока.
ЖК Лучи. 5 мин. до м. Солнцево
Квартиры по ценам прошлого! Семейный квартал. Развитая инфраструктура и закрытые дворы.
ПодробнееЖК ВЕЙВ. Квартал бизнес-класса
Квартиры по ценам прошлого! Собственная набережная с парком. Рассрочка. м. Борисово
ПодробнееРасположение имеет значение
Папушево Парк. Резиденции в 35 минутах от Москва-Сити для жизни в приватной и продуманной среде.
