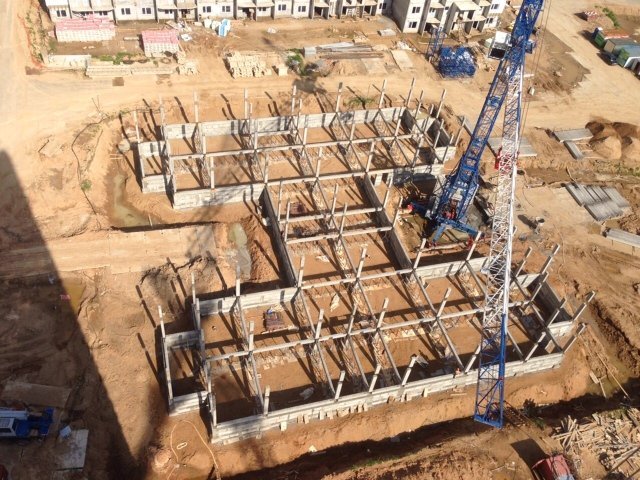

Детский садик у нас свой будет -- сейчас активно ведутся работы. Производится армирование узлов ригелей и бетонирование некратных мест на подпорной стене.
А вот новости по строительству с оф сайта от 9 июня
ЖК "Зеленоградский": полным ходом ведуьтся сантехнические и электромонтажные работы в домах №18/1 и №17/1
Дом №18/1: продолжается монтаж металлокассет на 15-ой и 16-й захватках и работы по утеплению фасада на 5-й, 7-й и 14-й захватках. Осуществляется кладка пазогребневых блоков на 3-м и 4-м этажах. Производится прокладка силовых кабелей. Сантехнические работы: установены радиаторы отопления в секции 1.
Дом №17/1: завершена кладка 15 м2 пазогребневых блоков на 7-м этаже секции 3. Продолжаются работы по монтажу кронштейнов для устройства вентилируемого фасада первой секции. Производится монтаж металлокассет на 1-й и 2-й захватках с 1-го по 17-й этаж. 3 секция — ведутся работы по обвязке радиаторов отопления. Секция 5: осуществляются работы по обвязке магистралей холодного и горячего водоснабжения на 17-м этаже. Электромонтажные работы — продолжается монтаж основного освещения в 3-й и 4-й секциях.
Строительство детского сада: производится комплекс строительных работ.
Народ, от застройщика был предоставлен отчет о текущих работах на 18 июня. Вот такие новости есть по нашей стройке.
Дом №18/1: продолжается монтаж металлокассет на 3-м этаже 17-й захватки, а также на 3-м, 4-м, 8-м этаже 19-ой захватки и монтаж кронштейнов для устройства вентилируемого фасада на 5-й захватке. Смонтированы утеплители на 9-ти этажах 4-ой захватки и шиферные листы, закрывающие утеплитель, на двух балконах 7-ой захватки. Производится покраска торцов балконов на 7-й захватке, продолжаются работы по монтажу пазогребневых блоков на 5-м, 6-м и 7-м этажах. Электромонтажные работы в секции 3: продолжается монтаж аварийного освещения. На 17-м этаже здания укладывается плитка.
Дом №17/1: завершена кладка 15 м2 пазогребневых блоков на 8-м этаже секции 3, ведутся работы по монтажу утеплителя на лоджиях. Выполнен монтаж шиферных листов, закрывающих утеплитель, на 6-ти балконах. Продолжаются работы по обвязке радиаторов отопления на лестничных маршах в 3-й и 4-й секциях с 11-го по 14-й этаж, в секции 1 — с 11-го по 17-й этаж. Электромонтажные работы: роизводится расключение основного освещения и прокладку аварийного освещения в 4-й и 5-й секциях.
Строительство детского сада: производится монтаж плит перекрытий первого этажа, продолжается монтаж стен здания.
Вот и конец месяца, и застройщик делится с нами очередным отчётом по строительству. Так же можно зайти на оф сайт и посмотреть свежие фотографии от 26 июня, с каждым отчетом видны неплохие продвижения, темпы отличные.
На стройплощадке будущего детского сада в ЖК "Зеленоградский" активными темпами возводятся стены здания и межкомнатные перегородки
Дом №18/1: производится монтаж монтаж металлокассет на 18-й захватке до 10-го этажа и на 7-ой захватке до 6-го этажа и пазогребневых блоков на 5-м, 6-м и 7-м этажах. Электромонтажные работы в секции 3: продолжается монтаж аварийного освещения и установка этажных щитов в первой секции с 1-го по 17-й этаж.
Дом №17/1: ведутся работы по монтажу монтаж утеплителя с 1-го по 17-й этаж на 10-й захватке, на 3-й захватке - продолжается монтаж утеплителя с 1-го по 6-й этаж. Продолжаем монтаж металлокассет на 19-ой захватке с 11-го по 17-й этаж и на 14-ти балконах. Производится монтаж направляющих для устройства вентилируемого фасада в 1-й секции с 13-го по 15-й этаж. Продолжаются работы по монтажу шиферных листов, закрывающих утеплитель, на 6-ти балконах и работы по обвязке радиаторов отопления на лестничных маршах до 17-го этажа в 3-й и 4-й секции. Осуществляется комплекс работ по обвязке радиаторов отопления в 1-й секции с 11-го по 17-й этаж. Производится крепление аварийного освещения в 1-й секции.
От 5 июля на оф сайте выложили очередной отчет о проделанных работах, выкладывать его здесь я не буду, так как он мало чем отличается от предыдущего отчета, а вот свежую фотку выкладываю
Новых фотографий что-то нету, я так понимаю что судя по новостям с сайта за июль, все силы брошены на вентилируемые фасады и на прокладку инженерных сетей
У кого-то еще есть новости по состоянию строительства или свежие фото?
Продвижение в строительстве видно даже не вооруженным глазом. Например в доме 18 устанавливают двери, кладут плитку( цвет плитки мне не очень по душе, но это лично мой вкус), устанавливают балконные рамы.
В доме 17 устанавливают балконные рамы, двери, продолжают монтировать утеплитель на фасаде и кровлю.
В дет саде устанавливают окна, кладут перегородки на 2 и 3 этаже.
Нормальная плитка, чем вам не угодила? ;) Благоустройство территории все так же продолжается, работы, перечисленные раньше, еще не доделали. Вот несколько фото
ЖК hideOUT — премиум-класс от 30,2 млн ₽
Рассрочка 0% до 36 мес. ПВ от 20%. Захватывающие виды на Москва-Сити, Лужники и МГУ.
ПодробнееЖК «Одинград» - Старт продаж в Одинцово!
Квартиры в новом корпусе от 4,8 млн ₽! Успейте купить по стартовой цене. Звоните!
ПодробнееОСТРОВ. НОВЫЙ КВАРТАЛ
Единственный прибрежный квартал бизнес-класса на ОСТРОВЕ. Запад Москвы. 15 мин. от центра
ПодробнееЖК"Мессиер 18" в г.Климовск. Дома готовы
Квартиры с продуманными планировками в зеленом районе. Развитая инфраструктура. Есть White Box.
Подробнее
