Реальные новости о ходе строительства в ЖК Три квартала

  • Назад
  • Страница 506 из 507
  • 504
  • 505
  • 506
  • 507
  • Вперед



n-razvilka.ru/

Вот официальный сайт ЖК Новая Развилка.

Стройка с 01.06.2017 пошла полным ходом. Открылся офис продаж от застройщика прям на объекте. Уже даже котлован под корпус 12 почти готов.



Что, Юрочка, скучаешь по старым добрым временам? Сколько у тебя надежд было, сколько людей тебя слушало, как ты мощно выступал. Где это все теперь?! В закаулках памяти твоей.

Застройщика ООО "ИнвестСити" могут обвинить в мошенничестве в особо крупном размере, потому что они не исполняют договорные обязательства перед участниками долевого строительства и не исполняют судебные решение, кроме того организаторы создали такую систему так называемую пирамиду недвижимости денежную потоки которые поступают от дольщиков вкладываются не по назначению.

8 лет стройки из 11 домов построен и  сдан 1 дом, 3 дома строится 8 лет...

Остальные дома не построены! Горе строители..

Из инфраструктуры: поликлиника, школьный корпус, два детских сада застройщик ИнвестСити ничего не построил.

Прикрепленные изображения

  • IMG_20240415_163632.jpg
  • IMG_20240103_145103.jpg
  • Николай Иваныч это нравится
Туровский Олег Аркадьевич, организатор преступной схемы, использующий сеть аффилированных организаций и номинальных директоров для систематического мошенничества в долевом строительстве, коррупционных связей и уклонения от ответственности.
Последствия срыва строительства в ЖК «Новая Развилка»
1. Социальный кризис: Сотни семей дольщиков годами жили в стрессе без жилья, но с долгами ( кредитами).
2. Коллапс инфраструктуры В уже заселенном районе нет 2 детсадов, школы, поликлиники, стадиона — это катастрофа для детей, здоровья и досуга жителей.
3. Срыв государственной программы: Не построено 10,7 тыс. м² муниципального жилья — десятки семей из аварийных домов не могут быть расселены.
4. Удар по доверию: Бездействие властей в такой ситуации дискредитирует власть и долевое строительство.

Итог: Деятельность Туровского О.А. — это социальное вредительство, наносящее ущерб гражданам, муниципалитету и государственным интересам
Будьте осторожны с мошенниками многие попали!
Всем удачи!
Объявления

Что, Юрочка, скучаешь по старым добрым временам? Сколько у тебя надежд было, сколько людей тебя слушало, как ты мощно выступал. Где это все теперь?! В закаулках памяти твоей.

Сколько надежд и все коту под хвост. 3786 сообщений и это только от этого Ника. Иваныч, бедолага, вообще пальцы стер. Сколько порогов оббил и все насмарку. Держись, а лучше лечись, комрад💪.

8 лет стройки из 11 домов построен и  сдан 1 дом, 3 дома строится 8 лет...

Остальные дома не построены! Горе строители..

Из инфраструктуры: поликлиника, школьный корпус, два детских сада застройщик ИнвестСити ничего не построил.

Прикрепленные изображения: 2
  • Николай Иваныч это нравится
Туровский Олег Аркадьевич, организатор преступной схемы, использующий сеть аффилированных организаций и номинальных директоров для систематического мошенничества в долевом строительстве, коррупционных связей и уклонения от ответственности.
Последствия срыва строительства в ЖК «Новая Развилка»
1. Социальный кризис: Сотни семей дольщиков годами жили в стрессе без жилья, но с долгами ( кредитами).
2. Коллапс инфраструктуры В уже заселенном районе нет 2 детсадов, школы, поликлиники, стадиона — это катастрофа для детей, здоровья и досуга жителей.
3. Срыв государственной программы: Не построено 10,7 тыс. м² муниципального жилья — десятки семей из аварийных домов не могут быть расселены.
4. Удар по доверию: Бездействие властей в такой ситуации дискредитирует власть и долевое строительство.

Итог: Деятельность Туровского О.А. — это социальное вредительство, наносящее ущерб гражданам, муниципалитету и государственным интересам
Будьте осторожны с мошенниками многие попали!
Всем удачи!
Дом "Обручева 30". 5 мин до м. КалужскаяЯ тебя люблю. У нас будет Обручева 30! Дом бизнес-класса. Панорамные виды. Действует рассрочка.
Проект «Северный порт» от LEGENDA.Беспроцентная рассрочка до конца строительства. Отделка TechnoBox. Скидка до 2,4 млн рублей до 28.02



8 лет стройки из 11 домов построен и  сдан 1 дом, 3 дома строится 8 лет...

Остальные дома не построены! Горе строители..

Из инфраструктуры: поликлиника, школьный корпус, два детских сада застройщик ИнвестСити ничего не построил.

Прикрепленные изображения: 2





Вот в таком состояние 27.12.2023 г. без внешней и внутренний отделки сдали корпуса 11 и 13 в эксплуатацию УЖАС!!!!!   ЖК "Три квартала" | 19-этажный дом по адресу п. Развилка, д. 31А от застройщика ИНВЕСТСИТИ | ID дома: 27261 | ЕИСЖС (xn--d1aqf.xn--p1ai)  post-116867-0-76244700-1703753745.jpeg




Вот в таком состояние 27.12.2023 г. без внешней и внутренний отделки сдали корпуса 11 и 13 в эксплуатацию

Любой здравомыслящий человек пойдет и посмотрит вооичую что там сейчас на самом деле. Я даже фото для ленивых выкладывать не буду.

Не спорю, что у юры есть свой электорат))

P.S. по "внутренИЙ отделке" все же сразу узнали Юру?))

Обратите внимание

Любой здравомыслящий человек пойдет и посмотрит вооичую что там сейчас на самом деле. Я даже фото для ленивых выкладывать не буду.

Не спорю, что у юры есть свой электорат))

P.S. по "внутренИЙ отделке" все же сразу узнали Юру?))

За 8 лет стройки из 11 жилых домов и инфраструктуры, построен и сдан с недоделками 1 дом, 2 дома сданы на бумаги без внешней и внутренней отделки и без благоустройства,  1 дом  строится это всё ...

Остальные дома не построены, инфраструктура: поликлиника, два детских сада, школьный корпус и другие значимые социальные объекты не построены ! Горе строители..



Застройщик завален судебными исками, объект ЖК Новая Развилка ( Три квартала ) проблемный. Если кому нужно скинуть решение суда, что должен построить ИнвестСити в срок до 31.12.2020 года пишите мне на электронную почту sven.1000@mail.ru

Прикрепленные изображения

  • IMG_20240103_145103.jpg
  • IMG_20240415_163632.jpg
  • IMG_20240228_132354.jpg
  • IMG_20240228_132556.jpg
  • Николай Иваныч это нравится
Туровский Олег Аркадьевич, организатор преступной схемы, использующий сеть аффилированных организаций и номинальных директоров для систематического мошенничества в долевом строительстве, коррупционных связей и уклонения от ответственности.
Последствия срыва строительства в ЖК «Новая Развилка»
1. Социальный кризис: Сотни семей дольщиков годами жили в стрессе без жилья, но с долгами ( кредитами).
2. Коллапс инфраструктуры В уже заселенном районе нет 2 детсадов, школы, поликлиники, стадиона — это катастрофа для детей, здоровья и досуга жителей.
3. Срыв государственной программы: Не построено 10,7 тыс. м² муниципального жилья — десятки семей из аварийных домов не могут быть расселены.
4. Удар по доверию: Бездействие властей в такой ситуации дискредитирует власть и долевое строительство.

Итог: Деятельность Туровского О.А. — это социальное вредительство, наносящее ущерб гражданам, муниципалитету и государственным интересам
Будьте осторожны с мошенниками многие попали!
Всем удачи!



Динамика строительства 13 корпуса в ЖК Три квартала !!!!

Более года назад процент готовности составило 68% на данное время процент готовности по состоянию на ноябрь 2023 год 75 %!!!!



НОВОСТИ
03.11.2023
Информация по объекту



Механизм обеспечения прав граждан - соинвесторов объекта предусматривает завершение строительства жилого дома застройщиком ООО "ИнвестСити".

На объекте выполнен фундамент, подземная часть здания, несущие и ограждающие конструкции надземной части.

В настоящее время ведутся работы по устройству фасада, монтаж внутренних инженерных систем, отделка помещений, благоустройство.

Строительная готовность составляет 75%.

Работы выполняют 135 человек и 16 единиц техники.

Планируемый срок ввода объекта в эксплуатацию - 4 квартал 2023 года.






18.10.2023
Информация по объекту



Механизм обеспечения прав граждан - соинвесторов объекта предусматривает завершение строительства жилого дома застройщиком ООО "ИнвестСити".

На объекте выполнен фундамент подземная часть здания несущие и ограждающие конструкции надземной части здания.

В настоящее время ведутся работы по устройству фасада, монтаж внутренних инженерных систем, благоустройство.

Строительная готовность составляет 74%.

Работы выполняют 75 человек.






13.09.2023
Информация по объекту



Механизм обеспечения прав граждан - соинвесторов объекта предусматривает завершение строительства жилого дома застройщиком ООО "ИнвестСити".

На объекте выполнен фундамент подземная часть здания, несущие и ограждающие конструкции надземной части здания.

В настоящее время ведутся работы по устройству фасада, внутренних инженерных систем,кровля.

Строительная готовность составляет 71%.

Работы выполняют 61 человек.

Планируемый срок ввода объекта в эксплуатацию - 4 квартал 2023 года.






09.08.2023
Информация по объекту



Механизм обеспечения прав граждан - соинвесторов объекта предусматривает завершение строительства жилого дома застройщиком ООО "ИнвестСити".

На объекте выполнен фундамент подземная часть здания, несущие и ограждающие конструкции надземной части здания.

В настоящее время ведутся работы по устройству фасада, каменной кладки, кровли.

Строительная готовность составляет 70%.

Работы выполняют 31 человека и 6 единиц техники.

Планируемый срок ввода объекта в эксплуатацию - 4 квартал 2023 года.






19.07.2023
Информация по объекту



На объекте выполнен фундамент, подземная часть здания, несущие и ограждающие конструкции надземной части здания.

В настоящее время ведутся работы по устройству внутренних инженерных систем, каменная кладка, фасад.

Строительная готовность составляет 69%.

Работы выполняют 33 человека и 2 единицы техники.






21.06.2023
Информация по объекту



На объекте выполнен фундамент, подземная часть здания, несущие и ограждающие конструкции надземной части здания.

В настоящее время ведутся работы по устройству внутренних стен.

Строительная готовность составляет 68%.

Работы выполняют 24 человек.






10.05.2023
Информация по объекту



На объекте выполнен фундамент, подземная часть здания, несущие и ограждающие конструкции надземной части здания.

В настоящее время ведутся работы по устройству фасада, каменной кладки, монтаж остекления, лифтового оборудования.

Строительная готовность составляет 68%.

Работы выполняют 28 человек.






14.04.2023
Информация по объекту



На объекте выполнен фундамент подземная часть здания, несущие и ограждающие конструкции надземной части здания.

В настоящее время ведутся работы по устройству каменной кладки, остекления, монтаж лифтового оборудования.

Строительная готовность составляет 68%.

Работы выполняют 35 человек.






13.03.2023
Информация по объекту



На объекте выполнен фундамент подземная часть здания, несущие и ограждающие конструкции надземной части здания.

В настоящее время ведутся работы по устройству остекления, гидроизоляция, внутренняя каменная кладка.

Строительная готовность составляет 68%.

Работы выполняют 13 человек.






01.02.2023
Информация по объекту



В Министерстве жилищной политики Московской области состоялась встреча с инициативной группой граждан по вопросу завершения строительства жилых домов ЖК "Новая развилка" при участии представителей администрации Ленинского городского округа и инвестора ООО "ПСТ".
В ходе встречи доведена информация:

- о крайне низких темпах выполнения работ на корпусах №№ 11, 12, 13;

- о количестве рабочих на корпусе №12 (48 человек), корпусе №11 (10 рабочих), корпусе №13 (4 человека);

- о ходе выполнения работ на корпусах №№ 11, 12, 13. На корпусе № 12 ведутся работы по устройству входных групп, отделке мест общего пользования, устройству вентиляционного фасада и внутренних инженерных систем; на корпусе №11 выполняется устройство фасада, внутренних инженерных сетей, отделке мест общего пользования; на корпусе №13 выполняется устройство фасада;

- о планируемом увеличении количества рабочих, на корпусе №12 с начала февраля 2023, на корпусах №11 и 13 с середины февраля 2023;

- о внесении изменений в исполнительную документацию, связанных с заменой применяемых строительных материалов и оборудования;

- о мероприятиях, направленных на устранение замечаний Министерства жилищной политики Московской области (далее - Министерство) по заявлению ООО «Инвестсити» на внесение изменений в разрешение на строительство в части деления на этапы;

- о завершении работ по устройству внешних сетей теплоснабжения корпуса №11. Пуск тепла планируется после проведения тендера в феврале 2023 на устройство ИТП;

- о планируемом выполнением работ по благоустройству территории у корпуса № 12 в первом квартале 2023 года;

- о планируемом вводе в эксплуатацию корпусов №12 в 1 квартале 2023 года, корпусов №11 во 2 квартале 2023 года, корпус №№10 и 13– в 4 квартале 2023 года;

- о наличии трудностей с предоставлением застройщику и банку отчетной документации подрядными организациями;

- о мероприятиях по замене генподрядчика на корпусе № 10. На корпусах №№ 11-13 замена не планируется в связи с авансированием выполнения работ;

- о финансировании Банком завершения строительства первой очереди объекта. Поступление финансирования Банка осуществляется через спецсчет, позволяющий контролировать целевое расходование средств о контроле Банка за ходом строительного процесса и расходованием денежных средств;

- о необходимости наращивания темпов строительства корпусов для получения разрешения на ввод в эксплуатацию в ранее заявленные застройщиком сроки;

- о сопровождении куратором Министерства процедуры внесения изменений в разрешение на строительство в части деления на этапы.






11.01.2023
Информация по объекту



Строительство жилых домов №№ 11, 12, 13 ведется.

На объекте выполнен фундамент и подземная часть здания, несущие и ограждающие конструкции надземной части здания.В настоящее время ведутся работы по устройству фасада и остекления .

Степень готовности - 71 %

Работников - 12






23.12.2022
Встреча с гражданами



В Министерстве жилищной политики Московской области состоялась встреча с инициативной группой граждан по вопросу завершения строительства жилых домов ЖК "Новая развилка" при участии представителей администрации Ленинского городского округа, Главного управления государственного строительного надзора Московской области застройщика ООО "Инвестсити" и инвестора ООО "ПСТ".

В ходе встречи доведена информация:

- об увеличении количества рабочих на жилых домах №№ 10-13. На строительной площадке выполняют работы порядка 100-120 человек;
- об обеспечении теплоснабжения корпуса №12. Пуск тепла в корпусах №№ 11 и 13 планируется в феврале 2023;
- о мероприятиях по подключению корпусов №№ 11 и 13 к сетям теплоснабжения: устройство внешних инженерных сетей находится на завершающем этапе, выполняется устройство теплового пункта и подготовка к присоединению сетей объекта к магистральным сетям теплоснабжения;
- о возобновлении работ на корпусе №10. В январе 2023 планируется завершение монолитных работ;
- о привлечении дополнительных подрядных организаций для увеличения темпов выполнения работ;
- о проведении мероприятий по внесению изменений в разрешение на строительство домов №№11, 12, 13 в части деления на этапы для дальнейшего получения разрешений на ввод в эксплуатацию;
- о планируемом вводе в эксплуатацию корпусов № 12 в 1 квартале 2023 года, корпусов № 11 во 2 квартале 2023 года, корпус №№10 и 13 – в 4 квартале 2023 года.






21.11.2022
Информация по объекту



Механизм обеспечения прав граждан - соинвесторов объекта предусматривает завершение строительства жилого дома застройщиком ООО "ИнвестСити".

Строительство жилых домов №№ 11, 12, 13 ведется.






25.10.2022
Информация по объекту



Строительство объекта ведется.

На объекте выполнен фундамент, несущие и ограждающие конструкции, кровля.

В настоящее время ведутся работы по устройству фасада и кладка перегородок.

Степень готовности - 68%.

Стройка продолжается 9 год, а менеджеры лапшу вешают и вешают как обычно... Тролли и хейтеры застройщика вам не стыдно людей обманывать?

12 дом сдали с недоделками, детские площадки очень бедные...

10, 11, 13 дома строят 9 год инфраструктуру новою, которою застройщик обещал построить так и не построил...

В 2016 застройщик ИнвестСити как красиво дольщикам врал и поликлинику он построит, два детских сада и ничего нет..

Прикрепленные изображения

  • IMG_20240526_225552.jpg
  • IMG_20240526_225306.jpg
  • IMG_20240526_225159.jpg
  • IMG_20240526_225222.jpg
  • IMG_20240526_224956.jpg
  • IMG_20240526_225030.jpg
  • IMG_20240526_224933.jpg
  • IMG_20240526_224544.jpg
  • Николай Иваныч это нравится
Туровский Олег Аркадьевич, организатор преступной схемы, использующий сеть аффилированных организаций и номинальных директоров для систематического мошенничества в долевом строительстве, коррупционных связей и уклонения от ответственности.
Последствия срыва строительства в ЖК «Новая Развилка»
1. Социальный кризис: Сотни семей дольщиков годами жили в стрессе без жилья, но с долгами ( кредитами).
2. Коллапс инфраструктуры В уже заселенном районе нет 2 детсадов, школы, поликлиники, стадиона — это катастрофа для детей, здоровья и досуга жителей.
3. Срыв государственной программы: Не построено 10,7 тыс. м² муниципального жилья — десятки семей из аварийных домов не могут быть расселены.
4. Удар по доверию: Бездействие властей в такой ситуации дискредитирует власть и долевое строительство.

Итог: Деятельность Туровского О.А. — это социальное вредительство, наносящее ущерб гражданам, муниципалитету и государственным интересам
Будьте осторожны с мошенниками многие попали!
Всем удачи!
О, менеджер из Инвест-сити,
Пиши, ты только нам пиши!
Твои посты – как лучик солнца
В полярном Мурманске в ночи.

Внушаешь «новым» ты клиентам,
Что счастье все же впереди.
Еще чуть-чуть, еще – полгода,
И все получим мы ключи!

С такой уверенностью твердой
Поспорить трудно, трепещи,
Обманутый застроем дольщик,
Что ждет УЖЕ ШЕСТЬ ЛЕТ ключи.

И вы, здесь засланные боты
Бегите с сайта поскорей,
А то мешаете работе,
И отбиваете людей!

Вложились все мы здесь не слабо,
Здесь – миллионы на кону,
НО ДЕВЯТЬ ЛЕТ (!!!) квартир в Развилке
Нам не видать, как днем звезду...

Проблемный долгострой для людей, больше половины домов не построено, инфраструктура не построена. Где обещанная полпикника и другие соц. объекты ? https://pronovostroy...в-жк/?p=1755603

 Где обещанная полпикника и другие соц. объекты ?

пол пикника тамже , где и юрина стяжка))

пол пикника тамже , где и юрина стяжка))

Юрию, мошеннику ООО ИНВЕСТСИТИ не удалось обмануть,  застройщика заставил выполнить выравнивающую цементную стяжку и сделать электрику, а всех остальных дольщиков  жулик ИнвестСити обманул, здесь читайте.. https://pronovostroy...анул-дольщиков/

  • Николай Иваныч это нравится
Туровский Олег Аркадьевич, организатор преступной схемы, использующий сеть аффилированных организаций и номинальных директоров для систематического мошенничества в долевом строительстве, коррупционных связей и уклонения от ответственности.
Последствия срыва строительства в ЖК «Новая Развилка»
1. Социальный кризис: Сотни семей дольщиков годами жили в стрессе без жилья, но с долгами ( кредитами).
2. Коллапс инфраструктуры В уже заселенном районе нет 2 детсадов, школы, поликлиники, стадиона — это катастрофа для детей, здоровья и досуга жителей.
3. Срыв государственной программы: Не построено 10,7 тыс. м² муниципального жилья — десятки семей из аварийных домов не могут быть расселены.
4. Удар по доверию: Бездействие властей в такой ситуации дискредитирует власть и долевое строительство.

Итог: Деятельность Туровского О.А. — это социальное вредительство, наносящее ущерб гражданам, муниципалитету и государственным интересам
Будьте осторожны с мошенниками многие попали!
Всем удачи!

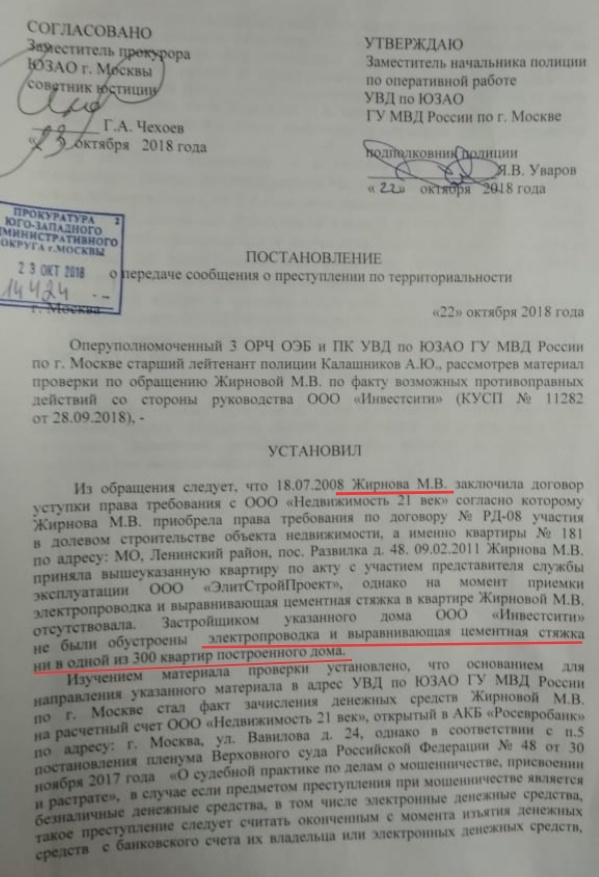

Юрию, мошеннику ООО ИНВЕСТСИТИ не удалось обмануть,  застройщика заставил выполнить выравнивающую цементную стяжку и сделать электрику, а всех остальных дольщиков  жулик ИнвестСити обманул, здесь читайте..



Юр, ты обновился до заводских настроек? Какую стяжку тебе сделал застройщик? А если сделал - о чем тогда твое решение суда?

Юр, ты обновился до заводских настроек? Какую стяжку тебе сделал застройщик? А если сделал - о чем тогда твое решение суда?

Здесь читайте как застройщик ИнвестСити с другим номером ИНН  обманул дольщиков..  https://pronovostroy...иков/?p=1750191

Прикрепленные изображения

  • IMG_20241012_085715.jpg
  • Николай Иваныч это нравится
Туровский Олег Аркадьевич, организатор преступной схемы, использующий сеть аффилированных организаций и номинальных директоров для систематического мошенничества в долевом строительстве, коррупционных связей и уклонения от ответственности.
Последствия срыва строительства в ЖК «Новая Развилка»
1. Социальный кризис: Сотни семей дольщиков годами жили в стрессе без жилья, но с долгами ( кредитами).
2. Коллапс инфраструктуры В уже заселенном районе нет 2 детсадов, школы, поликлиники, стадиона — это катастрофа для детей, здоровья и досуга жителей.
3. Срыв государственной программы: Не построено 10,7 тыс. м² муниципального жилья — десятки семей из аварийных домов не могут быть расселены.
4. Удар по доверию: Бездействие властей в такой ситуации дискредитирует власть и долевое строительство.

Итог: Деятельность Туровского О.А. — это социальное вредительство, наносящее ущерб гражданам, муниципалитету и государственным интересам
Будьте осторожны с мошенниками многие попали!
Всем удачи!

Здесь читайте как застройщик ИнвестСити с другим номером ИНН  обманул дольщиков..  https://pronovostroy...иков/?p=1750191

Прикрепленные изображения: 1

так и эту информацию уже все прочитали. Если ли еще что-то интересное почитать? схемы, конечно, увлекательные

  • Николай Иваныч это нравится

Здесь читайте как застройщик ИнвестСити с другим номером ИНН  обманул дольщиков..  https://pronovostroy...иков/?p=1750191

Прикрепленные изображения: 1





Застройщик "Инвестсити"

Арбитражный суд
Всего967.9 млн₽

Общая сумма

● Рассматривается

● Завершенных

69 судебных дел на сумму  326.5 млн ₽

ДОЛГОСТРОЮ - 9 год !!! (Разрешение на строительство получено в 2016 ) Договор между администрации и мошенником застройщиком ООО ИнвестСити инн 772 474 39 80 заключен в январе 2014 года. на постройку 11 жилых домов и инфраструктуры, срок строительства всех объектов до 31.12.2020 Из 11 жилых домов и инфраструктуры построено всего 4 дома с недоделками и браком. Поликлиника, два детских сада, дополнительный школьный корпус, стадион НЕ построены!!!
ЖК Новая Развилка (Три квартала)
В 2018 году стройка встала.
В 2019 году обманутые дольщики ЖК Новая развилка организовывали голодовки, пикеты.
В 2019 году завели уголовное дело, по факту хищения денежных средств у дольщиков по ч. 4 статья 159 УК РФ.
В 2023 году в качестве обвиняемого был привлечен ген. директор Туровский Олег Аркадьевич (Тверской суд г. Москвы).
В 2021 году признали проблемным объектом и внесли в реестр
В 2021 году завели второе уголовное дело на нового подставного директора Гусева МВ. (Электросталький суд М.О.)
Обманутые дольщики подали иски на застройщика ООО ИнвестСити в Одинцовский суд, Видновский суд, Московской области и в суды г. Москвы.

я не понимаю, все же дольщики ключи получили?

я не понимаю, все же дольщики ключи получили?

Строительство идёт 9 год, теперь идут суды. Застройщик мошенник "Инвестсити" должен был построить  11 домов, поликлинику, два детских сада, дополнительный школьный корпус. Инфраструктура в ЖК - ЖК «Новая Развилка» - Страница 11 За 9 лет построил 4 дома с недочётами, обманутые дольщики судятся с застройщиком Инвестсити инн 7724743980


ДОЛГОСТРОЮ - 9 год !!! (Разрешение на строительство получено в 2016 ) Договор между администрации и мошенником застройщиком ООО ИнвестСити инн 772 474 39 80 заключен в январе 2014 года. на постройку 11 жилых домов и инфраструктуры, срок строительства всех объектов до 31.12.2020 Из 11 жилых домов и инфраструктуры построено всего 4 дома с недоделками и браком. Поликлиника, два детских сада, дополнительный школьный корпус, стадион НЕ построены!!!
ЖК Новая Развилка (Три квартала)
В 2018 году стройка встала.
В 2019 году обманутые дольщики ЖК Новая развилка организовывали голодовки, пикеты.
В 2019 году завели уголовное дело, по факту хищения денежных средств у дольщиков по ч. 4 статья 159 УК РФ.
В 2023 году в качестве обвиняемого был привлечен ген. директор Туровский Олег Аркадьевич (Тверской суд г. Москвы).
В 2021 году признали проблемным объектом и внесли в реестр
В 2021 году завели второе уголовное дело на нового подставного директора Гусева МВ. (Электросталький суд М.О.)
Обманутые дольщики подали иски на застройщика ООО ИнвестСити в Одинцовский суд, Видновский суд, Московской области и в суды г. Москвы.

что то подпись у юры сильно укоротилась. убрал заведомо ложные сведения от греха суда подальше?

что то подпись у юры сильно укоротилась. убрал заведомо ложные сведения от греха суда подальше?

да кто его засудит) смешно)

  • Назад
  • Страница 506 из 507
  • 504
  • 505
  • 506
  • 507
  • Вперед
Подписаться на форум в TelegramПодписаться на Telegram-бота
Ответить на тему
Представьтесь или авторизируйтесь,
чтобы получать уведомления об ответах и загружать файлы.

Прикрепить файлы

   Вы превысили квоту дискового пространства для вложенных файлов
