интересно, а когда выход на этажи планируется?

Объявления

интересно, а когда выход на этажи планируется?

ну их сейчас колди купили, думаю стройка пойдет быстрее. Пока все выглядит более чем заброшено

Прикрепленные изображения

  • photo_2025-05-30_10-58-53.jpg
  • photo_2025-05-30_10-58-57.jpg
  • photo_2025-05-30_10-59-00.jpg
  • photo_2025-05-30_10-59-04.jpg

ну их сейчас колди купили, думаю стройка пойдет быстрее. Пока все выглядит более чем заброшено

Прикрепленные изображения: 4

стройку как раз и свернули наглухо, остался только кран. Технику увезли, вагончики и туалеты, простите. Все вымерло

ЖК hideOUT — премиум-класс от 31,3 млн ₽Cкидка до 15% при 100% оплате. Захватывающие виды на Москва-Сити, Лужники и МГУ.
ОСТРОВ. НОВЫЙ КВАРТАЛПоследние премиальные дома на первой линии побережья. Видовые квартиры. Стартовые цены. Запад Москвы

ну их сейчас колди купили, думаю стройка пойдет быстрее. Пока все выглядит более чем заброшено

Прикрепленные изображения: 4

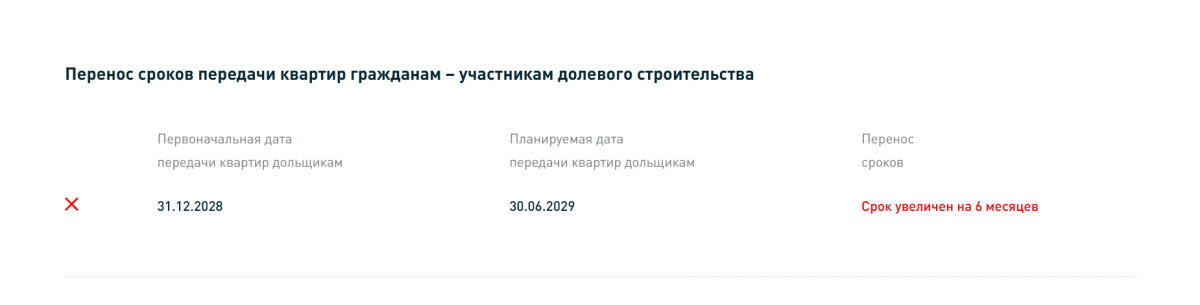

Cтроительство HideOut и Qoob Dominanta завершит самостоятельно (по крайней мере, так сейчас заявляют), т. к. эти проекты имеют «стратегическую и репутационную значимость» для компании. Сделку с Колди отменили

есть тут строители? поясните, пожалуйста, что происходит на фотографиях, выложенных застройщиком?

Прикрепленные изображения

  • photo_2025-09-11_11-09-15.jpg
  • photo_2025-09-11_11-09-16.jpg
  • photo_2025-09-11_11-09-17.jpg
  • photo_2025-09-11_11-09-32.jpg
Обратите внимание

есть тут строители? поясните, пожалуйста, что происходит на фотографиях, выложенных застройщиком?

Прикрепленные изображения: 4

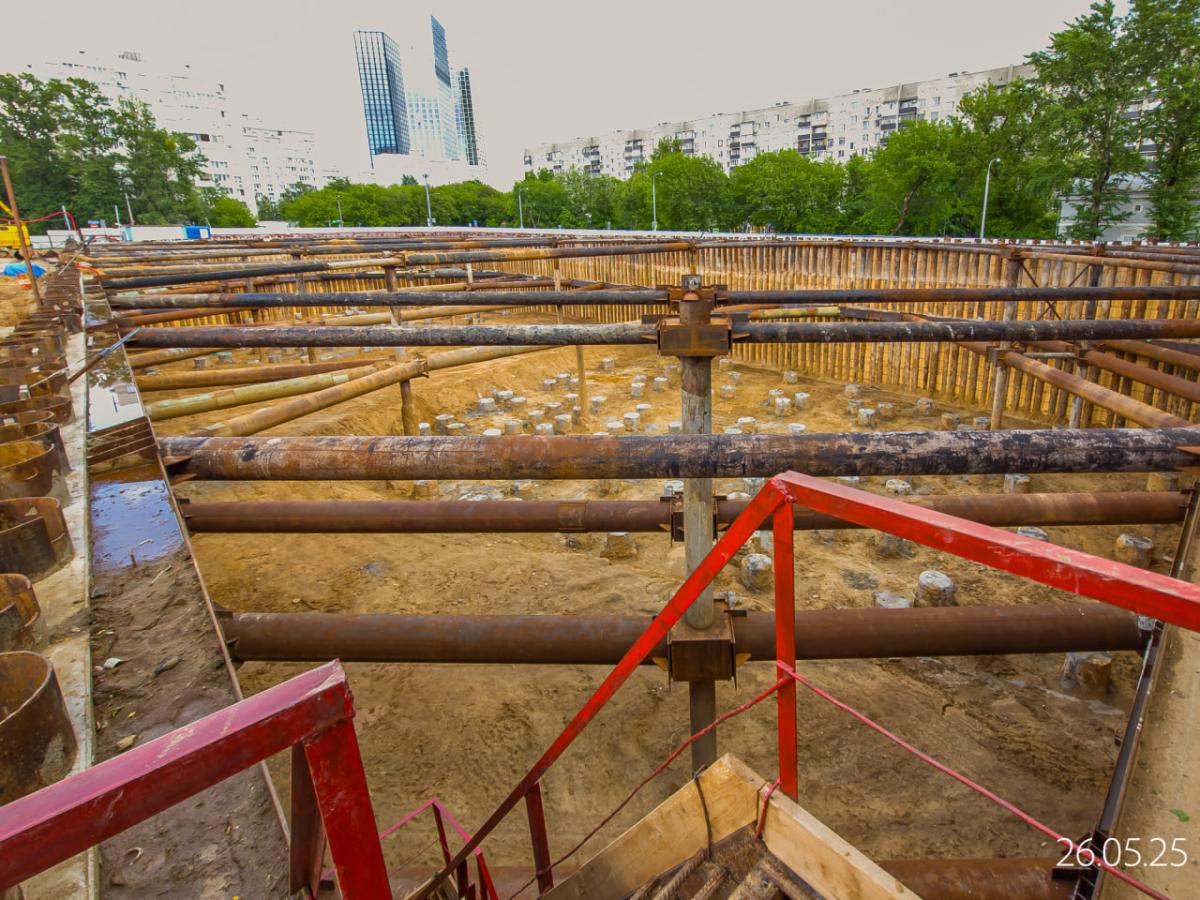

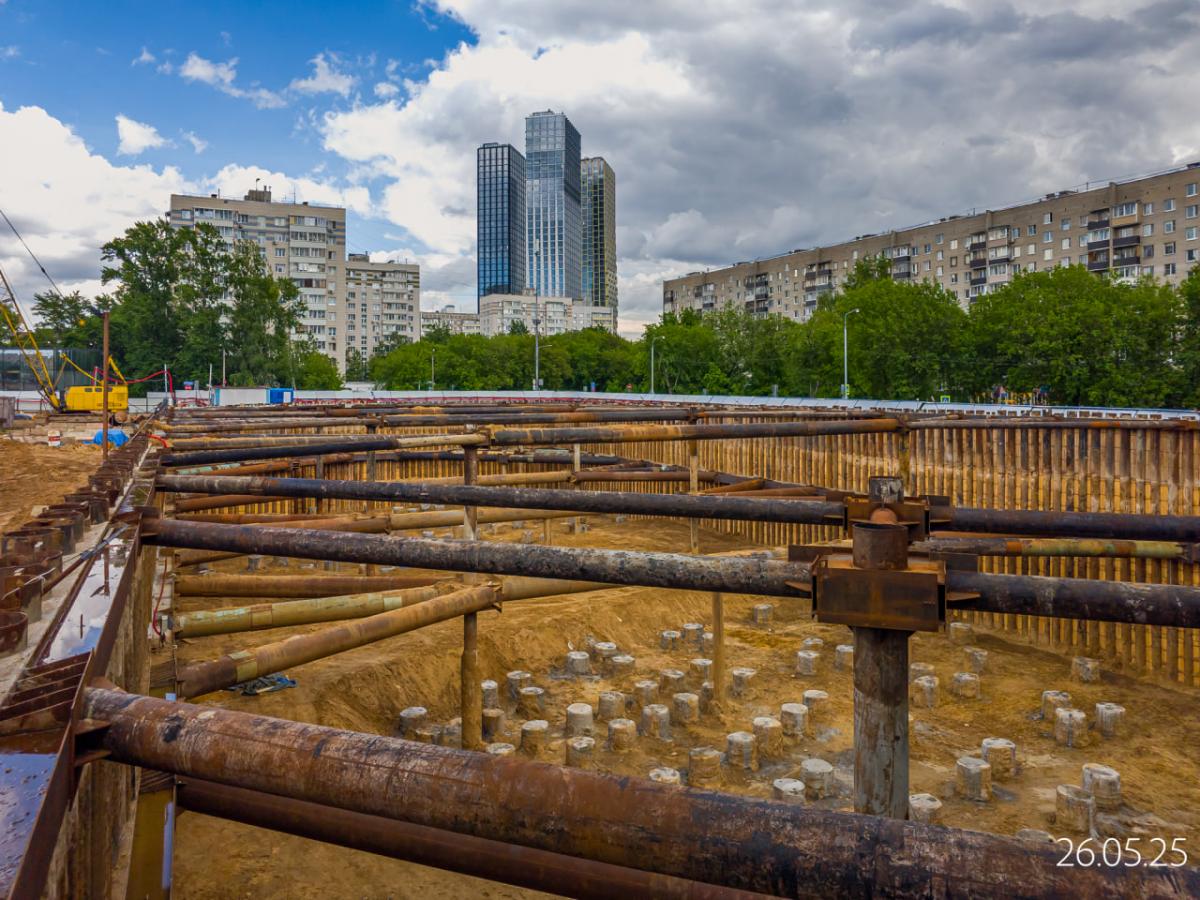

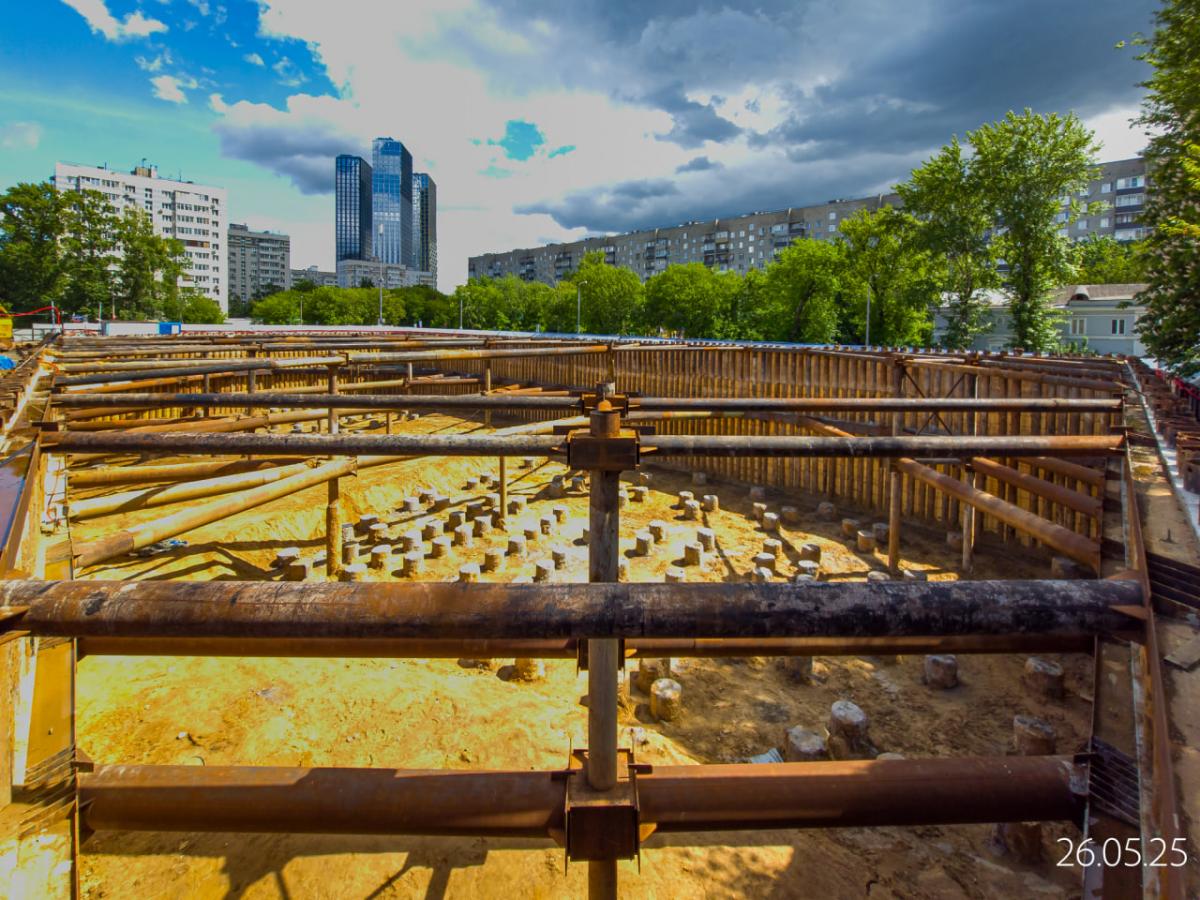

я не строитель, но вот сентябрьские результаты работ на площадке:

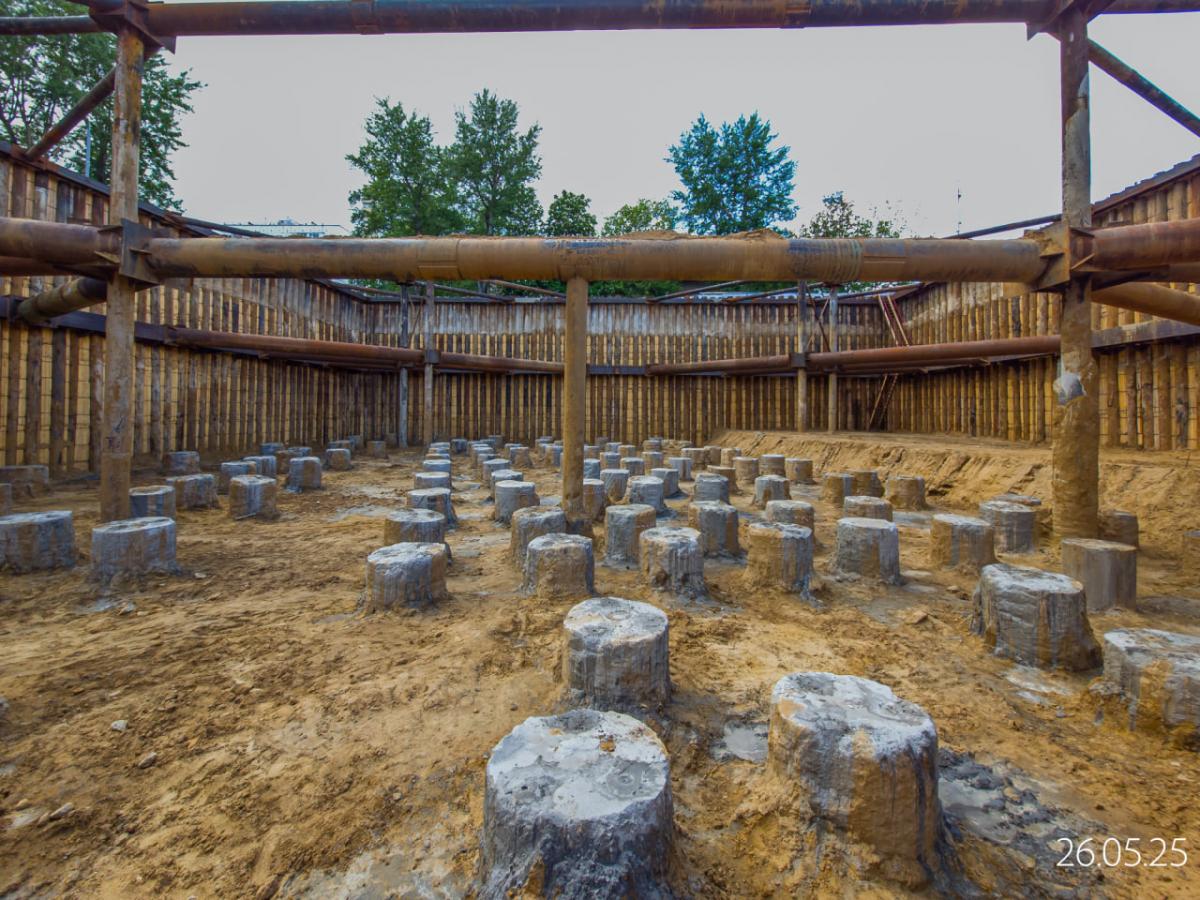

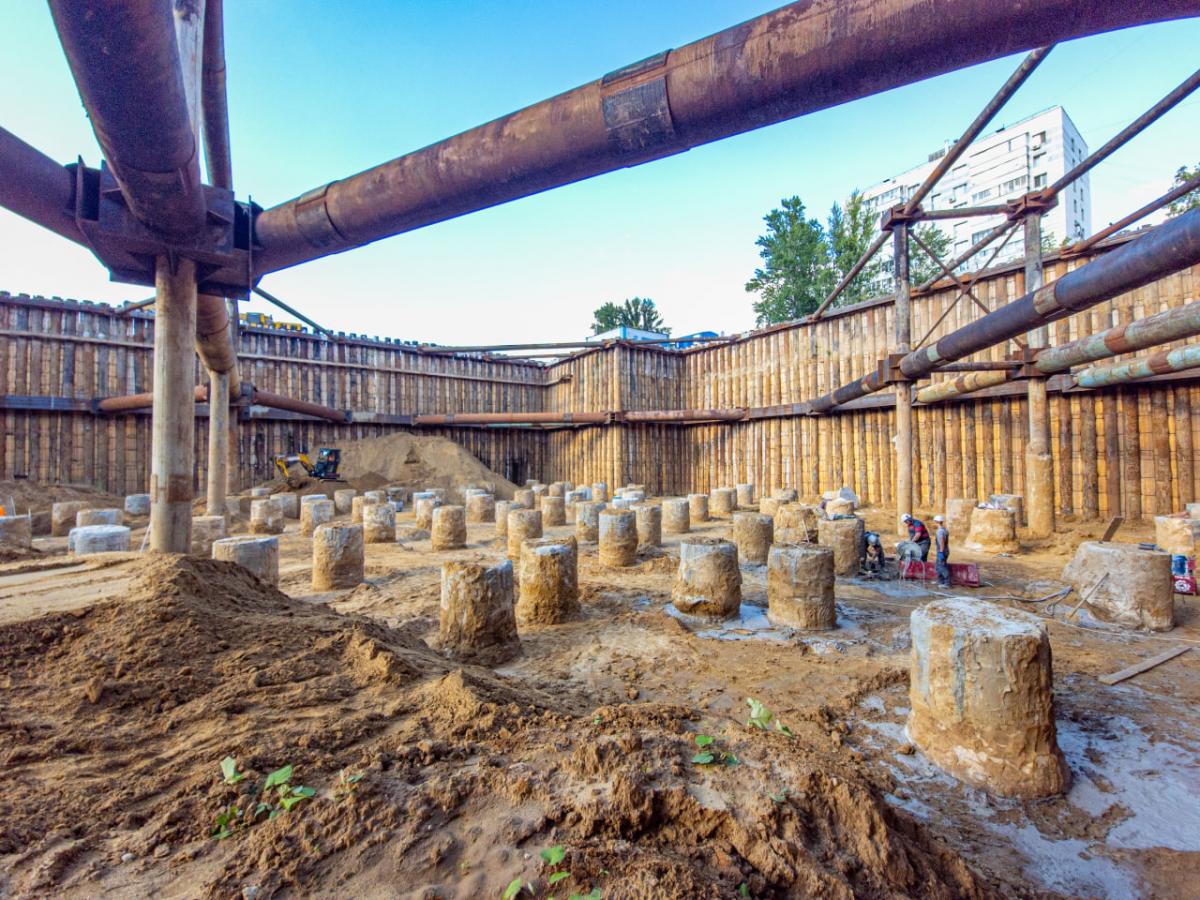

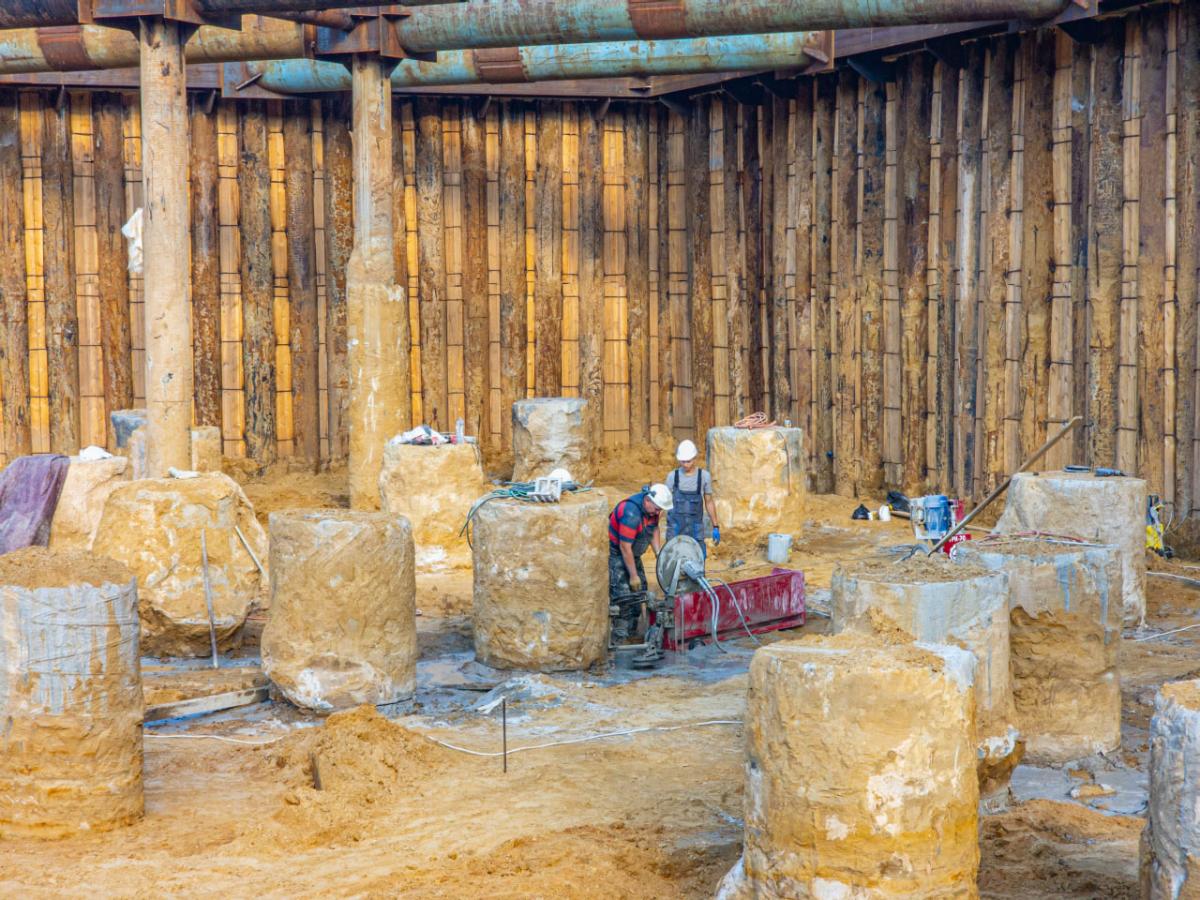

на сегодняшний момент полностью завершено устройство шпунтового ограждения, распорной системы котлована, свайного поля;
закончили гидроизоляцию и устройство бетонной подготовки под обоими корпусами;

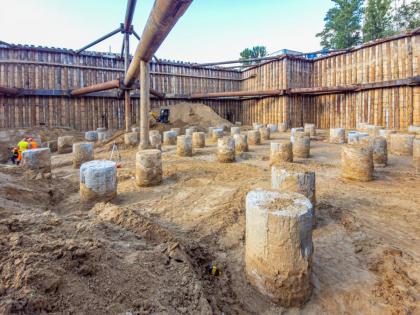

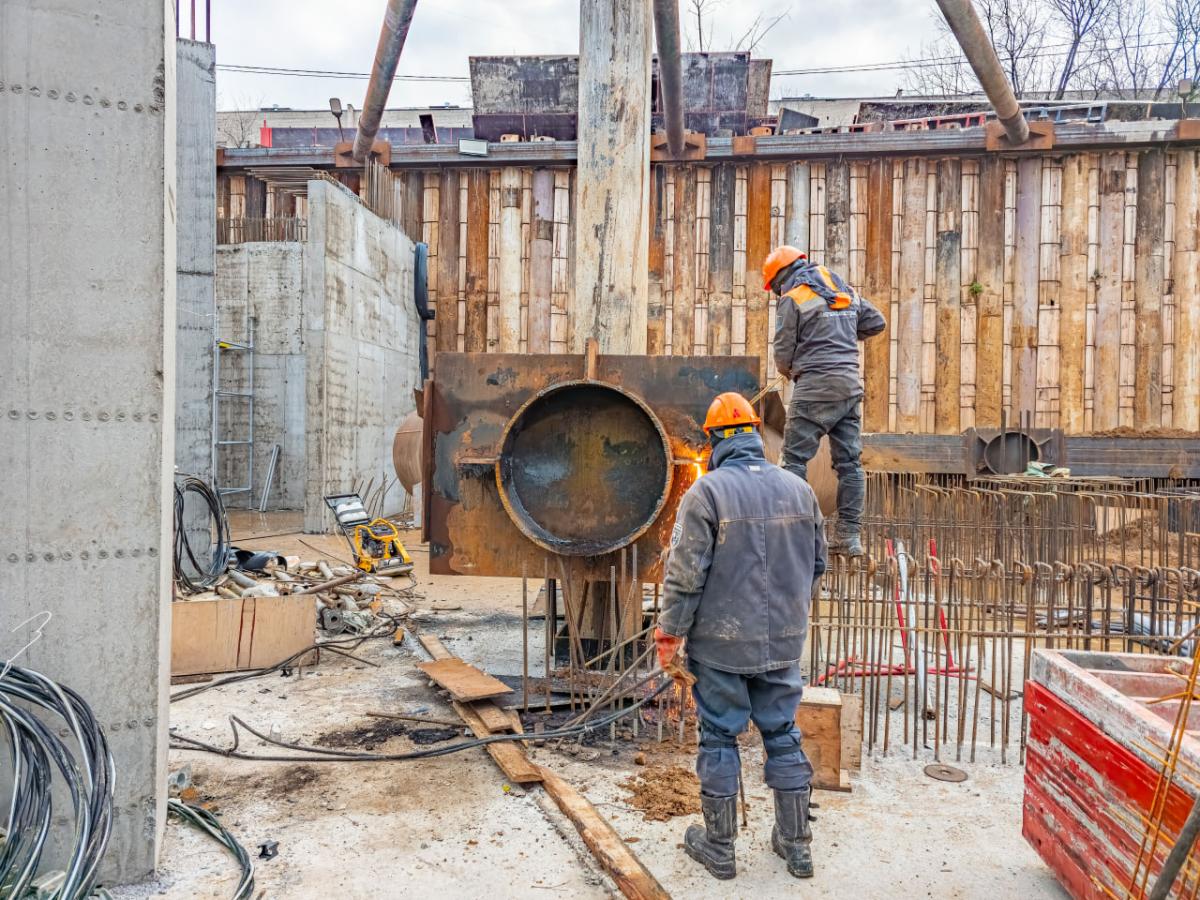

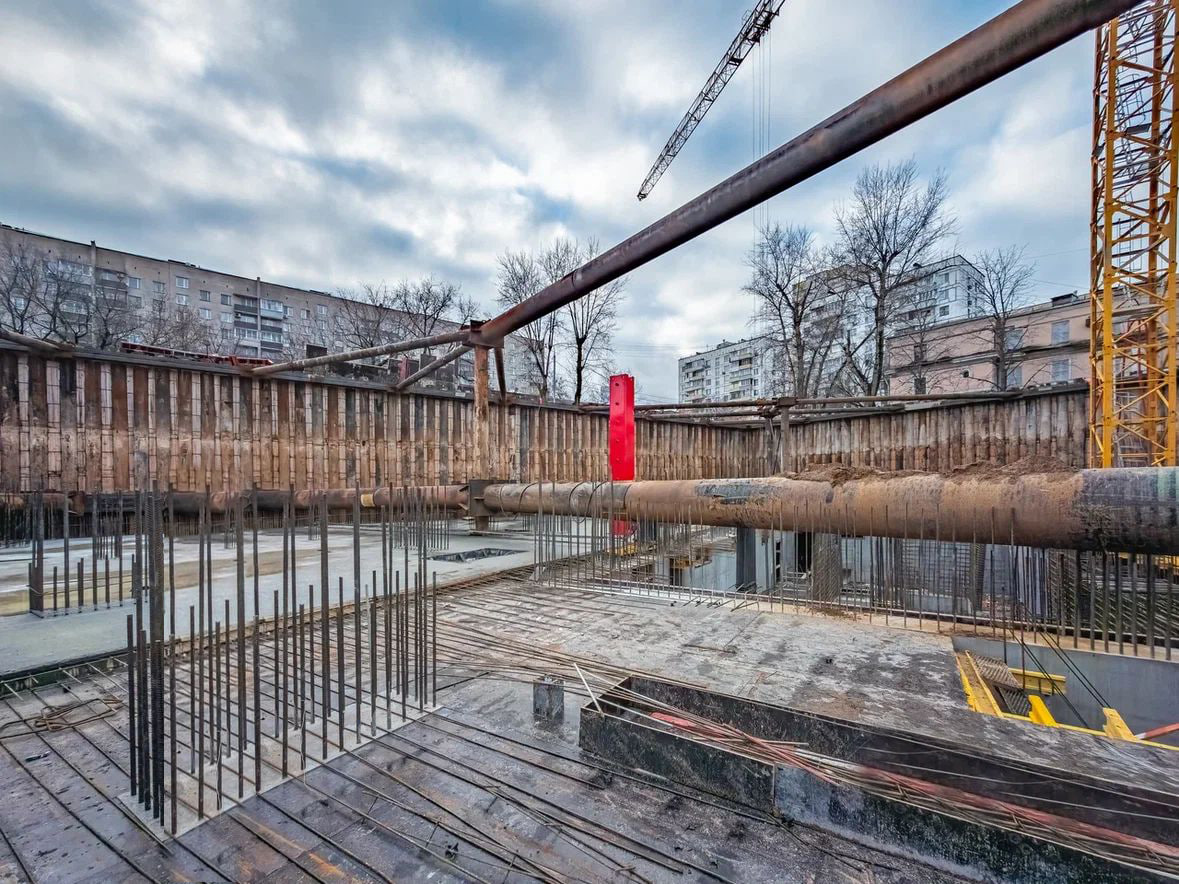

ведется армирование и бетонирование фундаментной плиты;

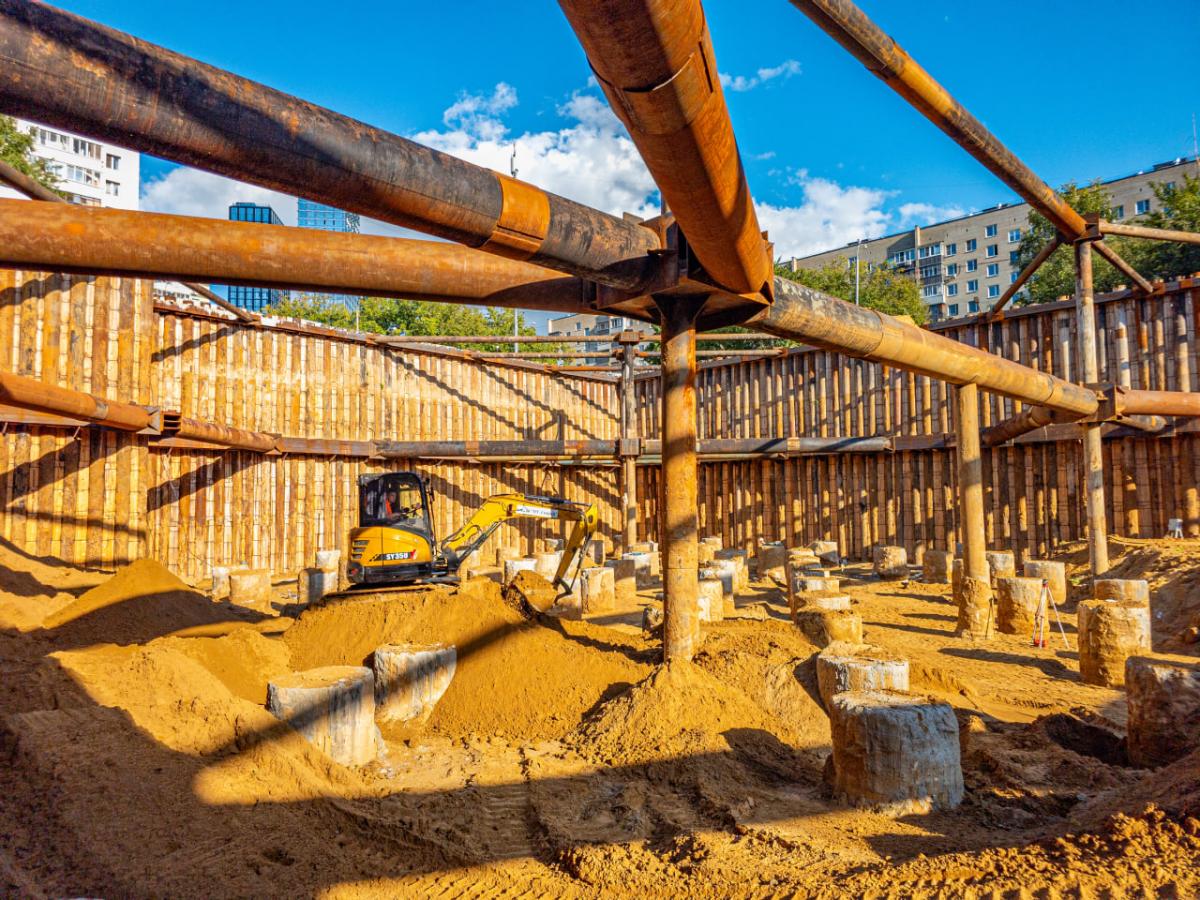

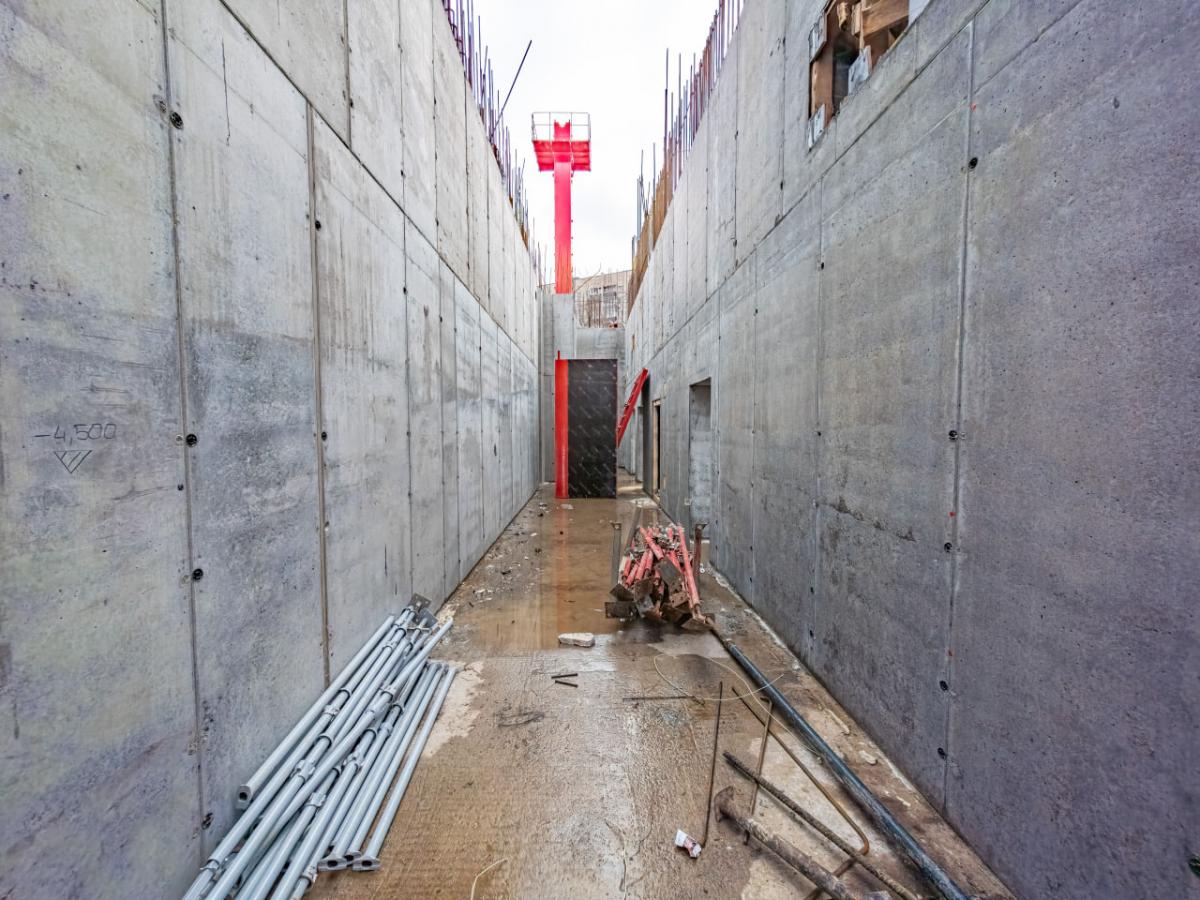

аналогичные работы по вертикальным конструкциям идут на уровне 2-го подземного этажа;

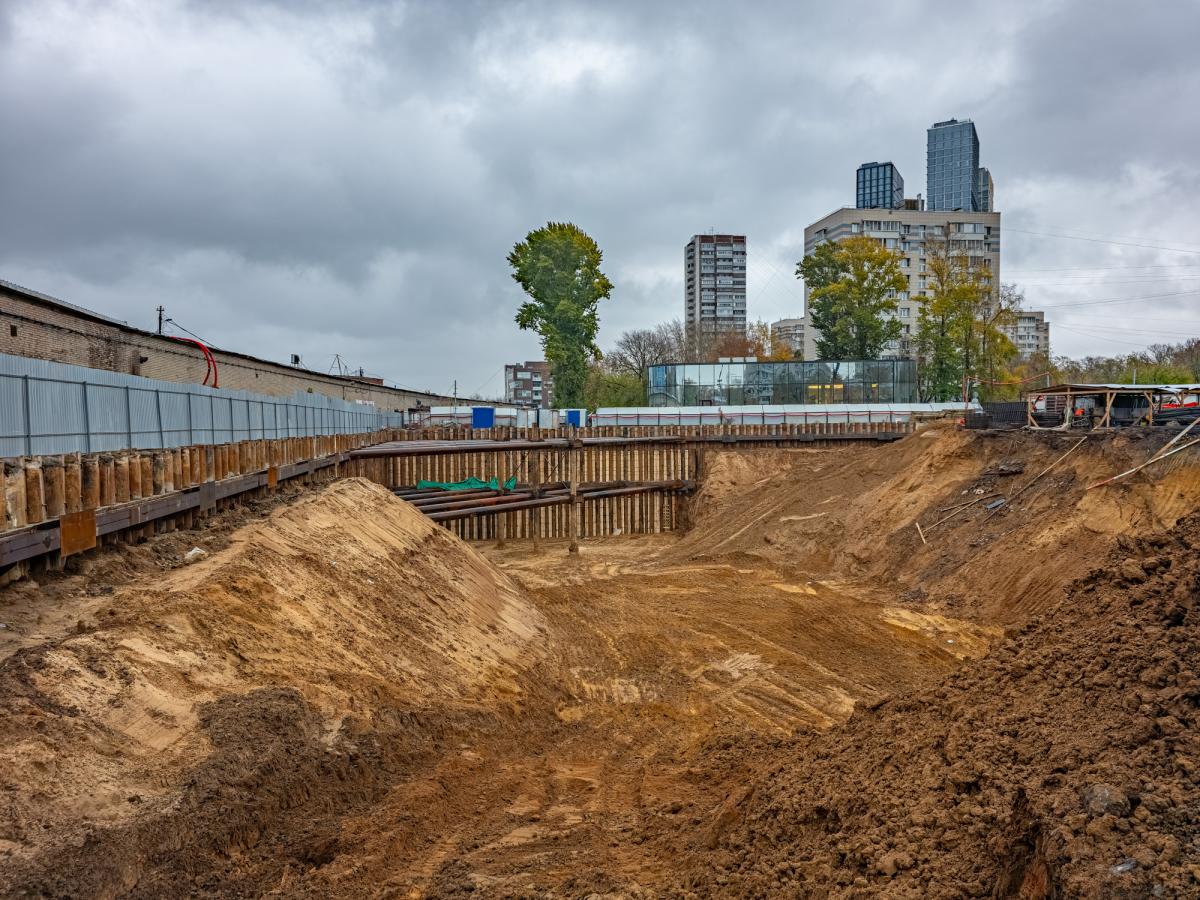

ну и выполняется разработка котлована 2-го этапа (паркинг). Степень готовности- 23%.

я не строитель, но вот сентябрьские результаты работ на площадке:

на сегодняшний момент полностью завершено устройство шпунтового ограждения, распорной системы котлована, свайного поля;
закончили гидроизоляцию и устройство бетонной подготовки под обоими корпусами;
ведется армирование и бетонирование фундаментной плиты;
аналогичные работы по вертикальным конструкциям идут на уровне 2-го подземного этажа;
ну и выполняется разработка котлована 2-го этапа (паркинг). Степень готовности- 23%.

на площадке официально залит первый кб бетона в октябре. Так что дело делается)

  • Назад
  • Страница 3 из 3
  • 1
  • 2
  • 3
Подписаться на форум в TelegramПодписаться на Telegram-бота
Ответить на тему
Представьтесь или авторизируйтесь,
чтобы получать уведомления об ответах и загружать файлы.

Прикрепить файлы

   Вы превысили квоту дискового пространства для вложенных файлов
