На конец января монолитные работы вышли на уровень 2-го этажа.
Общая готовность — 19,5%, готовность монолита — 65%.
Завершается бетонирование ответственных конструкций 1-го этажа, приступили к бетонированию типовых этажей (со 2-го по 12-й) — 7%. Кладка стен в подземной части — 25% готовность.
На строительной площадке задействовано 210 рабочих, 26 инженерно-технических работников и 8 единиц техники.
Вообще рекомендую утихомирить свои фантазии, тем более, когда данные по строительству все в открытом доступе. Есть официальный сайт застройщика, Везде абсолютно они транслируют, что происходит на строительных площадках.
Да ,конечно,троллинг!!!К 2027 все развалится ни ключей ни денег!!!
Про ключи вообще смешно. Откройте рейтинг застройщиков ЕРЗ https://erzrf.ru/top...0201®ion=moskva и настройте выдачу по объему текущего строительства, в табличке 3 столбец указывает, сколько строят с переносом сроков - у Донстроя 0. Можете еще по объему вводу посмотреть таблицу, тоже перенос срока 0.
Про ключи вообще смешно. Откройте рейтинг застройщиков ЕРЗ https://erzrf.ru/top...0201®ion=moskva и настройте выдачу по объему текущего строительства, в табличке 3 столбец указывает, сколько строят с переносом сроков - у Донстроя 0. Можете еще по объему вводу посмотреть таблицу, тоже перенос срока 0.
Мне рейтинги не нужны,мне достаточно видеть что в стране происходит!!!Рейтинги -это для вас пишут,умным людям это не надо!!!
ну вот февральские фотки с площадки, лично я не вижу особых изменений в строительстве, может вы прокомментируете что изменилось? Прикрепленные изображения: 2
На официальном сайте застройщика есть такая информация, за апрель.

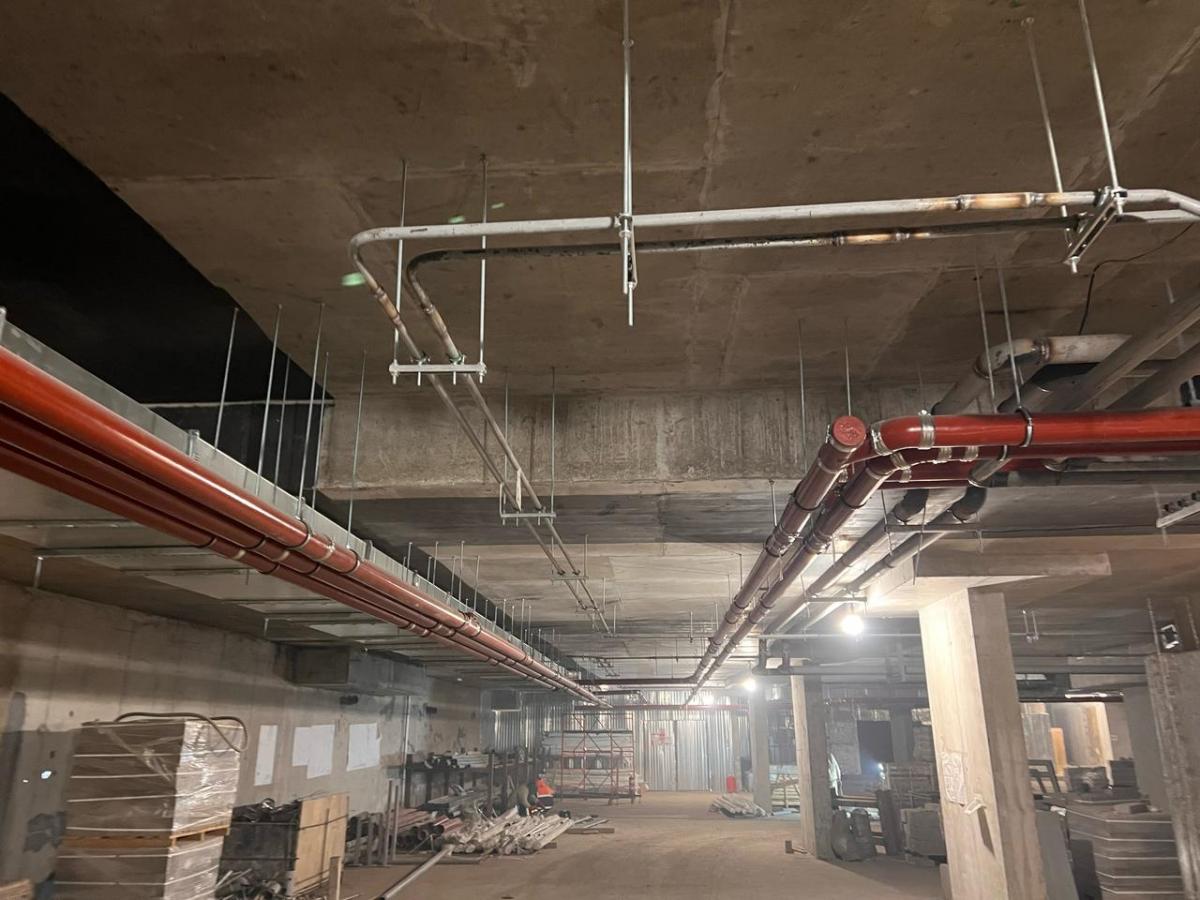

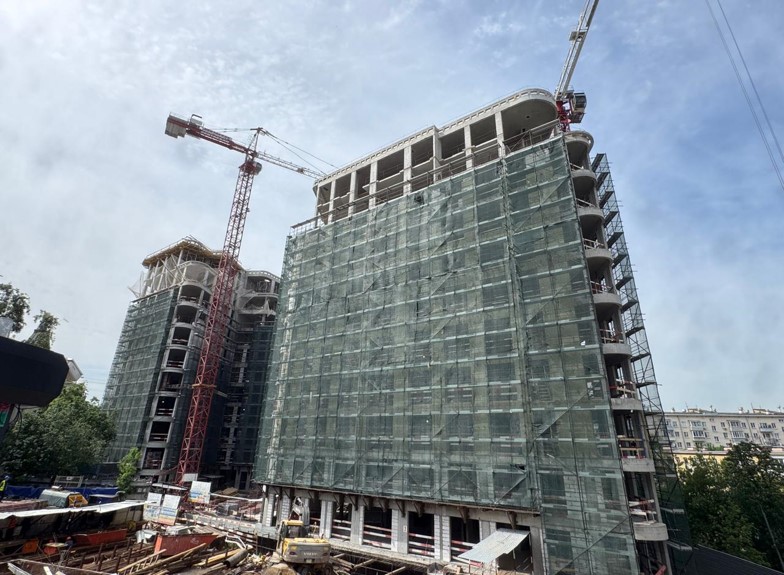

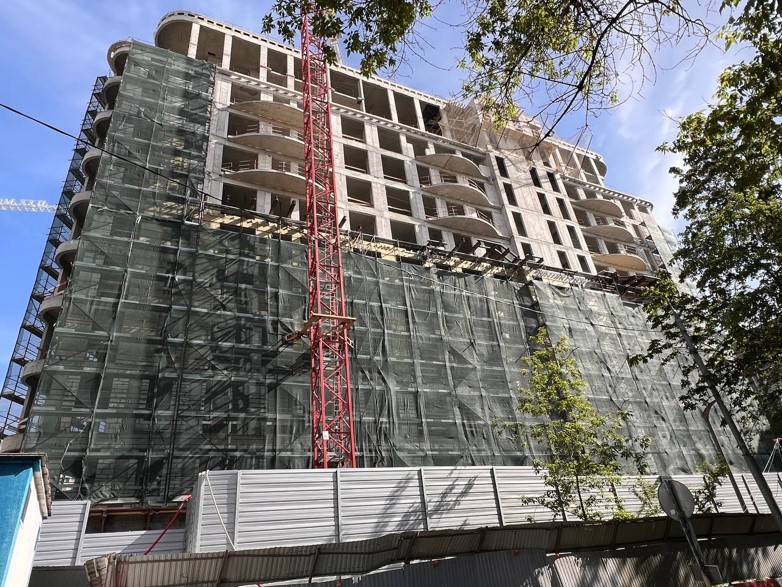

Все выкладывают на сайт. Общая готовность «Дома XXII» — 35%, готовность монолита — 95%. Осуществляются бетонные работы на уровне 11-го этажа. Приступили к монтажу индивидуального теплового пункта. Продолжается монтаж фасадных лесов, кладка наружных стен выполнена на 40%. Начали работы по монтажу подсистемы вентилируемого фасада. Продолжаем монтировать инженерные системы в подземной части, а также приступили к монтажу в жилой надземной части. Ведутся работы по прокладке наружных сетей. Кладка стен в подземной части завершена — 100%. Черновая отделка в паркинге выполнена на 25%. В подземной части выполняется монтаж: — воздуховодов — 96%; — трубопроводов — 73%; — лотковых трасс — 65%. На строительной площадке задействовано 425 рабочих, 30 инженерно-технических работников и 9 единиц техники.
На официальном сайте застройщика есть такая информация, за апрель.
Все выкладывают на сайт. Общая готовность «Дома XXII» — 35%, готовность монолита — 95%. Осуществляются бетонные работы на уровне 11-го этажа. Приступили к монтажу индивидуального теплового пункта. Продолжается монтаж фасадных лесов, кладка наружных стен выполнена на 40%. Начали работы по монтажу подсистемы вентилируемого фасада. Продолжаем монтировать инженерные системы в подземной части, а также приступили к монтажу в жилой надземной части. Ведутся работы по прокладке наружных сетей. Кладка стен в подземной части завершена — 100%. Черновая отделка в паркинге выполнена на 25%. В подземной части выполняется монтаж: — воздуховодов — 96%; — трубопроводов — 73%; — лотковых трасс — 65%. На строительной площадке задействовано 425 рабочих, 30 инженерно-технических работников и 9 единиц техники.
Да там и фотки есть, дом уже приличное очертание там приобретает)) конечно, здесь фотки выкладывались еще на самом котловане, вы зайдите на сайт, посмотрите свежую инфу
Да там и фотки есть, дом уже приличное очертание там приобретает)) конечно, здесь фотки выкладывались еще на самом котловане, вы зайдите на сайт, посмотрите свежую инфу
Про ключи вообще смешно. Откройте рейтинг застройщиков ЕРЗ https://erzrf.ru/top...0201®ion=moskva и настройте выдачу по объему текущего строительства, в табличке 3 столбец указывает, сколько строят с переносом сроков - у Донстроя 0. Можете еще по объему вводу посмотреть таблицу, тоже перенос срока 0.
тоже не понял, что за натужный негатив на ровном месте…все строят и построят
Радует, что закончили с монолитными работами. Уже что то вырисовывается прям. Тут даже и по фоткам заметен результат, хоть и понятно, что работы еще много
ОСТРОВ. КВАРТАЛ-КУРОРТ
Последний премиальный квартал на первой линии побережья. Стартовые цены. Виды на воду. Запад Москвы
ПодробнееЖК "Headliner" бизнес-класс от 18,8 млн
Квартиры рядом с Москва-Сити с видом на набережную. 2 минуты от метро Шелепиха. Скидки до 12%
ПодробнееЖК hideOUT — премиум-класс от 30,7 млн ₽
Cкидка до 20% при 100% оплате. Захватывающие виды на Москва-Сити, Лужники и МГУ.
ПодробнееVictory Park Residences в Парке Победы
Скидка до 20%. Готовые квартиры с премиальной отделкой. Престижный район. Рассрочка 0% на 2 года.
ЖК ТАТЕ. Выгода до 9,8 млн ₽
Скидка 15%. Квартиры премиум-класса от 18,2 млн ₽. Исторический район Москвы.
от 18 млн руб.
