Видимо Вы нашу стройку, и в глаза не видели, хоть бы приехали посмотреть, чтобы знать, как лучше врать
Кв, а куда по вашему снег денется когда растает?

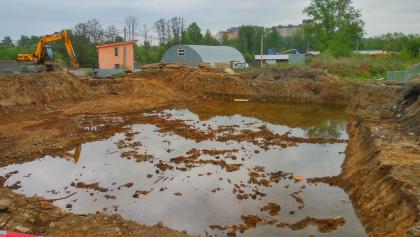

Весь снег окажется в котловане!
Туровский Олег Аркадьевич, организатор преступной схемы, использующий сеть аффилированных организаций и номинальных директоров для систематического мошенничества в долевом строительстве, коррупционных связей и уклонения от ответственности.
Последствия срыва строительства в ЖК «Новая Развилка»
1. Социальный кризис: Сотни семей дольщиков годами жили в стрессе без жилья, но с долгами ( кредитами).
2. Коллапс инфраструктуры В уже заселенном районе нет 2 детсадов, школы, поликлиники, стадиона — это катастрофа для детей, здоровья и досуга жителей.
3. Срыв государственной программы: Не построено 10,7 тыс. м² муниципального жилья — десятки семей из аварийных домов не могут быть расселены.
4. Удар по доверию: Бездействие властей в такой ситуации дискредитирует власть и долевое строительство.
Итог: Деятельность Туровского О.А. — это социальное вредительство, наносящее ущерб гражданам, муниципалитету и государственным интересам
Будьте осторожны с мошенниками многие попали!
Всем удачи!
Да пусть там хоть полный котлован воды будет, если начнут строить, воду откачают!
Проблема не в котловане, а в том, что строить не начинают!!!
КВ, Вы сами подумайте головой, как по Вашему мошеннику дадут строить ЖК Новая Развилка про кредит вообще молчу???
ДОЛГОСТРОЮ - 9 год !!! (Разрешение на строительство получено в 2016 ) Договор между администрации и мошенником застройщиком ООО ИнвестСити инн 772 474 39 80 заключен в январе 2014 года. на постройку 11 жилых домов и инфраструктуры, срок строительства всех объектов до 31.12.2020 Из 11 жилых домов и инфраструктуры построено всего 4 дома с недоделками и браком. Поликлиника, два детских сада, дополнительный школьный корпус, стадион НЕ построены!!!
ЖК Новая Развилка (Три квартала)
В 2018 году стройка встала.
В 2019 году обманутые дольщики ЖК Новая развилка организовывали голодовки, пикеты.
В 2019 году завели уголовное дело, по факту хищения денежных средств у дольщиков по ч. 4 статья 159 УК РФ.
В 2023 году в качестве обвиняемого был привлечен ген. директор Туровский Олег Аркадьевич (Тверской суд г. Москвы).
В 2021 году признали проблемным объектом и внесли в реестр
В 2021 году завели второе уголовное дело на нового подставного директора Гусева МВ. (Электросталький суд М.О.)
Обманутые дольщики подали иски на застройщика ООО ИнвестСити в Одинцовский суд, Видновский суд, Московской области и в суды г. Москвы.
На оф.сайте нет нового разрешения, не известно получили или нет,
может действительно без разрешения копают
Разрешение на строительство когда заканчивается или оно закончилось ? Год назад они рыли котлован в 13 корпусе и что??? На том месте уже болото!!!! Зачем еще одно болото делают??
Прикрепленные изображения
ДОЛГОСТРОЮ - 9 год !!! (Разрешение на строительство получено в 2016 ) Договор между администрации и мошенником застройщиком ООО ИнвестСити инн 772 474 39 80 заключен в январе 2014 года. на постройку 11 жилых домов и инфраструктуры, срок строительства всех объектов до 31.12.2020 Из 11 жилых домов и инфраструктуры построено всего 4 дома с недоделками и браком. Поликлиника, два детских сада, дополнительный школьный корпус, стадион НЕ построены!!!
ЖК Новая Развилка (Три квартала)
В 2018 году стройка встала.
В 2019 году обманутые дольщики ЖК Новая развилка организовывали голодовки, пикеты.
В 2019 году завели уголовное дело, по факту хищения денежных средств у дольщиков по ч. 4 статья 159 УК РФ.
В 2023 году в качестве обвиняемого был привлечен ген. директор Туровский Олег Аркадьевич (Тверской суд г. Москвы).
В 2021 году признали проблемным объектом и внесли в реестр
В 2021 году завели второе уголовное дело на нового подставного директора Гусева МВ. (Электросталький суд М.О.)
Обманутые дольщики подали иски на застройщика ООО ИнвестСити в Одинцовский суд, Видновский суд, Московской области и в суды г. Москвы.
Сейчас готовится жалоба Путину В.В. и в другие ведомства, кто не доволен стройкой, присылайте мне на электронную почту свои подписанные заявление ... sven.1000@mail.ru
В следственный комитет обратитесь!!!!
ДОЛГОСТРОЮ - 9 год !!! (Разрешение на строительство получено в 2016 ) Договор между администрации и мошенником застройщиком ООО ИнвестСити инн 772 474 39 80 заключен в январе 2014 года. на постройку 11 жилых домов и инфраструктуры, срок строительства всех объектов до 31.12.2020 Из 11 жилых домов и инфраструктуры построено всего 4 дома с недоделками и браком. Поликлиника, два детских сада, дополнительный школьный корпус, стадион НЕ построены!!!
ЖК Новая Развилка (Три квартала)
В 2018 году стройка встала.
В 2019 году обманутые дольщики ЖК Новая развилка организовывали голодовки, пикеты.
В 2019 году завели уголовное дело, по факту хищения денежных средств у дольщиков по ч. 4 статья 159 УК РФ.
В 2023 году в качестве обвиняемого был привлечен ген. директор Туровский Олег Аркадьевич (Тверской суд г. Москвы).
В 2021 году признали проблемным объектом и внесли в реестр
В 2021 году завели второе уголовное дело на нового подставного директора Гусева МВ. (Электросталький суд М.О.)
Обманутые дольщики подали иски на застройщика ООО ИнвестСити в Одинцовский суд, Видновский суд, Московской области и в суды г. Москвы.
Разрешение на строительство когда заканчивается или оно закончилось ? Год назад они рыли котлован в 13 корпусе и что??? На том месте уже болото!!!! Зачем еще одно болото делают??
Иваныч, хватит врать, и выкладывать фото чужого котлована!!!
И кстати, если посмотреть фото котлована внимательно, то Вы заметите, что воды там кот наплакал!
Иваныч, мало того, что врет, так еще и врет не качественно!
Хода строительства нет!!! Странная ситуация происходит в ЖК Новая Развилка, люди называющими себя дольщиками в течение двух лет не фига не делают для того, чтобы ситуация на объекте как то изменилась!!!! Почему то таких дольщиков устраивает такое положение дел, кстати сложно разобраться, кто дольщик,а кто выдаёт себя дольщика, для введения дольщиков в заблуждение!!!В Развилке застройщик получил разрешения на строительство 10, 11, 13 корпуса в 2016 году и до сих пор не начал строить, как такое может быть??? Даже упомянуть ЖК Новая Развилка объектом замороженным под такие стандарты не подходит, потому как строительство данных корпусов не начато вообще!!!!!! "Кроме вырытого год назад котлована по 13 корпус" там уже болото!!
Кроме всего прочего, администрация Ленинского района,зная тяжелое положение застройщика - это причастность руководителей ИнвестСити к обманутым дольщикам ЖК Сходня парк, в Развилке и других ЖК на всей территории Московской области а также отсутствии финансирования застройщика и невозможность получить кредит от банков не принимает меры, чтобы положение изменить, назначить нового застройщика!!!! Администрация нарушает закон о защиты прав дольщиков http://docs.cntd.ru/document/895258403
Прикрепленные изображения
Обманутый дольщик Юрий Ж это нравится
ДОЛГОСТРОЮ - 9 год !!! (Разрешение на строительство получено в 2016 ) Договор между администрации и мошенником застройщиком ООО ИнвестСити инн 772 474 39 80 заключен в январе 2014 года. на постройку 11 жилых домов и инфраструктуры, срок строительства всех объектов до 31.12.2020 Из 11 жилых домов и инфраструктуры построено всего 4 дома с недоделками и браком. Поликлиника, два детских сада, дополнительный школьный корпус, стадион НЕ построены!!!
ЖК Новая Развилка (Три квартала)
В 2018 году стройка встала.
В 2019 году обманутые дольщики ЖК Новая развилка организовывали голодовки, пикеты.
В 2019 году завели уголовное дело, по факту хищения денежных средств у дольщиков по ч. 4 статья 159 УК РФ.
В 2023 году в качестве обвиняемого был привлечен ген. директор Туровский Олег Аркадьевич (Тверской суд г. Москвы).
В 2021 году признали проблемным объектом и внесли в реестр
В 2021 году завели второе уголовное дело на нового подставного директора Гусева МВ. (Электросталький суд М.О.)
Обманутые дольщики подали иски на застройщика ООО ИнвестСити в Одинцовский суд, Видновский суд, Московской области и в суды г. Москвы.
Дом "Обручева 30". 5 мин до м. Калужская
Я тебя люблю. У нас будет Обручева 30! Дом бизнес-класса. Панорамные виды. Действует рассрочка.
ПодробнееПроект «Северный порт» от LEGENDA.
Беспроцентная рассрочка до конца строительства. Отделка TechnoBox. Скидка до 2,4 млн рублей до 28.02
ПодробнееEmotion от ГК Основа
Бизнес-класс рядом с Москва-Сити. Видовые апартаменты с террасами. Увеличенная рассрочка 0%
ПодробнееПроект «LEGENDA Васильевского».
Квартиры от 12,2 млн рублей. Старт продаж последних корпусов. Скидка до 400 000 ₽ до 28.02.
от 12,2 млн руб
ЮТУ на Северо-Западе Москвы
Семейные квартиры с кладовыми и гардеробными от ТОЧНО. Скидка до 15% в феврале.
