Я описалась, не 4 месяца, а год и 4 хотела написать, да конечно ждать лишний год не очень хорошо, но что мы можем исправить? Надеюсь хоть этот срок уже окончательный. И наверняка задержка будет из за того, что два корпуса на нулевом этапе, если бы было можно сдать один корпус, то 12 могли бы и раньше сдать
Возьмите калькулятор и посчитайте от сегодняшней даты до 23 апреля 2021 года получается срок окончания строительства произойдёт через 2 года и семь месяцев.
Это говорит о том, что вы не дольщица и сроки вас не волнуют, также как и всё остальное.
Информация. Тролли застройщика это « Базанова Маргарита Владимировна» «за дольщиков», «папа», «военком» «старый друг Иваныча» и другие персонажи...
⛔ Долгострой ЖК «Новая Развилка» («Три квартала») проблемный объект с обманутыми дольщиками, строится 9 год! Уголовные дела! Сроки сдачи постоянно переносят! Сроки были ... 2019, 2021, 2022, 2023, новый срок 2024 год!
Согласно договору ДРЗТ от 14.01.2014 года застройщик ИнвестСити ИНН 7724743980 обязался построить 11 домов, поликлинику, школьный корпус, два детских сада, стадион и другие соц объекты.
Из 11 домов, один дом сдан, три дома строится с 2016 года, остальные дома и инфраструктуру застройщик не построил.
⛔Здесь пишут тролли застройщика и НДВ , в частности "за дольщиков", "самый главный" "дом 11", "папа", он самый", "Базанова М.В" аффилированное лицо от ИнвестСити и Туровского О.А. .у них даже нет имён, есть таблица с никами. Может писать чел и менять стилистику. Ранее, была замечена в этом Базанова М.В...
Сотрудники НДВ и представители застройщика ИнвестСити дезинформирует людей.
Не верьте им! Цель одна вовлечь в долгострой как можно больше людей.
Будьте осторожны с мошенниками многие попали!
Всем удачи!
Возьмите калькулятор и посчитайте от сегодняшней даты до 23 апреля 2021 года получается срок окончания строительства произойдёт через 2 года и семь месяцев.
Это говорит о том, что вы не дольщица и сроки вас не волнуют, также как и всё остальное.
Юрий, срок сдачи 4 квартал 2019 года, и если срок сдачи перенесут на апрель 2021 года, то как раз и получается, что срок просрочки составит 1 год и 4 мес. Но насколько я понял, пока что сроки переносить никто не собирается и пока что так и придерживаются того мнения, что успеют все построить к концу 2019 года.
Юрий, срок сдачи 4 квартал 2019 года, и если срок сдачи перенесут на апрель 2021 года, то как раз и получается, что срок просрочки составит 1 год и 4 мес. Но насколько я понял, пока что сроки переносить никто не собирается и пока что так и придерживаются того мнения, что успеют все построить к концу 2019 года.
Во вторых окончания строительства 1 первой очереди согласно извещения намечен на 23 апреля 2021год!!!

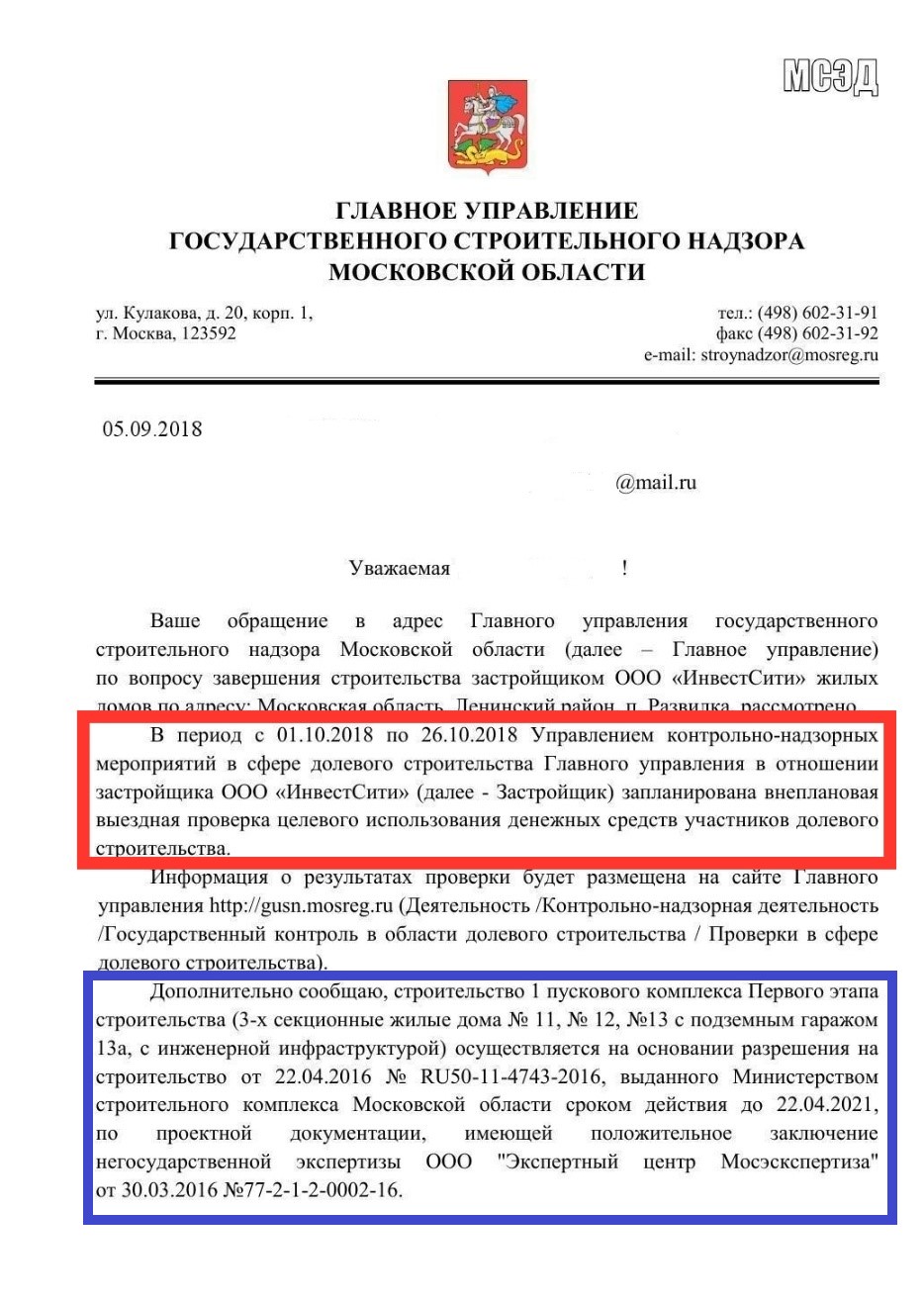

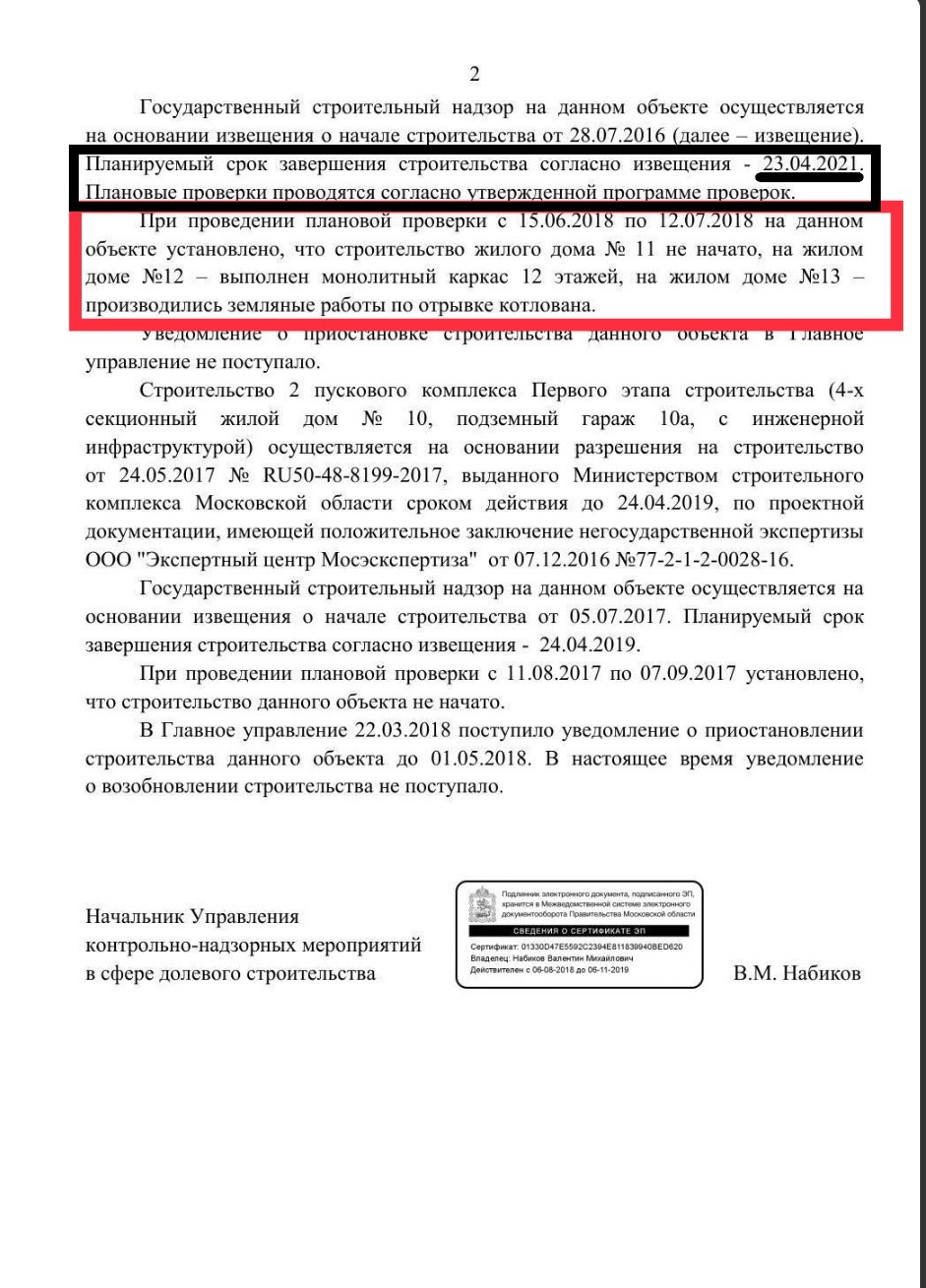

Вот документ из Главного строительного надзора, читайте внимательно там не говорится о второй очереди только о первой очереди 10, 11, 12, 13 корпуса.
Стройка стоит с марта 2018 года застройщик не успеет построить первую очередь до 23 апреля 2021!!!!!!
Прикрепленные изображения
Обманутый дольщик Юрий Ж это нравится
ДОЛГОСТРОЮ - 9 год !!! (Разрешение на строительство получено в 2016 ) Договор между администрации и мошенником застройщиком ООО ИнвестСити инн 772 474 39 80 заключен в январе 2014 года. на постройку 11 жилых домов и инфраструктуры, срок строительства всех объектов до 31.12.2020 Из 11 жилых домов и инфраструктуры построено всего 4 дома с недоделками и браком. Поликлиника, два детских сада, дополнительный школьный корпус, стадион НЕ построены!!!
ЖК Новая Развилка (Три квартала)
В 2018 году стройка встала.
В 2019 году обманутые дольщики ЖК Новая развилка организовывали голодовки, пикеты.
В 2019 году завели уголовное дело, по факту хищения денежных средств у дольщиков по ч. 4 статья 159 УК РФ.
В 2023 году в качестве обвиняемого был привлечен ген. директор Туровский Олег Аркадьевич (Тверской суд г. Москвы).
В 2021 году признали проблемным объектом и внесли в реестр
В 2021 году завели второе уголовное дело на нового подставного директора Гусева МВ. (Электросталький суд М.О.)
Обманутые дольщики подали иски на застройщика ООО ИнвестСити в Одинцовский суд, Видновский суд, Московской области и в суды г. Москвы.
Москва. 31 июля. ИНТЕРФАКС — Верховный суд (ВС) РФ запретил увязывать срок передачи жилья дольщику с получением разрешения на ввод объекта в эксплуатацию.
Как следует из опубликованного во вторник кассационного определения, это нарушает права гражданина на получение жилого помещения в определенный срок.
Данная правовая позиция сформулирована при рассмотрении спора Алексея Савасина с ООО "Группа компаний "Строительное управление 22" ("СУ-22"). А.Савасин подписал с этим небольшим подмосковным застройщиком договор участия в долевом строительстве на сумму 2 млн рублей, в соответствии с которым он должен был получить однокомнатную квартиру в Щелково.
О сроках этого события говорилось в двух пунктах договора. Во-первых, устанавливалось, что срок окончания строительства жилого дома — первый квартал 2016 года. Во-вторых, передача застройщиком объекта долевого строительства участнику должна была произойти не позднее трех календарных месяцев с даты получения разрешения на ввод в эксплуатацию здания.
А.Савасин считал, что сочетание этих двух положений означает следующее: передача квартиры должна состояться не позднее 30 июня 2016 года. И, получив ее только 29 декабря 2016 года, он потребовал неустойку в размере 241 тыс. 246 рублей и 50 тыс. рублей компенсации морального вреда.
"СУ-22" возражало, что разрешение на ввод в эксплуатацию дома получено 8 ноября 2016 года, и именно от этой даты нужно отсчитывать трехмесячный срок на передачу квартиры. Поэтому это произошло в оговоренные договором строки, настаивал застройщик, и две первые инстанции с ним согласились: исковые требования А.Савасина были отклонены.
Но с таким пониманием условий договора не согласилась судебная коллегия по гражданским делам ВС. Чтобы истолковать их верно, следует учитывать положения статьи 190 Гражданского кодекса (ГК) РФ, в соответствии с которой тот или иной срок в правоотношениях определяется календарной датой, истечением определенного периода времени или указанием на неизбежно наступающее событие, говорится в кассационном определении.
Однако разрешение на ввод объекта в эксплуатацию не соответствует этим требованиям, констатировали судьи, так как его выдача не является событием, которое должно с неизбежностью наступить. Например, застройщик может совсем не получить разрешение на ввод объекта в эксплуатацию, если он, например, не соответствует обязательным требованиям. Поэтому положение договора о том, что передача квартиры должна произойти не позднее трех календарных месяцев с даты получения разрешения на ввод в эксплуатацию, "не может рассматриваться как самостоятельное условие о сроке", сделала вывод коллегия.
"Иное толкование условий договора (. . .) фактически приводило бы к отсутствию какого-либо конкретного срока исполнения обязательства застройщиком, освобождало бы его от ответственности перед участником долевого строительства в случае несвоевременного получения разрешения на ввод многоквартирного дома в эксплуатацию. Такое толкование, ущемляющее права гражданина-потребителя на получение в определенный срок жилого помещения в строящемся многоквартирном доме, является недопустимым", — говорится в кассационном определении.
ВС отменил решение Щелковского горсуда и определение Мособлсуда по спору А.Савасина и "СУ-22". Дело направлено на пересмотр в апелляционную инстанцию.
Как сообщалось, в июне текущего года ВС принял несколько важных решений по спорам застройщиков с дольщиками. В частности, суд отменил определение апелляции, которая отказалась вернуть дольщику часть средств за квартиру, реальная площадь которой оказалось меньше положенной. Суд постановил расценивать такие случаи как отступление от условий договора и применять соразмерное уменьшение цены.
Также ВС постановил, что застройщики не могут ссылаться на недействительность договора уступки дольщиком права на неустойку, защищаясь от ее взыскания. Как заключил суд, случаи, когда компания не расплатилась ни с цедентом, ни с цессионарием, считаются недобросовестным поведением, и аргумент о недействительности должен быть отклонен.
Кроме того, ВС отменил определения апелляции, которая отказалась взыскать с застройщика неустойку за период устранения недоделок на объекте. Как следует из кассационного определения, ввод всего дома целиком и "легкоустранимость" недостатков не прекращают обязательства застройщика. http://realty.interf...articles/95526/
Прикрепленные изображения
Михаил!, DemanZ и Николай Иваныч это нравится
Информация. Тролли застройщика это « Базанова Маргарита Владимировна» «за дольщиков», «папа», «военком» «старый друг Иваныча» и другие персонажи...
⛔ Долгострой ЖК «Новая Развилка» («Три квартала») проблемный объект с обманутыми дольщиками, строится 9 год! Уголовные дела! Сроки сдачи постоянно переносят! Сроки были ... 2019, 2021, 2022, 2023, новый срок 2024 год!
Согласно договору ДРЗТ от 14.01.2014 года застройщик ИнвестСити ИНН 7724743980 обязался построить 11 домов, поликлинику, школьный корпус, два детских сада, стадион и другие соц объекты.
Из 11 домов, один дом сдан, три дома строится с 2016 года, остальные дома и инфраструктуру застройщик не построил.
⛔Здесь пишут тролли застройщика и НДВ , в частности "за дольщиков", "самый главный" "дом 11", "папа", он самый", "Базанова М.В" аффилированное лицо от ИнвестСити и Туровского О.А. .у них даже нет имён, есть таблица с никами. Может писать чел и менять стилистику. Ранее, была замечена в этом Базанова М.В...
Сотрудники НДВ и представители застройщика ИнвестСити дезинформирует людей.
Не верьте им! Цель одна вовлечь в долгострой как можно больше людей.
Будьте осторожны с мошенниками многие попали!
Всем удачи!
Застройщик: ООО «СЗ ЖК КИТ». ИНН: 5029178772. Проектная декларация на нашдом.рф. При условии первоначального взноса не менее 20%. Срок рассрочки до 12 месяцев. Предложение действительно до 31.05.25г. Скидки до 15% действуют на выделенный пул квартир. Акция не является офертой и не суммируется с другими предложениями.
ЖК "КИТ-2"
20 мин. до м. Комсомольская. Приватный двор без машин. Рассрочка от застройщика 0%. Скидки до 15%.
Реклама. 214-ФЗ. Рекламодатель: ООО "А101". ИНН: 7704810149. Застройщик ООО «Специализированный застройщик «А101». Скидка в размере 18% предоставляется на выделенный пул квартир стоимостью более 6,5 млн рублей. Предложение действительно с 01.05.2025 по 31.05.25, не суммируется с другими акциями. Не является публичной офертой. Проектные декларации на сайте наш.дом.рф, подробности предложения на сайте www.a101.ru
ЖК Бунинские кварталы. Скидки до 18%
Квартиры с террасами. Есть отделка. Продуманное и гармоничное благоустройство. Школы и детские сады
Застройщик ООО «Специализированный застройщик «МДТ». В рамках акции предлагается покупка квартиры от застройщика с максимальной скидкой до 15% при полной оплате. Проектная декларация на сайте наш.дом.рф. Подробнее об условиях акции на сайте мангазея.рф
«Мангазея на Тульской» | Скидка 15%
Воплощение идеального комфорта вблизи набережной Москвы-реки и уютных переулков Даниловского р-на.
Реклама. 214-ФЗ. Рекламодатель: ООО "А101". ИНН: 7704810149. Застройщик ООО «Специализированный застройщик «А101». Проектные декларации на сайте наш.дом.рф, подробности предложения на сайте www.a101.ru
ЖК Прокшино. Рядом метро
Квартиры в Новой Москве. Благоустроенная набережная, парк, зеленые дворы. 5 минут до метро
Реклама. 214-ФЗ. Рекламодатель: ООО "А101". ИНН: 7704810149. Застройщик ООО «Специализированный застройщик «ТРАНСИНВЕСТКОНСАЛТИНГ» (ООО «СЗ «ТИК»)». Скидка в размере 18% предоставляется на выделенный пул квартир стоимостью более 6,5 млн рублей. Предложение действительно с 01.05.2025 по 31.05.25, не суммируется с другими акциями. Не является публичной офертой. Проектные декларации на сайте наш.дом.рф, подробности предложения на сайте www.a101.ru
Квартиры в Москве от 6,7 млн ₽
Функциональные планировки. Хорошая экология. Развитая инфраструктура. Скидки до 18%!
Москва. 31 июля. ИНТЕРФАКС — Верховный суд (ВС) РФ запретил увязывать срок передачи жилья дольщику с получением разрешения на ввод объекта в эксплуатацию.
Как следует из опубликованного во вторник кассационного определения, это нарушает права гражданина на получение жилого помещения в определенный срок.
.......
Ну если уже сформирована практика ВС по таким судебным делам, будет проще взыскивать неустойку с застройщика в связи с просрочкой...
Москва. 31 июля. ИНТЕРФАКС — Верховный суд (ВС) РФ запретил увязывать срок передачи жилья дольщику с получением разрешения на ввод объекта в эксплуатацию.
Как следует из опубликованного во вторник кассационного определения, это нарушает права гражданина на получение жилого помещения в определенный срок.
Данная правовая позиция сформулирована при рассмотрении спора Алексея Савасина с ООО "Группа компаний "Строительное управление 22" ("СУ-22"). А.Савасин подписал с этим небольшим подмосковным застройщиком договор участия в долевом строительстве на сумму 2 млн рублей, в соответствии с которым он должен был получить однокомнатную квартиру в Щелково.
О сроках этого события говорилось в двух пунктах договора. Во-первых, устанавливалось, что срок окончания строительства жилого дома — первый квартал 2016 года. Во-вторых, передача застройщиком объекта долевого строительства участнику должна была произойти не позднее трех календарных месяцев с даты получения разрешения на ввод в эксплуатацию здания.
А.Савасин считал, что сочетание этих двух положений означает следующее: передача квартиры должна состояться не позднее 30 июня 2016 года. И, получив ее только 29 декабря 2016 года, он потребовал неустойку в размере 241 тыс. 246 рублей и 50 тыс. рублей компенсации морального вреда.
"СУ-22" возражало, что разрешение на ввод в эксплуатацию дома получено 8 ноября 2016 года, и именно от этой даты нужно отсчитывать трехмесячный срок на передачу квартиры. Поэтому это произошло в оговоренные договором строки, настаивал застройщик, и две первые инстанции с ним согласились: исковые требования А.Савасина были отклонены.
Но с таким пониманием условий договора не согласилась судебная коллегия по гражданским делам ВС. Чтобы истолковать их верно, следует учитывать положения статьи 190 Гражданского кодекса (ГК) РФ, в соответствии с которой тот или иной срок в правоотношениях определяется календарной датой, истечением определенного периода времени или указанием на неизбежно наступающее событие, говорится в кассационном определении.
Однако разрешение на ввод объекта в эксплуатацию не соответствует этим требованиям, констатировали судьи, так как его выдача не является событием, которое должно с неизбежностью наступить. Например, застройщик может совсем не получить разрешение на ввод объекта в эксплуатацию, если он, например, не соответствует обязательным требованиям. Поэтому положение договора о том, что передача квартиры должна произойти не позднее трех календарных месяцев с даты получения разрешения на ввод в эксплуатацию, "не может рассматриваться как самостоятельное условие о сроке", сделала вывод коллегия.
"Иное толкование условий договора (. . .) фактически приводило бы к отсутствию какого-либо конкретного срока исполнения обязательства застройщиком, освобождало бы его от ответственности перед участником долевого строительства в случае несвоевременного получения разрешения на ввод многоквартирного дома в эксплуатацию. Такое толкование, ущемляющее права гражданина-потребителя на получение в определенный срок жилого помещения в строящемся многоквартирном доме, является недопустимым", — говорится в кассационном определении.
ВС отменил решение Щелковского горсуда и определение Мособлсуда по спору А.Савасина и "СУ-22". Дело направлено на пересмотр в апелляционную инстанцию.
Как сообщалось, в июне текущего года ВС принял несколько важных решений по спорам застройщиков с дольщиками. В частности, суд отменил определение апелляции, которая отказалась вернуть дольщику часть средств за квартиру, реальная площадь которой оказалось меньше положенной. Суд постановил расценивать такие случаи как отступление от условий договора и применять соразмерное уменьшение цены.
Также ВС постановил, что застройщики не могут ссылаться на недействительность договора уступки дольщиком права на неустойку, защищаясь от ее взыскания. Как заключил суд, случаи, когда компания не расплатилась ни с цедентом, ни с цессионарием, считаются недобросовестным поведением, и аргумент о недействительности должен быть отклонен.
Кроме того, ВС отменил определения апелляции, которая отказалась взыскать с застройщика неустойку за период устранения недоделок на объекте. Как следует из кассационного определения, ввод всего дома целиком и "легкоустранимость" недостатков не прекращают обязательства застройщика. http://realty.interf...articles/95526/
Хотел облапошить дольщиков и рассчитывал по таким договорам не платить. Застройщик в таком случае должен изменить формулировку в договоре и указать конкретный срок сдачи.
ДОЛГОСТРОЮ - 9 год !!! (Разрешение на строительство получено в 2016 ) Договор между администрации и мошенником застройщиком ООО ИнвестСити инн 772 474 39 80 заключен в январе 2014 года. на постройку 11 жилых домов и инфраструктуры, срок строительства всех объектов до 31.12.2020 Из 11 жилых домов и инфраструктуры построено всего 4 дома с недоделками и браком. Поликлиника, два детских сада, дополнительный школьный корпус, стадион НЕ построены!!!
ЖК Новая Развилка (Три квартала)
В 2018 году стройка встала.
В 2019 году обманутые дольщики ЖК Новая развилка организовывали голодовки, пикеты.
В 2019 году завели уголовное дело, по факту хищения денежных средств у дольщиков по ч. 4 статья 159 УК РФ.
В 2023 году в качестве обвиняемого был привлечен ген. директор Туровский Олег Аркадьевич (Тверской суд г. Москвы).
В 2021 году признали проблемным объектом и внесли в реестр
В 2021 году завели второе уголовное дело на нового подставного директора Гусева МВ. (Электросталький суд М.О.)
Обманутые дольщики подали иски на застройщика ООО ИнвестСити в Одинцовский суд, Видновский суд, Московской области и в суды г. Москвы.

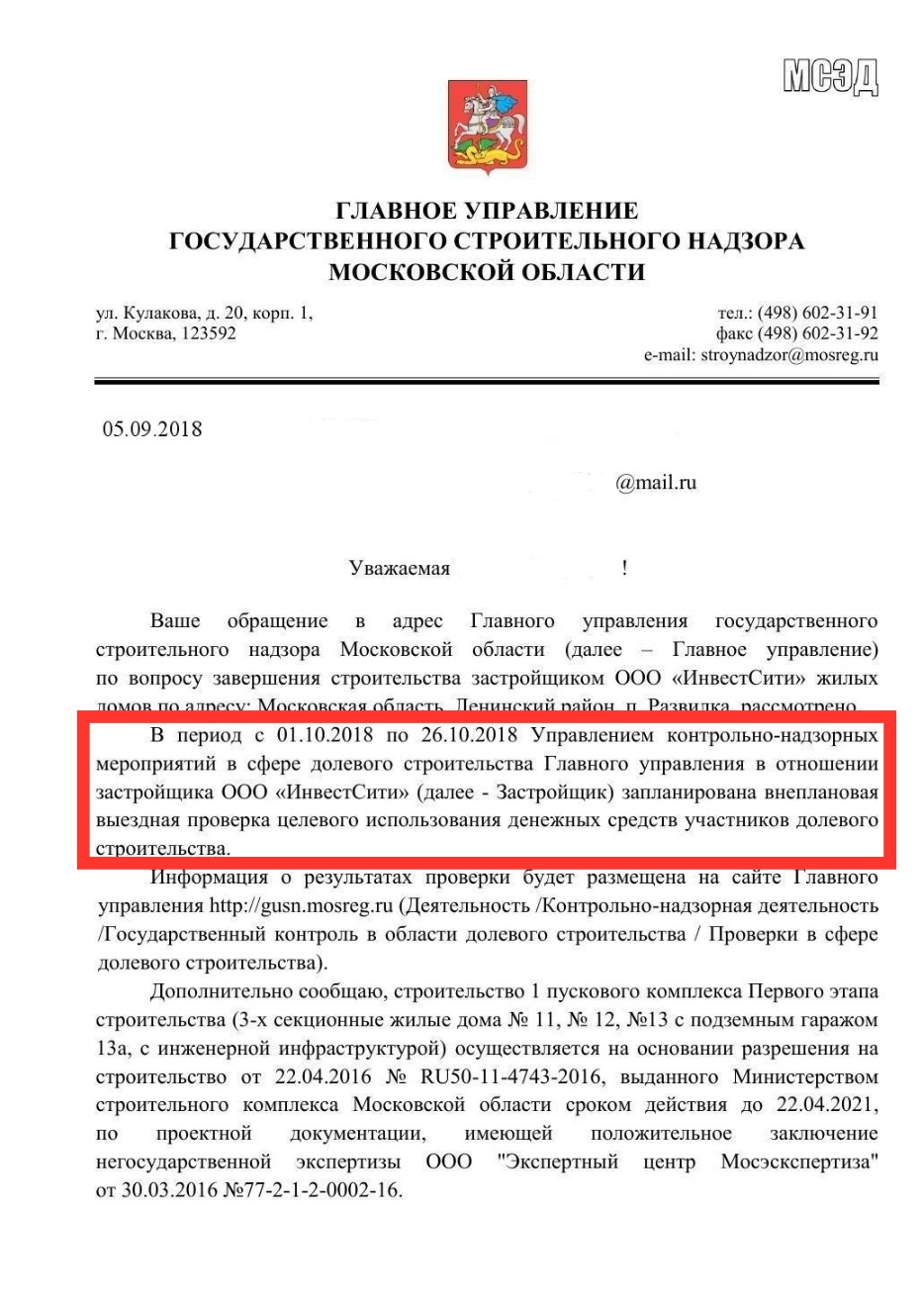

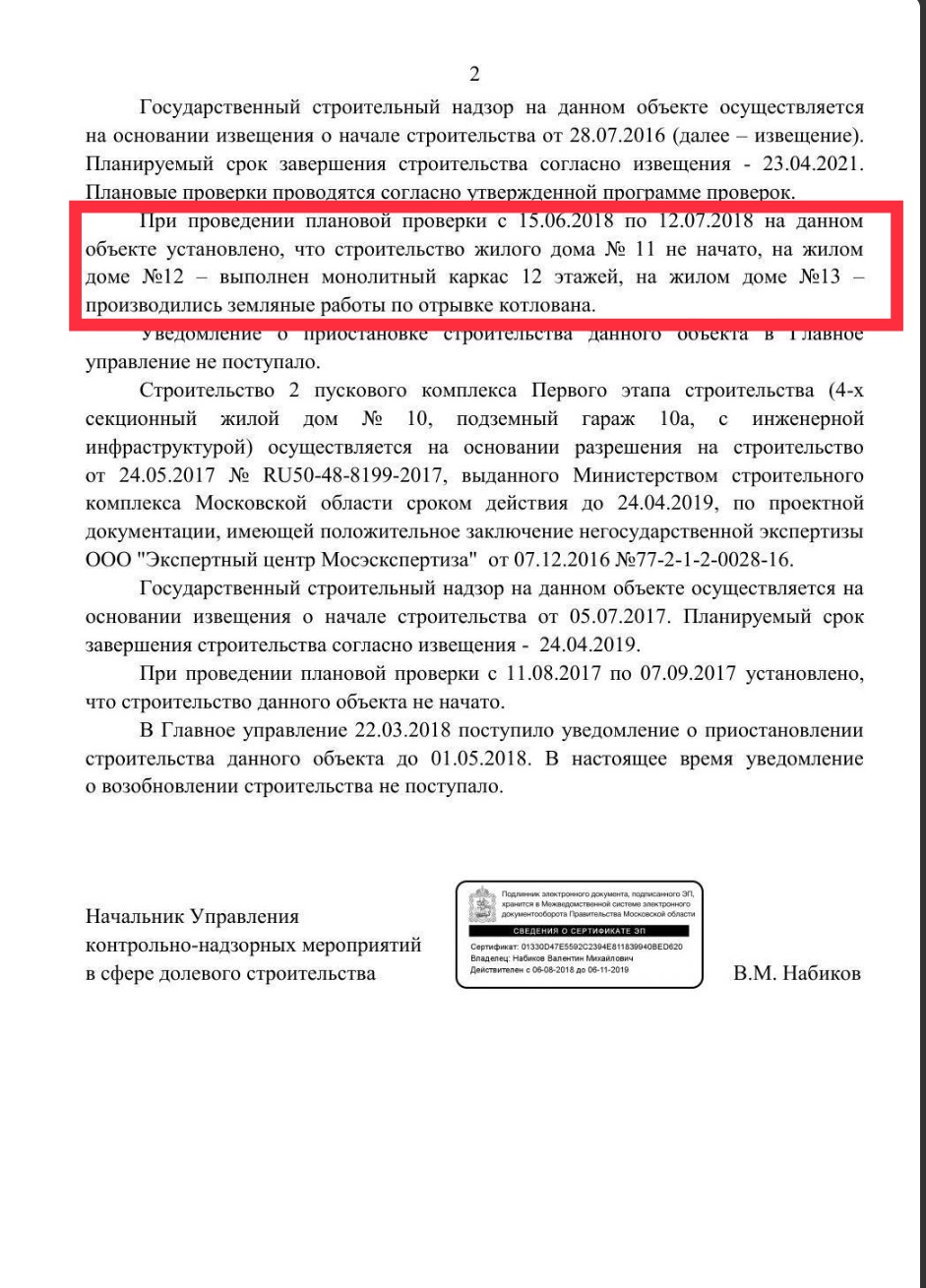

Во вторых окончания строительства 1 первой очереди согласно извещения намечен на 23 апреля 2021год!!!
А еще есть изменения к проектной декларации и ДДУ, где прописаны совсем другие сроки. Думаю если и будет задержка по срокам, то нам удастся взыскать с застройщика неустойку.
А еще есть изменения к проектной декларации и ДДУ, где прописаны совсем другие сроки. Думаю если и будет задержка по срокам, то нам удастся взыскать с застройщика неустойку.
Были изменения проектной декларации в 2016 году, сейчас почти 2019. Получено официальное подтверждение, что окончания строительство первого этапа первой очереди 10, 11, 12, 13 корпус 23 апреля 2021. Построен монолит 12 этажа остальные корпуса не начали строить с 2016 стройка стоит! Застройщик в прошлом не заплатил дольщикам все решения дольщиков остались не оплачены))))
Прикрепленные изображения
ДОЛГОСТРОЮ - 9 год !!! (Разрешение на строительство получено в 2016 ) Договор между администрации и мошенником застройщиком ООО ИнвестСити инн 772 474 39 80 заключен в январе 2014 года. на постройку 11 жилых домов и инфраструктуры, срок строительства всех объектов до 31.12.2020 Из 11 жилых домов и инфраструктуры построено всего 4 дома с недоделками и браком. Поликлиника, два детских сада, дополнительный школьный корпус, стадион НЕ построены!!!
ЖК Новая Развилка (Три квартала)
В 2018 году стройка встала.
В 2019 году обманутые дольщики ЖК Новая развилка организовывали голодовки, пикеты.
В 2019 году завели уголовное дело, по факту хищения денежных средств у дольщиков по ч. 4 статья 159 УК РФ.
В 2023 году в качестве обвиняемого был привлечен ген. директор Туровский Олег Аркадьевич (Тверской суд г. Москвы).
В 2021 году признали проблемным объектом и внесли в реестр
В 2021 году завели второе уголовное дело на нового подставного директора Гусева МВ. (Электросталький суд М.О.)
Обманутые дольщики подали иски на застройщика ООО ИнвестСити в Одинцовский суд, Видновский суд, Московской области и в суды г. Москвы.
Были изменения проектной декларации в 2016 году, сейчас почти 2019. Получено официальное подтверждение, что окончания строительство первого этапа первой очереди 10, 11, 12, 13 корпус 23 апреля 2021. Построен монолит 12 этажа остальные корпуса не начали строить с 2016 стройка стоит! Застройщик в прошлом не заплатил дольщикам все решения дольщиков остались не оплачены))))
В том положении, в котором оказались сейчас все дольщики Новой Развилки, даже сдача в апреле 2021 года, это куда лучше, чем долгострой, как в Сходне. Но я все равно больше склоняюсь к тому, что это срок сдачи всего комплекса
Но я все равно больше склоняюсь к тому, что это срок сдачи всего комплекса
Вам какое дело? Вы же не дольщик! Здесь ситуация другая, всё это связано с уголовными делами застройщика)))
Михаил! это нравится
ДОЛГОСТРОЮ - 9 год !!! (Разрешение на строительство получено в 2016 ) Договор между администрации и мошенником застройщиком ООО ИнвестСити инн 772 474 39 80 заключен в январе 2014 года. на постройку 11 жилых домов и инфраструктуры, срок строительства всех объектов до 31.12.2020 Из 11 жилых домов и инфраструктуры построено всего 4 дома с недоделками и браком. Поликлиника, два детских сада, дополнительный школьный корпус, стадион НЕ построены!!!
ЖК Новая Развилка (Три квартала)
В 2018 году стройка встала.
В 2019 году обманутые дольщики ЖК Новая развилка организовывали голодовки, пикеты.
В 2019 году завели уголовное дело, по факту хищения денежных средств у дольщиков по ч. 4 статья 159 УК РФ.
В 2023 году в качестве обвиняемого был привлечен ген. директор Туровский Олег Аркадьевич (Тверской суд г. Москвы).
В 2021 году признали проблемным объектом и внесли в реестр
В 2021 году завели второе уголовное дело на нового подставного директора Гусева МВ. (Электросталький суд М.О.)
Обманутые дольщики подали иски на застройщика ООО ИнвестСити в Одинцовский суд, Видновский суд, Московской области и в суды г. Москвы.
В том положении, в котором оказались сейчас все дольщики Новой Развилки, даже сдача в апреле 2021 года, это куда лучше, чем долгострой, как в Сходне. Но я все равно больше склоняюсь к тому, что это срок сдачи всего комплекса
Не чего не меняется у представителей застройщика. )))
В том положении, в котором оказались сейчас все дольщики Новой Развилки, даже сдача в апреле 2021 года, это куда лучше, чем долгострой, как в Сходне. Но я все равно больше склоняюсь к тому, что это срок сдачи всего комплекса
Ну так 2021 год с самого начала был заявлен, как срок окончания строительства всего ЖК, так что в этом плане ничего не изменилось, а то что Михаил с Иванычем будут до последнего гнуть свою линию, это уже всем понятно
Ну так 2021 год с самого начала был заявлен, как срок окончания строительства всего ЖК, так что в этом плане ничего не изменилось, а то что Михаил с Иванычем будут до последнего гнуть свою линию, это уже всем понятно
Вы читайте внимательно документы!
Срок окончания строительство первой очереди первого этапа апрель 2021 год.
В первую очередь входят корпуса 10,11,12,13
Самое страшное, даже в эти сроки застройщик не построит.
Прикрепленные изображения
Информация. Тролли застройщика это « Базанова Маргарита Владимировна» «за дольщиков», «папа», «военком» «старый друг Иваныча» и другие персонажи...
⛔ Долгострой ЖК «Новая Развилка» («Три квартала») проблемный объект с обманутыми дольщиками, строится 9 год! Уголовные дела! Сроки сдачи постоянно переносят! Сроки были ... 2019, 2021, 2022, 2023, новый срок 2024 год!
Согласно договору ДРЗТ от 14.01.2014 года застройщик ИнвестСити ИНН 7724743980 обязался построить 11 домов, поликлинику, школьный корпус, два детских сада, стадион и другие соц объекты.
Из 11 домов, один дом сдан, три дома строится с 2016 года, остальные дома и инфраструктуру застройщик не построил.
⛔Здесь пишут тролли застройщика и НДВ , в частности "за дольщиков", "самый главный" "дом 11", "папа", он самый", "Базанова М.В" аффилированное лицо от ИнвестСити и Туровского О.А. .у них даже нет имён, есть таблица с никами. Может писать чел и менять стилистику. Ранее, была замечена в этом Базанова М.В...
Сотрудники НДВ и представители застройщика ИнвестСити дезинформирует людей.
Не верьте им! Цель одна вовлечь в долгострой как можно больше людей.
Будьте осторожны с мошенниками многие попали!
Всем удачи!
Ну так 2021 год с самого начала был заявлен, как срок окончания строительства всего ЖК, так что в этом плане ничего не изменилось, а то что Михаил с Иванычем будут до последнего гнуть свою линию, это уже всем понятно
В отличии от Вас ангажированных аля дольщиков, мы с Николай Ивановичем не каких пряников от застройщика или ещё кого бы то ни было не имеем!
Так что "Гнуть свою линию"(с) и разъяснять людям о наличии проблемы с этим ЖК имеем полное право. Дабы будущие, возможные дольщики имели представления о подводных камнях и не вляпались в сей проект.
И надо быть полным идиётом, прошу прощения за мой французский, что бы приравнивать постройку того или иного корпуса к мифическому сроку заявленному за весь ЖК. А точнее только за 1ю очередь. Сдаётся мне, что КВ, и другим реальным дольщикам, такой расклад явно будет не по нраву.
И надо быть полным идиётом, прошу прощения за мой французский, что бы приравнивать постройку того или иного корпуса к мифическому сроку заявленному за весь ЖК. А точнее только за 1ю очередь. Сдаётся мне, что КВ, и другим реальным дольщикам, такой расклад явно будет не по нраву.
По нраву или нет, не в этом суть, суть в том, что изменить мы к сожалению ничего не можем, даже если это срок сдачи первой очереди, придется ждать, или Вы тоже предлагаете расторгнуть договор, чтобы облегчить долю застройщику, ведь деньги он не вернет, выходит что и денег у него нет и договор будет расторгнут, и у дольщика ни договора, ни денег, вообще красота
По нраву или нет, не в этом суть, суть в том, что изменить мы к сожалению ничего не можем, даже если это срок сдачи первой очереди, придется ждать, или Вы тоже предлагаете расторгнуть договор, чтобы облегчить долю застройщику, ведь деньги он не вернет, выходит что и денег у него нет и договор будет расторгнут, и у дольщика ни договора, ни денег, вообще красота
KARABAGLI и Мария в одном лице, вы не являетесь дольщицой!!!
KARABAGLI и Мария в одном лице, вы понимаете, что пишите? Читая вас я падаю со стула.....
Договор расторгается в судебном порядке и проценты тоже можно взыскать. С действующего застройщика снять деньги можно.
KARABAGLI---Мария в одном лице, вам сто раз писали, что не имеете отношении к ЖК Новая Развилка.
Михаил! это нравится
Информация. Тролли застройщика это « Базанова Маргарита Владимировна» «за дольщиков», «папа», «военком» «старый друг Иваныча» и другие персонажи...
⛔ Долгострой ЖК «Новая Развилка» («Три квартала») проблемный объект с обманутыми дольщиками, строится 9 год! Уголовные дела! Сроки сдачи постоянно переносят! Сроки были ... 2019, 2021, 2022, 2023, новый срок 2024 год!
Согласно договору ДРЗТ от 14.01.2014 года застройщик ИнвестСити ИНН 7724743980 обязался построить 11 домов, поликлинику, школьный корпус, два детских сада, стадион и другие соц объекты.
Из 11 домов, один дом сдан, три дома строится с 2016 года, остальные дома и инфраструктуру застройщик не построил.
⛔Здесь пишут тролли застройщика и НДВ , в частности "за дольщиков", "самый главный" "дом 11", "папа", он самый", "Базанова М.В" аффилированное лицо от ИнвестСити и Туровского О.А. .у них даже нет имён, есть таблица с никами. Может писать чел и менять стилистику. Ранее, была замечена в этом Базанова М.В...
Сотрудники НДВ и представители застройщика ИнвестСити дезинформирует людей.
Не верьте им! Цель одна вовлечь в долгострой как можно больше людей.
Будьте осторожны с мошенниками многие попали!
Всем удачи!
Вы тоже предлагаете расторгнуть договор, чтобы облегчить долю застройщику, ведь деньги он не вернет, выходит что и денег у него нет и договор будет расторгнут, и у дольщика ни договора, ни денег, вообще красота
Я предлагаю не сидеть сложа руки, и не ждать у моря погоды!
А обращаться к толковому юристу, который непосредственно заточен на решение таких вопросов!
Срок передачи квартиры дольщику — одно из обязательных условий договора участия в долевом строительстве. Застройщик сам определяет этот срок в начале ваших правоотношений.
Не путайте: срок ввода дома в эксплуатацию и срок передачи квартиры.
Первое подразумевает выдачу местной администрацией разрешения на использование дома. Без данного разрешения застройщик не может передать квартиры.
Второе — самое важное. Именно на срок передачи квартиры следует обратить особое внимание. Если застройщик в договоре указал «планируемый» или «ориентировочный» срок, то с нашими юристами на стороне дольщика ему не поздоровится. Ведь дольщик и застройщик — равноправные стороны договора, и в одностороннем порядке у компании переносить срок не получится.
Как обычно указывается срок передачи квартиры в самом договоре:
Указанием квартала, например, «2 квартал 2015 года». Каждый квартал – это три месяца начиная с января, следовательно, 2 квартал 2015 года – это диапазон времени с 01.04.2015 по 30.06.2015 включительно. Неустойка в данном случае рассчитывается с 01.07.2015.
Через оговоренное количество времени после ввода дома в эксплуатацию, например, «срок получения разрешения ввода дома в эксплуатацию – 1 квартал 2016 года. Застройщик обязуется передать квартиру дольщику в течение 6 месяцев от даты получения разрешения на ввод в эксплуатацию». Такой тип определения срока наиболее часто встречается в договорах. Теперь разберемся. При данной формулировке пункта договора, крайний срок получения разрешения на ввод в эксплуатацию до 31.03.2016 включительно, а срок передачи квартиры (31.03.2016 + 6 месяцев) – 30.09.2016 включительно. Таким образом, неустойка рассчитывается с 01.10.2016
Указанием точной даты передачи квартиры, например, «в срок не позднее 31.12.2015 года». В данном случае неустойка насчитывается с 01.01.2016, т.е. со следующего дня после оговоренной в договоре даты.
Таким образом, неустойка является некой компенсацией дольщику, за принесенные застройщиком неудобства. Ведь некоторым людям приходится оплачивать съемные квартиры больше предполагаемого срока, менять свои планы, в связи с тем, что долгожданное собственное жилье становится все более и более ДОЛГОжданным.
Поэтому не стоит дарить застройщику причитающиеся Вам денежные средства, которые можно потратить, например, на ремонт или на новую мебель. Обращение к грамотным юристам позволит сэкономить Вам время и нервы, а также получить максимальную сумму неустойки!
ДОЛГОСТРОЮ - 9 год !!! (Разрешение на строительство получено в 2016 ) Договор между администрации и мошенником застройщиком ООО ИнвестСити инн 772 474 39 80 заключен в январе 2014 года. на постройку 11 жилых домов и инфраструктуры, срок строительства всех объектов до 31.12.2020 Из 11 жилых домов и инфраструктуры построено всего 4 дома с недоделками и браком. Поликлиника, два детских сада, дополнительный школьный корпус, стадион НЕ построены!!!
ЖК Новая Развилка (Три квартала)
В 2018 году стройка встала.
В 2019 году обманутые дольщики ЖК Новая развилка организовывали голодовки, пикеты.
В 2019 году завели уголовное дело, по факту хищения денежных средств у дольщиков по ч. 4 статья 159 УК РФ.
В 2023 году в качестве обвиняемого был привлечен ген. директор Туровский Олег Аркадьевич (Тверской суд г. Москвы).
В 2021 году признали проблемным объектом и внесли в реестр
В 2021 году завели второе уголовное дело на нового подставного директора Гусева МВ. (Электросталький суд М.О.)
Обманутые дольщики подали иски на застройщика ООО ИнвестСити в Одинцовский суд, Видновский суд, Московской области и в суды г. Москвы.
Согласно ответу из Главного управления надзора застройщик отметил новый
срок сдачи и тоже планируемый 23 апреля 2021 года )))
Прикрепленные изображения
Обманутый дольщик Юрий Ж это нравится
ДОЛГОСТРОЮ - 9 год !!! (Разрешение на строительство получено в 2016 ) Договор между администрации и мошенником застройщиком ООО ИнвестСити инн 772 474 39 80 заключен в январе 2014 года. на постройку 11 жилых домов и инфраструктуры, срок строительства всех объектов до 31.12.2020 Из 11 жилых домов и инфраструктуры построено всего 4 дома с недоделками и браком. Поликлиника, два детских сада, дополнительный школьный корпус, стадион НЕ построены!!!
ЖК Новая Развилка (Три квартала)
В 2018 году стройка встала.
В 2019 году обманутые дольщики ЖК Новая развилка организовывали голодовки, пикеты.
В 2019 году завели уголовное дело, по факту хищения денежных средств у дольщиков по ч. 4 статья 159 УК РФ.
В 2023 году в качестве обвиняемого был привлечен ген. директор Туровский Олег Аркадьевич (Тверской суд г. Москвы).
В 2021 году признали проблемным объектом и внесли в реестр
В 2021 году завели второе уголовное дело на нового подставного директора Гусева МВ. (Электросталький суд М.О.)
Обманутые дольщики подали иски на застройщика ООО ИнвестСити в Одинцовский суд, Видновский суд, Московской области и в суды г. Москвы.
Вы читайте внимательно документы! Срок окончания строительство первой очереди первого этапа апрель 2021 год.
В первую очередь входят корпуса 10,11,12,13 Самое страшное, даже в эти сроки застройщик не построит.
Как же надоело изо дня в день читать одно и тоже((( Эти сроки давно были всем известны, но никак сроки сдачи первой очереди, а как сроки по окончанию работ всего комплекса, то что сейчас к этим срокам приписывают первую очередь, может в этом и есть правда, но не хочется в это верить.
Премиальные квартиры в «Родина Парк» от 19 млн ₽
Скидка 10% от застройщика на любую квартиру. Предложение ограничено
ПодробнееКвартиры бизнес-класса в «Родине Переделкино»
Все для семьи на Боровском шоссе: детские сады, школы, парк рядом с домом. Выгодная семейная ипотека
ПодробнееЖК "КИТ-2"
20 мин. до м. Комсомольская. Приватный двор без машин. Рассрочка от застройщика 0%. Скидки до 15%.
ПодробнееЖК Бунинские кварталы. Скидки до 18%
Квартиры с террасами. Есть отделка. Продуманное и гармоничное благоустройство. Школы и детские сады
Подробнее«Мангазея на Тульской» | Скидка 15%
Воплощение идеального комфорта вблизи набережной Москвы-реки и уютных переулков Даниловского р-на.
ПодробнееБЦ «NOON» Старт продаж, офисы от 58м²
Деловое пространство в ЮВАО рядом с м. Окская!
ПодробнееДом INSIDER - Рассрочка 0% до 25.03.26!
Лоты с готовой премиальной отделкой от 13,7 млн ₽ на набережной Москвы-реки! Успейте забронировать!
ПодробнееЖК Прокшино. Рядом метро
Квартиры в Новой Москве. Благоустроенная набережная, парк, зеленые дворы. 5 минут до метро
ПодробнееЖК «Союзный» - квартиры от 7,6 млн ₽
Квартиры с отделкой в Одинцово. 15 мин. пешком до МЦД-1. Выгодная ипотека. Сдача в 2026 году
ПодробнееINDY TOWERS
Квартиры на Ходынке с панорамными видами. Старт продаж! Рассрочка на 36 месяцев.
ПодробнееАквилон Signal
Студия у метро Владыкино от 7,8 млн. В мае скидки. Апартаменты для инвестиций с первым взносом 1%
ПодробнееКвартиры в Москве от 6,7 млн ₽
Функциональные планировки. Хорошая экология. Развитая инфраструктура. Скидки до 18%!
ПодробнееНовый проект Ultima City от ГК «КОРТРОС»
В 2 мин от ст.м. Южный порт. Собственная инфраструктура, школа и детский сад на территории.
