Шестёрка застройщика вам не надоело нам врать?

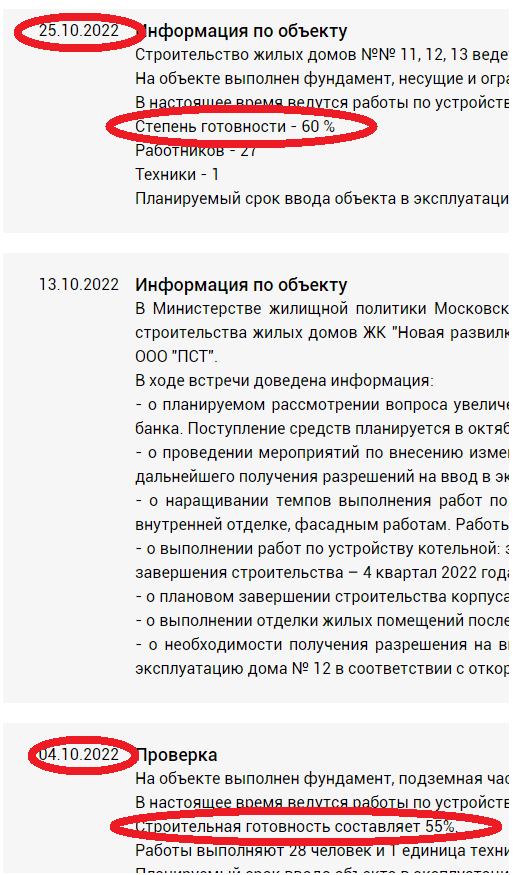

За лето когда можно очень активно строить, застройщик с финансированием банка увеличил готовность аж целых 1% пипец молодцы! Ну такими темпами далеко пойдёте. Ты нам стрелки на Свету и Юру не переводи. Поведуй нам чо камеры 10, 11,13, не работают? https://ds.mosreg.ru/object/2064/
Да что вы говорите? Единственный кто должен извиняться, это застройщик перед дольщиками. Это благодаря ему люди вляпались в долгострой и уже семь лет ждут окончания стройки. И еще столько же будут ждать.
1. Прошла встреча представителей МЖП,Госстройнадзора и дольщиков. Госстройнадзор Денис Михайлович доложил, что рабочих не достаточно для ведения строительства, и не соответствует договоренности на прошлой встрече. Работы по корпусам ведётся, на 11 корпусе 25 человек, на 12 находится 36 человек, остальные корпуса не озвучено количество.
2. Вчера подписан акт по присоединению нашей котельной к Мособлгазу.
3. Запущена котельная, в н.в. проходит проверка работы оборудования, аппаратуры, всей теплосети. Сказать точно, что с 1.декабря или с понедельника корпус 12 будет отапливаться - нельзя. Еще идёт проверка. Но если всё в норме, то тепло в 12 корпусе будет в ближайшее время.
4. Застройщик вложил порядка 70 млн руб на модернизацию общих поселковых инженерных сетей, так как без этого не возможно было сделать подсоединение домов.
5. Финансирование есть и было. Но финансирование шло по проектной документации 2020г. а отчетность по рабочей документации. Сильно выросли цены на материалы в начале года (например, на блоки в несколько раз). Из-за этого возникли «некоторые» проблемы с отчетностью. Но сейчас все вопросы с банком урегулированы. Финансирование выделяется.
6. Рабочие на корпусах есть, но практически все работы внутри, поэтому дольщики не могут видеть рабочих. Да, рабочих немного. Почему до сегодняшнего дня не увеличено кол-во рабочих – ответить должен Ген.подрядчик., это его ответственность. Ген.подрядчик – всё время сообщает, что в самое ближайшее время. Но пока – нет изменений. Ген.подрядчик Мирострой. Он является поручителем в банке. Сменить его нельзя.
7. Про Дом .РФ дольщикам волноваться не стоит. В Дом.РФ мы не уйдем, будем достраивать. Да, два корпуса не дотягивают сегодня до 80%, но поскольку все коммуникации подведены, то это даёт уверенные позиции на достройку.
Сроки тут постоянно переносят, сейчас в очередной раз сроки сдвинули на лето 2023 года. Но посмотрите на темпы, 1% готовности за пол года и посчитайте сколько лет они будут строить 40 - 45%. Так же не стоит забывать, что строительство скорее всего в очередной раз будет заморожено.
Ок, ну допустим, что Вы правы и за месяц +5% прибавилось. Итого +10% за почти весь 2022г. А обещали +50% и ключи в конце этого года... Кто в этот раз виноват по мнению застройщика и ко?
Ок, ну допустим, что Вы правы и за месяц +5% прибавилось. Итого +10% за почти весь 2022г. А обещали +50% и ключи в конце этого года... Кто в этот раз виноват по мнению застройщика и ко?
Что значит допустим ? это указанно на вашем "официальном сайте".
По остальным вопросам, съездите на стройку вам там все расскажут и покажут, за одно пофоткатете и тут выложите.
Был и не раз, и не только у Вас в Развилке. Есть с чем сравнить.
Причем еще в прошлом году Ваш руководитель - некий Николай чуть не клялся, что к концу ЭТОГО года дома будут сданы... Ага-ага, с бетонной коробки за год даже ПИКу не удается ввести дом, а тут проблемный долгострой такое обещает 😂
Результат виден ясно: очередной перенос, срыв сроков, а 11 и 13 корпусы даже фасады не сделаны, не говоря уже о вводе)
Василий Т, не хочет показать свой прошитый договор (ДДУ) видно у него нет.
КВ, заключил договор о долевом участие с ориентировочным сроком сдачи.
Если в договоре указан "ориентировочный срок передачи объекта"
Согласно подпункту 2 пункта 4 ФЗ №214 от 30.12.2004, договор должен содержать срок передачи застройщиком объекта долевого строительства.
Таким образом, определение срока в вашем договоре не соответствует требованиям законодательства, а значит срок в договоре не определен. Пункт 5 ст.4 ФЗ №214 от 30.12.2004 определяет, что при отсутствии в договоре срока передачи объекта долевого участия, такой договор считается незаключенным.
Левел Академическая
Скидка 35% + 5% при подписании ДДУ до 30.04.2026. Дом сдан. Ключи в день покупки.
ПодробнееЛевел Войковская
Скидки до 20%. Большой выбор удобных планировок и развитая внутренняя инфраструктура.
ПодробнееЛевел Селигерская
Развитая инфраструктура района: торговые центры и поликлиники. 10 минут пешком до м. «Селигерская».
ПодробнееЛевел Звенигородская
Скидка 30% + 5% при подписании ДДУ до 30.04.2026. Виды на реку и Москва-Сити.
ПодробнееЭко-усадьба Троицкое. Старт продаж!
Таунхаусы в 8 км от МКАД рядом с водохранилищем. Рассрочка 0%
ПодробнееЛевел Павелецкая Сити
Скидка 15% + 5% при подписании ДДУ до 30.04.2026. Жилой комплекс бизнес-класса.
ПодробнееЛевел Лесной
Скидка 35% + 5% при подписании ДДУ до 30.04.2026. Комфортная загородная жизнь.
ПодробнееДом "Обручева 30". 5 мин до м. Калужская
Квартиры с выгодной ипотекой и скидкой 10%! Дом бизнес-класса. Панорамные виды на город. Действует рассрочка.
ПодробнееЛевел Южнопортовая
Скидка 35% + 5% при подписании ДДУ до 30.04.2026. Комфорт-класс с преимуществами бизнес-класса.
ПодробнееЛевел Бауманская
Скидка 35% + 5% при подписании ДДУ до 30.04.2026. Дом сдан.
ПодробнееЛевел Нижегородская
Скидка 35% + 5% при подписании ДДУ до 30.04.2026. 10 минут пешком до метро «Нижегородская».
ПодробнееЛевел Мичуринский
Скидка 35% + 5% при подписании ДДУ до 30.04.2026. В 10 минутах от метро «Мичуринский проспект».
ПодробнееЖК ЗИЛАРТ. Квартиры бизнес-класса
Только в апреле квартиры с выгодой до 10%! Набережная Москвы-реки. Рассрочка
Подробнее
