Так это самое сложное!
1. Плитка на стенах только в лифтовых холлах и то не факт что на всех этажах.
2. Кнопки вызова лифтов
3. Обрамления дверей шахт лифтов

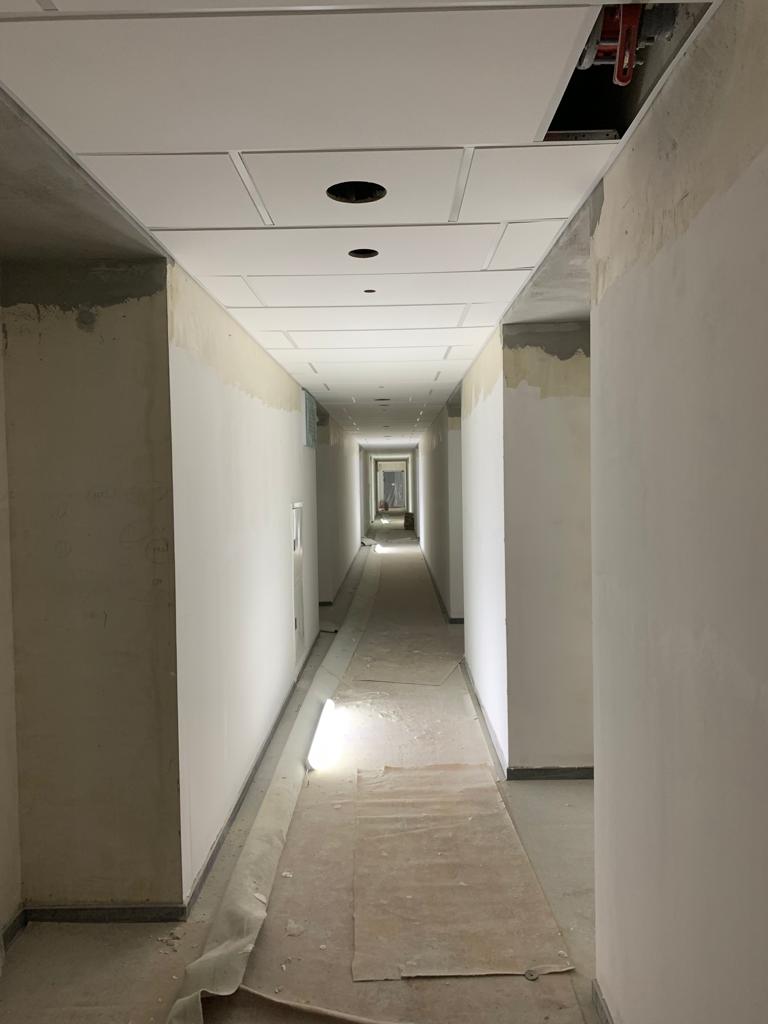

4. Потолки и затем светильники

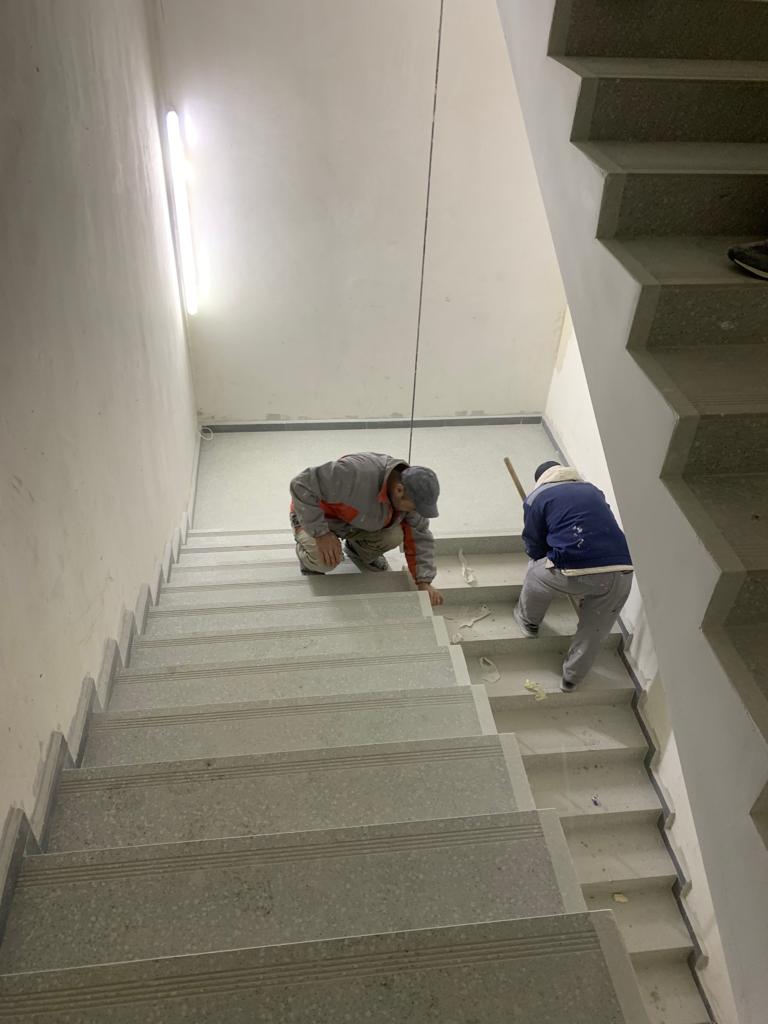

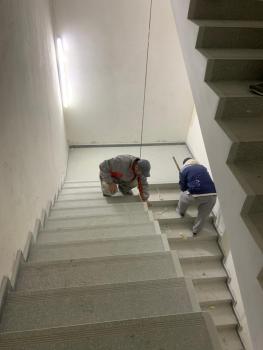

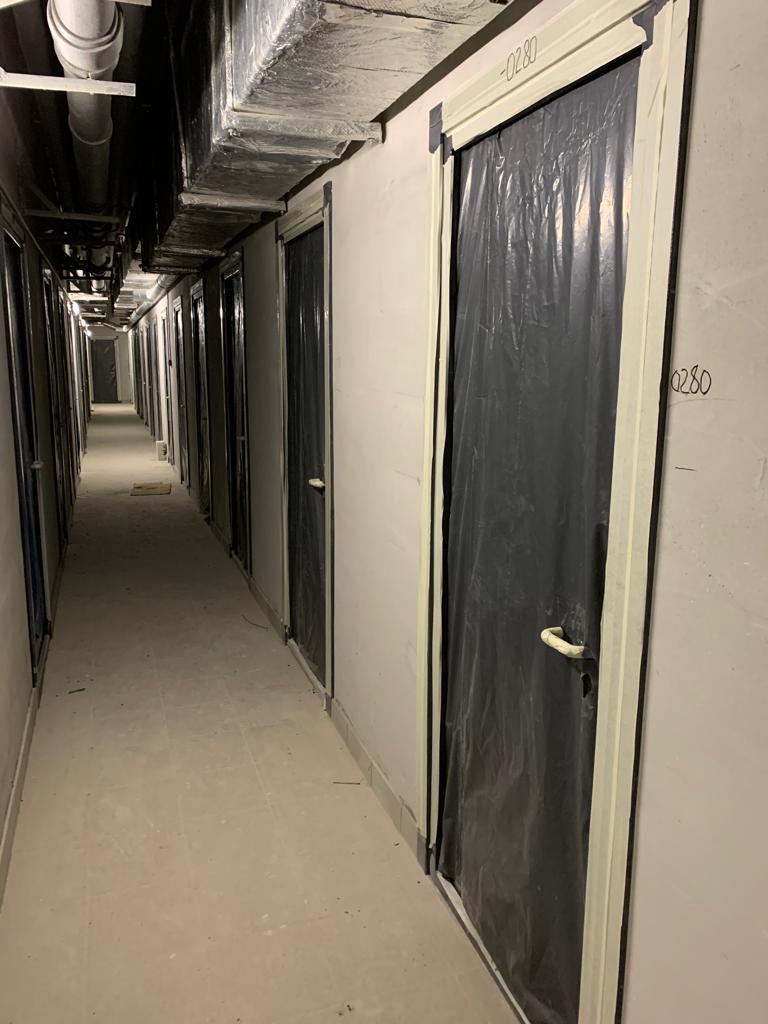

5. Финишный слой отделки стен в межквартирных коридорах и лестничных клеток
6. Ограждения лестничных маршей
7. Светопрозрачные конструкции демонтировать, только после этого доделать фасад, а мелочевки там куча.

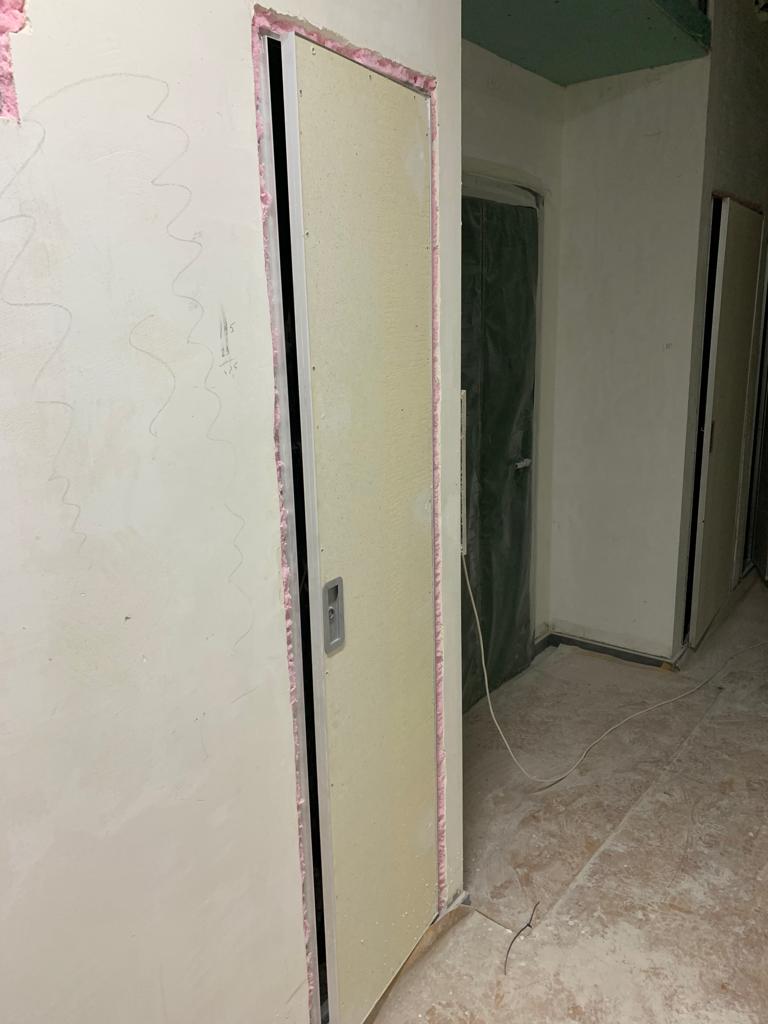

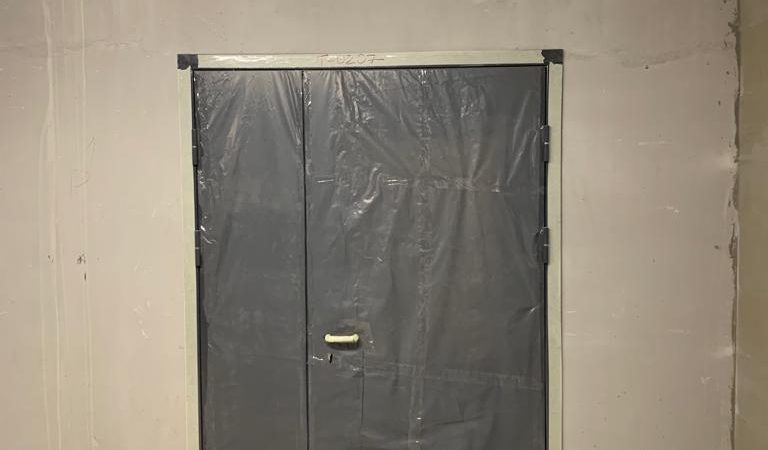

8. С кровлей там не известно что.

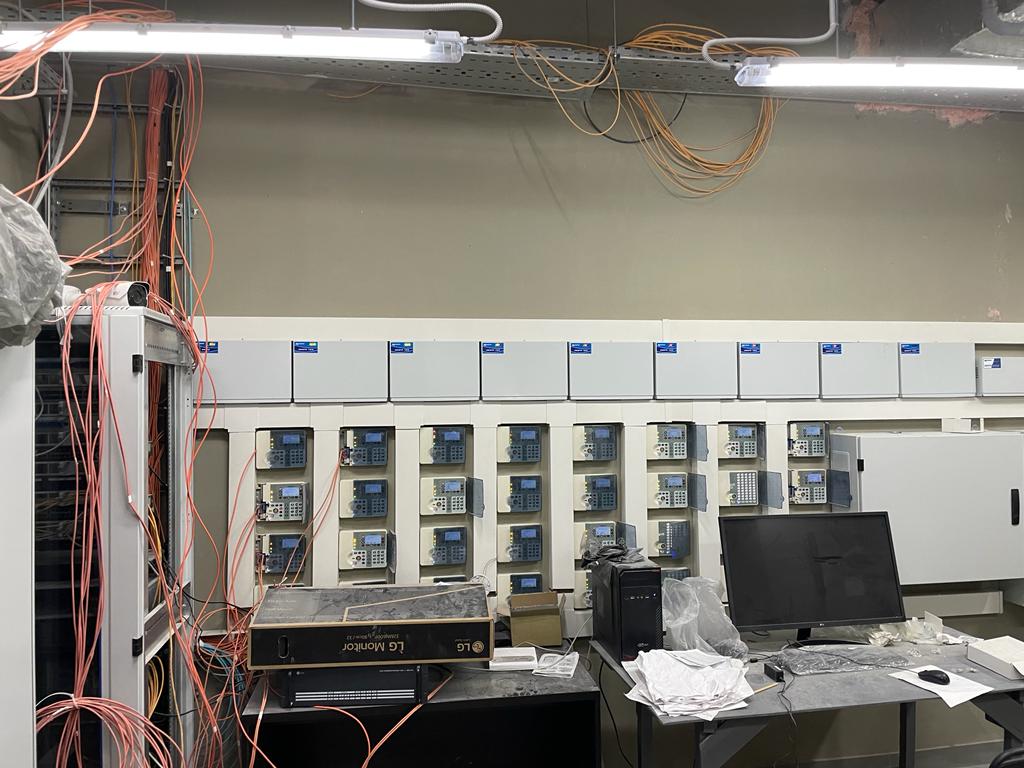

9. По фото двери не все стоят.
10. Пусконаладочные работы всех инженерных систем и опробование.
11. Сдача всех инженерных систем Мосгосстройнадзору, Ростехнадзору.
12. Благоустройство
13. Подготовка к сдаче физикам (вывоз мусора из квартир, регулировка окон)
14. Проведение итоговой проверки и в случае отсутствия замечаний от инспекторов получение ЗОС.
15. Получение справок о выполнении ТУ на присоединение к наружным сетям города.
16. Получение РВ.
И ВОТ ТОЛЬКО ТЕПЕРЬ МОЖНО НАЧИНАТЬ ПЕРЕДАЧУ КЛЮЧЕЙ, НА КОТОРУЮ ЗАСТРОЙЩИКУ ДАЕТСЯ 3 МЕСЯЦА.
Теперь согласны со мной что это конец года, в лучшем случае, при нынешней ситуации?!
п. 7 "смонтировать окна"
Также сделать отделку входной группы и лифтового холла первого этажа! А это все в последние моменты.
И забыл что все это хозяйство нужно передать УК, а вот только потом вручение долгожданных ключей!
Забыл конечно же о передачего всего этого УК, а вот
п. 7 "смонтировать окна"
Также сделать отделку входной группы и лифтового холла первого этажа! А это все в последние моменты.
И забыл что все это хозяйство нужно передать УК, а вот только потом вручение долгожданных ключей!
Забыл конечно же о передачего всего этого УК, а вот
И СОВСЕМ СОВСЕМ забыл про БТИ!)))
Понятно, что все это нужно параллелить! Но как правило кто-то в этом сложном процессе обсирается и вся параллельность летит к чертям собачьим)
Так что снимите лапшу с ушей от менеджеров и наберитесь терпения, товарищи!
Кстати, сообщили, что внесен проект закона, дающий кабмину право "определить особенности применения" ответственности застройщика по ДДУ за нарушение сроков (т. е. снизить или вовсе отменить ответственность ?).
В правом корпусе (если смотреть с проспекта), насколько видно с камеры, поверх утеплителя ставят с люлек какие-то рейки - похоже, крепление сайдинга. В центре вешают утеплитель там, где его ещё нет
Дом "Обручева 30". 5 мин до м. Калужская
Я тебя люблю. У нас будет Обручева 30! Дом бизнес-класса. Панорамные виды. Действует рассрочка.
ПодробнееEmotion от ГК Основа
Бизнес-класс рядом с Москва-Сити. Видовые апартаменты с террасами. Увеличенная рассрочка 0%
ПодробнееПроект «Северный порт» от LEGENDA.
Беспроцентная рассрочка до конца строительства. Отделка TechnoBox. Скидка до 2,4 млн рублей до 28.02
ПодробнееПроект «LEGENDA Васильевского».
Квартиры от 12,2 млн рублей. Старт продаж последних корпусов. Скидка до 400 000 ₽ до 28.02.
от 12,2 млн руб
ЮТУ на Северо-Западе Москвы
Семейные квартиры с кладовыми и гардеробными от ТОЧНО. Скидка до 15% в феврале.
