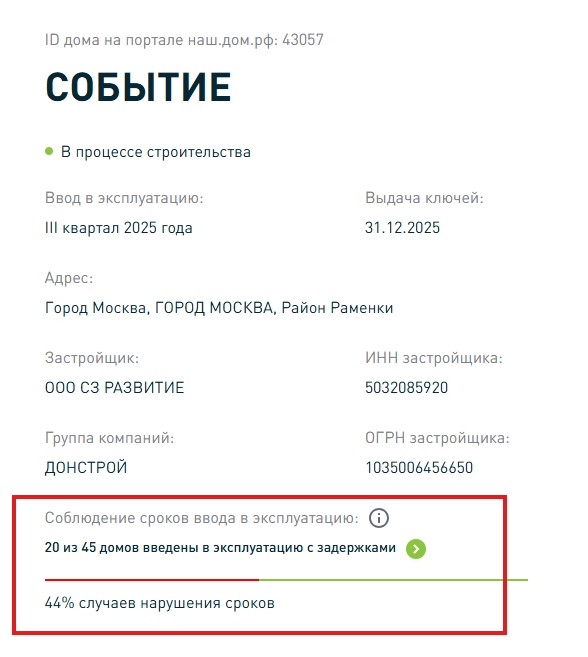

Прикольно наблюдать, как по мере готовности обычные метровые посты по ходу строительства События-4 все сокращаются и сокращаются потихонечку. Немножко грустно даже, хотя больше радостно конечно :))
Прикольно наблюдать, как по мере готовности обычные метровые посты по ходу строительства События-4 все сокращаются и сокращаются потихонечку. Немножко грустно даже, хотя больше радостно конечно :))
Грустно, смотреть что по итогу всё равно не успевают сдать в срок...
Реклама. ООО "СЗ "Альфа Проджект". ИНН 5001137141. Проектная декларация на сайте наш.дом.рф. Подробнее об условиях акции на сайте dom-ideal.group. Не оферта.
ЖК «Идеал» — Выгода до 1,9 млн руб.
Квартиры с чистовой отделкой в Балашихе. Ключи в день сделки. Рядом с парком «Лосиный остров».
Прикольно наблюдать, как по мере готовности обычные метровые посты по ходу строительства События-4 все сокращаются и сокращаются потихонечку. Немножко грустно даже, хотя больше радостно конечно :))
Событие пятое вообще прекратят постить фактически. Через время зафиналят постами про получение РВ, ЗОС и начало выдачи ключей и всё.
Ну что, осталось только за Событием-4 наблюдать.
Ход строительства за август.
Готовность 2-го и 3-го корпусов — уже 99%. Завершены работы по устройству канализации, водоотведению и водоснабжению — 100%.
На финишной прямой монтаж инженерных систем:
— система отопления — 99,9%;
— вентиляция — 99,9%;
— слаботочные системы — 99,7% (+ 0,7%).
Продолжается работа по:
— кладке наружных стен — 99,7% (+ 0,3%);
— монтажу фасадов зданий — 99,8% (+ 0,1%);
— монтажу лифтового оборудования — 100%;
— электроснабжению — 99,9% (+ 0,2%);
— отделке — 99,7% (+ 0,5%).
На строительной площадке 2-го и 3-го корпусов задействовано 411 высококвалифицированных рабочих.
В 1-м корпусе на данный момент ведутся работы по:
— устройству ж/б конструкций подземной части здания — 97%;
— устройству ж/б конструкций надземной части здания — 60%.
Завершены работы по разработке грунта котлована и устройству распорной системы котлована — 100%. Общая готовность 1-го корпуса — 27%. В строительстве объекта участвуют 290 рабочих и 8 единиц техники.
Ну что, осталось только за Событием-4 наблюдать.
Ход строительства за август.
Готовность 2-го и 3-го корпусов — уже 99%. Завершены работы по устройству канализации, водоотведению и водоснабжению — 100%.
На финишной прямой монтаж инженерных систем:
— система отопления — 99,9%;
— вентиляция — 99,9%;
— слаботочные системы — 99,7% (+ 0,7%).
Продолжается работа по:
— кладке наружных стен — 99,7% (+ 0,3%);
— монтажу фасадов зданий — 99,8% (+ 0,1%);
— монтажу лифтового оборудования — 100%;
— электроснабжению — 99,9% (+ 0,2%);
— отделке — 99,7% (+ 0,5%).
На строительной площадке 2-го и 3-го корпусов задействовано 411 высококвалифицированных рабочих.
В 1-м корпусе на данный момент ведутся работы по:
— устройству ж/б конструкций подземной части здания — 97%;
— устройству ж/б конструкций надземной части здания — 60%.
Завершены работы по разработке грунта котлована и устройству распорной системы котлована — 100%. Общая готовность 1-го корпуса — 27%. В строительстве объекта участвуют 290 рабочих и 8 единиц техники.
Ну да, остается только наблюдать, сроки то все пропущены, ключей нету.
ЖК Новый Весенний
Новогодняя скидка 15%. Планировки с отделкой и без. 10 минут до МЦД-2 «Подольск»
ПодробнееКлубный город Примавера — Оазис тишины
Свой экопарк 17га, первая береговая линия. Наслаждайтесь элитным анклавом в Покровском-Стрешневе.
ПодробнееЖК Михалевич
Новогодняя скидка 15%. Малоэтажные дома с лифтами. 10 минут от МЦД-3 «Ипподром»
ПодробнееЖК «Идеал» — Выгода до 1,9 млн руб.
Квартиры с чистовой отделкой в Балашихе. Ключи в день сделки. Рядом с парком «Лосиный остров».
ПодробнееЖК Орнамент
Квартиры с отделкой от 5,6 млн. Закрытый двор. Школы и детские сады рядом
ПодробнееЧерная пятница в квартале УЛЬТИМА Сити — Скидка до 19%.
Выгода до 10 млн ₽. 5 минут до набережной Москвы-реки, 2 мин до м. Южный порт.
