Ход строительства ЖК Pave

  • Назад
  • Страница 2 из 2
  • 1
  • 2

очень медленно идут как для Формы, с мая практически ничего не поменялось, ну хоть сваи начали забивать

Да есть движения там вроде, работа идет, может какие подземные работы ведут, их нам не видно

Да есть движения там вроде, работа идет, может какие подземные работы ведут, их нам не видно

ну на котловане работы много, мне тоже кажется, что просто не видно тех работ. Но они есть. Это ж Форма

Объявления

Да есть движения там вроде, работа идет, может какие подземные работы ведут, их нам не видно

да работы ведутся, до сих пор вывозят грунт из котлована под фундамент, забивают сваи, бурят отверстия для труб инженерии и канализации. Вроде работают, но как-то не по пиковски. Медленно

В составе ЖК PAVE появится новый корпус на 275 квартир – Мосгосстройнадзор оформил соответствующее разрешение.

Глава ведомства Антон Слободчиков рассказал, что застройщик планирует возвести 33-этажный дом общей площадью почти 20 тысяч м². В новостройке появится входная группа с двусветным лобби, в котором предусмотрены гостевая зона с мягкой мебелью, лифтовый холл и колясочная комната.
На первом этаже предусмотрена торговая зона, где откроются магазины, кафе и салоны красоты.
Для жильцов запроектирован доступ в общий подземный двухуровневый паркинг, рассчитанный на 504 машино-места.
Эко-усадьба Троицкое. Старт продаж!Таунхаусы в 8 км от МКАД рядом с водохранилищем. Рассрочка 0%

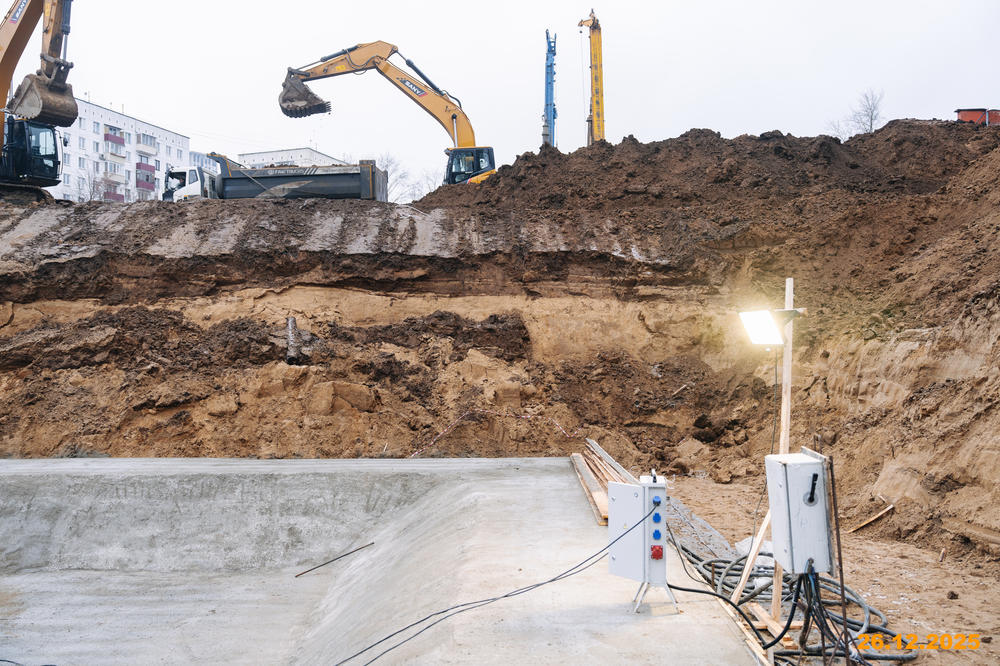

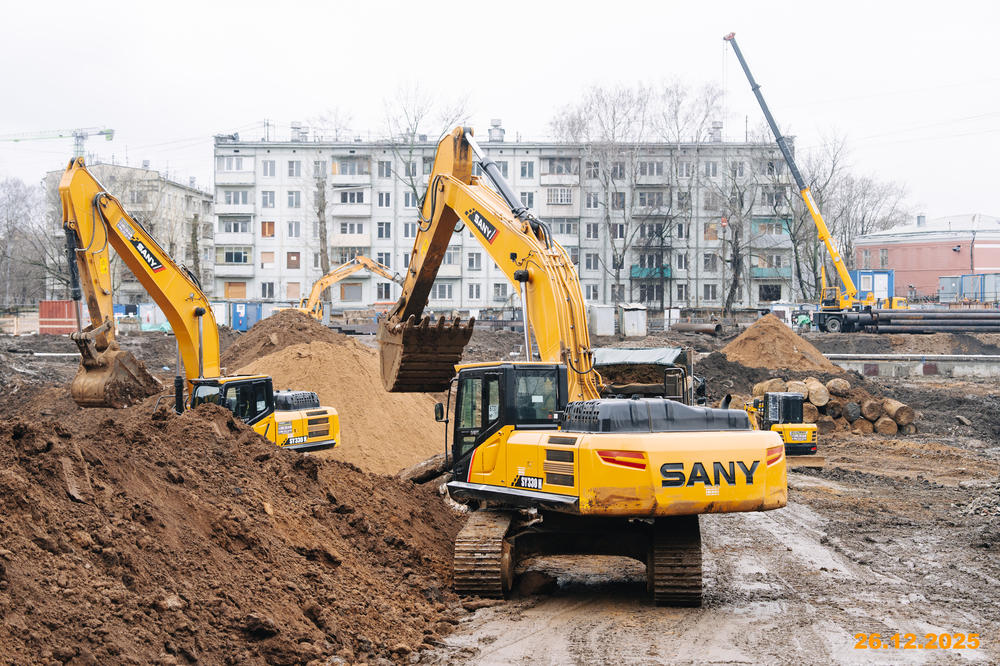

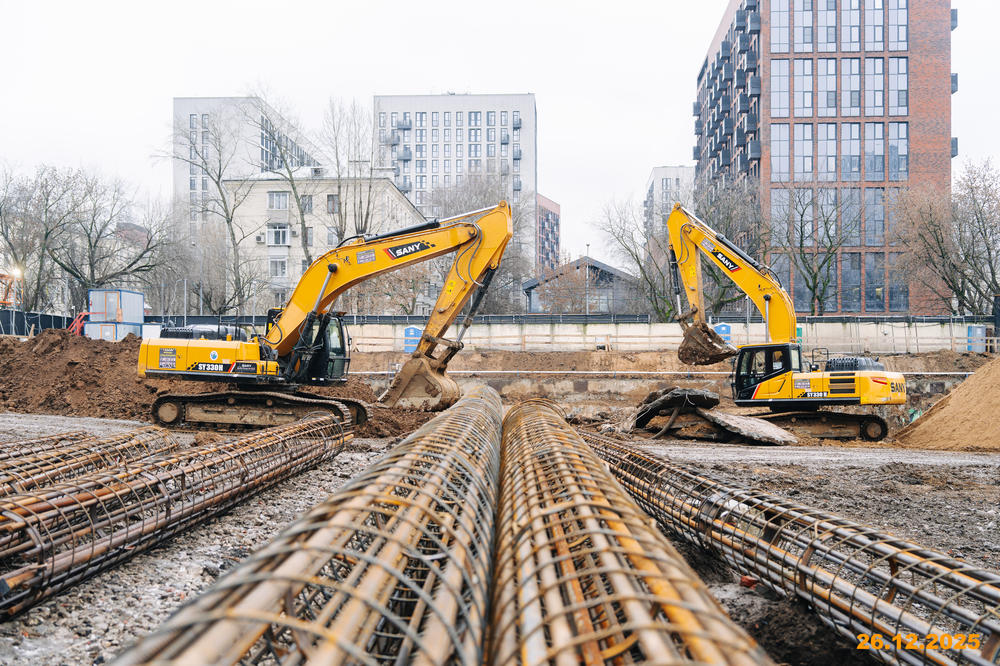

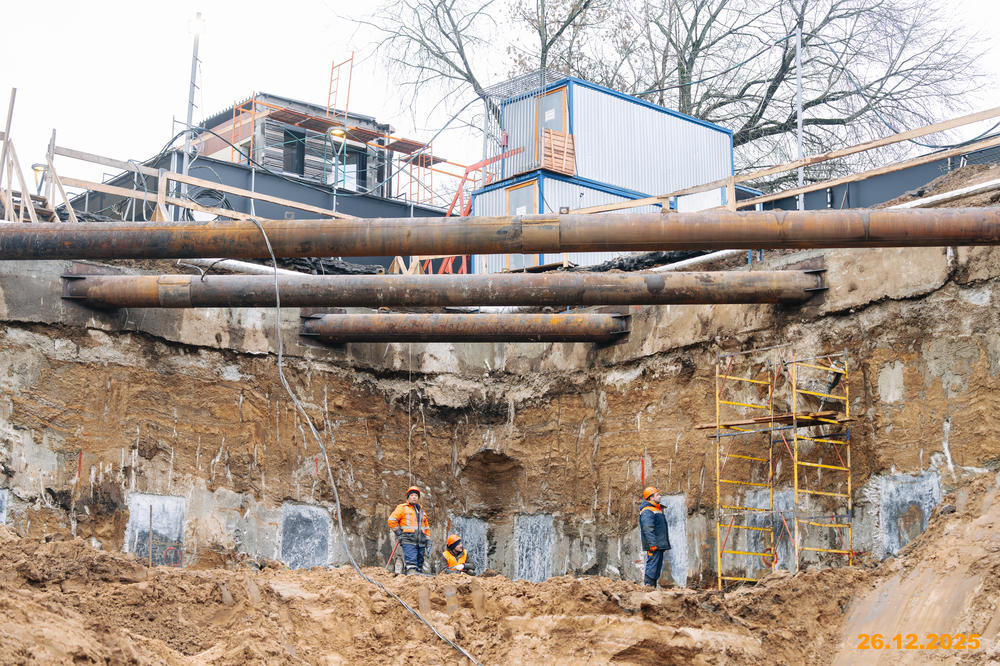

строительство всё еще на котловане. Несколько раз в неделю я проезжаю мимо стройки, а изменений нет. Если раньше мне казалось, что работы идут супер активно, то казаться перестало. Посмотрите сами на фотоотчет

Прикрепленные изображения

  • 2FCD8861A1F94F64B1DE6290DF392A47.jpeg
  • 32FD0F90608C4168A4B23F8C39CEE84F.jpeg
  • A769FA7033C44EDAA6FAB668DEBF4912.jpeg
  • B2904CECBA434F5C938264FD69D38DFE.jpeg
  • D9BCE77A015F4B6DB0B11E8C3095D8AC.jpeg
  • D66396186C404354AFF986C73C774804.jpeg

что новенького на стройке произошло по таким морозам? Хорошо что успели залить часть фундамента в такую-то зиму

Обратите внимание

что новенького на стройке произошло по таким морозам? Хорошо что успели залить часть фундамента в такую-то зиму

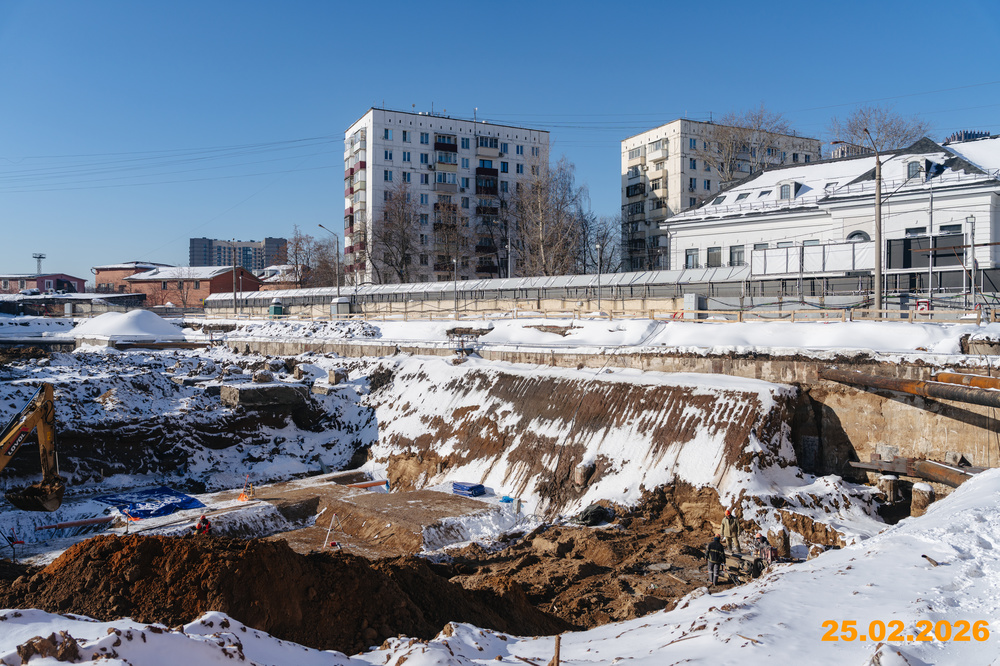

Разработка котлована:

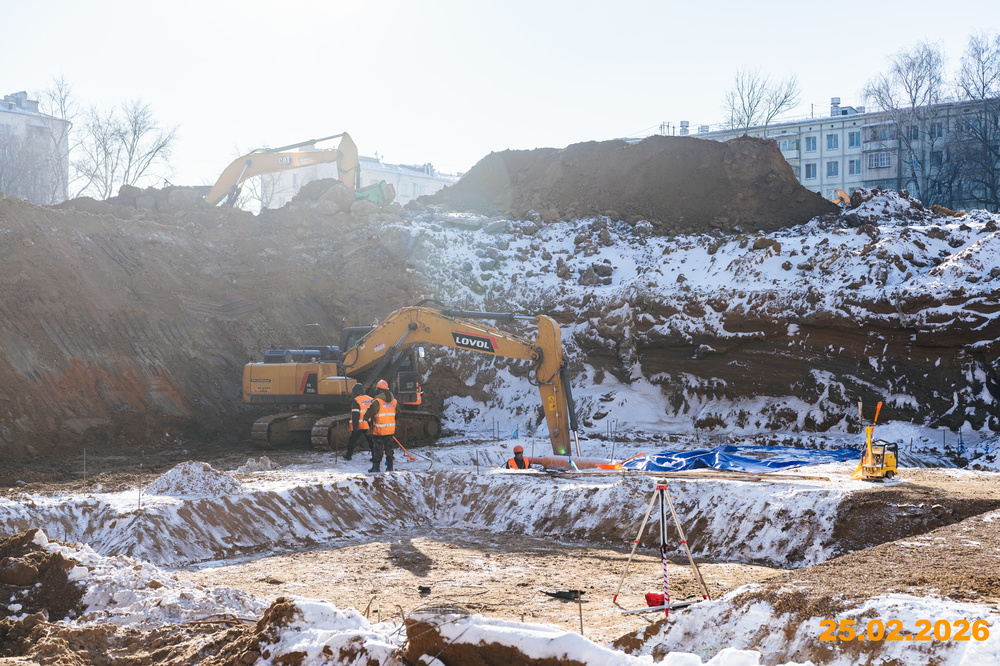

Поэтапная разработка котлована в зоне 1 ,5 ,6 корпуса, активный вывоз грунта, устройство откосов (бермы) котлована в зоне 1, 5 корпуса, ручная доработка грунта на 1,5 корпусе и прилегающих участках паркинга.
Организация площадки:
Прокладка кабельных линий, установка электрошкафов (ВРУ) для прогрева бетона фундаментных плит и подключения башенных кранов, монтаж нового штаба строительства, вывоз снега с площадки.
Устройство буронабивных свай:
Выполнение работ по устройству буронабивных свай завершено в полном объеме. Выполняется срезка свай в проектную отметку на 1 и 5 корпусе.
Распорная система котлована:
Выполняется устройство угловых элементов распорной системы котлована нижнего и верхнего яруса в зоне 1 и 5 корпуса, изготовление закладных деталей в фундаментную плиту и балки нижнего яруса распорной системы котлована. Монтаж распорной системы верхнего яруса на 3 корпусе.
Водопонижение:

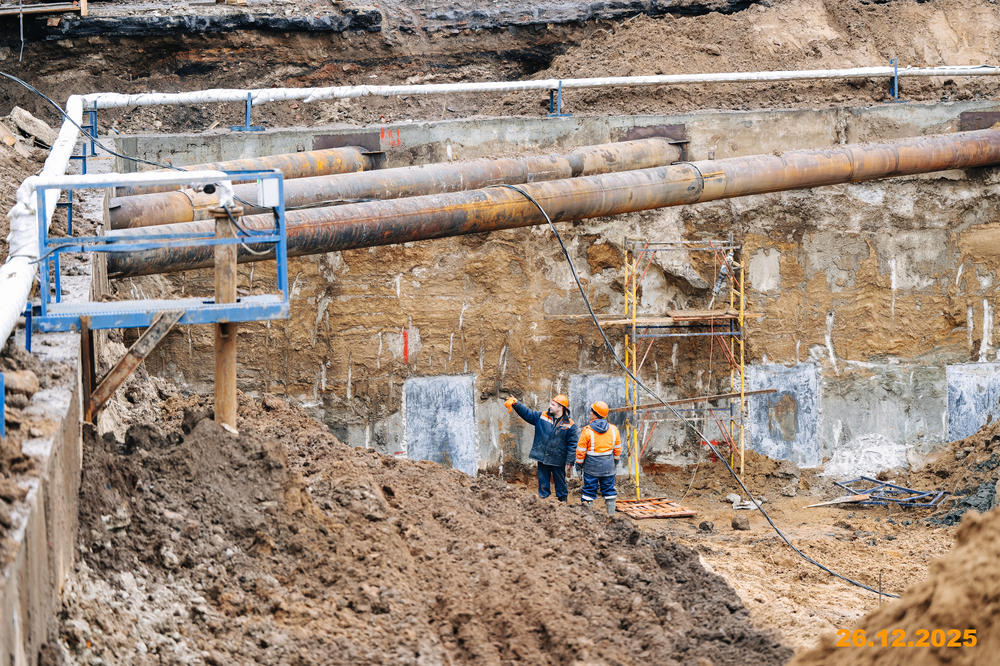

Система водопонижения запущена, идет откачка воды из замкнутого контура котлована, через пьезометрические скважины осуществляется мониторинг уровня грунтовых вод.

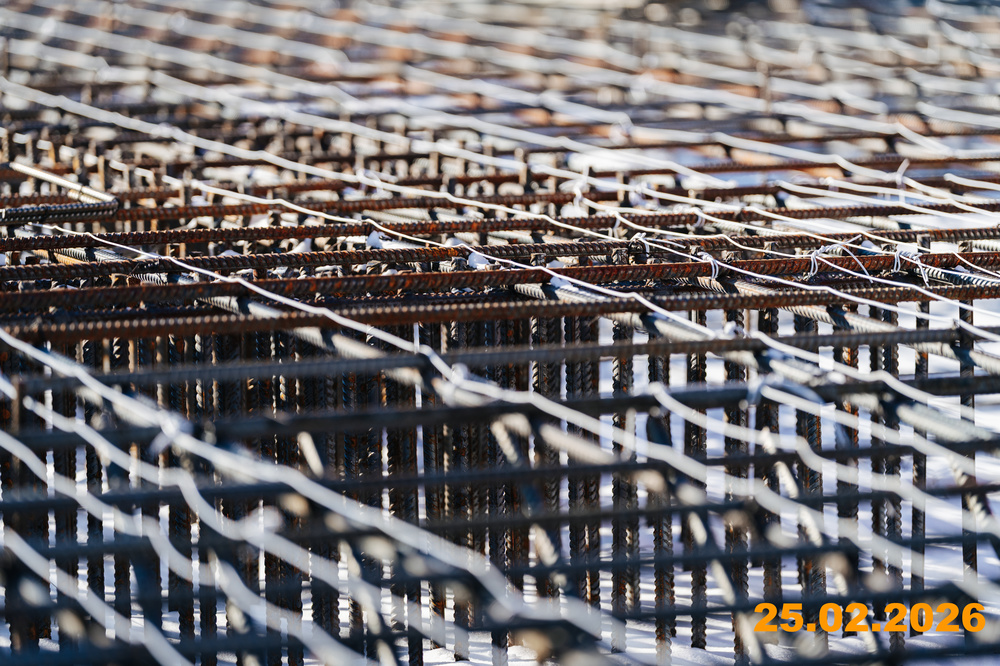

Монолитные работы:

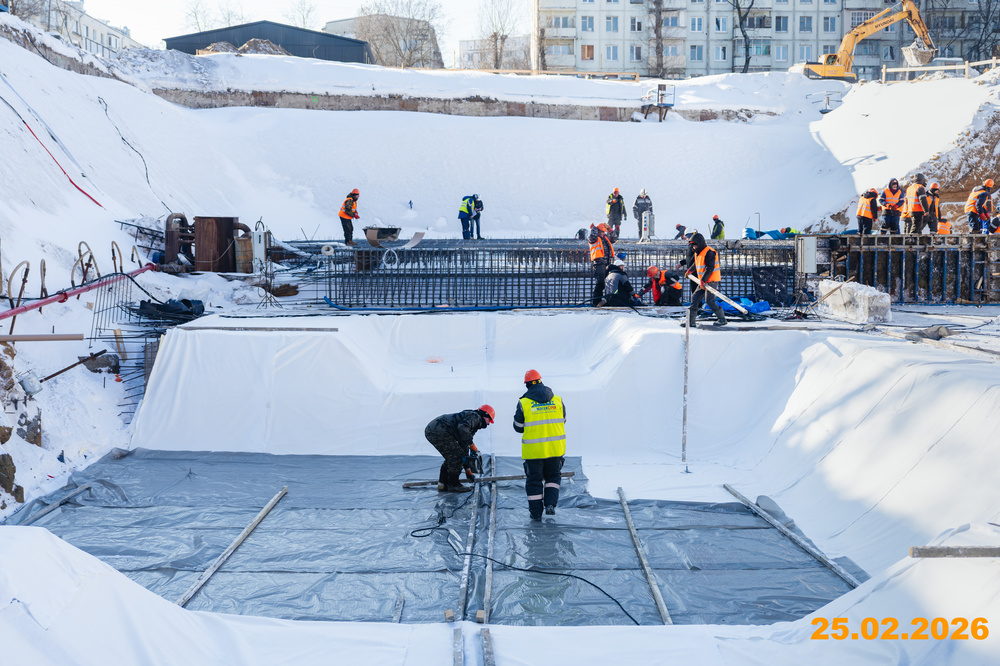

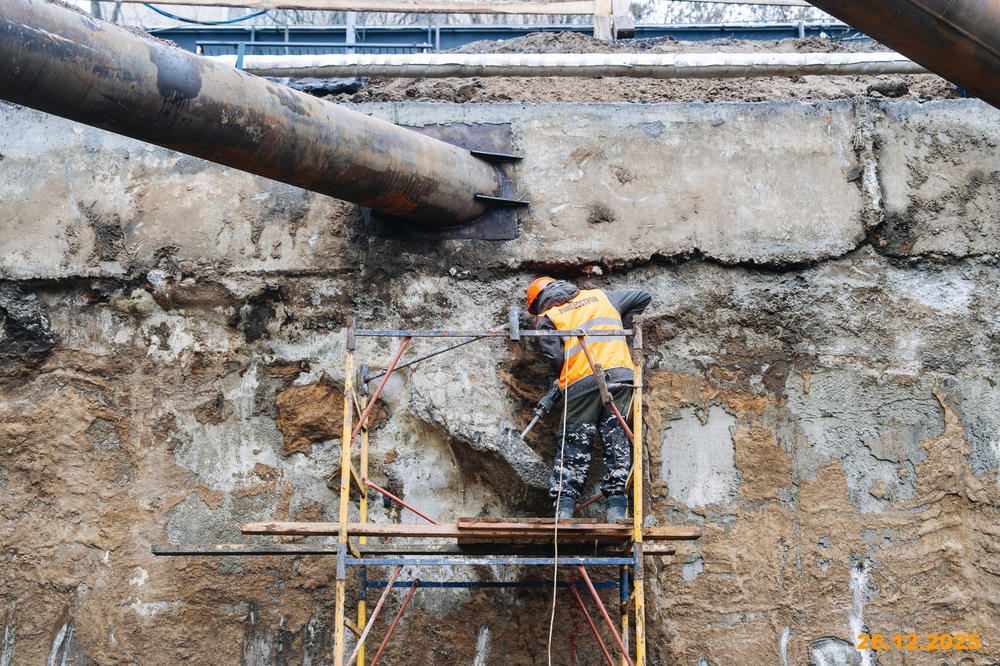

Армирование фундаментных плит и вертикальных конструкций на паркинге. Монтаж стартовых секций башенных кранов на корпусах 1, 5. Устройство гидроизоляции и подготовительные работы под защитную стяжку на паркинге.

Прикрепленные изображения

  • 2656C1FE7F684F47B659B16F9ADBADA8.jpeg
  • 8514D6EBFD664125B8C278ED9F6EC107.jpeg
  • 369608033A9C4147A8A0501999158295.jpeg
  • 571356808CF54B35A551D9E568C27A5E.jpeg
  • Назад
  • Страница 2 из 2
  • 1
  • 2
Подписаться на форум в TelegramПодписаться на Telegram-бота
Ответить на тему
Представьтесь или авторизируйтесь,
чтобы получать уведомления об ответах и загружать файлы.

Прикрепить файлы

   Вы превысили квоту дискового пространства для вложенных файлов
