Напоминаю, что строительство действительно идёт очень медленными темпами. На застройщика "Инвестсити" заведено уголовное дело по ВОВРОСТВУ !!!!!!!!!!!!!!
В ЖК "НОВАЯ РАЗВИЛКА" он же "ТРИ КВАРТАЛА" застройщик "Инвестсити"
1. Застройщик Инвестсити строит этот ЖК седьмой год, никогда бурного строительства в этом ЖК я не наблюдал. Застройщик получил разрешение на строительство 4 корпусов в апреле 2016 года, деньги он получил от дольщиков 11, 12 , 13 корпусов, а к строительству данных корпусов он не приступал, кроме 12 корпуса.
2. Ещё до строительства ЖК Новая Развилка застройщик Инвестсити не выполнил договорные обязательства перед дольщиками в 48 доме Развилке, не сделал стяжку и электрику,хотя по ДДУ обязался сделать. Кроме этого, застройщик задержал сроки строительства на более чем на год)))) Обманутый дольщик Юрий Ж много здесь об этом писал, кто не верит, гляньте в теме ДОКУМЕНТЫ ЗАСТРОЙЩИКА.
3. Также владелец проекта ЖК Новая развилка он же ЖК Три квартала гражданин Туровский Олег Аркадьевич начал строить в 2014 году ЖК Сходня парк где в 2017 году на застройщика возбудили уголовное дело по МОШЕННИЧЕСТВУ, чуть позже возбудили уголовное дело на застройщика Инвестсити ЖК Новая Развилка (Три квартала)
4. ЖК Новая развилка изменили название на ЖК Три квартала, а застройщика название стали упоминать ООО «ПСТ» для чего это было сделано???? А для того, что-бы покупателей можно было запутать.
5. ЖК Новая Развилка (Три квартала ) в 2021 году по закону признали ПРОБЛЕМНЫМ ДОЛГОСТРОЕМ. А почему да всё очень просто застройщик по ДДУ обязался сдать корпуса в 2019 он не сдал, и соответственно с этого времени пошла НЕУСТОЙКА дольщикам. Поэтому таким ТРОЛЯМ как «папа-Базанова», «Он самый», «самый главный», «за дольщиков», «бмв», «наблюдаю за наблюдателем» верить нельзя, они вводят людей в заблуждение это факт!!!!!!!!!!!
6. Также мы наблюдаем, что в отношении застройщика подали иски несколько компаний и выиграли суды на сумму больше 100 000 000 рублей!!!!!
7. Задолженность СОВКОМБАНКУ застройщика более одного миллиарда рублей !!!!!!!!!!!!
Обманутый дольщик Юрий Ж это нравится
ДОЛГОСТРОЮ — 10 лет !!!
Разрешение на строительство ЖК «Новая Развилка» (Три квартала) получено в 2016 году, а договор с администрацией Ленинского района заключён ещё в январе 2014 года — на постройку 11 жилых домов, поликлиники, двух детских садов, школьного корпуса и стадиона. Срок сдачи — 31.12.2020.
Фактически построено только 4 дома с недоделками и браком. Вся социальная инфраструктура отсутствует до сих пор.
В 2018 году стройка встала. В 2019 году обманутые дольщики выходили на голодовки и пикеты — безрезультатно.

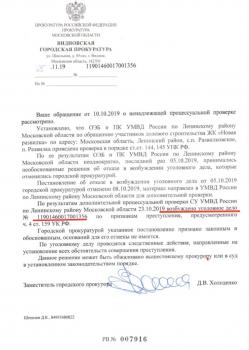

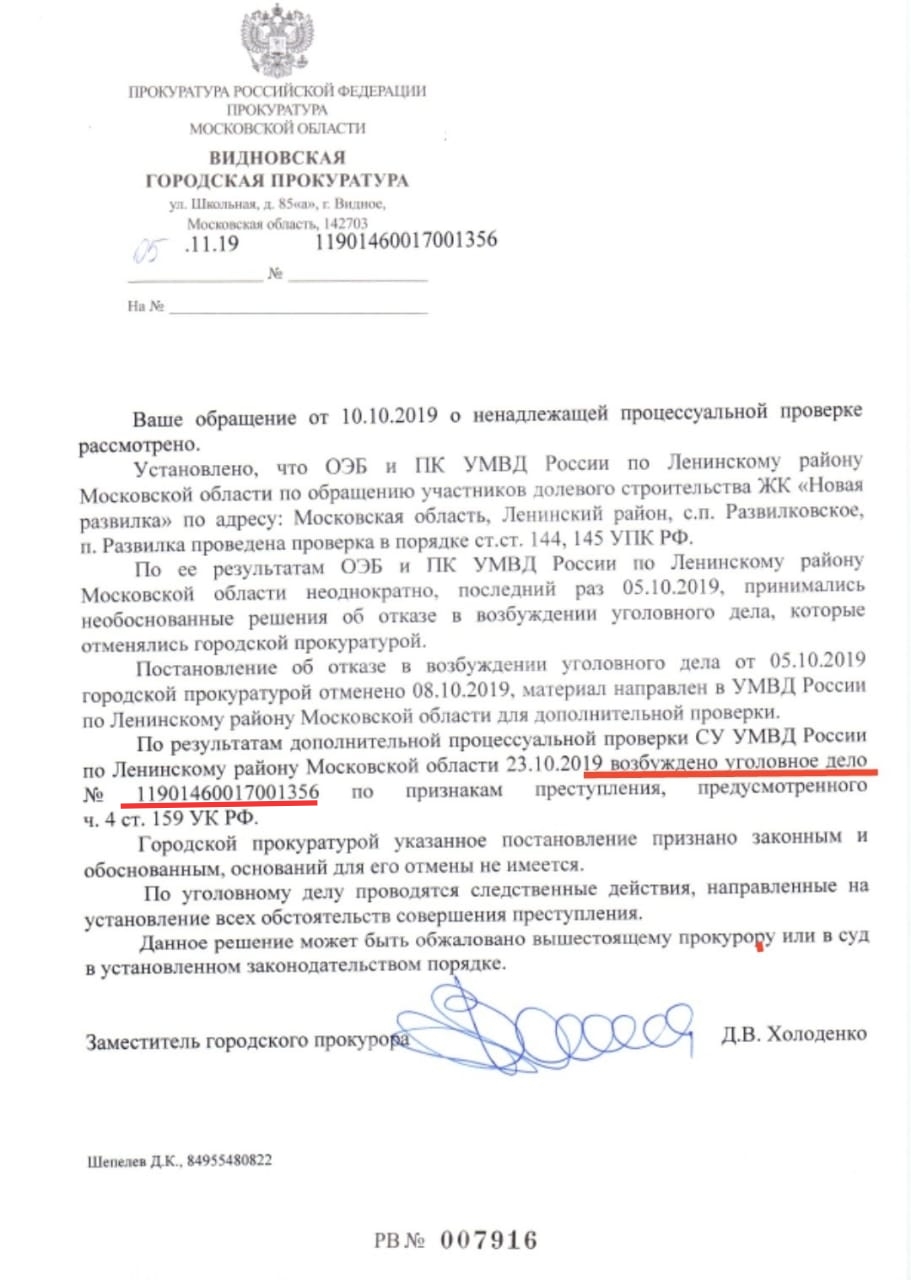

Уголовное дело по ч. 4 ст. 159 УК РФ возбуждено в 2019 году. В 2021 году объект признан проблемным и внесён в реестр. Тогда же завели второе дело на подставного директора Гусева М.В. (Электростальский суд). В 2023 году в качестве обвиняемого привлекли гендиректора Туровского О.А. (Тверской суд г. Москвы).
Дольщики подают иски в Одинцовский, Видновский, Московский областной и московские суды. Воз и ныне там — жилья нет, инфраструктуры нет, а застройщики и их подставные лица продолжают уходить от ответственности.

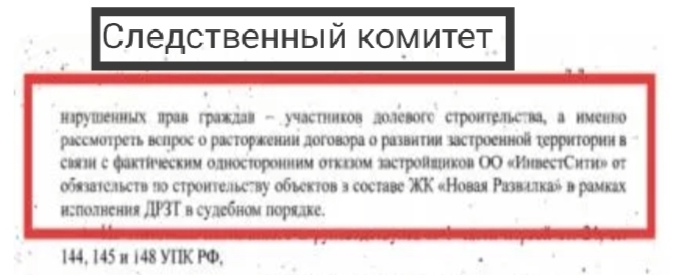

Механизм обеспечения прав граждан - соинвесторов объекта предусматривает завершение строительства жилого дома застройщиком ООО "ИнвестСити".
Строительство жилых домов №№ 11, 12, 13 ведется.
Застройщиком осуществляются корректировка исходно-разрешительной документации в части деления на этапы.
Планируемый срок ввода объекта в эксплуатацию - 2 квартал 2023 года.
04.04.2022
Информация по объекту
Механизм обеспечения прав граждан - соинвесторов объекта предусматривает завершение строительства жилого дома застройщиком ООО "ИнвестСити".
На объекте выполнено монтаж конструктива подземной и надземной части дома.
В настоящее время ведутся фасадные работы, монтаж светопрозрачных конструкций на балконах, монтаж внутренних инженерных систем, каменная кладка внутренних стен, внутренняя отделка мест общего пользования.

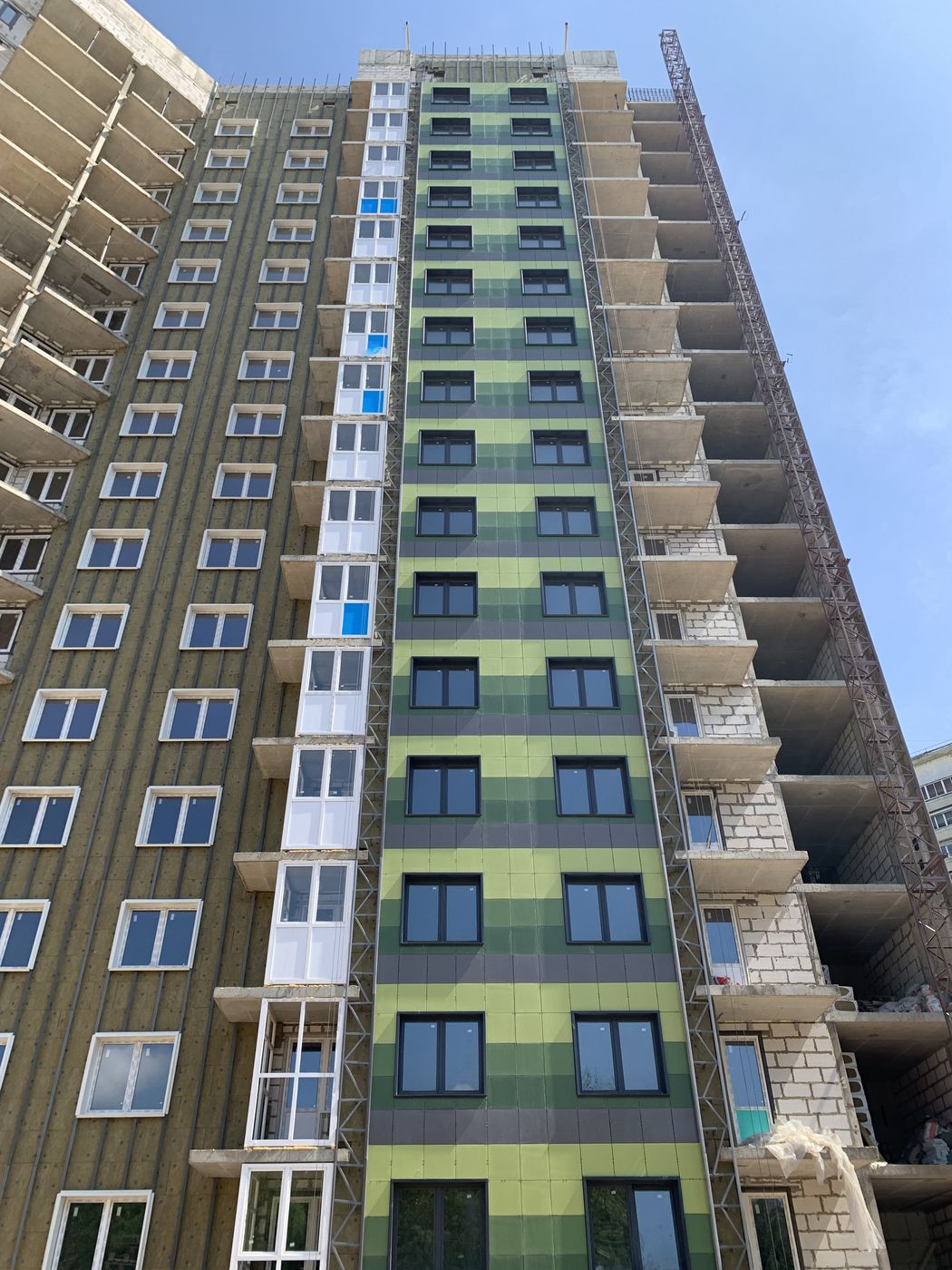

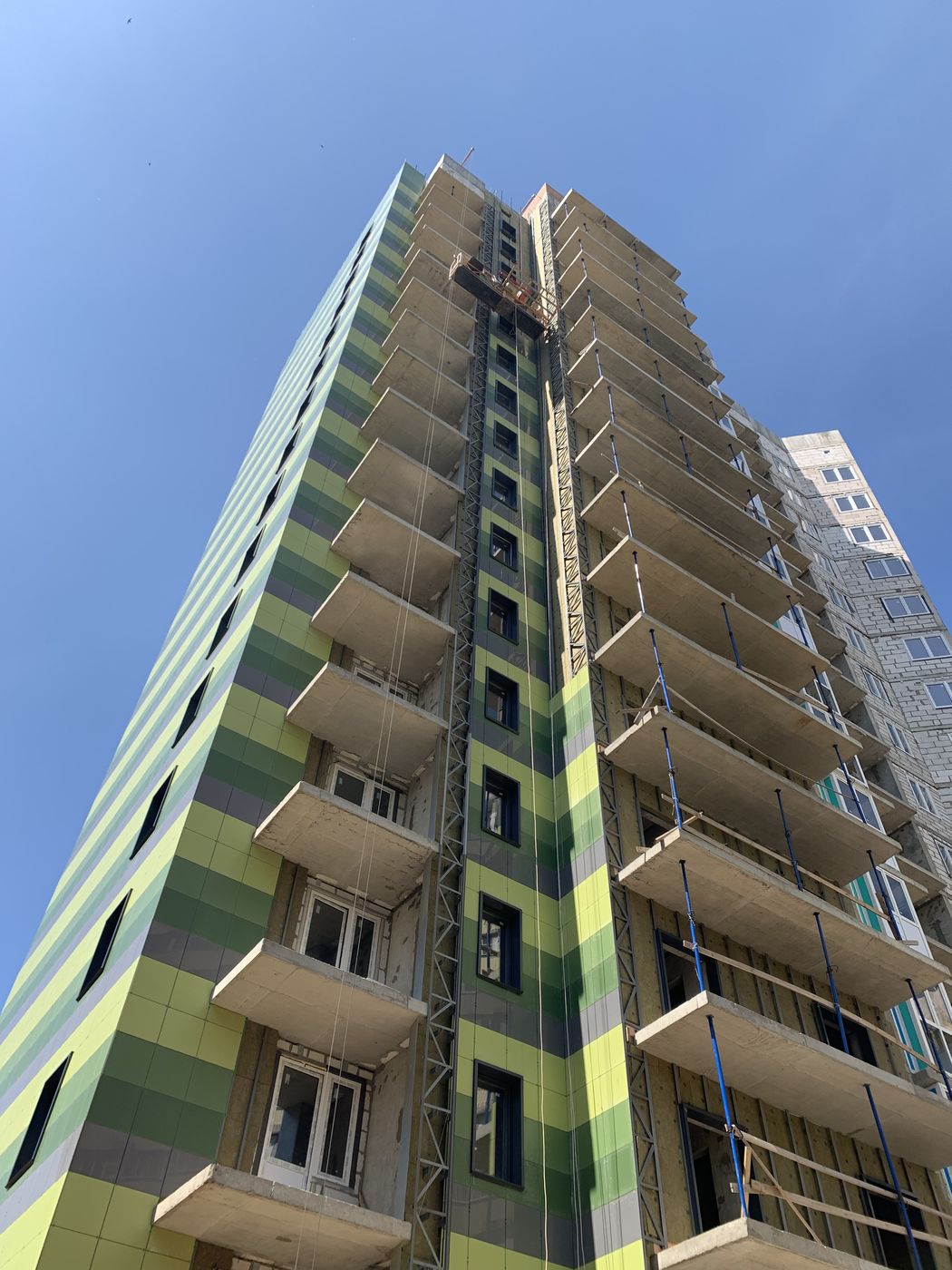

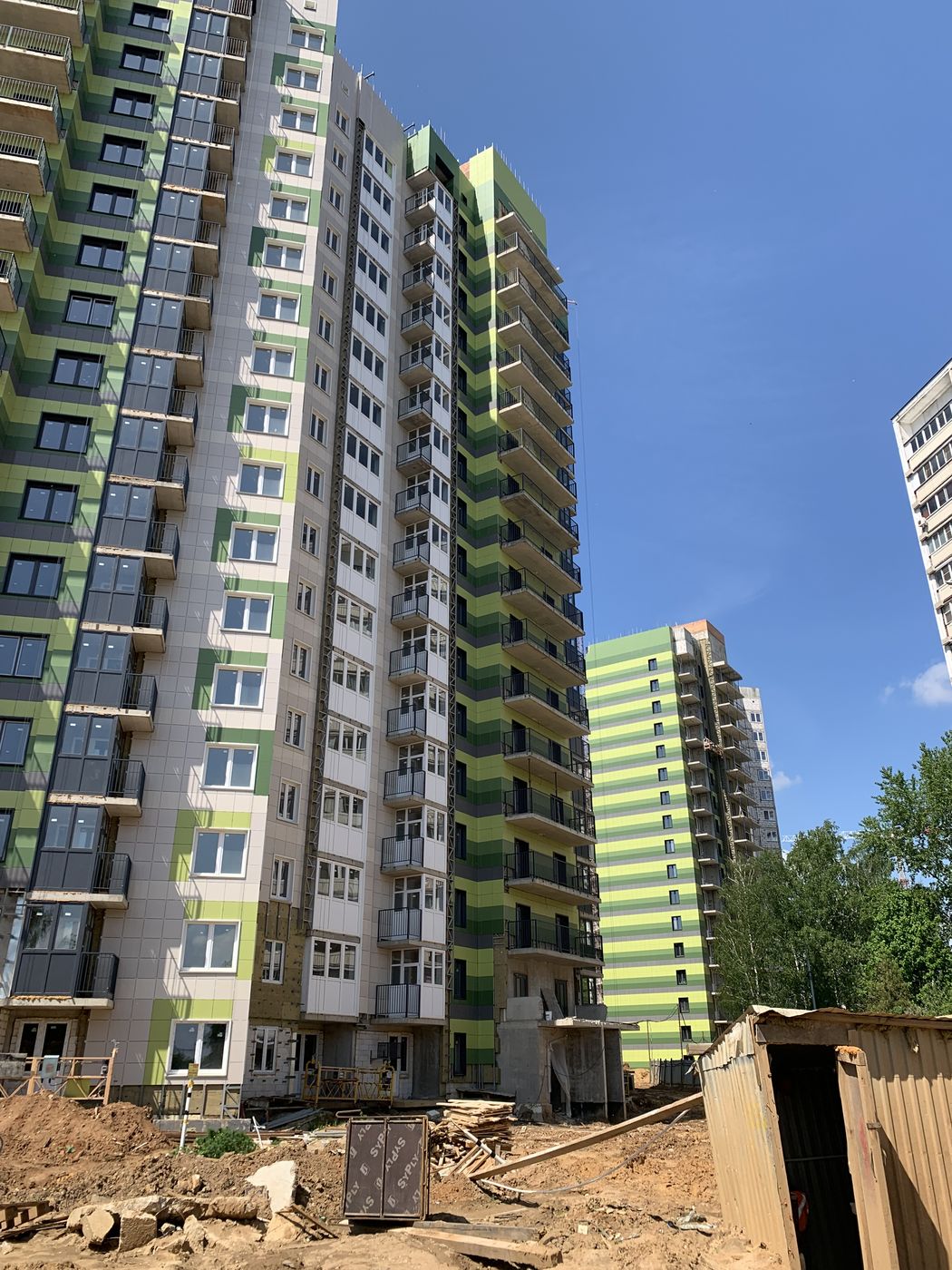

Строительная готовность объекта составляет 80%.
Работы выполняют 23 человека.
Планируемый срок ввода объекта в эксплуатацию - 2 квартал 2023 года.
07.03.2022
Мониторинг
Механизм обеспечения прав граждан - соинвесторов объекта предусматривает завершение строительства жилого дома застройщиком ООО "ИнвестСити".
На объекте выполнено монтаж конструктива подземной и надземной части дома.
В настоящее время ведутся фасадные работы, монтаж светопрозрачных конструкций на балконах, монтаж внутренних инженерных систем, каменная кладка внутренних стен, внутренняя отделка мест общего пользования.
Строительная готовность объекта составляет 79%.
Работы выполняют 18 человек.
Планируемый срок ввода объекта в эксплуатацию - 2 квартал 2023 года.
28.02.2022
Мониторинг
Механизм обеспечения прав граждан - соинвесторов объекта предусматривает завершение строительства жилого дома застройщиком ООО "ИнвестСити".
На объекте выполнено монтаж конструктива подземной и надземной части дома.
В настоящее время ведутся фасадные работы, монтаж светопрозрачных конструкций на балконах, монтаж внутренних инженерных систем, каменная кладка внутренних стен, внутренняя отделка мест общего пользования.
Строительная готовность объекта составляет 79%.
Работы выполняют 18 человек.
Планируемый срок ввода объекта в эксплуатацию - 4 квартал 2022 года.
12.01.2022
Мониторинг
Механизм обеспечения прав граждан - соинвесторов объекта предусматривает завершение строительства жилого дома застройщиком ООО "ИнвестСити".
На объекте выполнен монтаж конструктива подземной и надземной части дома.
В настоящее время ведутся фасадные работы, монтаж светопрозрачных конструкций на балконах, монтаж внутренних инженерных систем, каменная кладка внутренних стен, внутренняя отделка мест общего пользования.
Строительная готовность объекта составляет 77%.
Работы выполняют 7 человек.
Планируемый срок ввода объекта в эксплуатацию - 4 квартал 2022 года.
21.12.2021
Информация по объекту
Механизм обеспечения прав граждан - соинвесторов объекта предусматривает завершение строительства жилого дома застройщиком ООО "ИнвестСити".
В настоящее время ведутся фасадные работы, монтаж светопрозрачных конструкций на балконах, монтаж внутренних инженерных систем, каменная кладка внутренних стен, внутренняя отделка мест общего пользования.
Строительная готовность составляет 77%.
Работы выполняют 58 человек.
Планируемый срок ввода объекта в эксплуатацию - 4 квартал 2022 года.
15.12.2021
Мониторинг от 15.12.2021
На объекте выполнен монтаж конструктива подземной и надземной части дома.
В настоящее время ведутся фасадные работы, монтаж светопрозрачных конструкций на балконах, монтаж внутренних инженерных систем, каменная кладка внутренних стен, внутренняя отделка мест общего пользования.
Строительная готовность составляет 77%.
Работы выполняют 58 человек.
18.11.2021
Мониторинг
На объекте ведутся работы по каменной кладке внутренних стен, монтажу окон, фасадные работы, монтаж внутренних инженерных систем, внутренняя отделка мест общего пользования.
Реклама. ООО "СЗ "Альфа Проджект". ИНН 5001137141. Проектная декларация на сайте наш.дом.рф. Подробнее об условиях акции на сайте dom-ideal.group. Не оферта.
Квартиры с полной отделкой от 7,2 млн.
Скидки до 15%! Всего 6 км. от МКАД. Вблизи парка "Лосиный остров". Закрытый двор без машин.

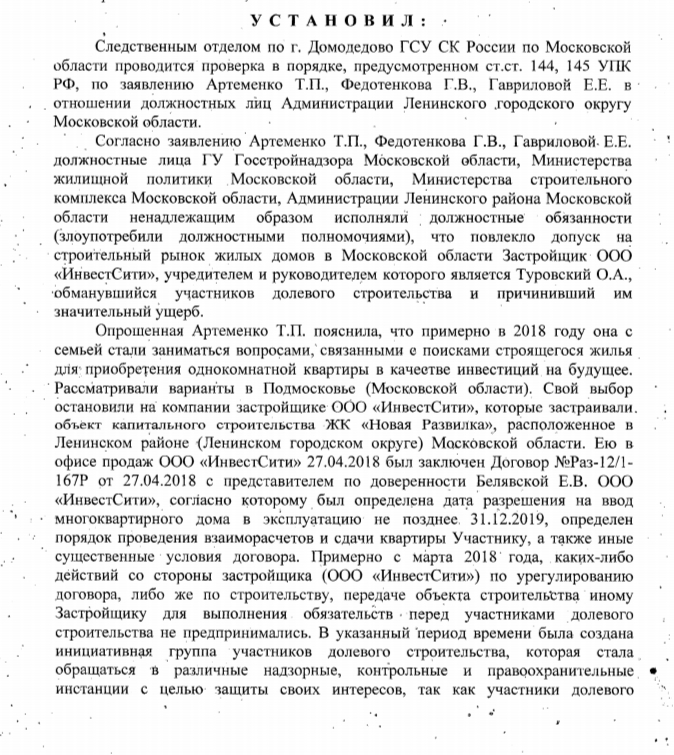

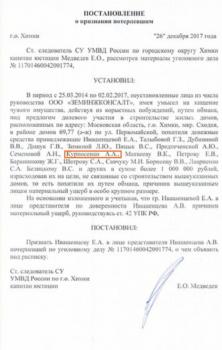

Туровский Олег Аркадьевич, организатор преступной схемы, использующий сеть аффилированных организаций и номинальных директоров для систематического мошенничества в долевом строительстве, коррупционных связей и уклонения от ответственности.
Последствия срыва строительства в ЖК «Новая Развилка»
1. Социальный кризис: Сотни семей дольщиков годами жили в стрессе без жилья, но с долгами ( кредитами).
2. Коллапс инфраструктуры В уже заселенном районе нет 2 детсадов, школы, поликлиники, стадиона — это катастрофа для детей, здоровья и досуга жителей.
3. Срыв государственной программы: Не построено 10,7 тыс. м² муниципального жилья — десятки семей из аварийных домов не могут быть расселены.
4. Удар по доверию: Бездействие властей в такой ситуации дискредитирует власть и долевое строительство.
Итог: Деятельность Туровского О.А. — это социальное вредительство, наносящее ущерб гражданам, муниципалитету и государственным интересам
Будьте осторожны с мошенниками многие попали!
Всем удачи!
Ты сам еще не понял, что "предварительное следствие" уже никогда не окончится?
Мультик есть такой , там мыши поют :"Пускай собачка лает, она на м не мешает, она не понимает - она нас не пугает". Жаль тебе в детстве негде посмотреть его было.
Ты сам еще не понял, что "предварительное следствие" уже никогда не окончится?
Мультик есть такой , там мыши поют :"Пускай собачка лает, она на м не мешает, она не понимает - она нас не пугает". Жаль тебе в детстве негде посмотреть его было.
А зачем Вы новый ник создали? Думаете чем больше будет ников, тем легче будет людей заманить в это болото? Напрасно стараетесь, тут то деньги дольщиков застройщик украл, то стройку заморозили на 2 года, то каждый год сроки сдвигают. Так что вам этот долгострой не продать.
АДумаете чем больше будет ников, тем легче будет людей заманить в это болото? Напрасно стараетесь, тут то деньги дольщиков застройщик украл, то стройку заморозили на 2 года, то каждый год сроки сдвигают. Так что вам этот долгострой не продать.
Менеджер ЖК римские кварталы, спасибо, что переживаете за нас, но не стоит, у нас стройка идет.
А зачем Вы новый ник создали? Думаете чем больше будет ников, тем легче будет людей заманить в это болото? Напрасно стараетесь, тут то деньги дольщиков застройщик украл, то стройку заморозили на 2 года, то каждый год сроки сдвигают. Так что вам этот долгострой не продать.
Туровский Олег Аркадьевич, организатор преступной схемы, использующий сеть аффилированных организаций и номинальных директоров для систематического мошенничества в долевом строительстве, коррупционных связей и уклонения от ответственности.
Последствия срыва строительства в ЖК «Новая Развилка»
1. Социальный кризис: Сотни семей дольщиков годами жили в стрессе без жилья, но с долгами ( кредитами).
2. Коллапс инфраструктуры В уже заселенном районе нет 2 детсадов, школы, поликлиники, стадиона — это катастрофа для детей, здоровья и досуга жителей.
3. Срыв государственной программы: Не построено 10,7 тыс. м² муниципального жилья — десятки семей из аварийных домов не могут быть расселены.
4. Удар по доверию: Бездействие властей в такой ситуации дискредитирует власть и долевое строительство.
Итог: Деятельность Туровского О.А. — это социальное вредительство, наносящее ущерб гражданам, муниципалитету и государственным интересам
Будьте осторожны с мошенниками многие попали!
Всем удачи!

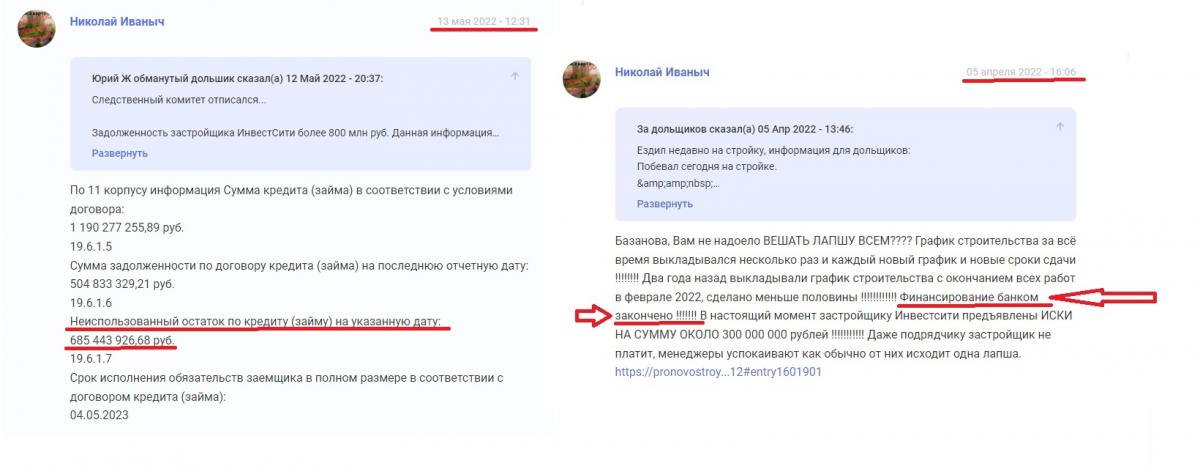

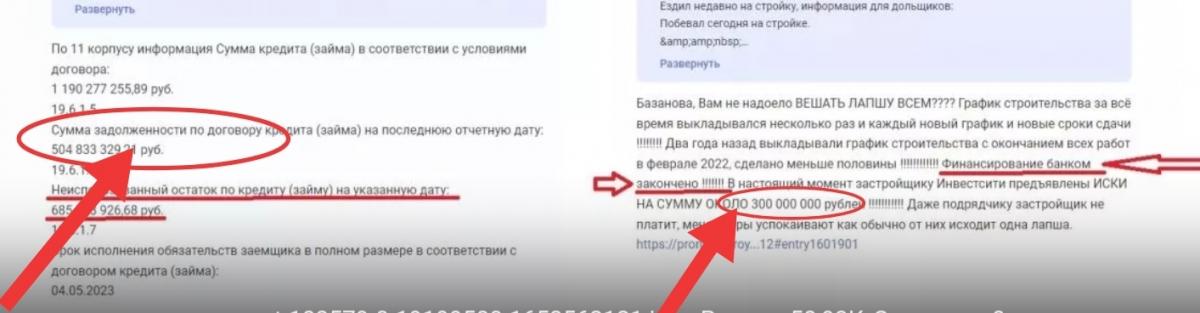

Вы показываете задолженность застройщика по трём корпусам 11,12,13, прибавьте 800 000 000 рублей долг за 10 корпус и долги застройщика от юридических и физических лицах. Гляньте проигранные дела застройщика в арбитражном суде и задолженность в проектной декларации!!!!
И гляньте что народ пишет!!!!!
Обманутый дольщик Юрий Ж это нравится
ДОЛГОСТРОЮ — 10 лет !!!
Разрешение на строительство ЖК «Новая Развилка» (Три квартала) получено в 2016 году, а договор с администрацией Ленинского района заключён ещё в январе 2014 года — на постройку 11 жилых домов, поликлиники, двух детских садов, школьного корпуса и стадиона. Срок сдачи — 31.12.2020.
Фактически построено только 4 дома с недоделками и браком. Вся социальная инфраструктура отсутствует до сих пор.
В 2018 году стройка встала. В 2019 году обманутые дольщики выходили на голодовки и пикеты — безрезультатно.
Уголовное дело по ч. 4 ст. 159 УК РФ возбуждено в 2019 году. В 2021 году объект признан проблемным и внесён в реестр. Тогда же завели второе дело на подставного директора Гусева М.В. (Электростальский суд). В 2023 году в качестве обвиняемого привлекли гендиректора Туровского О.А. (Тверской суд г. Москвы).
Дольщики подают иски в Одинцовский, Видновский, Московский областной и московские суды. Воз и ныне там — жилья нет, инфраструктуры нет, а застройщики и их подставные лица продолжают уходить от ответственности.
Но не подумала)) там написано про вашу лож, каждый день вас ней ловлю.
Светлана Иваныч, кредит получен, стройка идёт, точка, ищите новый жк для пакостей)))
Вон юрийж в миловидное подался.
Напоминаю, что строительство действительно идёт очень медленными темпами. На застройщика "Инвестсити" заведено уголовное дело по ВОВРОСТВУ !!!!!!!!!!!!!!
В ЖК "НОВАЯ РАЗВИЛКА" он же "ТРИ КВАРТАЛА" застройщик "Инвестсити"
1. Застройщик Инвестсити строит этот ЖК седьмой год, никогда бурного строительства в этом ЖК я не наблюдал. Застройщик получил разрешение на строительство 4 корпусов в апреле 2016 года, деньги он получил от дольщиков 11, 12 , 13 корпусов, а к строительству данных корпусов он не приступал, кроме 12 корпуса.
2. Ещё до строительства ЖК Новая Развилка застройщик Инвестсити не выполнил договорные обязательства перед дольщиками в 48 доме Развилке, не сделал стяжку и электрику,хотя по ДДУ обязался сделать. Кроме этого, застройщик задержал сроки строительства на более чем на год)))) Обманутый дольщик Юрий Ж много здесь об этом писал, кто не верит, гляньте в теме ДОКУМЕНТЫ ЗАСТРОЙЩИКА.
3. Также владелец проекта ЖК Новая развилка он же ЖК Три квартала гражданин Туровский Олег Аркадьевич начал строить в 2014 году ЖК Сходня парк где в 2017 году на застройщика возбудили уголовное дело по МОШЕННИЧЕСТВУ, чуть позже возбудили уголовное дело на застройщика Инвестсити ЖК Новая Развилка (Три квартала)
4. ЖК Новая развилка изменили название на ЖК Три квартала, а застройщика название стали упоминать ООО «ПСТ» для чего это было сделано???? А для того, что-бы покупателей можно было запутать.
5. ЖК Новая Развилка (Три квартала ) в 2021 году по закону признали ПРОБЛЕМНЫМ ДОЛГОСТРОЕМ. А почему да всё очень просто застройщик по ДДУ обязался сдать корпуса в 2019 он не сдал, и соответственно с этого времени пошла НЕУСТОЙКА дольщикам. Поэтому таким ТРОЛЯМ как «папа-Базанова», «Он самый», «самый главный», «за дольщиков», «бмв», «наблюдаю за наблюдателем» верить нельзя, они вводят людей в заблуждение это факт!!!!!!!!!!!
6. Также мы наблюдаем, что в отношении застройщика подали иски несколько компаний и выиграли суды на сумму больше 100 000 000 рублей!!!!!
7. Задолженность СОВКОМБАНКУ застройщика более одного миллиарда рублей !!!!!!!!!!!!
Стройка стоит!
Туровский Олег Аркадьевич, организатор преступной схемы, использующий сеть аффилированных организаций и номинальных директоров для систематического мошенничества в долевом строительстве, коррупционных связей и уклонения от ответственности.
Последствия срыва строительства в ЖК «Новая Развилка»
1. Социальный кризис: Сотни семей дольщиков годами жили в стрессе без жилья, но с долгами ( кредитами).
2. Коллапс инфраструктуры В уже заселенном районе нет 2 детсадов, школы, поликлиники, стадиона — это катастрофа для детей, здоровья и досуга жителей.
3. Срыв государственной программы: Не построено 10,7 тыс. м² муниципального жилья — десятки семей из аварийных домов не могут быть расселены.
4. Удар по доверию: Бездействие властей в такой ситуации дискредитирует власть и долевое строительство.
Итог: Деятельность Туровского О.А. — это социальное вредительство, наносящее ущерб гражданам, муниципалитету и государственным интересам
Будьте осторожны с мошенниками многие попали!
Всем удачи!
Туровский Олег Аркадьевич, организатор преступной схемы, использующий сеть аффилированных организаций и номинальных директоров для систематического мошенничества в долевом строительстве, коррупционных связей и уклонения от ответственности.
Последствия срыва строительства в ЖК «Новая Развилка»
1. Социальный кризис: Сотни семей дольщиков годами жили в стрессе без жилья, но с долгами ( кредитами).
2. Коллапс инфраструктуры В уже заселенном районе нет 2 детсадов, школы, поликлиники, стадиона — это катастрофа для детей, здоровья и досуга жителей.
3. Срыв государственной программы: Не построено 10,7 тыс. м² муниципального жилья — десятки семей из аварийных домов не могут быть расселены.
4. Удар по доверию: Бездействие властей в такой ситуации дискредитирует власть и долевое строительство.
Итог: Деятельность Туровского О.А. — это социальное вредительство, наносящее ущерб гражданам, муниципалитету и государственным интересам
Будьте осторожны с мошенниками многие попали!
Всем удачи!
Квартиры с ключами в Апрелевке!
Скидки до 460 000 рублей до 31.07! Дома сданы. Зеленый район. 3 минуты до МЦД-4.
ПодробнееКлубный город на реке Примавера — Оазис тишины
Спальня в подарок при покупке квартиры в июле. Свой экопарк 17га, первая береговая линия
ПодробнееЖК Лучи. 5 мин. до м. Солнцево
Квартиры по ценам прошлого! Семейный квартал. Развитая инфраструктура и закрытые дворы.
ПодробнееЖК ЗИЛАРТ. Квартиры бизнес класса
Квартиры по ценам прошлого! Набережная Москвы-реки. 5 км от Кремля. Действует рассрочка.
ПодробнееЖК "Смарт Гарден". Выгода до 24%
Камерный проект рядом с лесопарком. 10 мин пешком до метро. Московская прописка. Дома построены.
ПодробнееКвартиры с полной отделкой от 7,2 млн.
Скидки до 15%! Всего 6 км. от МКАД. Вблизи парка "Лосиный остров". Закрытый двор без машин.
ПодробнееЖК ВЕЙВ. Квартал бизнес-класса
Квартиры по ценам прошлого! Собственная набережная с парком. Рассрочка. м. Борисово
ПодробнееРасположение имеет значение
Папушево Парк. Резиденции в 35 минутах от Москва-Сити для жизни в приватной и продуманной среде.
