Базанова - папа, Вы ещё год назад заявляли, что котельная готова)))
Не вводите дольщиков и читателей в заблуждение!!!!
ДОЛГОСТРОЮ — 10 лет !!!
Разрешение на строительство ЖК «Новая Развилка» (Три квартала) получено в 2016 году, а договор с администрацией Ленинского района заключён ещё в январе 2014 года — на постройку 11 жилых домов, поликлиники, двух детских садов, школьного корпуса и стадиона. Срок сдачи — 31.12.2020.
Фактически построено только 4 дома с недоделками и браком. Вся социальная инфраструктура отсутствует до сих пор.
В 2018 году стройка встала. В 2019 году обманутые дольщики выходили на голодовки и пикеты — безрезультатно.
Уголовное дело по ч. 4 ст. 159 УК РФ возбуждено в 2019 году. В 2021 году объект признан проблемным и внесён в реестр. Тогда же завели второе дело на подставного директора Гусева М.В. (Электростальский суд). В 2023 году в качестве обвиняемого привлекли гендиректора Туровского О.А. (Тверской суд г. Москвы).
Дольщики подают иски в Одинцовский, Видновский, Московский областной и московские суды. Воз и ныне там — жилья нет, инфраструктуры нет, а застройщики и их подставные лица продолжают уходить от ответственности.
Реклама. ООО "СЗ "Альфа Проджект". ИНН 5001137141. Проектная декларация на сайте наш.дом.рф. Подробнее об условиях акции на сайте dom-ideal.group. Не оферта.
Квартиры с полной отделкой от 7,2 млн.
Скидки до 15%! Всего 6 км. от МКАД. Вблизи парка "Лосиный остров". Закрытый двор без машин.

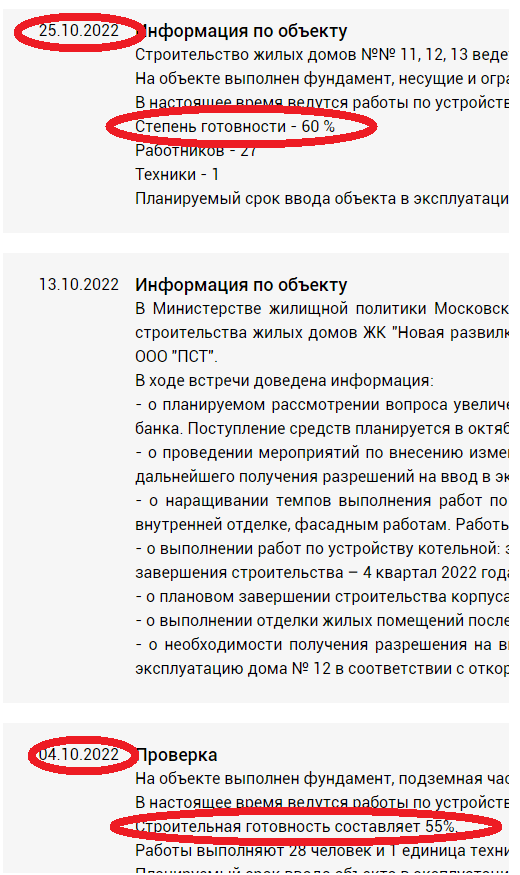

1. Прошла встреча представителей МЖП,Госстройнадзора и дольщиков. Госстройнадзор Денис Михайлович доложил, что рабочих не достаточно для ведения строительства, и не соответствует договоренности на прошлой встрече. Работы по корпусам ведётся, на 11 корпусе 25 человек, на 12 находится 36 человек, остальные корпуса не озвучено количество.

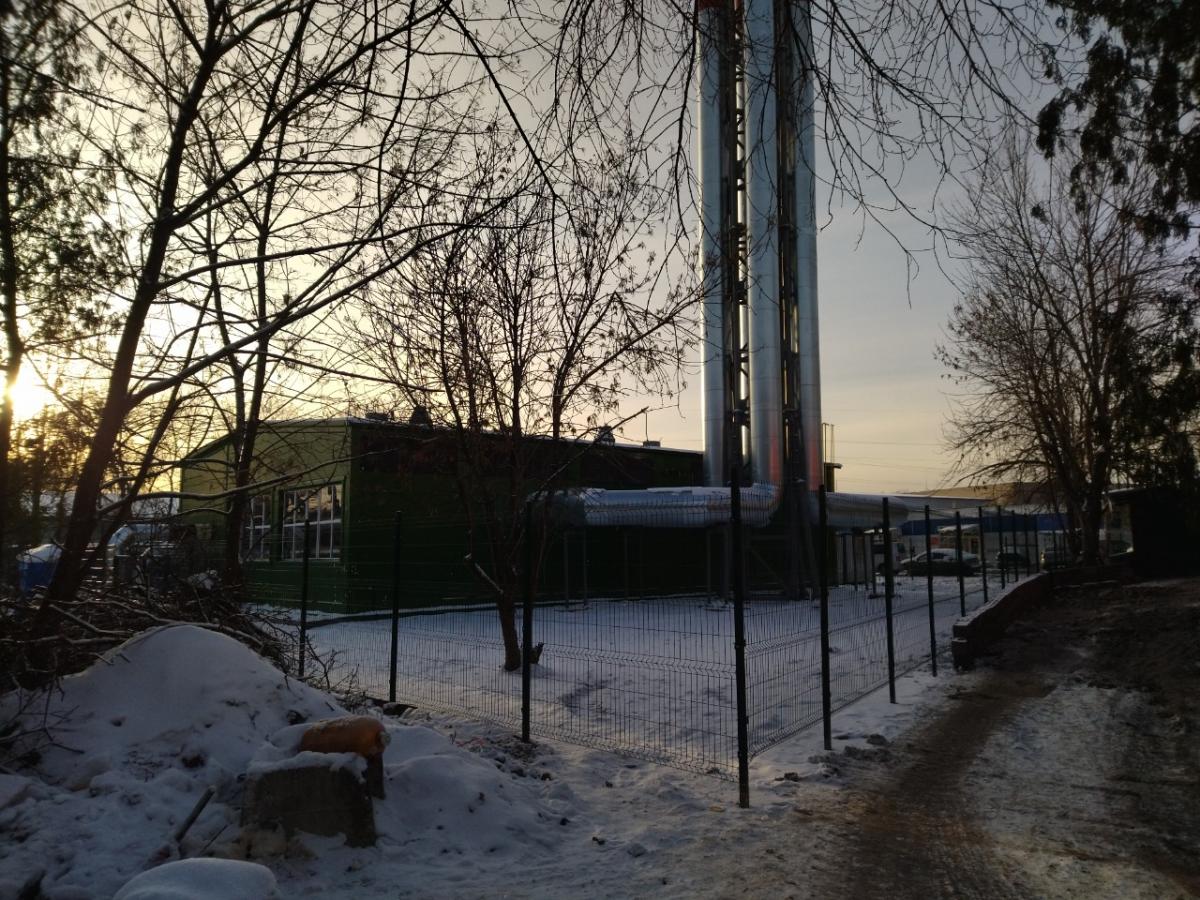

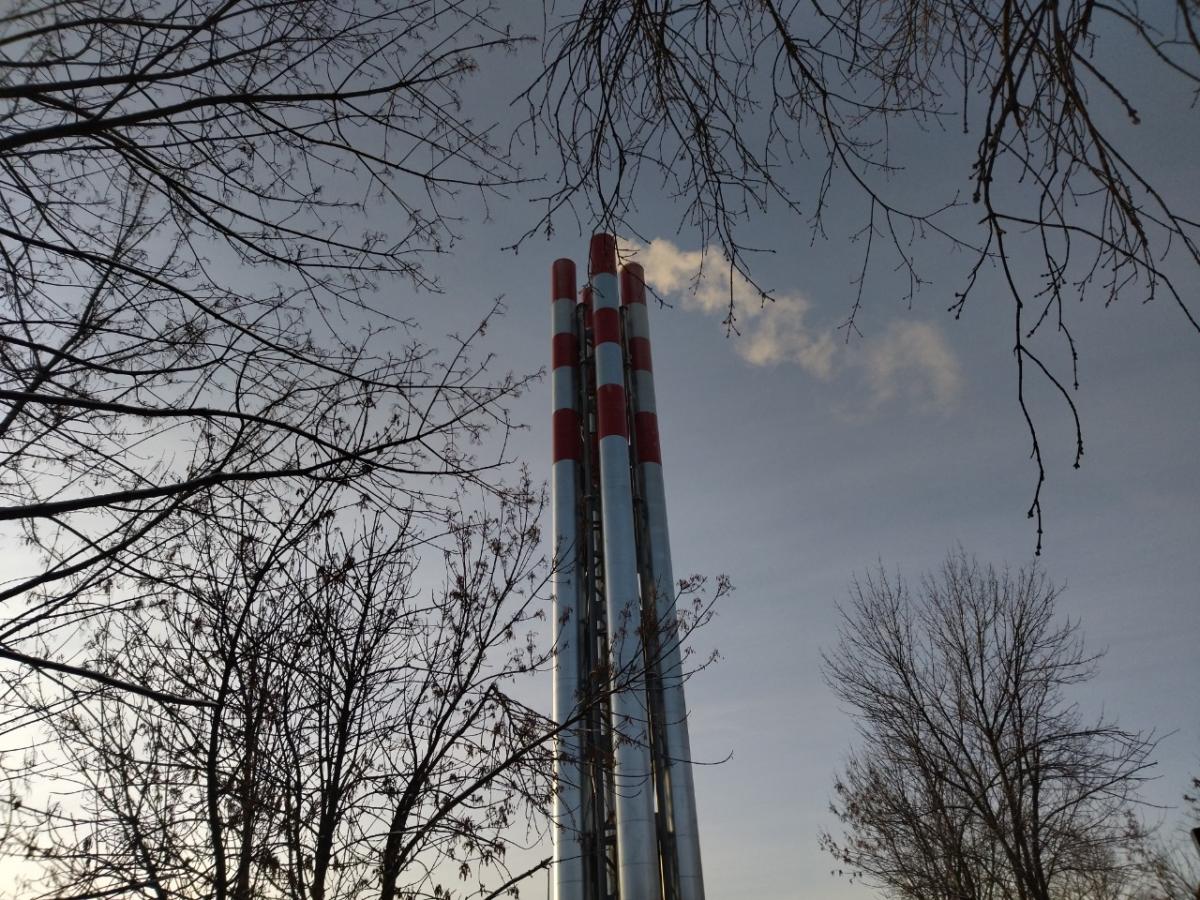

2. Вчера подписан акт по присоединению нашей котельной к Мособлгазу. 3. Запущена котельная, в н.в. проходит проверка работы оборудования, аппаратуры, всей теплосети. Сказать точно, что с 1.декабря или с понедельника корпус 12 будет отапливаться - нельзя. Еще идёт проверка. Но если всё в норме, то тепло в 12 корпусе будет в ближайшее время. 4. Застройщик вложил порядка 70 млн руб на модернизацию общих поселковых инженерных сетей, так как без этого не возможно было сделать подсоединение домов. 5. Финансирование есть и было. Но финансирование шло по проектной документации 2020г. а отчетность по рабочей документации. Сильно выросли цены на материалы в начале года (например, на блоки в несколько раз). Из-за этого возникли «некоторые» проблемы с отчетностью. Но сейчас все вопросы с банком урегулированы. Финансирование выделяется. 6. Рабочие на корпусах есть, но практически все работы внутри, поэтому дольщики не могут видеть рабочих. Да, рабочих немного. Почему до сегодняшнего дня не увеличено кол-во рабочих – ответить должен Ген.подрядчик., это его ответственность. Ген.подрядчик – всё время сообщает, что в самое ближайшее время. Но пока – нет изменений. Ген.подрядчик Мирострой. Он является поручителем в банке. Сменить его нельзя. 7. Про Дом .РФ дольщикам волноваться не стоит. В Дом.РФ мы не уйдем, будем достраивать. Да, два корпуса не дотягивают сегодня до 80%, но поскольку все коммуникации подведены, то это даёт уверенные позиции на достройку.

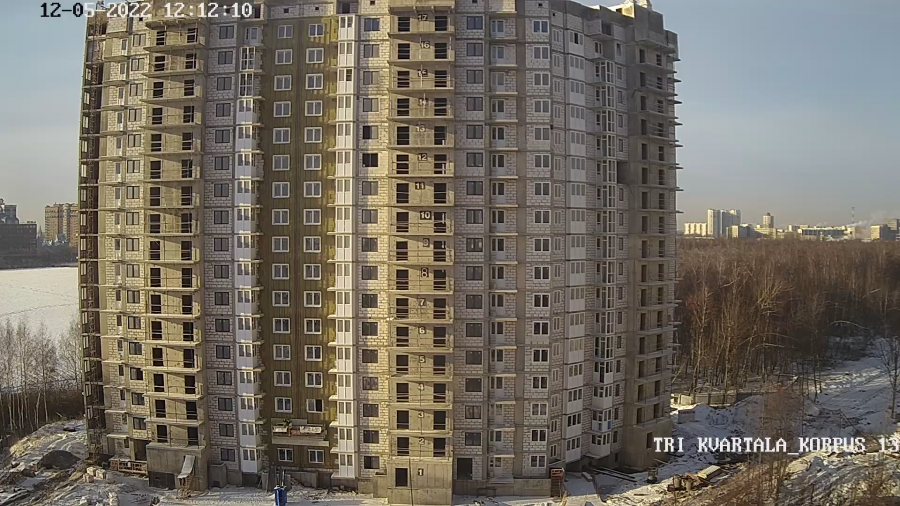

На 13 начали выкладывать фасадную плитку.

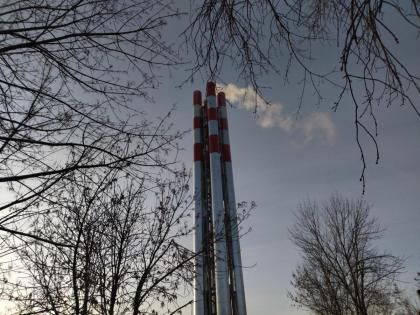

Без финансирования, оно же закончено давно))))Прикрепленные изображения: 1
Господа псевдо-строители, так дело пойдёт, хотим строим, хотим ЛАПШУ ВЕШАЕМ. Такие ЖУЛИКИ нам здесь не нужны)))) Вы лживый " ЗА ДОЛЬЩИКОВ" все это время вешайте лапшу ФИНАНСИРОВАНИЕ СОВКОМБАНК ЗАКОНЧЕНО!!!!!
Информация для дольщиков:
1. Прошла встреча представителей МЖП,Госстройнадзора и дольщиков. Госстройнадзор Денис Михайлович доложил, что рабочих не достаточно для ведения строительства, и не соответствует договоренности на прошлой встрече. Работы по корпусам ведётся, на 11 корпусе 25 человек, на 12 находится 36 человек, остальные корпуса не озвучено количество.
2. Вчера подписан акт по присоединению нашей котельной к Мособлгазу.3. Запущена котельная, в н.в. проходит проверка работы оборудования, аппаратуры, всей теплосети. Сказать точно, что с 1.декабря или с понедельника корпус 12 будет отапливаться - нельзя. Еще идёт проверка. Но если всё в норме, то тепло в 12 корпусе будет в ближайшее время.4. Застройщик вложил порядка 70 млн руб на модернизацию общих поселковых инженерных сетей, так как без этого не возможно было сделать подсоединение домов.5. Финансирование есть и было. Но финансирование шло по проектной документации 2020г. а отчетность по рабочей документации. Сильно выросли цены на материалы в начале года (например, на блоки в несколько раз). Из-за этого возникли «некоторые» проблемы с отчетностью. Но сейчас все вопросы с банком урегулированы. Финансирование выделяется.6. Рабочие на корпусах есть, но практически все работы внутри, поэтому дольщики не могут видеть рабочих. Да, рабочих немного. Почему до сегодняшнего дня не увеличено кол-во рабочих – ответить должен Ген.подрядчик., это его ответственность. Ген.подрядчик – всё время сообщает, что в самое ближайшее время. Но пока – нет изменений. Ген.подрядчик Мирострой. Он является поручителем в банке. Сменить его нельзя.7. Про Дом .РФ дольщикам волноваться не стоит. В Дом.РФ мы не уйдем, будем достраивать. Да, два корпуса не дотягивают сегодня до 80%, но поскольку все коммуникации подведены, то это даёт уверенные позиции на достройку.Прикрепленные изображения: 2
Где Вы видите Светлану ни разу не видел такого дольщика))))
Финансирование закончено, стройка встала, у застройщика образовалась огромная задолженность!!!!
По балансу видно ДОЛГИ ДАЖЕ ПО ЗАРАБОТНОЙ ПЛАТЕ, ВЫ ПОЧИТАЙТЕ И К КАЖДОЙ ЦИФРЕ ПРИБАВЬТЕ ТРИ НОЛЯ.
Господа псевдо-строители, так дело пойдёт, хотим строим, хотим ЛАПШУ ВЕШАЕМ. Такие ЖУЛИКИ нам здесь не нужны)))) Вы лживый " ЗА ДОЛЬЩИКОВ" все это время вешайте лапшу ФИНАНСИРОВАНИЕ СОВКОМБАНК ЗАКОНЧЕНО!!!!!
Светлана, не нервничайте! А лучше полюбуйтесь как монтируют плитку на 13)))
Разрешение на строительство ЖК «Новая Развилка» (Три квартала) получено в 2016 году, а договор с администрацией Ленинского района заключён ещё в январе 2014 года — на постройку 11 жилых домов, поликлиники, двух детских садов, школьного корпуса и стадиона. Срок сдачи — 31.12.2020.
Фактически построено только 4 дома с недоделками и браком. Вся социальная инфраструктура отсутствует до сих пор.
В 2018 году стройка встала. В 2019 году обманутые дольщики выходили на голодовки и пикеты — безрезультатно.
Уголовное дело по ч. 4 ст. 159 УК РФ возбуждено в 2019 году. В 2021 году объект признан проблемным и внесён в реестр. Тогда же завели второе дело на подставного директора Гусева М.В. (Электростальский суд). В 2023 году в качестве обвиняемого привлекли гендиректора Туровского О.А. (Тверской суд г. Москвы).
Дольщики подают иски в Одинцовский, Видновский, Московский областной и московские суды. Воз и ныне там — жилья нет, инфраструктуры нет, а застройщики и их подставные лица продолжают уходить от ответственности.
Разрешение на строительство ЖК «Новая Развилка» (Три квартала) получено в 2016 году, а договор с администрацией Ленинского района заключён ещё в январе 2014 года — на постройку 11 жилых домов, поликлиники, двух детских садов, школьного корпуса и стадиона. Срок сдачи — 31.12.2020.
Фактически построено только 4 дома с недоделками и браком. Вся социальная инфраструктура отсутствует до сих пор.
В 2018 году стройка встала. В 2019 году обманутые дольщики выходили на голодовки и пикеты — безрезультатно.
Уголовное дело по ч. 4 ст. 159 УК РФ возбуждено в 2019 году. В 2021 году объект признан проблемным и внесён в реестр. Тогда же завели второе дело на подставного директора Гусева М.В. (Электростальский суд). В 2023 году в качестве обвиняемого привлекли гендиректора Туровского О.А. (Тверской суд г. Москвы).
Дольщики подают иски в Одинцовский, Видновский, Московский областной и московские суды. Воз и ныне там — жилья нет, инфраструктуры нет, а застройщики и их подставные лица продолжают уходить от ответственности.
Администрация Ленинского округа заключила с ВОРоватым застройщика договор строительства в 2014 году скоро юбилей 10 лет!!!!
Прикрепленные изображения: 1
ДОЛГОСТРОЮ — 10 лет !!!
Разрешение на строительство ЖК «Новая Развилка» (Три квартала) получено в 2016 году, а договор с администрацией Ленинского района заключён ещё в январе 2014 года — на постройку 11 жилых домов, поликлиники, двух детских садов, школьного корпуса и стадиона. Срок сдачи — 31.12.2020.
Фактически построено только 4 дома с недоделками и браком. Вся социальная инфраструктура отсутствует до сих пор.
В 2018 году стройка встала. В 2019 году обманутые дольщики выходили на голодовки и пикеты — безрезультатно.
Уголовное дело по ч. 4 ст. 159 УК РФ возбуждено в 2019 году. В 2021 году объект признан проблемным и внесён в реестр. Тогда же завели второе дело на подставного директора Гусева М.В. (Электростальский суд). В 2023 году в качестве обвиняемого привлекли гендиректора Туровского О.А. (Тверской суд г. Москвы).
Дольщики подают иски в Одинцовский, Видновский, Московский областной и московские суды. Воз и ныне там — жилья нет, инфраструктуры нет, а застройщики и их подставные лица продолжают уходить от ответственности.
1. Прошла встреча представителей МЖП,Госстройнадзора и дольщиков. Госстройнадзор Денис Михайлович доложил, что рабочих не достаточно для ведения строительства, и не соответствует договоренности на прошлой встрече. Работы по корпусам ведётся, на 11 корпусе 25 человек, на 12 находится 36 человек, остальные корпуса не озвучено количество.
2. Вчера подписан акт по присоединению нашей котельной к Мособлгазу. 3. Запущена котельная, в н.в. проходит проверка работы оборудования, аппаратуры, всей теплосети. Сказать точно, что с 1.декабря или с понедельника корпус 12 будет отапливаться - нельзя. Еще идёт проверка. Но если всё в норме, то тепло в 12 корпусе будет в ближайшее время. 4. Застройщик вложил порядка 70 млн руб на модернизацию общих поселковых инженерных сетей, так как без этого не возможно было сделать подсоединение домов. 5. Финансирование есть и было. Но финансирование шло по проектной документации 2020г. а отчетность по рабочей документации. Сильно выросли цены на материалы в начале года (например, на блоки в несколько раз). Из-за этого возникли «некоторые» проблемы с отчетностью. Но сейчас все вопросы с банком урегулированы. Финансирование выделяется. 6. Рабочие на корпусах есть, но практически все работы внутри, поэтому дольщики не могут видеть рабочих. Да, рабочих немного. Почему до сегодняшнего дня не увеличено кол-во рабочих – ответить должен Ген.подрядчик., это его ответственность. Ген.подрядчик – всё время сообщает, что в самое ближайшее время. Но пока – нет изменений. Ген.подрядчик Мирострой. Он является поручителем в банке. Сменить его нельзя. 7. Про Дом .РФ дольщикам волноваться не стоит. В Дом.РФ мы не уйдем, будем достраивать. Да, два корпуса не дотягивают сегодня до 80%, но поскольку все коммуникации подведены, то это даёт уверенные позиции на достройку.
Господа псевдо-строители, так дело пойдёт, хотим строим, хотим ЛАПШУ ВЕШАЕМ. Такие ЖУЛИКИ нам здесь не нужны)))) Вы лживый " ЗА ДОЛЬЩИКОВ" все это время вешайте лапшу ФИНАНСИРОВАНИЕ СОВКОМБАНК ЗАКОНЧЕНО!!!!!
ДОЛГОСТРОЮ — 10 лет !!!
Разрешение на строительство ЖК «Новая Развилка» (Три квартала) получено в 2016 году, а договор с администрацией Ленинского района заключён ещё в январе 2014 года — на постройку 11 жилых домов, поликлиники, двух детских садов, школьного корпуса и стадиона. Срок сдачи — 31.12.2020.
Фактически построено только 4 дома с недоделками и браком. Вся социальная инфраструктура отсутствует до сих пор.
В 2018 году стройка встала. В 2019 году обманутые дольщики выходили на голодовки и пикеты — безрезультатно.
Уголовное дело по ч. 4 ст. 159 УК РФ возбуждено в 2019 году. В 2021 году объект признан проблемным и внесён в реестр. Тогда же завели второе дело на подставного директора Гусева М.В. (Электростальский суд). В 2023 году в качестве обвиняемого привлекли гендиректора Туровского О.А. (Тверской суд г. Москвы).
Дольщики подают иски в Одинцовский, Видновский, Московский областной и московские суды. Воз и ныне там — жилья нет, инфраструктуры нет, а застройщики и их подставные лица продолжают уходить от ответственности.
Квартиры с ключами в Апрелевке!
Скидки до 460 000 рублей до 31.07! Дома сданы. Зеленый район. 3 минуты до МЦД-4.
ПодробнееЖК ЗИЛАРТ. Квартиры бизнес класса
Квартиры по ценам прошлого! Набережная Москвы-реки. 5 км от Кремля. Действует рассрочка.
ПодробнееКлубный город на реке Примавера — Оазис тишины
Спальня в подарок при покупке квартиры в июле. Свой экопарк 17га, первая береговая линия
ПодробнееКвартиры с полной отделкой от 7,2 млн.
Скидки до 15%! Всего 6 км. от МКАД. Вблизи парка "Лосиный остров". Закрытый двор без машин.
ПодробнееЖК "Смарт Гарден". Выгода до 24%
Камерный проект рядом с лесопарком. 10 мин пешком до метро. Московская прописка. Дома построены.
ПодробнееЖК Лучи. 5 мин. до м. Солнцево
Квартиры по ценам прошлого! Семейный квартал. Развитая инфраструктура и закрытые дворы.
ПодробнееЖК ВЕЙВ. Квартал бизнес-класса
Квартиры по ценам прошлого! Собственная набережная с парком. Рассрочка. м. Борисово
ПодробнееРасположение имеет значение
Папушево Парк. Резиденции в 35 минутах от Москва-Сити для жизни в приватной и продуманной среде.
