Не знаю, какая динамика работ внутри, но снаружи прогресс очень заметен.
На этой неделе сняли последние леса, а до этого убрали подъемники с гостиничной секции и с секции Б. Сейчас ведут утепление и возводят профильные конструкции для крепления оставшейся части фасада.

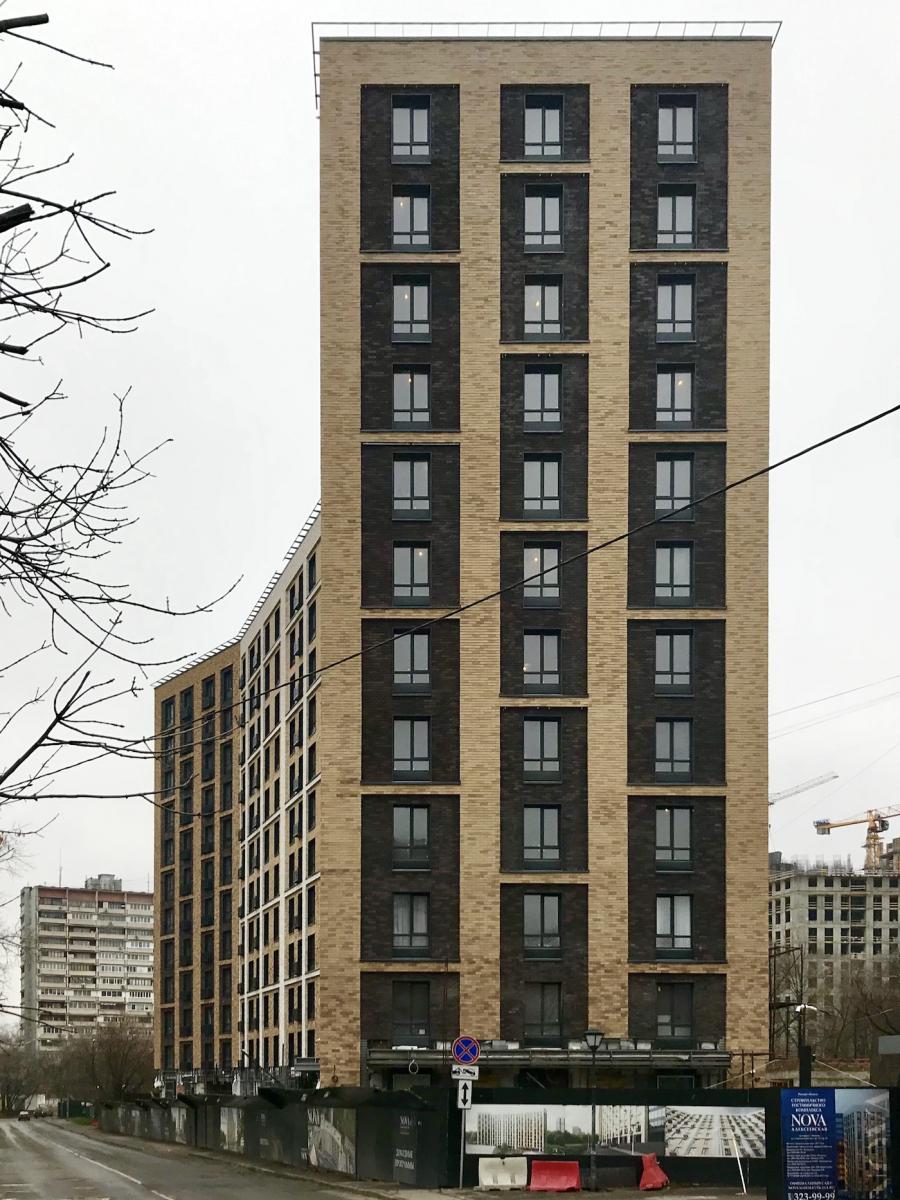

Утепляют по периметру первый этаж, остекление которого, как видно, уже почти полностью закончено. Над въездом на парковку видны рольставни.
Пожарная композиция слева из конического ведра на стенде, бочки и огнетушителя - похожа на признак подготовки к появлению приемной комиссии. Иначе, никакой логикой, кроме чиновничей, это не объяснить. Посадили деревья по периметру территории (кажется, березы).

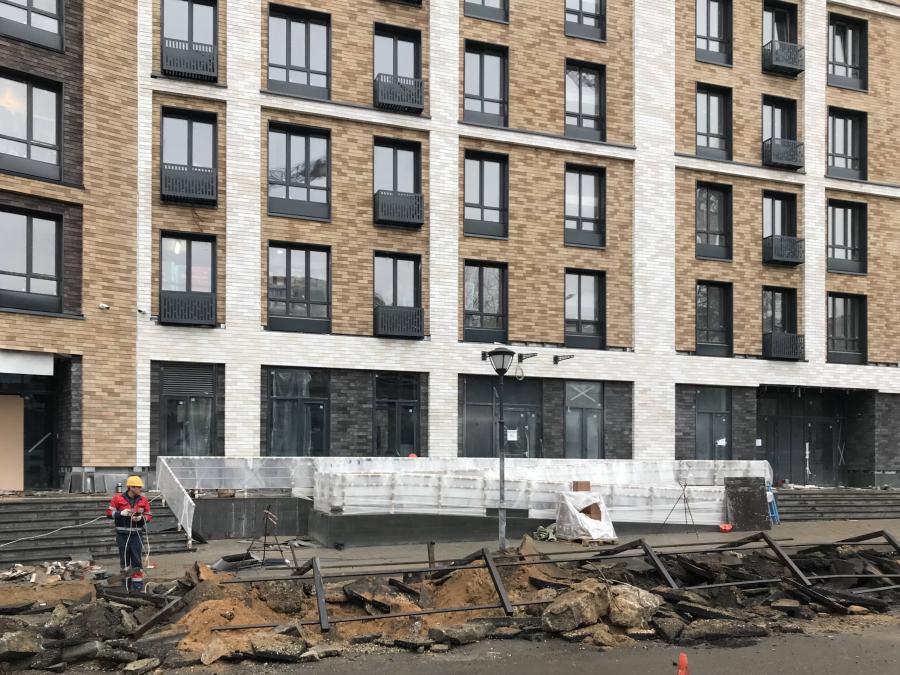

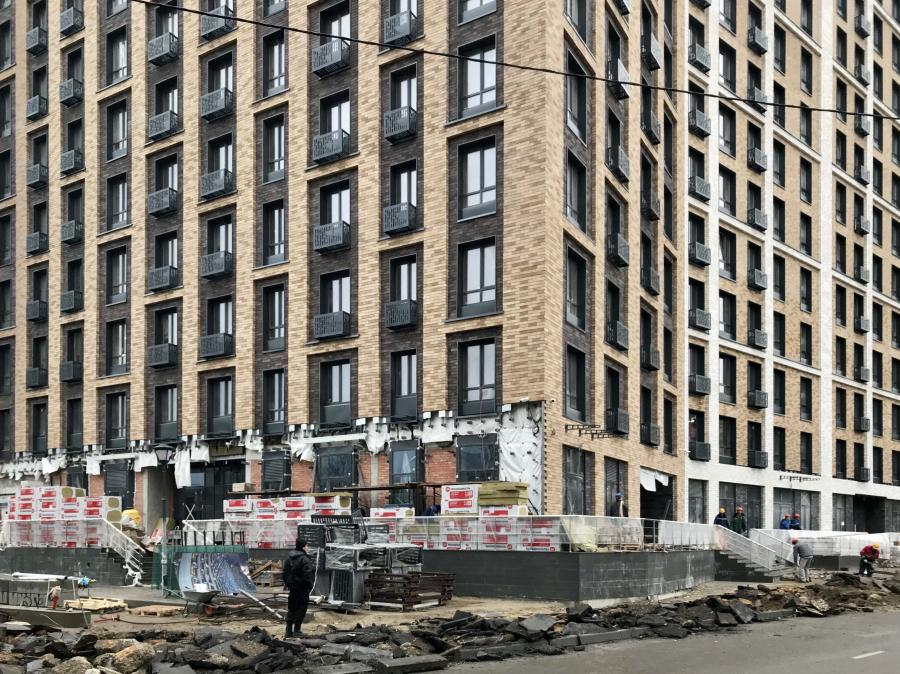

Активно занимаются благоустройством придомовой территории. Замостили бетонной плиткой большую часть тротуаров. Причем, делают они это с какой-то невероятной скоростью. Хватило дня, чтобы обложить ей площадь вокруг стилобата и вымостить узкий тротуар вдоль корпуса А. Большую часть самого стилобата до этого выслали той же керамической плиткой графитового цвета, что и на крыльце фасада. Сейчас занимаются обустройством дороги со стороны двора. Если верить Плану участка, покрытием должна стать брусчатка. Скоро увидим.

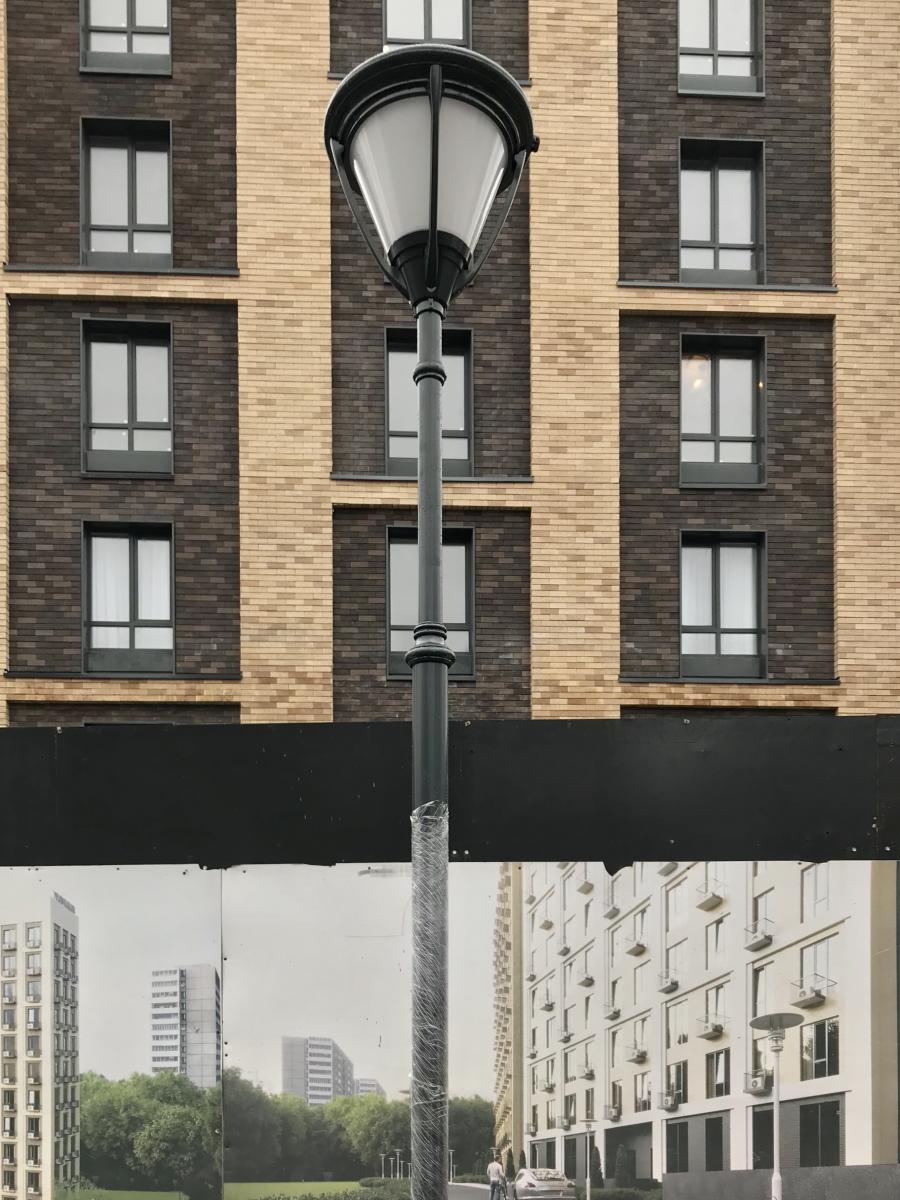

Вдоль тротуаров установили фонари. Один даже установлен за периметром стройки. Как по мне, то они немного не из той оперы по дизайну, на рендерах были более органичные архитектуре здания. Но, наверное, были причины, чтобы поставить именно такие.

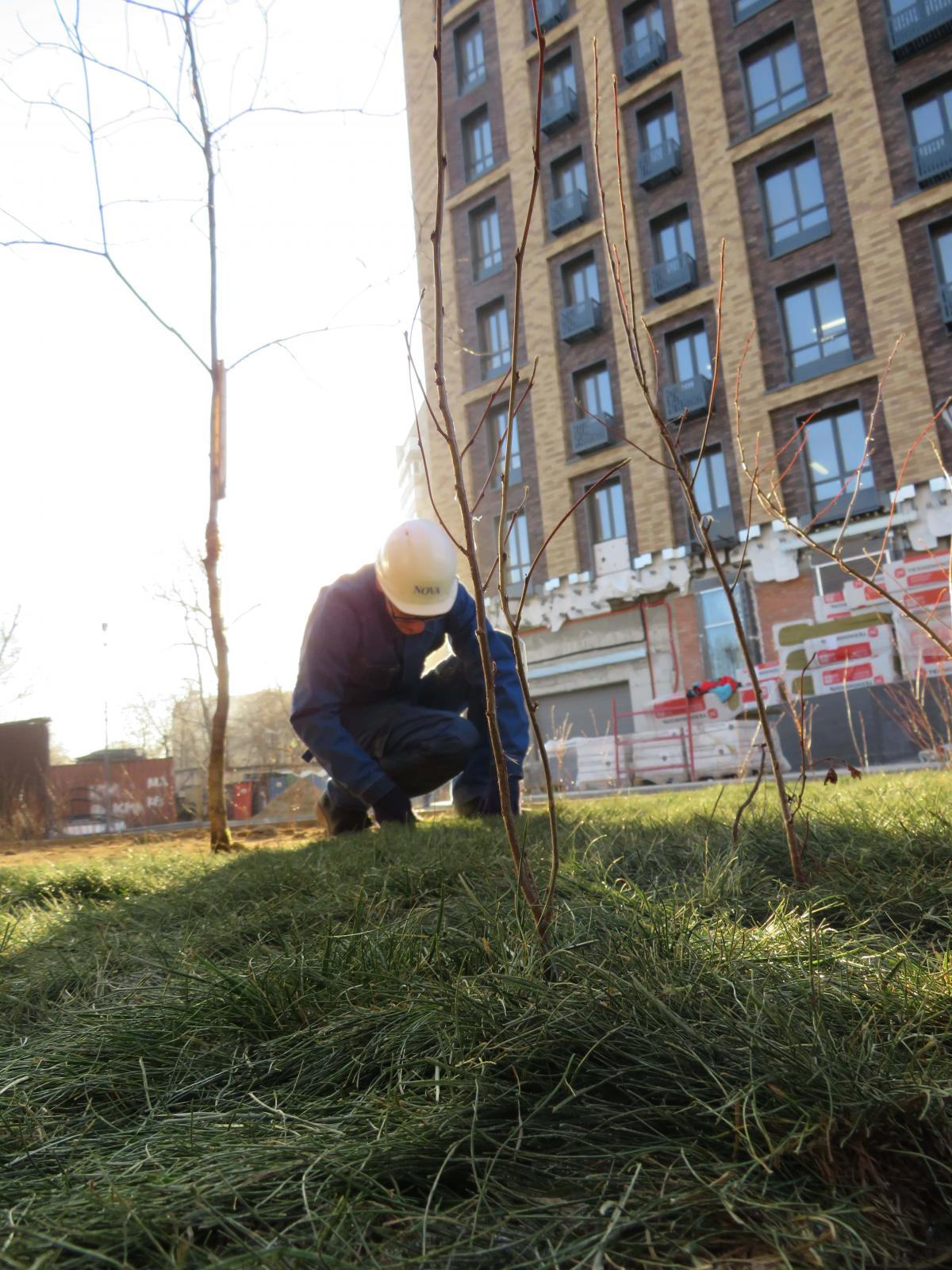

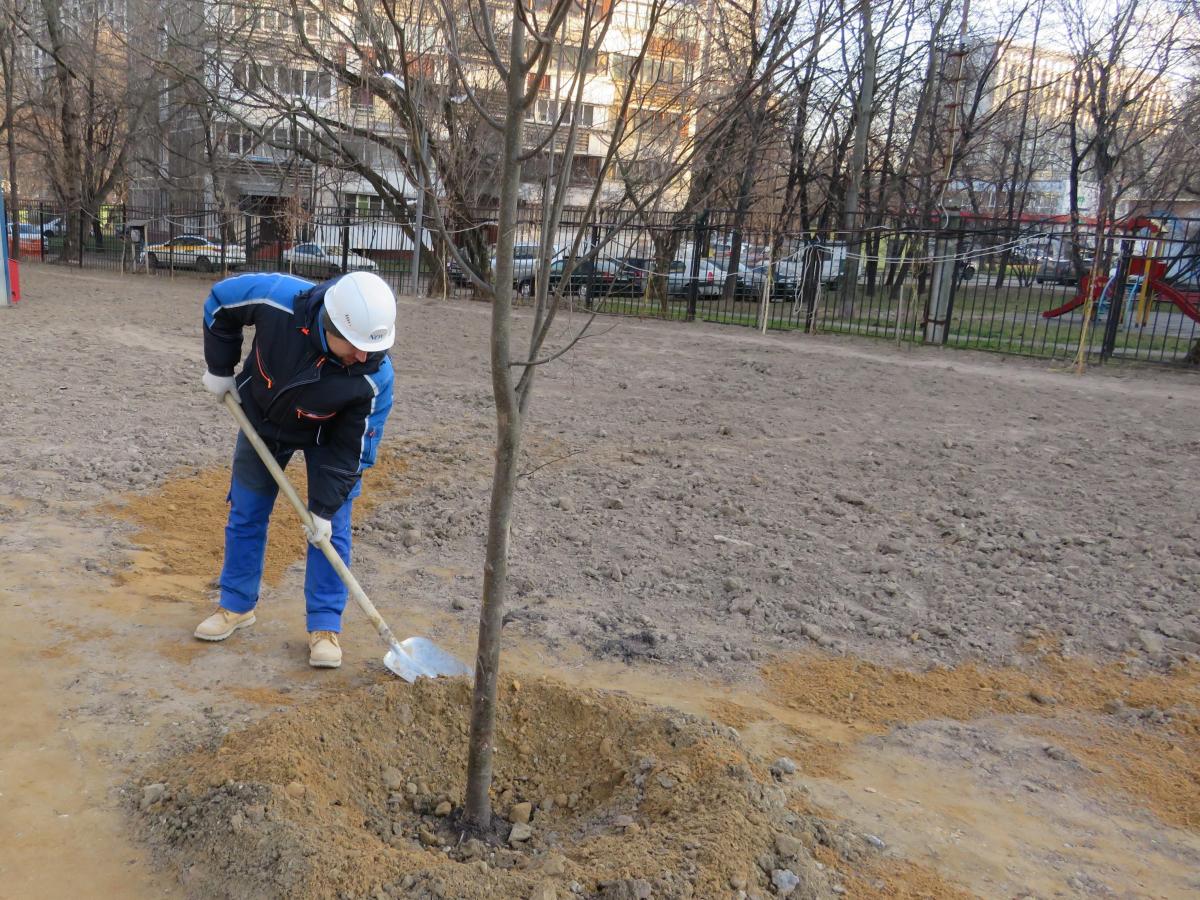

Продолжается комплексное озеленение придомовой территории комплекса. Завезен плодородный грунт. Посажено 29 деревьев: Липа, Береза, Клен, Дуб. А так же на всей территории высажены кустарники: Кизильник "Дерен" и "Жасмин". Работы успели произвести до заморозков и весной будут продолжены посадки газона и цветников.
Посажено 29 деревьев: Липа, Береза, Клен, Дуб. А так же на всей территории высажены кустарники: Кизильник "Дерен" и "Жасмин". Работы успели произвести до заморозков и весной будут продолжены посадки газона и цветников.
Игорь, рад, что вы к нам присоединились ). 29 деревьев - это, конечно, прекрасно. Но, хотелось бы знать, как идут работы внутри комплекса. Как там обстоят дела с отделкой МОПов: фойе, коридоров, лифтовых холлов секций А и Б? Установили ли индивидуальные счетчики электроэнергии, водоснабжения и отопления? Фото так же не будут лишними.
Ну, и главный, вопрос, когда планируете сдавать объект комиссии?
Всем привет, активность как на строительной площадке так и на форуме..По результату фото размещенных в сетях комплекс на завершении этапа строительства: выполнены работы по озеленению придомовой территории, установлены уличные светильники, идет отделка мест общего пользования и одновременно отделка апартаментов. Не мало важное запущенно тепло. Ожидаем ввода. Респект строителям..
Доброго дня, существенные изменения по проекту как на фото так и в живую. На выходных был на просмотре - изменения видны и существенно.Работы идут активно как снаружи так и внутри.
Доброго дня, существенные изменения по проекту как на фото так и в живую. На выходных был на просмотре - изменения видны и существенно.Работы идут активно как снаружи так и внутри.
Рекомендую посетить ЖК и лично увидеть что сделано .
Но основной момент - запущено отопление..
Всего хорошего ждем ввода..
Вы написали про "существенные изменения по проекту как на фото так и в живую". Ответьте в чем отличия от проекта. Не верно рекомендовать посетить "ЖК и лично увидеть что сделано", так как изменения по проекту и прогресс по проекту - это две большие разницы. Изъясняйтесь правильно, не вводите в заблуждение форумчан.
Вы написали про "существенные изменения по проекту как на фото так и в живую". Ответьте в чем отличия от проекта. Не верно рекомендовать посетить "ЖК и лично увидеть что сделано", так как изменения по проекту и прогресс по проекту - это две большие разницы. Изъясняйтесь правильно, не вводите в заблуждение форумчан.
Поэтому и предложил увидеть что происходит своими глазами..
IMG_4434-min.jpgIMG_4449-min.JPGПродолжается комплексное озеленение придомовой территории комплекса. Завезен плодородный грунт. Посажено 29 деревьев: Липа, Береза, Клен, Дуб. А так же на всей территории высажены кустарники: Кизильник "Дерен" и "Жасмин". Работы успели произвести до заморозков и весной будут продолжены посадки газона и цветников.
Застройщик поделился ближайшими планами на просторах интернета. К сожалению, модераторы этого форума безбожно трут посты, даже без указания ссылок, но, кто хочет, без труда найдет.
Декабрь 2019 г.
завершение фасадных работ до 20.12.19;
окончание работ по основным инженерным системам;
подключение по постоянной схеме систем горячего и холодного водоснабжения
Январь 2020 г.
завершение работ по шпаклевке и покраске мест общего пользования;
подключение здания к электросетям по постоянной схеме;
завершение работ по слаботочным системам и интернету;
завершение монтажа, комплексная проверка противопожарной системы, сдача комиссии.
Февраль 2020 г.
подача заявления на заключение о соответствии (ЗОС) и его получение;
подача заявления на ввод объекта в эксплуатацию.
Март 2020 г.
завершение работы комиссии и ввод здания в эксплуатацию (срок ориентировочный).
Готовность объекта на сегодняшний день:
строительная готовность здания и всех систем - выше 90%;
потолки в общих коридорах и лифтовых холлах со 2 по 11 этаж - 95%;
готовность к передаче апартаментов блока А (без отделки) - 97-99%,
Доброго дня всем!)) Вчера проезжала по Староалексеевской, мимо своего будущего места жительства )) и была приятно удивлена - забор-то уже сняли, открылись первые этажи фасада!! Ура-Ура!)) Красиво и быстро строится дом!
Левел Звенигородская
Скидка 30% + 5% при подписании ДДУ до 30.04.2026. Виды на реку и Москва-Сити.
ПодробнееЖК ЗИЛАРТ. Квартиры бизнес-класса
Только в апреле квартиры с выгодой до 10%! Набережная Москвы-реки. Рассрочка
ПодробнееЛевел Павелецкая Сити
Скидка 15% + 5% при подписании ДДУ до 30.04.2026. Жилой комплекс бизнес-класса.
ПодробнееЛевел Лесной
Скидка 35% + 5% при подписании ДДУ до 30.04.2026. Комфортная загородная жизнь.
ПодробнееЛевел Академическая
Скидка 35% + 5% при подписании ДДУ до 30.04.2026. Дом сдан. Ключи в день покупки.
ПодробнееЛевел Селигерская
Развитая инфраструктура района: торговые центры и поликлиники. 10 минут пешком до м. «Селигерская».
ПодробнееЛевел Войковская
Скидки до 20%. Большой выбор удобных планировок и развитая внутренняя инфраструктура.
ПодробнееЭко-усадьба Троицкое. Старт продаж!
Таунхаусы в 8 км от МКАД рядом с водохранилищем. Рассрочка 0%
ПодробнееЛевел Южнопортовая
Скидка 35% + 5% при подписании ДДУ до 30.04.2026. Комфорт-класс с преимуществами бизнес-класса.
ПодробнееЛевел Мичуринский
Скидка 35% + 5% при подписании ДДУ до 30.04.2026. В 10 минутах от метро «Мичуринский проспект».
ПодробнееЛевел Бауманская
Скидка 35% + 5% при подписании ДДУ до 30.04.2026. Дом сдан.
ПодробнееЛевел Нижегородская
Скидка 35% + 5% при подписании ДДУ до 30.04.2026. 10 минут пешком до метро «Нижегородская».
ПодробнееДом "Обручева 30". 5 мин до м. Калужская
Квартиры с выгодной ипотекой и скидкой 10%! Дом бизнес-класса. Панорамные виды на город. Действует рассрочка.
Подробнее
