Ну слегка сдвинули РВЭ это нормальная практика, причем слегка сдвинули!
Дольщиков интересует только сроки по выдаче ключей. Незначительный сдвиг сроков РВЭ не должно повлиять на сроки выдачи ключей, указанные в ДДУ.
Что Вы все тень на плетень наводите?

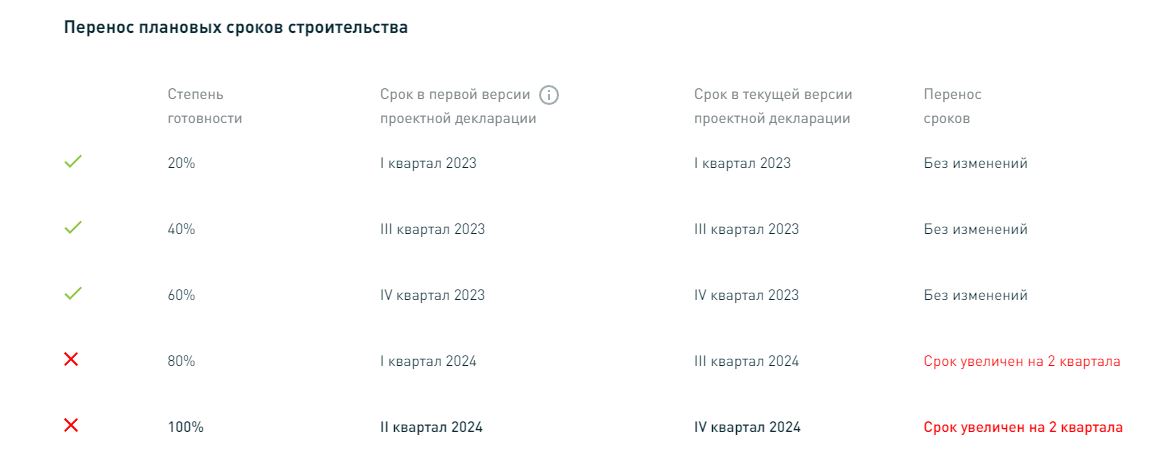

Например ранее (3 очередь Х.3) ввод был запланирован на 2 квартал 24, а выдача на 1 квартал 25 года. Этот диапазон позволят двигать сроки РВЭ без ущерба.
Ну слегка сдвинули РВЭ это нормальная практика, причем слегка сдвинули!
Дольщиков интересует только сроки по выдаче ключей. Незначительный сдвиг сроков РВЭ не должно повлиять на сроки выдачи ключей, указанные в ДДУ.
Что Вы все тень на плетень наводите?
Например ранее (3 очередь Х.3) ввод был запланирован на 2 квартал 24, а выдача на 1 квартал 25 года. Этот диапазон позволят двигать сроки РВЭ без ущерба.
Конечно, это нормальная практика у застройщиков, взять с запасом времени что бы при выдаче ключей было время ещё по договору.

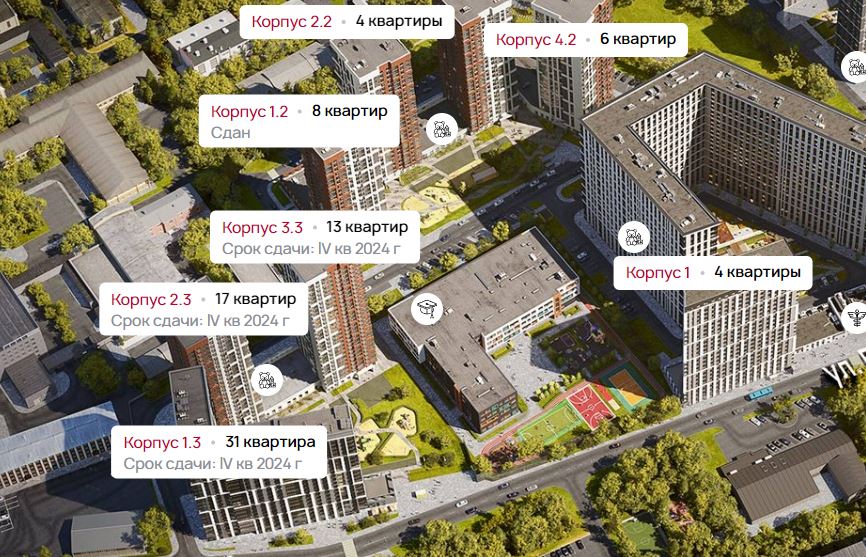

А что там РГ у кого еще берет?Прикрепленные изображения: 1
Вы смотрите на срок выдачи ключей. А не на ввод в эксплуатацию. По договору у вас стоит срок выдачи ключей не позднее такого то числа и по ним у застройщика на сколько знаю просрочек нет.
Вы смотрите на срок выдачи ключей. А не на ввод в эксплуатацию. По договору у вас стоит срок выдачи ключей не позднее такого то числа и по ним у застройщика на сколько знаю просрочек нет.

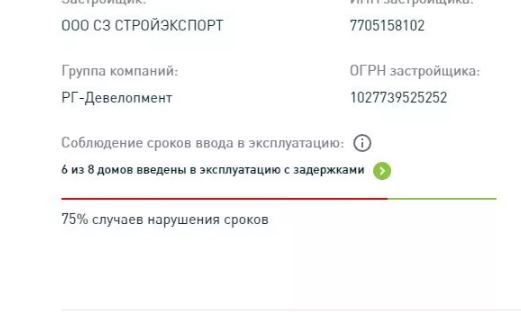

6 из 8 введены с задержкой!!!это и есть просрочка!!!Не уложились в график выдачи ключей!!
6 из 8 введены с задержкой!!!это и есть просрочка!!!Не уложились в график выдачи ключей!!
Да кому вы объясняете, это же менеджеры, у них мертвые глаза и пустота в голове, они будут до последнего кричать, что всё шикарно, даже когда голова гореть будет.
Ведены с задержкой, ключи то тут причем, выдача ключей от этого не изменилась.
Хватит писать всякие глупости и вводить в заблуждение дольщиков!!!Именно выдача ключей и является тем ориентиром о наличии просрочки!!!А не какие-то там ЗОС и РВЗ которые дольщику по-барабану!!!
Хватит писать всякие глупости и вводить в заблуждение дольщиков!!!Именно выдача ключей и является тем ориентиром о наличии просрочки!!!А не какие-то там ЗОС и РВЗ которые дольщику по-барабану!!!
Во во, всегда учитывается срыв именно по передаче ключей.
ЖК hideOUT — премиум-класс от 30,5 млн ₽
С 18 сентября 2025 повышение цен! Рассрочка 0% до 36 мес. ПВ от 20%. 15 зон для отдыха и спорта
ПодробнееОСТРОВ. КВАРТАЛ-КУРОРТ
Только до 21 сентября: стартовые цены+выгода до 8% при 100% оплате. Квартиры на 1-й линии побережья
ПодробнееЖК Домодедово Парк: скидки до 22%.
Отделка на выбор, 11км от МКАД, в окружении природы и рядом с рекой.
ПодробнееЖК"Мессиер 18" в г.Климовск. Дома готовы
Квартиры с продуманными планировками в зеленом районе. Развитая инфраструктура. Есть White Box.
ПодробнееКвартиры от 7,8 млн в ЖК «Новые Смыслы»
Скидки до 8%. Общественные гостиные для работы и отдыха. Закрытый двор-лес с прудом. Сдача 4 кв 2027
ПодробнееЖК Wave. Рассрочка 0% М. Борисово
Выгода на квартиры бизнес-класса от 800 000 ₽ в сентябре! С отделкой и без. 3 станции метро рядом.
ПодробнееКвартиры с отделкой в ЖК «Химки Тайм»
Сдача в 2026 г. Скидка до 15%, дом в окружении леса и в 9 минутах до МЦД-3.
Подробнее
