На строительной площадке продолжаются работы по:
— каменной кладке в подземной части всех корпусов — 99%;
— гидроизоляции стилобатной части корпусов 28–31 — 96%;
— кладке наружных стен в корпусах 28–31 — 96%;
— кладке внутренних стен — 97%;
— устройству системы общеобменной вентиляции корпусов 28–31 — 77%;
— устройству систем противодымной вентиляции — 77%;
— монтажу внутреннего силового оборудования — 67%;
— установке систем отопления — 71%.
Идут работы по устройству:
— внутренней системы водоснабжения — 77%;
— дождевой, дренажной канализации — 92%;
— системы автоматической пожарной сигнализации — 70%;
— кровли жилой части — 96%.
Выполняется гипсовая штукатурка стен — 97%. На рабочих площадках задействовано 945 рабочих и 16 единиц техники.
На данный момент продолжаются:

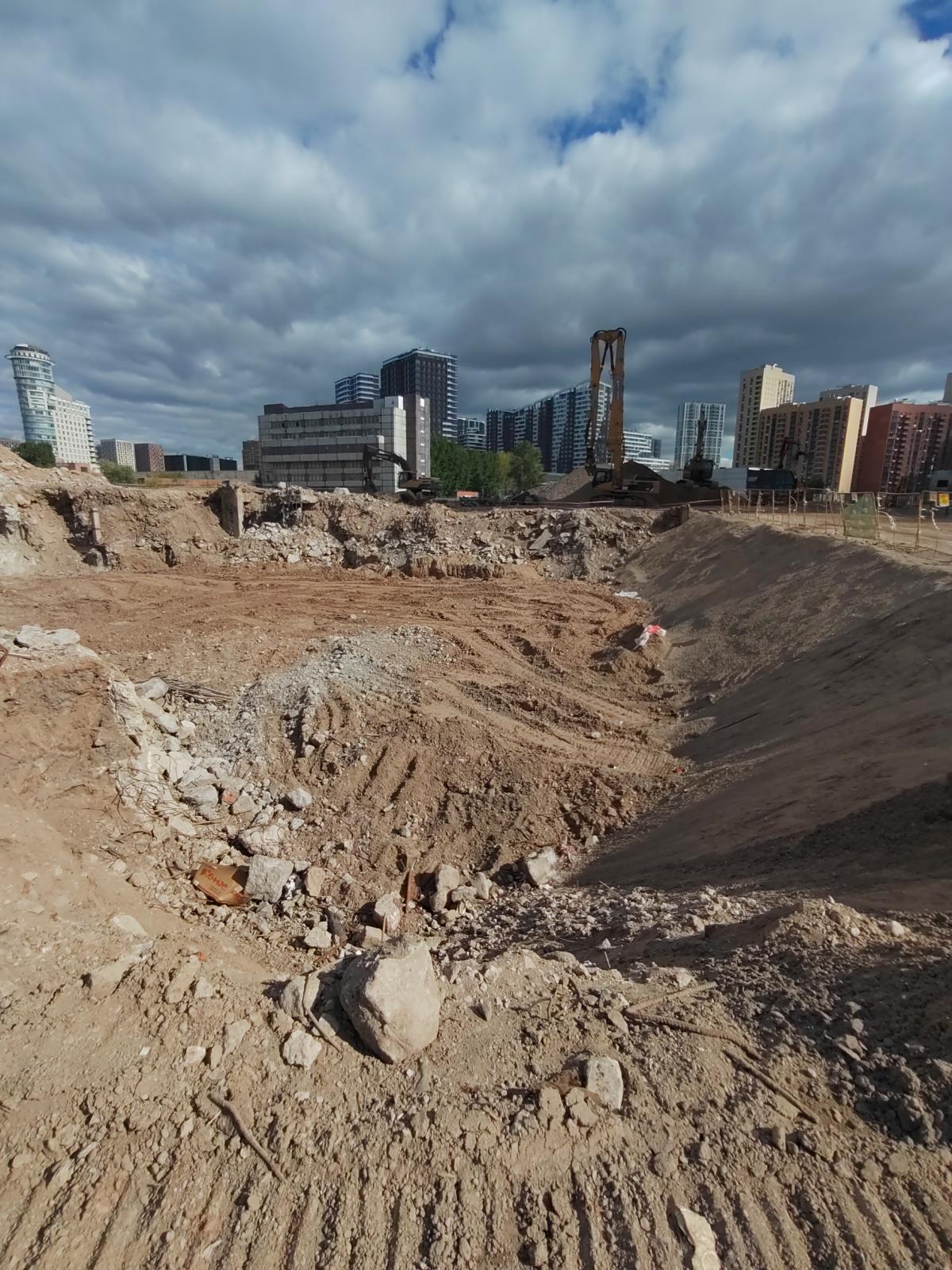

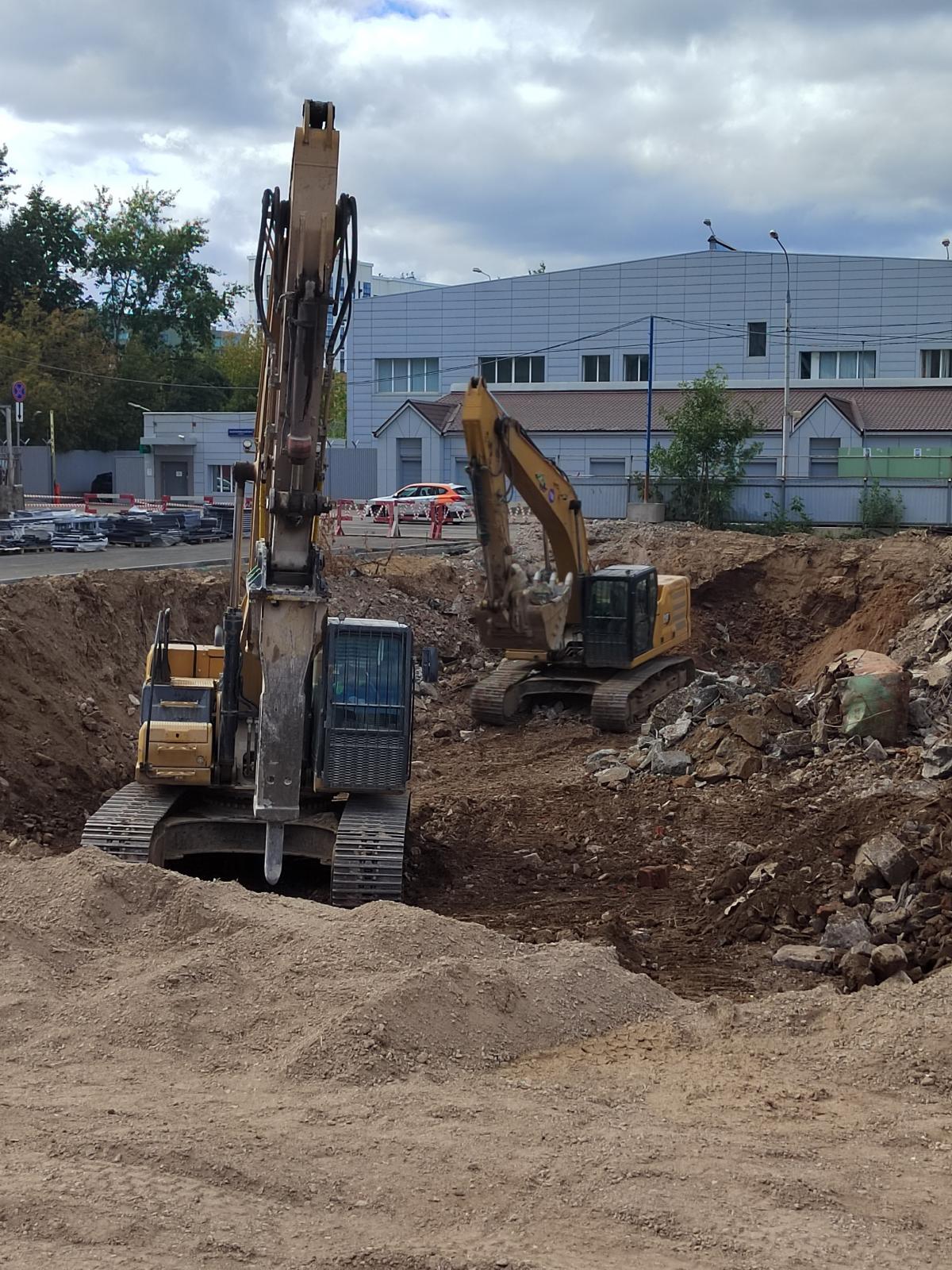

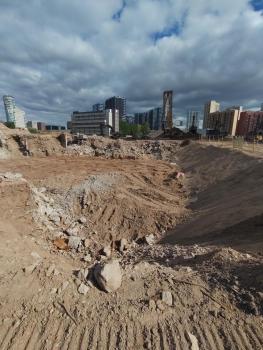

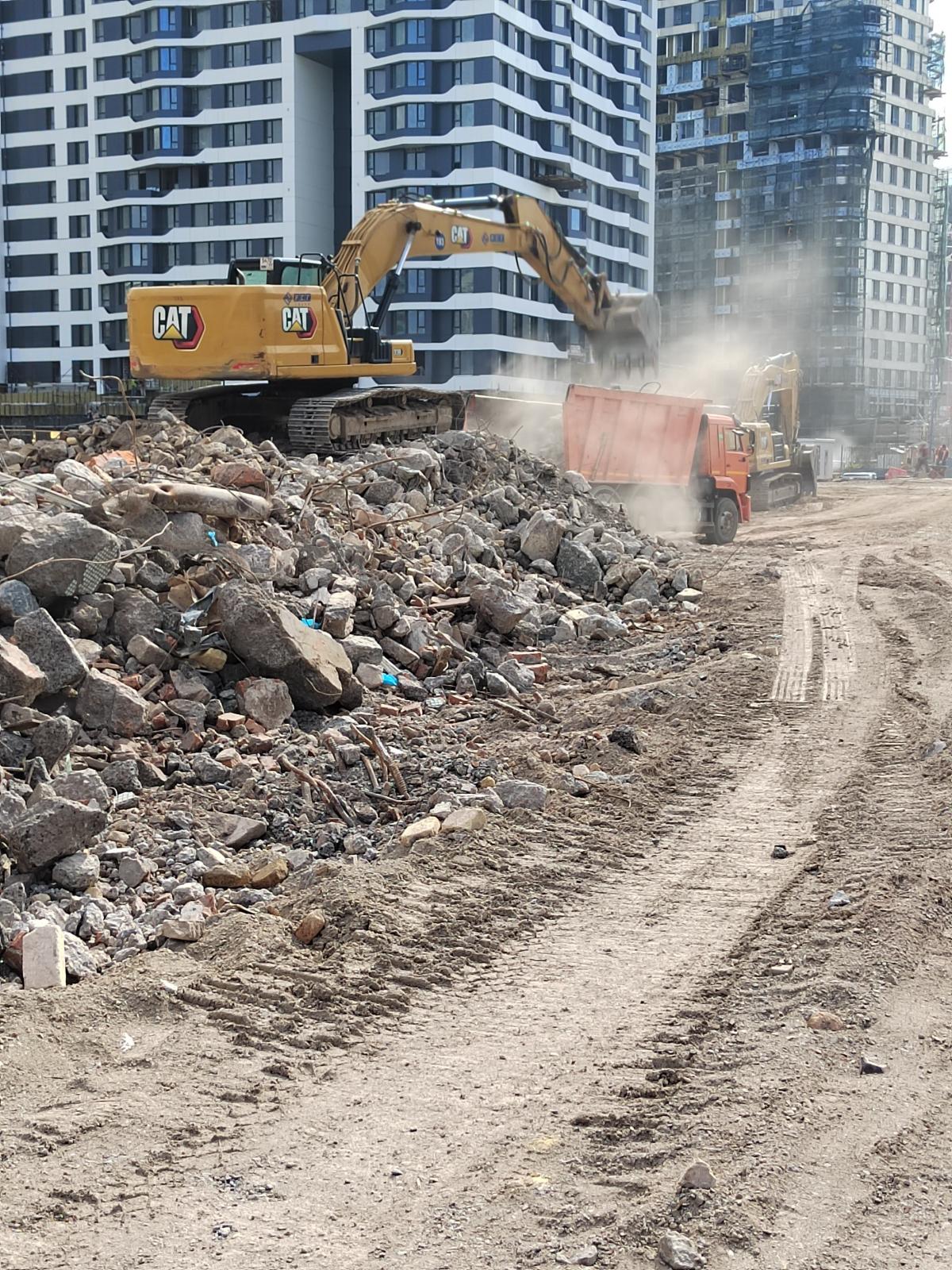

— земляные работы — 95%;
— устройство бетонной подготовки — 73% (+ 23%);
— устройство распорной системы в комплексе — 60% (+ 51%);
— устройство горизонтальной гидроизоляции — 50% (+ 5%);
— устройство фундаментной плиты — 50% (+ 25%);
— устройство монолитных конструкций подземной части — 35% (+ 25%).
На строительной площадке задействовано 392 человека, 10 единиц техники и 5 башенных кранов.
На данный момент продолжаются работы по:
— каменной кладке в подземной части всех корпусов — 99%;
— гидроизоляции стилобатной части корпусов 28–31 — 98%;
— кладке наружных стен в корпусах 28–31 — 98%;
— кладке внутренних стен — 98%; — устройству системы общеобменной вентиляции корпусов 28–31 — 77%;
— устройству систем противодымной вентиляции — 82%;
— монтажу внутреннего силового оборудования — 72%;
— установке систем отопления — 75%.
Идут работы по устройству:
— внутренней системы водоснабжения — 80%;
— дождевой, дренажной канализации — 94%;
— системы автоматической пожарной сигнализации — 72%;
— кровли жилой части — 96%.
Выполняется гипсовая штукатурка стен — 98%. На рабочих площадках задействовано 965 рабочих и 12 единиц техники.
На данный момент продолжаются:
— земляные работы — 97% (+ 3%);
— устройство распорной системы в комплексе — 85% (+ 15%);
— устройство бетонной подготовки — 85% (+ 12%);
— устройство горизонтальной гидроизоляции — 80% (+ 30%);
— устройство фундаментной плиты — 60% (+ 10%);
— устройство монолитных конструкций подземной части — 40% (+ 5%).
На строительной площадке задействовано 585 человек, 17 единиц техники и 5 башенных кранов.
Июль уже давно кончился, значит, есть итоги работ на строительной площадке.
Корпус 28–31 квартала ВДОХНОВЕНИЕ.
На данный момент продолжаются работы по: — каменной кладке в подземной части всех корпусов — 100%; — гидроизоляции стилобатной части корпусов 28–31 — 99%; — кладке наружных стен в корпусах 28–31 — 99%; — кладке внутренних стен — 98%; — устройству системы общеобменной вентиляции корпусов 28–31 — 83%; — устройству систем противодымной вентиляции — 86%; — монтажу внутреннего силового оборудования — 84%; — установке систем отопления — 77%. Идут работы по устройству: — внутренней системы водоснабжения — 85%; — дождевой, дренажной канализации — 95%; — системы автоматической пожарной сигнализации — 94%; — кровли жилой части — 97%. Выполняется гипсовая штукатурка стен — 99%.
На рабочих площадках задействовано 1116 рабочих и 16 единиц техники.
На данный момент продолжаются: — земляные работы — 100% (+ 3%); — устройство шпунта — 100%; — устройство распорной системы в комплексе — 95% (+ 10%); — устройство бетонной подготовки — 95% (+ 10%); — устройство горизонтальной гидроизоляции — 85% (+ 5%); — устройство фундаментной плиты — 65% (+ 5%); — устройство монолитных конструкций подземной части — 45% (+ 5%).
На строительной площадке задействовано 584 человека, 15 единиц техники и 5 башенных кранов.
Общая готовность квартала составляет 95%. Работы по кладке внутренних стен завершены! На данный момент продолжается:
— устройство системы общеобменной вентиляции корпусов 28–31 — 92%;
— устройство систем противодымной вентиляции — 95%;
— монтаж внутреннего силового оборудования — 92%;
— установка систем отопления — 90%.
Идут работы по устройству:
— внутренней системы водоснабжения — 93%;
— дождевой, дренажной канализации — 98%;
— системы автоматической пожарной сигнализации — 95%;
— кровли жилой части — 99%; — благоустройству — 70%.
На рабочих площадках задействовано 1432 рабочих и 12 единиц техники.
Общая готовность квартала составляет 95%. Работы по кладке внутренних стен завершены! На данный момент продолжается:
— устройство системы общеобменной вентиляции корпусов 28–31 — 92%;
— устройство систем противодымной вентиляции — 95%;
— монтаж внутреннего силового оборудования — 92%;
— установка систем отопления — 90%.
Идут работы по устройству:
— внутренней системы водоснабжения — 93%;
— дождевой, дренажной канализации — 98%;
— системы автоматической пожарной сигнализации — 95%;
— кровли жилой части — 99%; — благоустройству — 70%.
На рабочих площадках задействовано 1432 рабочих и 12 единиц техники.
Вы лучше бы вообще не кидали отчеты по просроченным очередям, которые не сдали в срок, себе же репутацию портите, врите молча лучше.
Вы лучше бы вообще не кидали отчеты по просроченным очередям, которые не сдали в срок, себе же репутацию портите, врите молча лучше.
Не согласен. Молчание точно не решение. У меня был опыт с другими застройщиками, которые вообще ничего не выкладывали. А с отчетами хоть видно, идет процесс или на месте стоит. Лучше так, чем гадать, что происходит
Не согласен. Молчание точно не решение. У меня был опыт с другими застройщиками, которые вообще ничего не выкладывали. А с отчетами хоть видно, идет процесс или на месте стоит. Лучше так, чем гадать, что происходит
Тут вон в прямом эфире верно пишут, а вы не думали график строительный открыть, а не фотки бессмысленные рассматривать?
Дом "Обручева 30".
Квартиры бизнес класса по ценам прошлого! 5 мин до м. Калужская. Панорамные виды на город.
ПодробнееЛевел Павелецкая Сити
Чёрная пятница. Скидка 20%. Жилой комплекс бизнес-класса.
ПодробнееЛевел Нижегородская
Чёрная пятница. Скидка 40%. 10 минут пешком до метро «Нижегородская».
ПодробнееЛевел Мичуринский
Чёрная пятница. Скидка 40%. В 10 минутах от метро «Мичуринский проспект».
ПодробнееЛевел Войковская
Чёрная пятница. Скидка 25% Семейный проект бизнес-класса. Большой выбор удобных планировок и развитая внутренняя инфраструктура.
ПодробнееЛевел Бауманская
Чёрная пятница. Скидка 40%. Проект бизнес-класса рядом с набережной Яузы. Дом сдан.
ПодробнееЛевел Звенигородская
Чёрная пятница. Скидка 40%. Виды на реку и Москва-Сити.
ПодробнееЖК ЗИЛАРТ. Квартиры бизнес класса
Квартиры по ценам прошлого! Набережная Москвы-реки. 5 км от Кремля. Рассрочка
Подробнее
