Сейчас НИКТО не может сказать когда точно окончится стройка. Можно растянуть и на 10 лет, а можно услышать срок сдачи этого ЖК из уст Первого лица государства и сдать, хоть через год (как скажет - так и сдадут).
Остальное все только домыслы и гадание на кофейной гуще. Только есть оптимисты, а есть те, кому везде приятнее видеть плохое.
Каждый ждет с тем настроением, с которым выбрал (родился, воспитан). От нас все равно НИЧЕГО не зависит. А желчь лить вредно для здоровья.
Папа, в ДДУ написано 31.07.2022 г. - прием квартиры по акту. Имеется утвержденный график. Хочется чтоб застройщик придерживался сроков указанных в графике. Как НИКТО?!
Тоже надеюсь, что у ПСТ получится довести дело до конца.
Надеюсь Вы не представитель Застройщика или его сторон. Т.к. такую правду жизни от него не хотелось бы услышать.

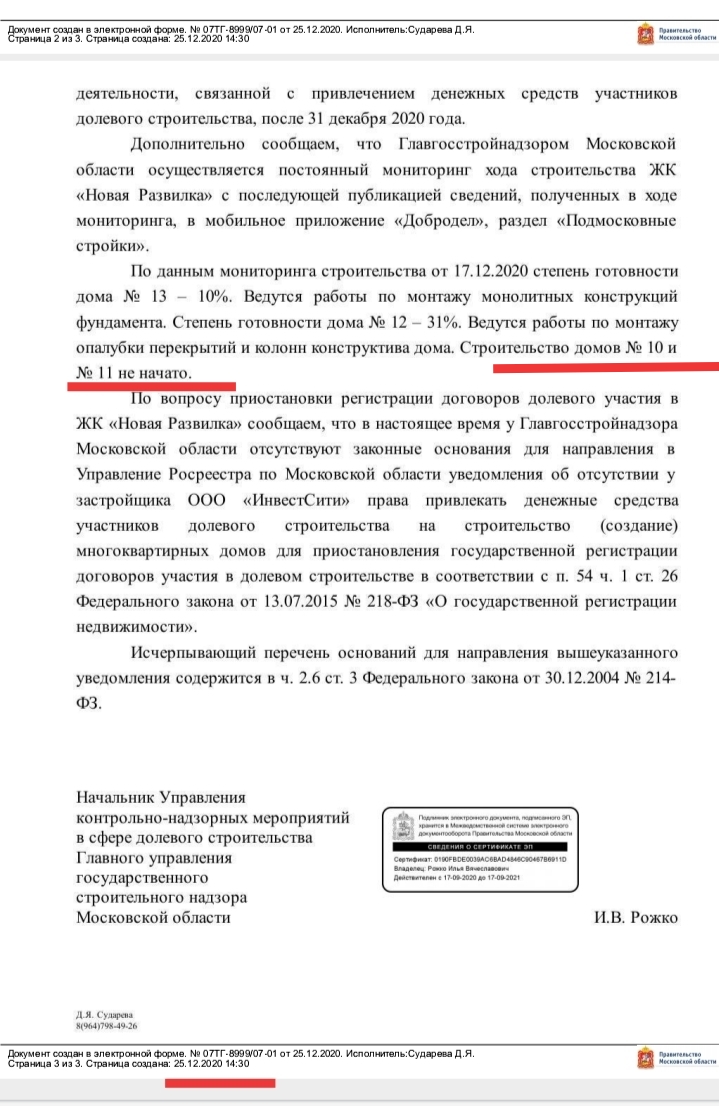

Папа - согласно Вами опубликованному 17 декабря 2020 г. графику строительства, уже на 01.01.2020 г. на мой взглядимеется отставание по работам, видимым обычным Дольщикам (не экспертам) на следующих корпусах: 13, 11 и даже 10, а именно:
1) По 13 к. на 01.01.2020 г. заявлено по стр-монт. работам: выполнение 32 %
2) По 11 к. на 01.01.2020 г. заявлено по стр-монт. работам: выполнение 24 %
3) По 10 к. на 01.01.2020 г. заявлено по стр-монт. работам: выполнение 3,7 %

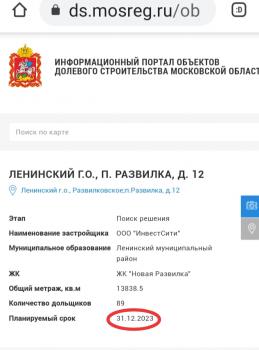

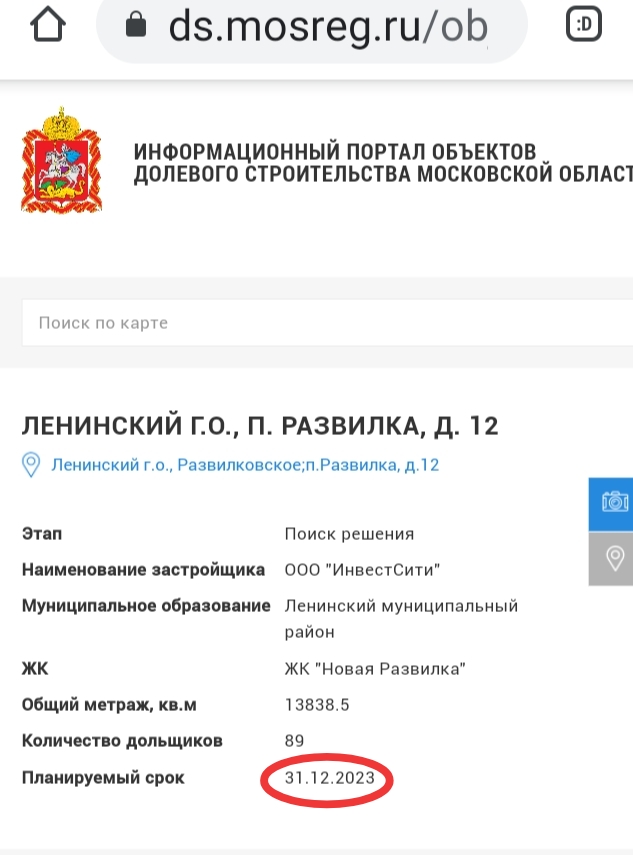

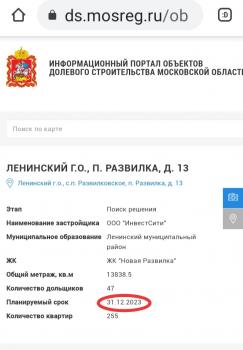

Папа, Людмила К - настоящая стройка соответствует графику ? https://pronovostroy...ри-к/?p=1401977 - График, как я понимаю, подписан первыми лицами сторон стройки.
Не понимаю, почему 3.7% по 10 корпусу...

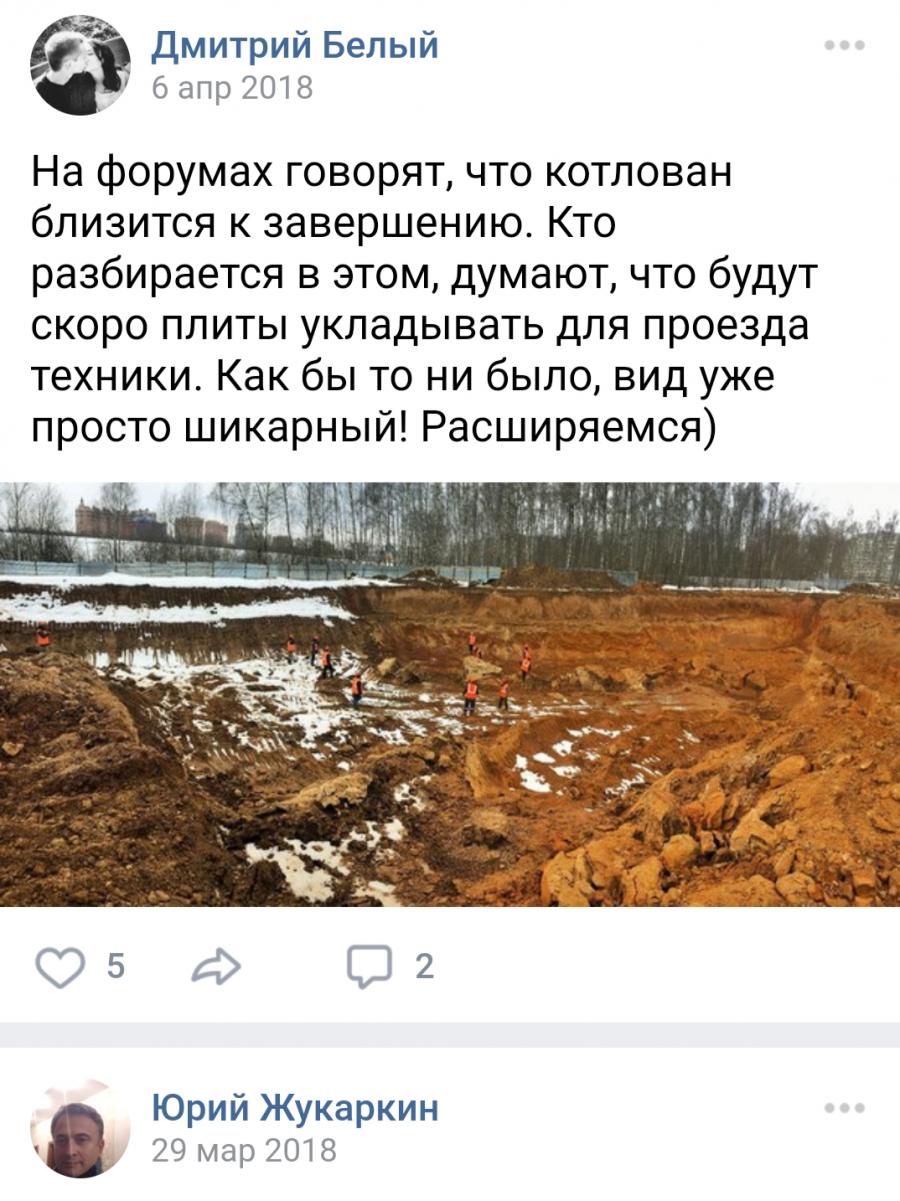

Очень плохо видно, но по моему его только со 2 недели января начинать должны.
Очевидно, когда разбежка 20-30%, а пока не совсем ясно. На мой взгляд по 11 точно пока отстают, возможно по 13 немного, но не факт. Даже стройнадзор оценивает стадию строительства"ориентировочно" и точно уж не до десятых долей процентов.
Застройщик Вам на заметку: нагнать под камеру 6 строителей, которые неуверенно ковыряют снег под конец солнечного дня - Радикально палит ваше пренебрежительное отношение к стройке!
У Вас есть утвержденные графики, больше скажу ОБЯЗАТЕЛЬСТВА, Вы должны им соответствовать. Хватит экономить на рабочей силе - Из-за этого 2 кв. 2022 года не видать!
А Вы сомневались???? СРОКИ ОТКЛАДЫВАЮТСЯ ПОСТОЯННО!!!! ЭТО ХРОНИЧЕСКОЕ ЗАБОЛЕВАНИЕ ЗАСТРОЙЩИКА!!!!
Обманутый дольщик Юрий Ж это нравится
ДОЛГОСТРОЮ - 9 год !!! (Разрешение на строительство получено в 2016 ) Договор между администрации и мошенником застройщиком ООО ИнвестСити инн 772 474 39 80 заключен в январе 2014 года. на постройку 11 жилых домов и инфраструктуры, срок строительства всех объектов до 31.12.2020 Из 11 жилых домов и инфраструктуры построено всего 4 дома с недоделками и браком. Поликлиника, два детских сада, дополнительный школьный корпус, стадион НЕ построены!!!
ЖК Новая Развилка (Три квартала)
В 2018 году стройка встала.
В 2019 году обманутые дольщики ЖК Новая развилка организовывали голодовки, пикеты.
В 2019 году завели уголовное дело, по факту хищения денежных средств у дольщиков по ч. 4 статья 159 УК РФ.
В 2023 году в качестве обвиняемого был привлечен ген. директор Туровский Олег Аркадьевич (Тверской суд г. Москвы).
В 2021 году признали проблемным объектом и внесли в реестр
В 2021 году завели второе уголовное дело на нового подставного директора Гусева МВ. (Электросталький суд М.О.)
Обманутые дольщики подали иски на застройщика ООО ИнвестСити в Одинцовский суд, Видновский суд, Московской области и в суды г. Москвы.
Юрий Ж: Планируемый срок ввода в эксплуатацию 4 квартал 2023!
Прошу пояснить откуда такая информация, ссылка на источник или документ.
Да здесь и так все ясно, Петр М, осталось немного больше года, разве можно построить за год 17 этажный дом???
ДОЛГОСТРОЮ - 9 год !!! (Разрешение на строительство получено в 2016 ) Договор между администрации и мошенником застройщиком ООО ИнвестСити инн 772 474 39 80 заключен в январе 2014 года. на постройку 11 жилых домов и инфраструктуры, срок строительства всех объектов до 31.12.2020 Из 11 жилых домов и инфраструктуры построено всего 4 дома с недоделками и браком. Поликлиника, два детских сада, дополнительный школьный корпус, стадион НЕ построены!!!
ЖК Новая Развилка (Три квартала)
В 2018 году стройка встала.
В 2019 году обманутые дольщики ЖК Новая развилка организовывали голодовки, пикеты.
В 2019 году завели уголовное дело, по факту хищения денежных средств у дольщиков по ч. 4 статья 159 УК РФ.
В 2023 году в качестве обвиняемого был привлечен ген. директор Туровский Олег Аркадьевич (Тверской суд г. Москвы).
В 2021 году признали проблемным объектом и внесли в реестр
В 2021 году завели второе уголовное дело на нового подставного директора Гусева МВ. (Электросталький суд М.О.)
Обманутые дольщики подали иски на застройщика ООО ИнвестСити в Одинцовский суд, Видновский суд, Московской области и в суды г. Москвы.
Так официальный источник будет или только твои рассуждения и побасенки?
Сроки постоянно передвигают. Планируемый срок ввода в эксплуатацию 4 квартал 2023!
Как все понимают это не окончательные сроки..
Я подозреваю, что сдача в 4 квартале 2023 не будет, сроки неизвестные !!!!!! Там проблемы с коммуникациями !!!!!
ДОЛГОСТРОЮ - 9 год !!! (Разрешение на строительство получено в 2016 ) Договор между администрации и мошенником застройщиком ООО ИнвестСити инн 772 474 39 80 заключен в январе 2014 года. на постройку 11 жилых домов и инфраструктуры, срок строительства всех объектов до 31.12.2020 Из 11 жилых домов и инфраструктуры построено всего 4 дома с недоделками и браком. Поликлиника, два детских сада, дополнительный школьный корпус, стадион НЕ построены!!!
ЖК Новая Развилка (Три квартала)
В 2018 году стройка встала.
В 2019 году обманутые дольщики ЖК Новая развилка организовывали голодовки, пикеты.
В 2019 году завели уголовное дело, по факту хищения денежных средств у дольщиков по ч. 4 статья 159 УК РФ.
В 2023 году в качестве обвиняемого был привлечен ген. директор Туровский Олег Аркадьевич (Тверской суд г. Москвы).
В 2021 году признали проблемным объектом и внесли в реестр
В 2021 году завели второе уголовное дело на нового подставного директора Гусева МВ. (Электросталький суд М.О.)
Обманутые дольщики подали иски на застройщика ООО ИнвестСити в Одинцовский суд, Видновский суд, Московской области и в суды г. Москвы.
Ты подозревай, но только от своего имени. Так как мы уже выяснили и в очередной раз доказали, что с тобой больше никто не согласен, то ты пиши свои очередные перлы от своего имени жукаркина Ю. лично и перестань подписываться дольщиками нашего ЖК.
Перестань, наконец, врать. Ты один.
Сроки постоянно передвигают. Планируемый срок ввода в эксплуатацию 4 квартал 2023!
Как все понимают это не окончательные сроки..
СОГЛАСЕН!!!! Еще в 2017 застройщик ЛАПШУ ЗАВЕШИВАЛ первые сроки были 2019, 2021, 2022, 2023)))) По 11 и 13 корпусу на сегодня котлован!!!!!! При чем 13 корпус на стадии котлована находится с марта 2018)))) Аффилированные дольщики уверяют всех, что сдача корпусов произойдёт через год!!!!! Дамы и господа аффилированные дольщики, неужели Вы считаете, что за год все дома построены будут???? Вам самим то не смешно????
[
Надеюсь Вы не представитель Застройщика или его сторон.
Он самый, это Базанова Маргарита Владимировна, главный пропагандист застройщика.....
Застройщик для них всегда хороший им за это платят!
Информация. Тролли застройщика это « Базанова Маргарита Владимировна» «за дольщиков», «папа», «военком» «старый друг Иваныча» и другие персонажи...
⛔ Долгострой ЖК «Новая Развилка» («Три квартала») проблемный объект с обманутыми дольщиками, строится 9 год! Уголовные дела! Сроки сдачи постоянно переносят! Сроки были ... 2019, 2021, 2022, 2023, новый срок 2024 год!

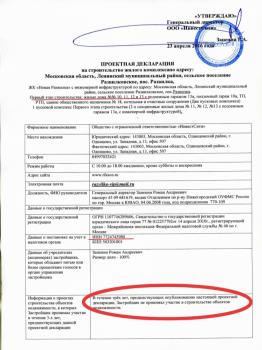

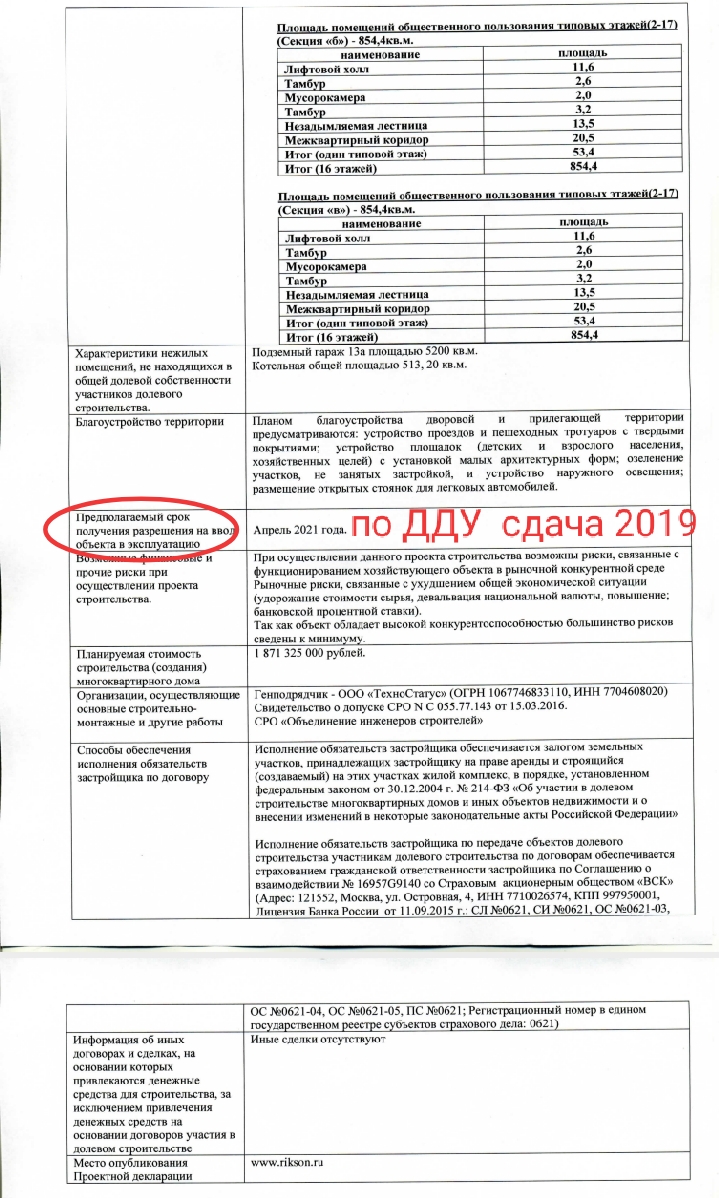

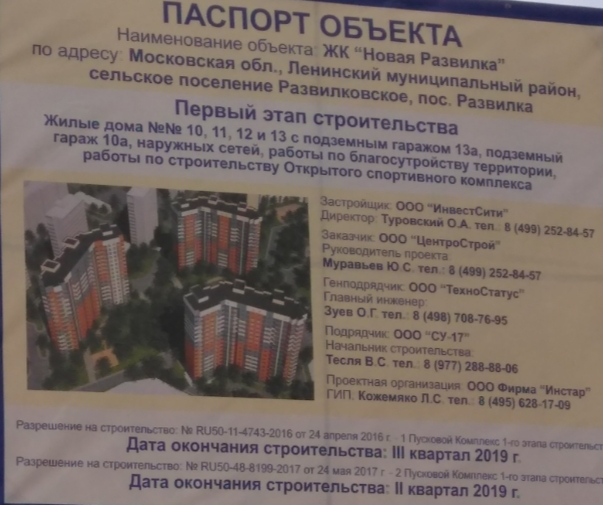

Согласно договору ДРЗТ от 14.01.2014 года застройщик ИнвестСити ИНН 7724743980 обязался построить 11 домов, поликлинику, школьный корпус, два детских сада, стадион и другие соц объекты.
Из 11 домов, один дом сдан, три дома строится с 2016 года, остальные дома и инфраструктуру застройщик не построил.
⛔Здесь пишут тролли застройщика и НДВ , в частности "за дольщиков", "самый главный" "дом 11", "папа", он самый", "Базанова М.В" аффилированное лицо от ИнвестСити и Туровского О.А. .у них даже нет имён, есть таблица с никами. Может писать чел и менять стилистику. Ранее, была замечена в этом Базанова М.В...
Сотрудники НДВ и представители застройщика ИнвестСити дезинформирует людей.
Не верьте им! Цель одна вовлечь в долгострой как можно больше людей.
Будьте осторожны с мошенниками многие попали!
Всем удачи!
Резюмируем : Юра Ж. один и выступает только от себя и от своего имени. Никто больше из дольщиков его не поддерживает и на данный момент не выступает против действий застройщика. Стройка идет. У тех, кто пытался помешать , вероятно, кончились деньги на их акции и противодействие затихло. Строим дальше и ждем свои квартиры.
Да какая разница сколько здесь пишет народу ГЛАВНОЕ что Вы много пишите и не в тему)))))) А где стройка идёт???? ВЯЛО текущая стройка здесь не кому не нужна. Как были КОТЛОВАНЫ 10, 11, 13 корпусов так и остались ими!!!!!!
Обманутый дольщик Юрий Ж это нравится
ДОЛГОСТРОЮ - 9 год !!! (Разрешение на строительство получено в 2016 ) Договор между администрации и мошенником застройщиком ООО ИнвестСити инн 772 474 39 80 заключен в январе 2014 года. на постройку 11 жилых домов и инфраструктуры, срок строительства всех объектов до 31.12.2020 Из 11 жилых домов и инфраструктуры построено всего 4 дома с недоделками и браком. Поликлиника, два детских сада, дополнительный школьный корпус, стадион НЕ построены!!!
ЖК Новая Развилка (Три квартала)
В 2018 году стройка встала.
В 2019 году обманутые дольщики ЖК Новая развилка организовывали голодовки, пикеты.
В 2019 году завели уголовное дело, по факту хищения денежных средств у дольщиков по ч. 4 статья 159 УК РФ.
В 2023 году в качестве обвиняемого был привлечен ген. директор Туровский Олег Аркадьевич (Тверской суд г. Москвы).
В 2021 году признали проблемным объектом и внесли в реестр
В 2021 году завели второе уголовное дело на нового подставного директора Гусева МВ. (Электросталький суд М.О.)
Обманутые дольщики подали иски на застройщика ООО ИнвестСити в Одинцовский суд, Видновский суд, Московской области и в суды г. Москвы.
Резюмируем : Юра Ж. один и выступает только от себя и от своего имени. Никто больше из дольщиков его не поддерживает и на данный момент не выступает против действий застройщика. Стройка идет. У тех, кто пытался помешать , вероятно, кончились деньги на их акции и противодействие затихло. Строим дальше и ждем свои квартиры.

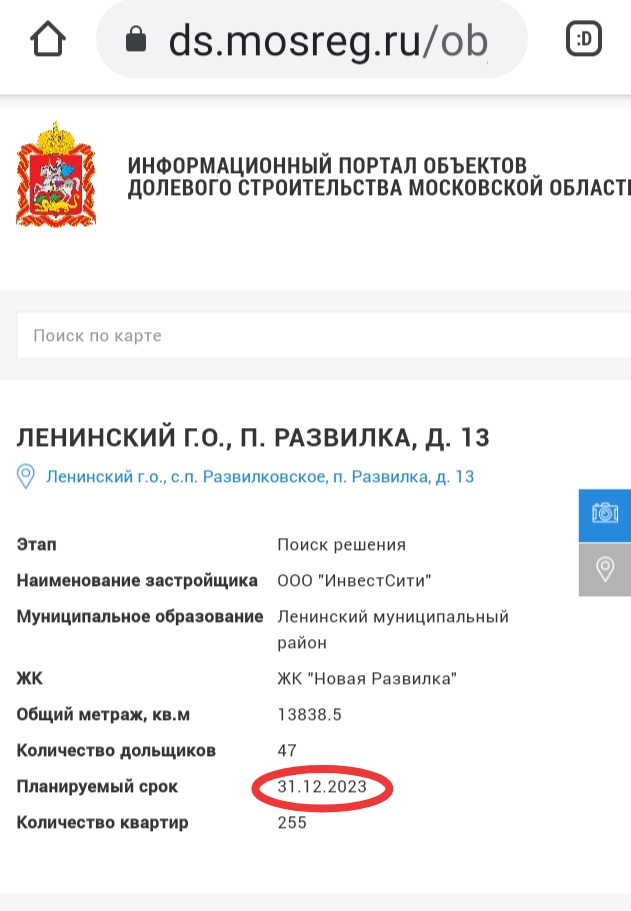

Юрий Ж: Планируемый срок ввода в эксплуатацию 4 квартал 2023!
Прошу пояснить откуда такая информация, ссылка на источник или документ.
Министерство строительного комплекса Московской области информирует дольщиков !
Срок предполагаемый и в указанный срок они тоже не построят 100,%
Прикрепленные изображения
Информация. Тролли застройщика это « Базанова Маргарита Владимировна» «за дольщиков», «папа», «военком» «старый друг Иваныча» и другие персонажи...
⛔ Долгострой ЖК «Новая Развилка» («Три квартала») проблемный объект с обманутыми дольщиками, строится 9 год! Уголовные дела! Сроки сдачи постоянно переносят! Сроки были ... 2019, 2021, 2022, 2023, новый срок 2024 год!
Согласно договору ДРЗТ от 14.01.2014 года застройщик ИнвестСити ИНН 7724743980 обязался построить 11 домов, поликлинику, школьный корпус, два детских сада, стадион и другие соц объекты.
Из 11 домов, один дом сдан, три дома строится с 2016 года, остальные дома и инфраструктуру застройщик не построил.
⛔Здесь пишут тролли застройщика и НДВ , в частности "за дольщиков", "самый главный" "дом 11", "папа", он самый", "Базанова М.В" аффилированное лицо от ИнвестСити и Туровского О.А. .у них даже нет имён, есть таблица с никами. Может писать чел и менять стилистику. Ранее, была замечена в этом Базанова М.В...
Сотрудники НДВ и представители застройщика ИнвестСити дезинформирует людей.
Не верьте им! Цель одна вовлечь в долгострой как можно больше людей.
Будьте осторожны с мошенниками многие попали!
Всем удачи!
Ну конечно же, всем , кому действительно интересно как идет или не идет стройка будут это тут у тебя у знавать, а не на самом объекте или по веб-камерам на сайте девелопера.
Просто бесценная информация из раздела "когда нечего добавить, но очень хочется обгадить".
Ну конечно же, всем , кому действительно интересно как идет или не идет стройка будут это тут у тебя у знавать, а не на самом объекте или по веб-камерам на сайте девелопера.
Просто бесценная информация из раздела "когда нечего добавить, но очень хочется обгадить".
ЖК hideOUT — премиум-класс от 30,2 млн ₽
Рассрочка 0% до 36 мес. ПВ от 20%. Захватывающие виды на Москва-Сити, Лужники и МГУ.
ПодробнееПремиальный квартал Upside Towers.
Территория 7 га. Панорамные виды на Москву. 3 мин. до метро. Дизайнерская отделка и white box. Квартиры от 16,49 млн р.
ПодробнееОСТРОВ. НОВЫЙ КВАРТАЛ
Единственный прибрежный квартал бизнес-класса на ОСТРОВЕ. Запад Москвы. 15 мин. от центра
ПодробнееЖК"Мессиер 18" в г.Климовск. Дома готовы
Квартиры с продуманными планировками в зеленом районе. Развитая инфраструктура. Есть White Box.
Подробнее
