Да какую компанию, его даже жители его ЖК не поддерживают, вот он к нам и прилепился, чтобы не одному ему было плохо, ну и нам чтобы подгадить. Видно же, что он даже правду не воспринимает, и не может никак свыкнуться с мыслью о том, что у нас стройка наладилась.

Вы не являетесь дольщиком ЖК т.к. имя Мария, в списках согласно выпискам ЕГРН нет.
  • Николай Иваныч это нравится
Туровский Олег Аркадьевич, организатор преступной схемы, использующий сеть аффилированных организаций и номинальных директоров для систематического мошенничества в долевом строительстве, коррупционных связей и уклонения от ответственности.
Последствия срыва строительства в ЖК «Новая Развилка»
1. Социальный кризис: Сотни семей дольщиков годами жили в стрессе без жилья, но с долгами ( кредитами).
2. Коллапс инфраструктуры В уже заселенном районе нет 2 детсадов, школы, поликлиники, стадиона — это катастрофа для детей, здоровья и досуга жителей.
3. Срыв государственной программы: Не построено 10,7 тыс. м² муниципального жилья — десятки семей из аварийных домов не могут быть расселены.
4. Удар по доверию: Бездействие властей в такой ситуации дискредитирует власть и долевое строительство.

Итог: Деятельность Туровского О.А. — это социальное вредительство, наносящее ущерб гражданам, муниципалитету и государственным интересам
Будьте осторожны с мошенниками многие попали!
Всем удачи!

Вы не являетесь дольщиком ЖК т.к. имя Мария, в списках согласно выпискам ЕГРН нет.

Мария, выходит на работу строго в рабочие дни!!!!! Юрий, а что срок сдачи корпусов изменился на конец 2023г  ??

ДОЛГОСТРОЮ — 10 лет !!!

Разрешение на строительство ЖК «Новая Развилка» (Три квартала) получено в 2016 году, а договор с администрацией Ленинского района заключён ещё в январе 2014 года — на постройку 11 жилых домов, поликлиники, двух детских садов, школьного корпуса и стадиона. Срок сдачи — 31.12.2020.

Фактически построено только 4 дома с недоделками и браком. Вся социальная инфраструктура отсутствует до сих пор.

В 2018 году стройка встала. В 2019 году обманутые дольщики выходили на голодовки и пикеты — безрезультатно.

Уголовное дело по ч. 4 ст. 159 УК РФ возбуждено в 2019 году. В 2021 году объект признан проблемным и внесён в реестр. Тогда же завели второе дело на подставного директора Гусева М.В. (Электростальский суд). В 2023 году в качестве обвиняемого привлекли гендиректора Туровского О.А. (Тверской суд г. Москвы).

Дольщики подают иски в Одинцовский, Видновский, Московский областной и московские суды. Воз и ныне там — жилья нет, инфраструктуры нет, а застройщики и их подставные лица продолжают уходить от ответственности.
Объявления

Так и "Николай Иваныч" тоже все праздники отдыхал. В чем разница? Оба нанятые люди, имеют право на отдых.

Юрий, а что срок сдачи корпусов изменился на конец 2023г  ??

Даже если и измениться, ничего страшного, тут как говориться, лишь бы достроили и сдали, люди думаю могут предполагать, что может быть еще небольшой сдвиг, но насколько я понимаю, сейчас такой же срок, то есть 2 квартал 2022 г.

ЖК ЗИЛАРТ. Квартиры бизнес классаКвартиры по ценам прошлого! Набережная Москвы-реки. 5 км от Кремля. Действует рассрочка.
ЖК ВЕЙВ. Квартал бизнес-классаКвартиры по ценам прошлого! Собственная набережная с парком. Рассрочка. м. Борисово

Даже если и измениться, ничего страшного, тут как говориться, лишь бы достроили и сдали, люди думаю могут предполагать, что может быть еще небольшой сдвиг, но насколько я понимаю, сейчас такой же срок, то есть 2 квартал 2022 г.

проектных деклараций здесь было да хрена и больше, и что с того?

Даты были в проектной декларации разные 2019/2020/2021/2022/

В декларации застройщика 4 квартал 2023 не видел, скоро напишут..

Информация относительно срокам окончания строительства взята с официального сайта Министерства строительного комплекса Московской области !

Кроме того, нельзя построить за год монолитные дома, отделать их изнутри + подключить коммуникационные сети, сделать благоустройство и передать дольщикам.

Прикрепленные изображения

  • IMG_20210110_100130.jpg
  • ТРИ КВАРТАЛА это нравится
Туровский Олег Аркадьевич, организатор преступной схемы, использующий сеть аффилированных организаций и номинальных директоров для систематического мошенничества в долевом строительстве, коррупционных связей и уклонения от ответственности.
Последствия срыва строительства в ЖК «Новая Развилка»
1. Социальный кризис: Сотни семей дольщиков годами жили в стрессе без жилья, но с долгами ( кредитами).
2. Коллапс инфраструктуры В уже заселенном районе нет 2 детсадов, школы, поликлиники, стадиона — это катастрофа для детей, здоровья и досуга жителей.
3. Срыв государственной программы: Не построено 10,7 тыс. м² муниципального жилья — десятки семей из аварийных домов не могут быть расселены.
4. Удар по доверию: Бездействие властей в такой ситуации дискредитирует власть и долевое строительство.

Итог: Деятельность Туровского О.А. — это социальное вредительство, наносящее ущерб гражданам, муниципалитету и государственным интересам
Будьте осторожны с мошенниками многие попали!
Всем удачи!
Реклама | ИП Васильев Клим Игоревич

проектных деклараций здесь было да хрена и больше, и что с того?
Даты были в проектной декларации разные 2019/2020/2021/2022/
В декларации застройщика 4 квартал 2023 не видел, скоро напишут..
Информация относительно срокам окончания строительства взята с официального сайта Министерства строительного комплекса Московской области !
Кроме того, нельзя построить за год монолитные дома, отделать их изнутри + подключить коммуникационные сети, сделать благоустройство и передать дольщикам.

проектных деклараций здесь было да хрена и больше, и что с того?
Даты были в проектной декларации разные 2019/2020/2021/2022/
В декларации застройщика 4 квартал 2023 не видел, скоро напишут..
Информация относительно срокам окончания строительства взята с официального сайта Министерства строительного комплекса Московской области !
Кроме того, нельзя построить за год монолитные дома, отделать их изнутри + подключить коммуникационные сети, сделать благоустройство и передать дольщикам.

Так это информационный портал, а их полно и везде срок разный. Смотрите официальные документы и сайты, можете позвонить на сам портал и убедиться, что информация устаревшая
Обратите внимание

Так это информационный порталhttps://pronovostroy...2JqZWN0LzIwNjMv , а их полно и везде срок разный. Смотрите официальные документы и сайты, можете позвонить на сам портал и убедиться, что информация устаревшая.

Информация с официального сайта МИНСТРОЯ))))) Вы явно не дольщик, или подставная, Вы ляпайте, но ляпайте уверенно!!!!! Срок сдачи корпусов очень похож на реальный, но НЕ ФАКТ, что и к этому сроку у застройщика  что-то получится!!!!!! https://pronovostroy...2JqZWN0LzIwNjMv  Несколько раз новые сроки устанавливали!!!!!

Кроме того, нельзя построить за год монолитные дома, отделать их изнутри + подключить коммуникационные сети, сделать благоустройство и передать дольщикам.

Ну не за год, а за полтора, ведь сдача намечена на 2 квартал 2022 года. По поводу того, что сроки сдвинули на конец 2023 года, посмотрим, если застройщик внесет изменения в проектную декларацию, значит так и есть, если нет, значит это очередная от Вас лапша.

Ну не за год, а за полтора, ведь сдача намечена на 2 квартал 2022 года. По поводу того, что сроки сдвинули на конец 2023 года, посмотрим, если застройщик внесет изменения в проектную декларацию, значит так и есть, если нет, значит это очередная от Вас лапша.

Да вы посмотрите, что вы писали 3 года назад...
Будьте реалистами даже если и пишите от лица застройщика, этот застройщик не построит, не чудите !

Вспомните сколько строили коробку 12 дома из 11, 5 этажей и вы писали, что стройка идёт хорошо.. Между тем, 10,11,13 застройщик не строил, а для вас застройщик всегда был хорошим.

Информация с официального сайта МИНСТРОЯ))))) Вы явно не дольщик, или подставная, Вы ляпайте, но ляпайте уверенно!!!!! Срок сдачи корпусов очень похож на реальный, но НЕ ФАКТ, что и к этому сроку у застройщика  что-то получится!!!!!! https://pronovostroy...2JqZWN0LzIwNjMv  Несколько раз новые сроки устанавливали!!!!!

У Вас память отшибло? Вы прекрасно знаете, что я дольщица, Вы видели мои документы: паспорт и ДДУ.

Информация с официального сайта МИНСТРОЯ))))) Вы явно не дольщик, или подставная, Вы ляпайте, но ляпайте уверенно!!!!! Срок сдачи корпусов очень похож на реальный, но НЕ ФАКТ, что и к этому сроку у застройщика что-то получится!!!!!! https://pronovostroy...2JqZWN0LzIwNjMv Несколько раз новые сроки устанавливали!!!!!

Катерину видел, но это не значит, что она 100% дольщица...

КВ, тоже дольщик 11 дома, однако на совещание от 30.07.2019 в присутствии представителей прокуратуры, администрации, Главгосстройнадзора, Туровский и его юрист Белявская в один голос твердили, что 11 корпус строится, на тот момент к строительству 11дома не приступали, а дольщик КВ сидел и молчал... Спрашивается почему он сидел и молчал?!

Прикрепленные изображения

  • IMG_20201213_135343.jpg
Ясен-красен, что не липовый дольщик твоя родственница и трое из ее компании. Остальные все так , пописАть сюда зашли.

Ясен-красен, что не липовый дольщик твоя родственница и трое из ее компании. Остальные все так , пописАть сюда зашли.

Базанова, это ты куратор КВ.
Туровский Олег Аркадьевич, организатор преступной схемы, использующий сеть аффилированных организаций и номинальных директоров для систематического мошенничества в долевом строительстве, коррупционных связей и уклонения от ответственности.
Последствия срыва строительства в ЖК «Новая Развилка»
1. Социальный кризис: Сотни семей дольщиков годами жили в стрессе без жилья, но с долгами ( кредитами).
2. Коллапс инфраструктуры В уже заселенном районе нет 2 детсадов, школы, поликлиники, стадиона — это катастрофа для детей, здоровья и досуга жителей.
3. Срыв государственной программы: Не построено 10,7 тыс. м² муниципального жилья — десятки семей из аварийных домов не могут быть расселены.
4. Удар по доверию: Бездействие властей в такой ситуации дискредитирует власть и долевое строительство.

Итог: Деятельность Туровского О.А. — это социальное вредительство, наносящее ущерб гражданам, муниципалитету и государственным интересам
Будьте осторожны с мошенниками многие попали!
Всем удачи!
Нет, мы тайные муж и жена агенты Кремля.
  • Екатерина Алексеевна это нравится
Им даже квартиры рядом выдали. Он будет шифровать, а у нее будет стоять передатчик.
  • Екатерина Алексеевна это нравится

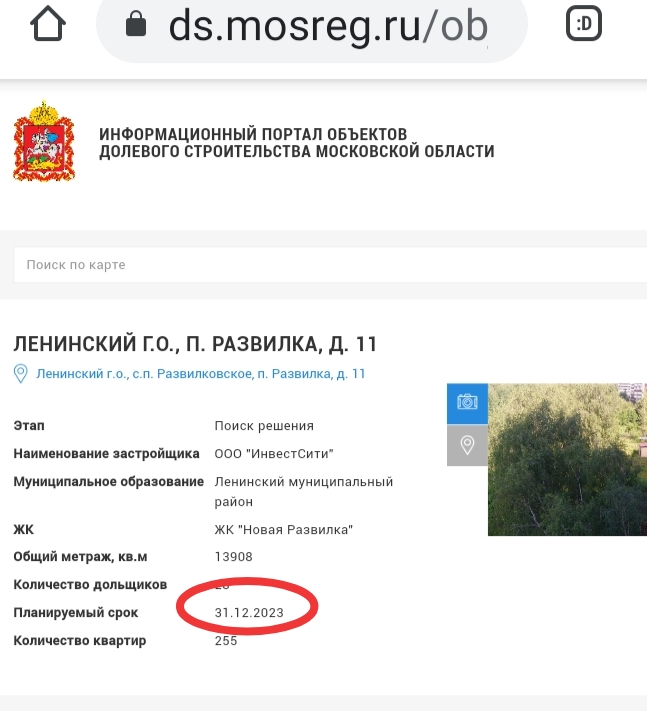

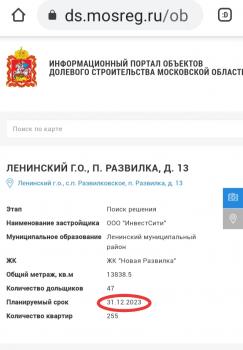

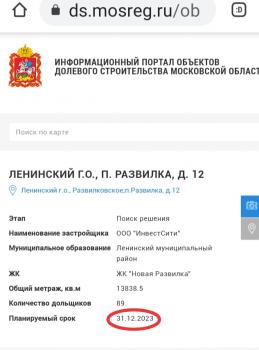

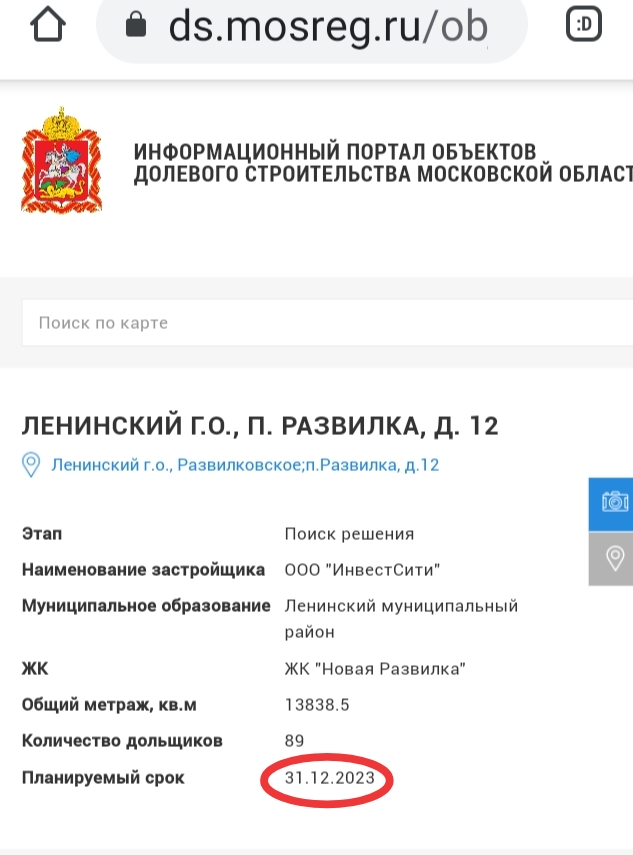

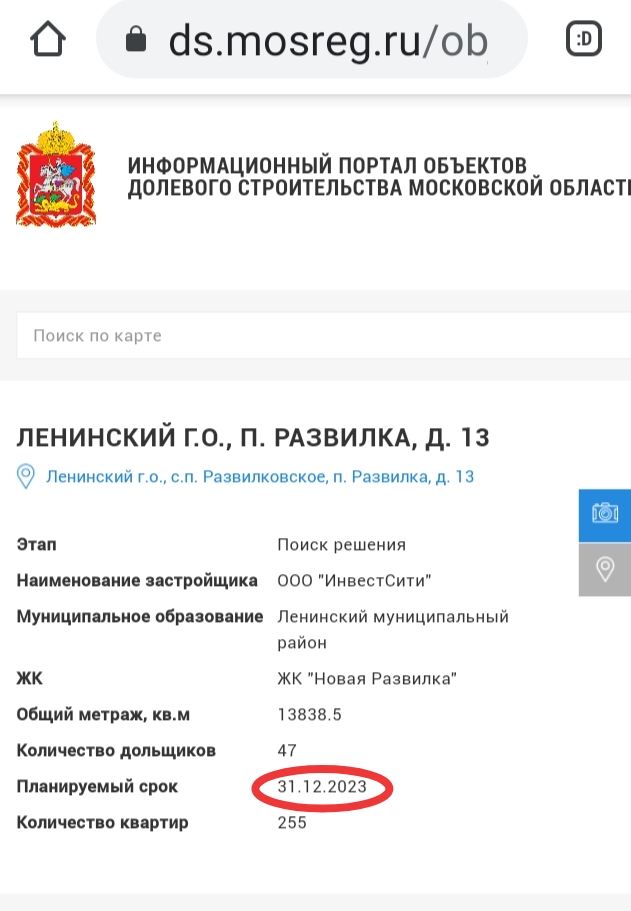

Предполагаемые сроки сдачи 4 квартал 2023 год...

Сроки ни раз переносились, поэтому точную дату предсказать трудно. Сроки просрочены с 2019 года...

Вялотекущая стройка с многолетними простоями тянется с 2016 года.

Человек-ксерокс в действии))

Предполагаемые сроки сдачи 4 квартал 2023 год...

Пока что сроки остались прежними, а именно 2 квартал 2022 года, пока не внесут изменения в доках, нельзя ничего утверждать. Так что прекратите тут писать одно и тоже, вот когда в ПД внесут изменения, тогда и поговорим.

Пока что сроки остались прежними, а именно 2 квартал 2022 года, пока не внесут изменения в доках, нельзя ничего утверждать. Так что прекратите тут писать одно и тоже, вот когда в ПД внесут изменения, тогда и поговорим.

Предполагаемые сроки сдачи 4 квартал 2023 год...

Сроки ни раз переносились, поэтому точную дату предсказать трудно. Сроки просрочены с 2019 года...

Вялотекущая стройка с многолетними простоями тянется с 2016 года.

Прикрепленные изображения

  • IMG_20210110_100250.jpg
  • IMG_20210110_100130.jpg
  • IMG_20210110_100418.jpg
Туровский Олег Аркадьевич, организатор преступной схемы, использующий сеть аффилированных организаций и номинальных директоров для систематического мошенничества в долевом строительстве, коррупционных связей и уклонения от ответственности.
Последствия срыва строительства в ЖК «Новая Развилка»
1. Социальный кризис: Сотни семей дольщиков годами жили в стрессе без жилья, но с долгами ( кредитами).
2. Коллапс инфраструктуры В уже заселенном районе нет 2 детсадов, школы, поликлиники, стадиона — это катастрофа для детей, здоровья и досуга жителей.
3. Срыв государственной программы: Не построено 10,7 тыс. м² муниципального жилья — десятки семей из аварийных домов не могут быть расселены.
4. Удар по доверию: Бездействие властей в такой ситуации дискредитирует власть и долевое строительство.

Итог: Деятельность Туровского О.А. — это социальное вредительство, наносящее ущерб гражданам, муниципалитету и государственным интересам
Будьте осторожны с мошенниками многие попали!
Всем удачи!
  • Назад
  • Страница 54 из 86
  • 52
  • 53
  • 54
  • 55
  • 56
  • Вперед
Подписаться на форум в TelegramПодписаться на Telegram-бота
Ответить на тему
Представьтесь или авторизируйтесь,
чтобы получать уведомления об ответах и загружать файлы.

Прикрепить файлы

   Вы превысили квоту дискового пространства для вложенных файлов
