Передай ему, что б не переживал.
У нас все строится,сейчас бетон льют на 13.
Остальной бред даже комментировать не хочется.

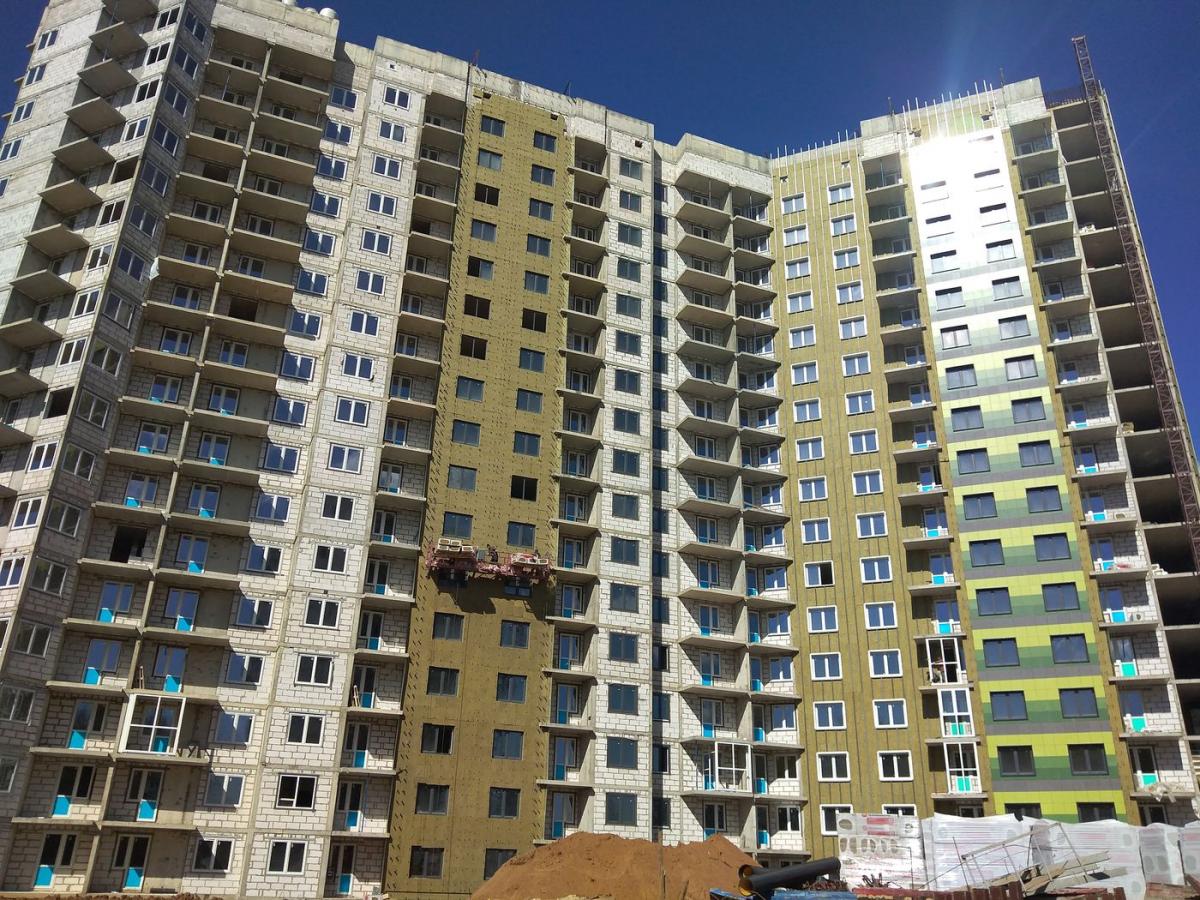

Дело давным давно закрыто.
Прикрепленные изображения: 1
Если Вы так упорно утверждаете, что дело закрыто, значит у Вас есть тому доказательство? Если их нет, то как раз Ваши заявления и являются бредом. На стройке затишье, сроки не реальные, через три месяца сдача, это же смешно, или Вы до сих пор будете говорить, что успеют? На застрое уголовное дело, стройка признана проблемной, банк не финансирует больше стройку, так что конец очень близок.
Если Вы так упорно утверждаете, что дело закрыто, значит у Вас есть тому доказательство? Если их нет, то как раз Ваши заявления и являются бредом. На стройке затишье, сроки не реальные, через три месяца сдача, это же смешно, или Вы до сих пор будете говорить, что успеют? На застрое уголовное дело, стройка признана проблемной, банк не финансирует больше стройку, так что конец очень близок.
Закрыто, если есть свежие, а не годичной давности доказательства, предоставьте их, в ином случае все Ваши заявления по этому поводу можно считать враньем.
у вас есть доказательства, что не финансирует? ) нет ?, тогда это предположение!)
Напоминаю, что ЖК Новая Развилка он же ЖК Три квартала строится в вяло текущем процессе уже 7 год. В апреле 2016 года застройщик получил разрешение на строительство 4 корпусов ни одного корпуса не построил. Проблемы с коммуникациями. В 2018 стройка встала. В 2019 году на застройщика завели уголовное дело, по воровству денег у дольщиков. В 2020 году застройщик строительство возобновил и изменил название ЖК Новая Развилка на ЖК Три квартала так легче вводить в заблуждение новых дольщиков и соответственно КИНУТЬ, при этом уголовное дело никто не закрывал ВОРОВАТЫЙ застройщик Инвестсити остался, также вводят в заблуждение указывают, что застройщик ООО ПСТ. В 2021 году ЖК признали проблемным объектом и внесли в реестр проблемных объектов!!!!!!!!!!!! Сейчас застройщику предъявили судебные иски на 300 000 000 рублей ген подрядчик и аффилированная застройщика компания ООО Телеком системз. Информация в арбитражном суде Московской области. Как менялись стенды в ЖК Три квартала (официальное название ЖК Новая Развилка). Примечательно, в одном из стендов, застройщик скрыл информацию объекта, не вписал название ЖК Новая Развилка. Обманутый дольщик Юрий исправил эту ситуацию, после его обращения, на стенде было указано название ЖК Новая Развилка. И еще на многих сайтах вводят потенциальных покупателей в заблуждение, указывают, что застройщик ПСТ это не так, застройщиком в жк является ООО "Инвестсити" инн 7724743980 правильно название ЖК "Новая Развилка"- это отражено на стенде застройщика!!! В ООО "ИнвестСити", ИНН 7724743980 много сменилось учредителей практически все они подставные. Кстати, ООО ПСТ постоянно регистрирует новые ПСТ инн , последняя ООО ПСТ была зарегистрирована в январе 2021 года ООО "ПСТ", ИНН 9710087443 (list-org.com), она же указана в третьем стенде в этом жк. В течение 6 лет много раз менялись стенды и соответственно сроки сдачи переносились много раз. Застройщик вводит потенциальных покупателей в заблуждение указывая не реальный сроки сдачи и многие таким образом попались на удочку. В интернете много платных положительных отзывов о жк, думаю, что многие это понимают и делают выводы. Мой совет; прежде чем приобретать здесь квартиру, нужно хорошо подумать, все за и против взвесить и принять правильное решение. В ДОЛГОСТРОЕ постоянно сроки назначают новые 2019/2021/ 2022/2023/ сколько можно вводить дольщиков и читателей в заблуждение ???
Реклама. 214-ФЗ. Рекламодатель: ООО "А101". ИНН: 7704810149. Застройщик ООО «Специализированный застройщик «А101». Скидка в размере 15% предоставляется на выделенный пул квартир стоимостью более 6,5 млн рублей. Предложение действительно с 01.04.2025 по 30.04.25, не суммируется с другими акциями. Не является публичной офертой. Проектные декларации на сайте наш.дом.рф, подробности предложения на сайте www.a101.ru
ЖК Прокшино. Скидки до 15% в апреле
Квартиры в Новой Москве. Благоустроенная набережная, парк, зеленые дворы. 5 минут до метро. Ипотека без удорожания
Реклама. 214-ФЗ. Рекламодатель: ООО "А101". ИНН: 7704810149. Застройщик ООО «Специализированный застройщик «А101». Скидка в размере 18% предоставляется на выделенный пул квартир стоимостью более 6,5 млн рублей. Предложение действительно с 01.04.2025 по 30.04.25, не суммируется с другими акциями. Не является публичной офертой. Проектные декларации на сайте наш.дом.рф, подробности предложения на сайте www.a101.ru
ЖК Бунинские кварталы. Скидки до 18%
Квартиры с террасами. Есть отделка. Продуманное и гармоничное благоустройство. Школы и детские сады. Ипотека без удорожания
Реклама. Рекламодатель и застройщик ООО Специализированный Застройщик "Лидер". ИНН 6659155222. Архитектурный проект Ultima City. Не заключаются договоры долевого участия или иные сделки, направленные на привлечение средств граждан для возведения объекта капитального строительства. Подробная информация на сайте https://kortros.ru/projects/ultima
Новый проект Ultima City от ГК «КОРТРОС»
В 2 мин от будущей ст.м. Южный порт. Собственная инфраструктура, школа и детский сад на территории.
Реклама. 214-ФЗ. Рекламодатель: ООО "А101". ИНН: 7704810149. Изучите все условия кредита (займа) на сайте в соответствующем разделе. Оценивайте свои финансовые возможности и риски. Застройщик ООО «Специализированный застройщик «А101». Ипотеку для семей имеющих одного и более детей граждан РФ с процентной субсидированной ставкой от 2,99% предоставляет ПАО Московский кредитный банк. Ген. лицензия № 1978 от 06.05.2016 г. Мин. первоначальный взнос от 50%. Сумма от 500 тыс. руб. до 12 млн руб. Срок кредитования от 1 года до 30 лет. Предложение действительно с 01.04.2025 по 30.04.2025. Не является публичной офертой. Проектные декларации на сайте наш.дом.рф, подробности предложения на сайте www.a101.ru
Квартиры в Москве от 6,6 млн ₽
Функциональные планировки. Хорошая экология. Развитая инфраструктура. Скидки до 18%! Ипотека без удорожания
Напоминаю, что ЖК Новая Развилка он же ЖК Три квартала строится в вяло текущем процессе уже 7 год. В апреле 2016 года застройщик получил разрешение на строительство 4 корпусов ни одного корпуса не построил. Проблемы с коммуникациями. В 2018 стройка встала. В 2019 году на застройщика завели уголовное дело, по воровству денег у дольщиков. В 2020 году застройщик строительство возобновил и изменил название ЖК Новая Развилка на ЖК Три квартала так легче вводить в заблуждение новых дольщиков и соответственно КИНУТЬ, при этом уголовное дело никто не закрывал ВОРОВАТЫЙ застройщик Инвестсити остался, также вводят в заблуждение указывают, что застройщик ООО ПСТ. В 2021 году ЖК признали проблемным объектом и внесли в реестр проблемных объектов!!!!!!!!!!!! Сейчас застройщику предъявили судебные иски на 300 000 000 рублей ген подрядчик и аффилированная застройщика компания ООО Телеком системз. Информация в арбитражном суде Московской области. Как менялись стенды в ЖК Три квартала (официальное название ЖК Новая Развилка). Примечательно, в одном из стендов, застройщик скрыл информацию объекта, не вписал название ЖК Новая Развилка. Обманутый дольщик Юрий исправил эту ситуацию, после его обращения, на стенде было указано название ЖК Новая Развилка. И еще на многих сайтах вводят потенциальных покупателей в заблуждение, указывают, что застройщик ПСТ это не так, застройщиком в жк является ООО "Инвестсити" инн 7724743980 правильно название ЖК "Новая Развилка"- это отражено на стенде застройщика!!! В ООО "ИнвестСити", ИНН 7724743980 много сменилось учредителей практически все они подставные. Кстати, ООО ПСТ постоянно регистрирует новые ПСТ инн , последняя ООО ПСТ была зарегистрирована в январе 2021 года ООО "ПСТ", ИНН 9710087443 (list-org.com), она же указана в третьем стенде в этом жк. В течение 6 лет много раз менялись стенды и соответственно сроки сдачи переносились много раз. Застройщик вводит потенциальных покупателей в заблуждение указывая не реальный сроки сдачи и многие таким образом попались на удочку. В интернете много платных положительных отзывов о жк, думаю, что многие это понимают и делают выводы. Мой совет; прежде чем приобретать здесь квартиру, нужно хорошо подумать, все за и против взвесить и принять правильное решение. В ДОЛГОСТРОЕ постоянно сроки назначают новые 2019/2021/ 2022/2023/ сколько можно вводить дольщиков и читателей в заблуждение ???

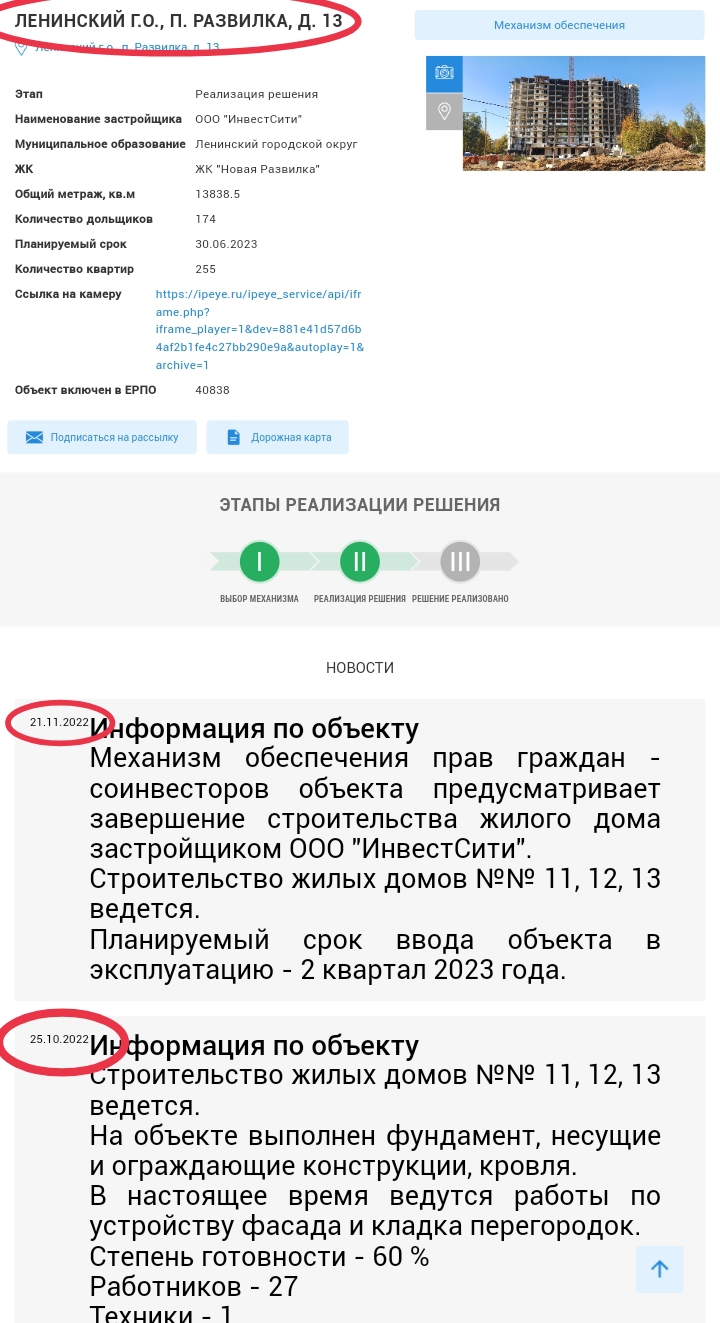

Согласно информации с официального портала сайта министерства, за ноябрь строительная готовность не изменилась и составила 0% напомним, что за лето и осень строительная готовность увеличилась всего на 1%
Обратите внимание на рекламные шаблоны и отзывы на сайтах, форумах, вероятно от агенства НДВ, которые продают квартиры или писатели фантасты от застройщика что они пишут в отзывах советую почитать их волшебные отзывы от за дольщиков, папа и многих других загадочных персонажей.
Ну если кому и надо купить квартиру в ЖК Три квартала заходите на циан там есть квартиры и продаются по переуступке значительно дешевле,чем у застройщика.
По переуступке также продаёт застройщик выставляет по цене максимум, а продаёт по переуступке по низкой цене от номинального дольщика, на которого он оформил. Нет, и те которые действительно купили в 2016 году и сейчас продают.
Обращаю внимание, если кто надумает купить квартиру, проверяйте платежные документы из банка, справка от застройщика,что оплата произведена не пойдёт, должны быть документы банковские переводы денежных средств на счёт застройщика.
Напомним, что в отношении застройщика ИнвестСити возбуждено уголовное дело по факту мошенничества в отношении дольщиков ч.4 статья 159 УК РФ.
Согласно информации с официального портала сайта министерства, за ноябрь строительная готовность не изменилась и составила 0% напомним, что за лето и осень строительная готовность увеличилась всего на 1%
Врать очень плохо, инфа с вашего любимого сайта, 5% за 20 дней:
Пиарщик-агент "За дольщиков" - в курсе, что застройщик кидает не только дольщиков, но и строителей с з/п и брокеров с комиссией? Или традиционное "ну со мной--то точно не прокатит"?))
Пиарщик-агент "За дольщиков" - в курсе, что застройщик кидает не только дольщиков, но и строителей с з/п и брокеров с комиссией? Или традиционное "ну со мной--то точно не прокатит"?))
Врать очень плохо, инфа с вашего любимого сайта, 5% за 20 дней:
Да вот же информация по трём корпусам !!! 11 корпус 59% 12 корпус 82%, 13 корпус 55% общая готовность по всем корпусам 60%
По информации ниже представленного официального портала, за лето строительная готовность ,+ 1% за осень 0% вот и считайте через сколько лет такими темпами построят. Долги растут недавно застройщик проиграл дело с него взыскали больше 150 000 000 рублей +банку отдавать срок окончании договора до мая 2023 Гляньте проектные декларации летние и осенние цифры долга не меняются это означает, что СОВКОМБАНК не выдаёт мошенникам деньги!!!!
Дольщики написали письмо губернатору МО. Собиреются подписи.
Губернатору Московской области Воробьеву А. Ю. от участников долевого строительства ЖК «Три квартала»: МО, Ленинский г.о., пос. Развилка, застройщик ООО «Инвестсити»
Обращение
Уважаемый Андрей Юрьевич!
С просьбой о содействии в разрешении нашей ситуации, а также оказания Вами нам помощи, обращаются к Вам участники долевого строительства ЖК «Новая Развилка» (коммерческое название ЖК «Три Квартала») (далее ЖК) застройщик ООО «Инвестсити» (ИНН: 7724743980)(далее Застройщик).
Строительство нашего ЖК началось в 2016 году, срок окончания был обещан в конце 2019 года. В марте 2018 года стройка остановилась, и только благодаря отчаянным действиям и повсеместным обращениям дольщиков, строительство возобновилось. В середине 2021 года застройщик, министерство жилищной политики МО, администрация Ленинского г.о. попросили дольщиков подписать дополнительные соглашения на перенос сроков сдачи объекта, гарантируя своевременное выполнение сроков по сдаче ЖК в эксплуатацию, что большинством дольщиков и было сделано. Срок сдачи домов ЖК на основании подписанных и зарегистрированных дополнительных соглашений ДДУ был 31 июля 2022 года. Однако, с февраля 2022 года стройка ЖК значительно замедлилась, временами и вовсе останавливалась. В настоящий момент нам предлагают подписать дополнительные соглашения со сроками сдачи домов в июле, сентябре и декабре 2023 года.
В данной ситуации мы становимся обманутыми дольщиками в очередной раз! Всё общение с органами контроля, инвестором (ООО «ПСТ») и застройщиком у нас происходит только в формате видеоконференций, на которых не всегда присутствуют ответственные компетентные лица от застройщика или инвестора, где не на все вопросы мы получаем ответы, где нас просят войти в положение застройщика, который нас уже кормит обещаниями год за годом, и где обвиняют дольщиков в потребительском экстремизме. Застройщик, по имеющейся информации, в т.ч. подтвержденной министерством жилищной политики МО, получил кредитное финансирование банка на завершение строительства ЖК. Застройщик ещё в конце ноября 2022г. должен был многократно увеличить рабочую силу на стройке. Вопреки всему, застройщик по своим заявленным обещаниям так и не увеличил рабочую силу в достаточном объеме. С мая 2022г. не сделано разделение проектной документации, в том числе и
приведение в соответствие разрешения на строительство для сдачи каждого дома в отдельности. Информирование дольщиков по обстановке на стройке, проводимым и выполненным работам и вовсе отсутствует. Камеры наблюдения за строительством регулярно отключаются. Наблюдая за стройкой со стороны, мы не видим изменений в сторону прогресса, порой строительство и вовсе останавливается: рабочей силы нет, техники нет, материалов нет. Очень низкую динамику строительства подтверждает и представитель Госстройнадзора МО. Заявленное застройщиком число рабочих по факту многократно меньше необходимого количества, на что тоже указано на декабрьской видеоконферении представителем Госстройнадзора МО.
Андрей Юрьевич! Мы – дольщики, со своей стороны, условия договоров долевого участия исполнили своевременно и в полном объеме.
Люди честно, в соответствие с действующим законодательством, купили квартиры, влезли в ипотеки и долги, живут в арендованном жилье, продолжая платить кредиты, задействовали материнский капитал. Среди дольщиков есть люди различного социального уровня. Люди доверились, выполнили свои обязательства перед застройщиком, но сейчас все находятся в неизвестности, перспектива завершения строительства ЖК достаточно туманна, практически отсутствует. Так же хотели бы отметить, что строительство ЖК «Три Квартала»планируется для переселения граждан из устаревшего и аварийного жилого фонда пос. Развилка в соответствии с договором о развитии застроенной территории, поэтому как никогда остро стоит вопрос о достраивании ЖК и получении именно квартир.
Андрей Юрьевич! В июне 2022 года на заседании президиума Государственного совета Российской Федерации, Владимир Владимирович Путин поставил перед чиновниками задачу о завершении строительства ранее замороженных объектов в ближайшее время. Тогда же и Вами было сказано о необходимости решения проблем обманутых дольщиков. Однако, чиновники на местах и часть застройщиков не спешат исполнять поручения Президента РФ и Губернатора МО, ограничиваясь отписками и очередными уговорами о переносе сроков.
Нам известно, что Вы лично не остаетесь в стороне в решении подобных проблем. Мы обращаемся к Вам с просьбой о помощи, просим Вас содействовать завершению строительства наших домов и получения квартир для дольщиков и переселенцев ЖК «Три квартала».
Уважаемый Андрей Юрьевич! Сотни семей просят Вас оказать содействие в разрешении нашей проблемы. Пожалуйста, помогите!
Дольщики написали письмо губернатору МО. Собиреются подписи.
Юра, ты даже готовый текст способен изувечить под свои стандарты.
Ты, конечно, не в курсе. Дольщики с тобой не общаются, но подписис мы давно уже СИБРЕЮЛИ и даже получили ответы. Ты копируй свои простыни. Наши документы своими грязными руками не трогай.
Пишешь так уже пиши по полной! 12 стоит и 17 стоит! И все стоят ! И инфраструктуру не построили. И дворец пионеров с бассейном застройщик тоже еще не сдал. Давай, че стесняться?!
Наблюдаю за долгостроем 7 лет:)) вот что пишут обманутые дольщики.
Обманутые дольщики
5 дней назад
40
С 2016 года каждый год идёт отборная лапша! Застройщик и его представители обманывают. Какая сдача если, если на 12 корпусе за полгода +2 % строительной готовности ? Было 87% стала 89%, остальные дома 50-70% и динамика аналогичная. Постоянно камеры ломаются, то людей не хватает, то финансирование остановлено. От застройщика и администрации постоянно идёт лапша, старые дольщики уже никому не верят. Застройщик Инвестсити инн 774743980 в 2016 году начал строительство четырех корпусов 10, 11, 12, 13 но если кто-то подумал, что были построены с 1 по 9 корпуса, то это заблуждение, этот застройщик ничего не строил в пос. Развилке. Кроме того, в отношении застройщика ИнвестСити следственным управлением возбуждено уголовное дело по факту хищения денежных средств дольщиков. ЖК Новая Развилка (Три квартала) в 2021 году признали проблемным объектом ! Постоянные переносы сроков сдачи , сначало 2019, 2021, 2022 новые сроки 2023 и так будут дальше сроки переносить. Бесконечные суды застройщика и долги, ну как следствие банкротство.
Rakurs — ваша семья в центре событий
Детский сад и школа рядом с домом. Инфраструктура для всей семьи. Дом у м. Октябрьское поле.
ПодробнееЖК Wave. М. Борисово
Семейный квартал бизнес-класса. Квартиры от 9,2 млн ₽. Рассрочка 0% и скидка до 18%. Набережная.
ПодробнееЖК Прокшино. Скидки до 15% в апреле
Квартиры в Новой Москве. Благоустроенная набережная, парк, зеленые дворы. 5 минут до метро. Ипотека без удорожания
ПодробнееЖК Бунинские кварталы. Скидки до 18%
Квартиры с террасами. Есть отделка. Продуманное и гармоничное благоустройство. Школы и детские сады. Ипотека без удорожания
ПодробнееНовый проект Ultima City от ГК «КОРТРОС»
В 2 мин от будущей ст.м. Южный порт. Собственная инфраструктура, школа и детский сад на территории.
ПодробнееБЦ «NOON» Старт продаж, офисы от 58м²
Деловое пространство в ЮВАО рядом с м. Окская!
ПодробнееСкидка на квартиры у моря до 1 078 000 ₽
ЖК бизнес-класса. Дизайнерская отделка. 3 бассейна. 1 минута до моря. Остался 31 лот! Звоните сейчас
ПодробнееЖК «Береговой». Дом сдан
Квартиры с окнами в пол. Виды на реку и Сити, парк Фили. Прогулочная набережная у дома. От 23 250 887 руб
ПодробнееКвартиры в Москве от 6,6 млн ₽
Функциональные планировки. Хорошая экология. Развитая инфраструктура. Скидки до 18%! Ипотека без удорожания
ПодробнееЖК Первый Нагатинский
13 га бизнес-класса. Собственный ландшафтный парк 3 Га.
ПодробнееАквилон Signal
Позволь себе больше! Только в апреле увеличенная выгода до 45%
ПодробнееЖК Лучи. Скидка на квартиры до 18%
Зеленое окружение. Свои школы и детские сады. Престижный район ЗАО, м. Солнцево
+7 (495) 431-35-49
