Когда завозили забор для огораживания стройки местные жители соседних домов подняли бучу, потому что стройка начиналась на их детской площадки, и очень долгое время стройки из-за этого не было, решался вопрос с администрацией, так что по факту сама стройка началась на год - два позже после всех этих разборок. Да, может строят и долго, но эти 2 дома идут уже к завершению и ключи мы получим в 1 кв 2021 г. Кстати, нам пришло письмо приехать в офис для подписания допника.
Мне тоже пришло, это обязанность застройщика уведомить о сдвиге сроков, но у дольщика нет обязанности его подписывать. Звонил по тел указанном в уведомлении, заодно узнал по кладовкам. Выставят на продажу ближе к сдаче, нарежут по 3 - 5 м, ценник предварительно 70тр за метр
Мне тоже пришло, это обязанность застройщика уведомить о сдвиге сроков, но у дольщика нет обязанности его подписывать. Звонил по тел указанном в уведомлении, заодно узнал по кладовкам. Выставят на продажу ближе к сдаче, нарежут по 3 - 5 м, ценник предварительно 70тр за метр
Корпус А:
• Выполнено остекление;
• Выполнены системы отопления, вентиляции, водоснабжения и водоотведения;
• Ведутся работы по облицовке навесных вентилируемых фасадов;
• Ведутся работы по монтажу электроснабжения, электроосвещения, систем связи, систем автоматики;
• Ведутся внутренние отделочные работы мест общего пользования;
• Ведется монтаж лифтового оборудования;
• Проложены внутриплощадочные наружные сети, ведутся работы по благоустройству территории.
Корпус Б:
• Выполнен монолитный каркас здания;
• Ведутся работы по кладке наружных стен и работы по остеклению фасада;
• Ведутся работы по устройству системы вентиляции, водоснабжению и водоотведению;
• Ведется кладка внутренних стен, перегородок.
P.s.
Это сегодняшняя инфо с офсайт s-odin в разделе новости
Корпус А:
• Выполнено остекление;
• Выполнены системы отопления, вентиляции, водоснабжения и водоотведения;
• Ведутся работы по облицовке навесных вентилируемых фасадов;
• Ведутся работы по монтажу электроснабжения, электроосвещения, систем связи, систем автоматики;
• Ведутся внутренние отделочные работы мест общего пользования;
• Ведется монтаж лифтового оборудования;
• Проложены внутриплощадочные наружные сети, ведутся работы по благоустройству территории.
Корпус Б:
• Выполнен монолитный каркас здания;
• Ведутся работы по кладке наружных стен и работы по остеклению фасада;
• Ведутся работы по устройству системы вентиляции, водоснабжению и водоотведению;
• Ведется кладка внутренних стен, перегородок.
P.s.
Это сегодняшняя инфо с офсайт s-odin в разделе новости
Корпус А: • Выполнено остекление; • Выполнены системы отопления, вентиляции, водоснабжения и водоотведения; • Ведутся работы по облицовке навесных вентилируемых фасадов; • Ведутся работы по монтажу электроснабжения, электроосвещения, систем связи, систем автоматики; • Ведутся внутренние отделочные работы мест общего пользования; • Ведется монтаж лифтового оборудования; • Проложены внутриплощадочные наружные сети, ведутся работы по благоустройству территории.
И эти работы выполняются на стадии выдачи ключей)) Да дом уже должен готовый стоять, и там уже давно должны бы работать госкомиссия. Ведь через два месяца все дольщики должны были быть с ключами.
И эти работы выполняются на стадии выдачи ключей)) Да дом уже должен готовый стоять, и там уже давно должны бы работать госкомиссия. Ведь через два месяца все дольщики должны были быть с ключами.
Всвязи с ковидом ввод в эксплуатацию перенести на 4 кв, получение ключей в 1 кв 2021,так что сейчас неуместны ваши слова
Всвязи с ковидом ввод в эксплуатацию перенести на 4 кв, получение ключей в 1 кв 2021,так что сейчас неуместны ваши слова
Ну получается, что сроки по ключам сдвинули на пол года, а это довольно таки приличный срыв. Плюс никто не дает гарантии, что именно в эти сроки все будет, это пока предварительные сроки. Дом не выглядит на завершающей стадии, там еще работ невпроворот, пока до сдачи, как до Китая пешком.
Всвязи с ковидом ввод в эксплуатацию перенести на 4 кв, получение ключей в 1 кв 2021,так что сейчас неуместны ваши слова
Вы на дом то хоть посмотрите, в каком он состоянии, посмотрите, сколько еще работ впереди, ни фасада, ни остекленения, ни внутренней отделки, стоит только коробка, они что дом без окон и дверей будут сдавать?
Вы на дом то хоть посмотрите, в каком он состоянии, посмотрите, сколько еще работ впереди, ни фасада, ни остекленения, ни внутренней отделки, стоит только коробка, они что дом без окон и дверей будут сдавать?
Вы куда смотрите то?))

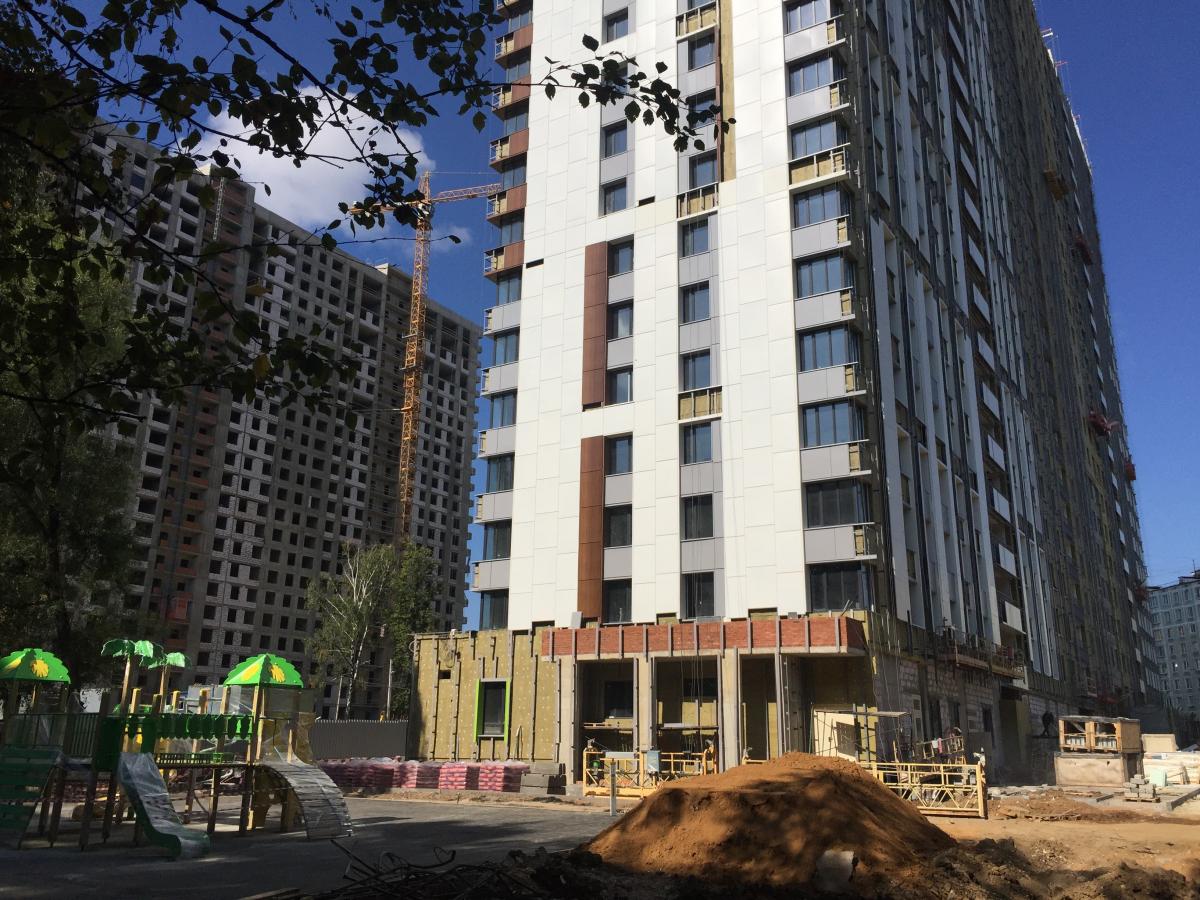

Остекление 100%, утеплитель фасада 100%, фасад около 30%, и даже белые дверные проемы уже стоят, идёт благоустройство территории, дорог и тротуаров. Чтобы не говорить что он без отделки внутри, съездите на объект и убедитесь в этом лично - по записи записывают на осмотр.
Вы куда смотрите то?))
Остекление 100%, утеплитель фасада 100%, фасад около 30%, и даже белые дверные проемы уже стоят, идёт благоустройство территории, дорог и тротуаров. Чтобы не говорить что он без отделки внутри, съездите на объект и убедитесь в этом лично - по записи записывают на осмотр.
Да даже на сайте повесили фото с внутренней отделкой, двери стоят, трубы проведены, красят стены. Это засланые казачки, смысл им доказывать что-то
Вы куда смотрите то?))
Остекление 100%, утеплитель фасада 100%, фасад около 30%, и даже белые дверные проемы уже стоят, идёт благоустройство территории, дорог и тротуаров. Чтобы не говорить что он без отделки внутри, съездите на объект и убедитесь в этом лично - по записи записывают на осмотр.
Чтобы сдать дом и ввести его в эксплуатацию, он должен полностью быть готовым к проживанию, тут до этого еще очень далеко, фасад еще даже не готов, о чем Вы говорите? Или дом так и оставят с голым утеплителем?
Чтобы сдать дом и ввести его в эксплуатацию, он должен полностью быть готовым к проживанию, тут до этого еще очень далеко, фасад еще даже не готов, о чем Вы говорите? Или дом так и оставят с голым утеплителем?
Сейчас, только 3 квартал идет. До конца года еще полтора квартала
Сейчас, только 3 квартал идет. До конца года еще полтора квартала
Так в 3 квартале все дольщики уже с ключами должны же были быть, разве не так? Теперь перенесли на конец года. Сейчас все силы кинули на первый дом, а второй вообще забросили. Видимо хотят хоть с одним домом справится и сдать его хотя бы в следующем году.
Так в 3 квартале все дольщики уже с ключами должны же были быть, разве не так? Теперь перенесли на конец года. Сейчас все силы кинули на первый дом, а второй вообще забросили. Видимо хотят хоть с одним домом справится и сдать его хотя бы в следующем году.
Так, харэ галлюцинировать, по 2 дому нормальные темпы, уже стеклят, см. фото
Так, харэ галлюцинировать, по 2 дому нормальные темпы, уже стеклят, см. фото

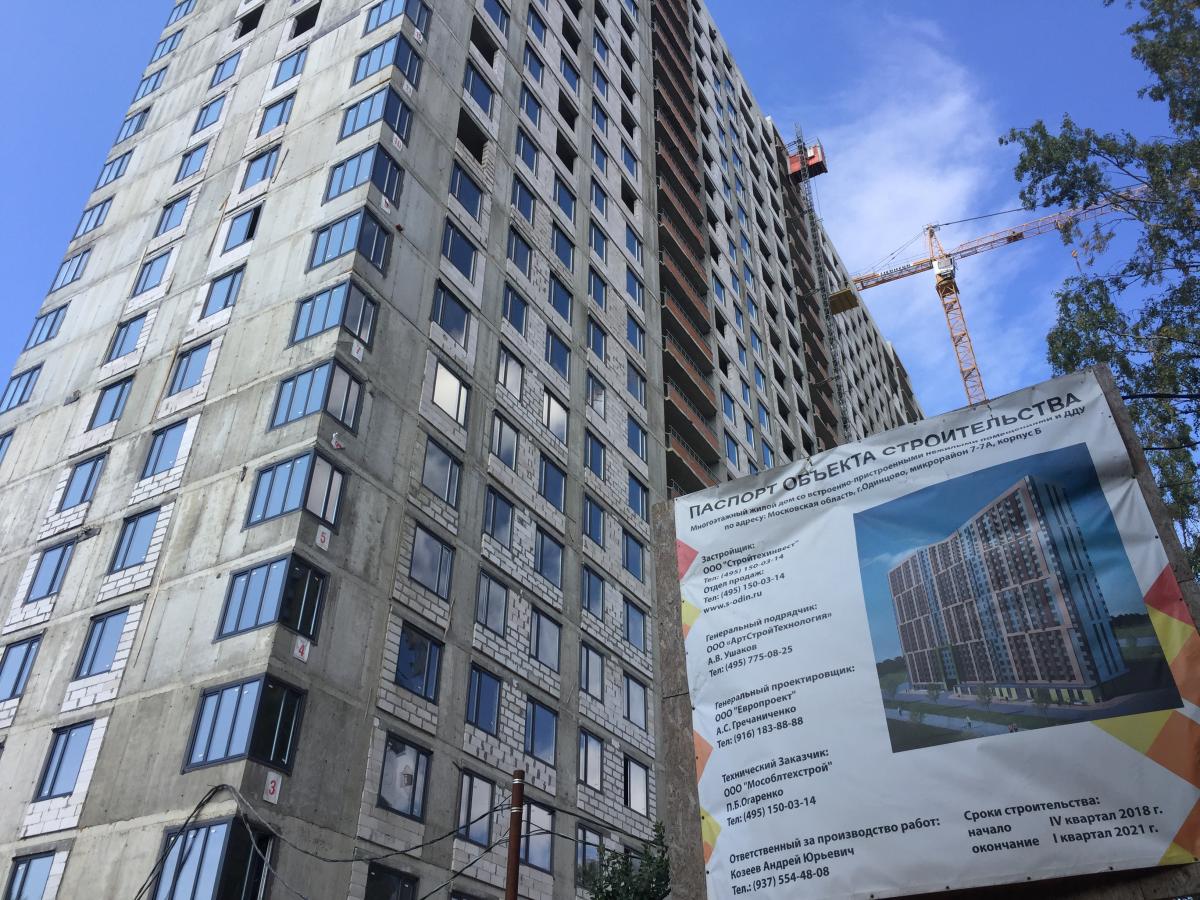

А почему на банере написано, что окончание строительства тут 1 квартал 2021 года? И почему начало строительства обозначен 2018 год? Получается что даже тут врут, вот как после этого им можно доверять?
А почему на банере написано, что окончание строительства тут 1 квартал 2021 года? И почему начало строительства обозначен 2018 год? Получается что даже тут врут, вот как после этого им можно доверять?
А вы почему до сих пор не сдали свой ЖК, хотя обещали в апреле 2020?
Забавно может получиться, если корпус А сдадут раньше, чем вашу Барвиху
Эко-усадьба Троицкое. Старт продаж!
Таунхаусы в 8 км от МКАД рядом с водохранилищем. Рассрочка 0%
ПодробнееЛевел Академическая
Скидка 35% + 5% при подписании ДДУ до 30.04.2026. Дом сдан. Ключи в день покупки.
ПодробнееЛевел Южнопортовая
Скидка 35% + 5% при подписании ДДУ до 30.04.2026. Комфорт-класс с преимуществами бизнес-класса.
ПодробнееЛевел Звенигородская
Скидка 30% + 5% при подписании ДДУ до 30.04.2026. Виды на реку и Москва-Сити.
ПодробнееЖК ЗИЛАРТ. Квартиры бизнес-класса
Только в апреле квартиры с выгодой до 10%! Набережная Москвы-реки. Рассрочка
ПодробнееЛевел Бауманская
Скидка 35% + 5% при подписании ДДУ до 30.04.2026. Дом сдан.
ПодробнееЛевел Войковская
Цены снижены! Большой выбор удобных планировок и развитая внутренняя инфраструктура.
ПодробнееЛевел Нижегородская
Скидка 35% + 5% при подписании ДДУ до 30.04.2026. 10 минут пешком до метро «Нижегородская».
ПодробнееЛевел Селигерская
Развитая инфраструктура района: торговые центры и поликлиники. 10 минут пешком до м. «Селигерская».
ПодробнееЛевел Мичуринский
Скидка 35% + 5% при подписании ДДУ до 30.04.2026. В 10 минутах от метро «Мичуринский проспект».
ПодробнееЛевел Павелецкая Сити
Скидка 15% + 5% при подписании ДДУ до 30.04.2026. Жилой комплекс бизнес-класса.
ПодробнееЛевел Лесной
Скидка 35% + 5% при подписании ДДУ до 30.04.2026. Комфортная загородная жизнь.
ПодробнееДом "Обручева 30". 5 мин до м. Калужская
Квартиры с выгодной ипотекой и скидкой 10%! Дом бизнес-класса. Панорамные виды на город. Действует рассрочка.
ПодробнееЭМОУШН: проект в Хорошёво-Мнёвниках
В Москве представлен проект «ЭМОУШН». Офисы класса «А» от 77,3 кв. м рядом с метро.
ФизтехСити — бизнес-класс от 14,4 млн р.
8 мин пешком до м. Физтех. Ключи в день покупки! Скидка до 10% на избранные лоты.
