дневник ведения стройки:
На стройке работают 88 человека, поставка материалов осуществляется без перебоев.
На 4 мая:

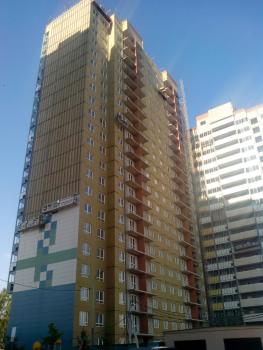

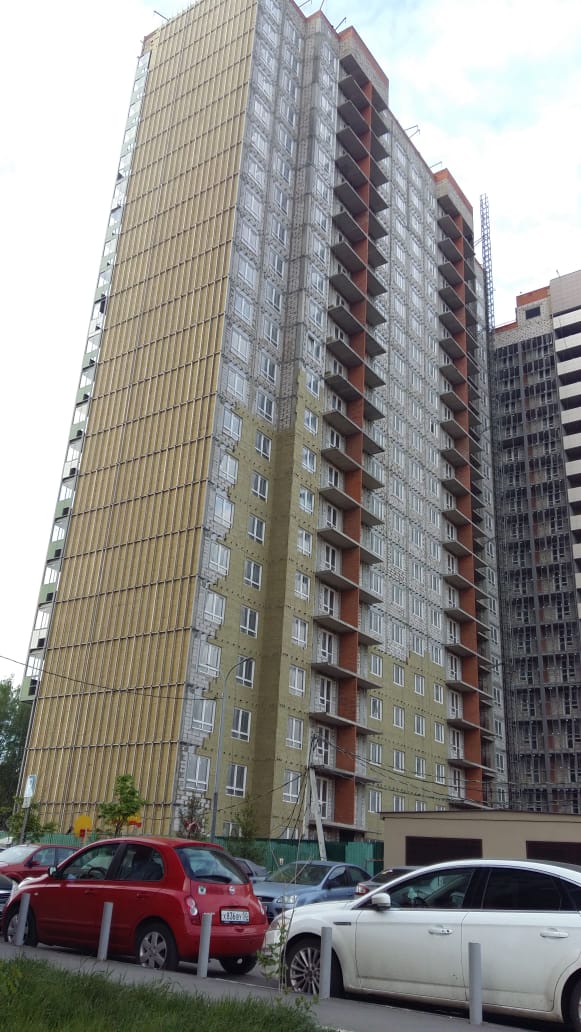

- степень готовности 3 секции около 90 %. Установлены все квартирные двери, выложена вся плитка в общих зонах. Во все квартиры секции заведена электропроводка, везде смонтированы системы водоснабжения и канализации, установлен мусоропровод, система отопления прошла пробные пуски успешно. Установлены все двери в квартиры и общие зоны, оштукатурены все МОП без финишной покраски, ведётся монтаж Пожарной сигнализации. В ближайшее время будут вставлены окна по одной линии. Ведутся работы по остеклению балконов.

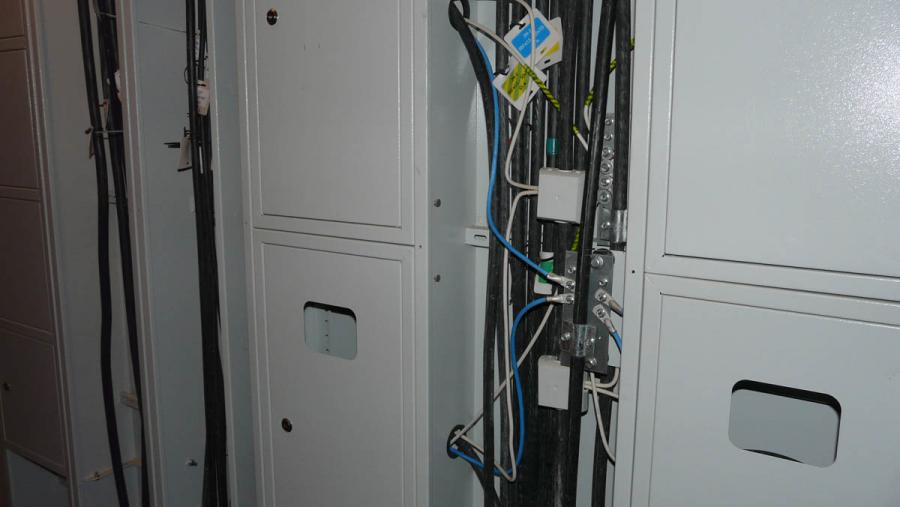

- во второй секции ведутся работы по оштукатуриванию МОП (лестницы, холлы, лифтовые зоны с верхних этажей - вниз). Завершается установка радиаторов отопления в 1 и 2 секциях. . На нижних этажах секции работают электрики, собирают общедомовую электрощитовую. Система водоснабжения и канализации в секциях 1 и 2 полностью смонтированы.
Мусоропроводы в 1 и 2 секциях не установлены, пока не пришли. Поставка лифтов ожидается после праздников, после согласования сроков с монтажниками, которые будут заниматься лифтами.
дневник ведения стройки:
На стройке работают 88 человека, поставка материалов осуществляется без перебоев.
На 4 мая:
- степень готовности 3 секции около 90 %. Установлены все квартирные двери, выложена вся плитка в общих зонах. Во все квартиры секции заведена электропроводка, везде смонтированы системы водоснабжения и канализации, установлен мусоропровод, система отопления прошла пробные пуски успешно. Установлены все двери в квартиры и общие зоны, оштукатурены все МОП без финишной покраски, ведётся монтаж Пожарной сигнализации. В ближайшее время будут вставлены окна по одной линии. Ведутся работы по остеклению балконов.
- во второй секции ведутся работы по оштукатуриванию МОП (лестницы, холлы, лифтовые зоны с верхних этажей - вниз). Завершается установка радиаторов отопления в 1 и 2 секциях. . На нижних этажах секции работают электрики, собирают общедомовую электрощитовую. Система водоснабжения и канализации в секциях 1 и 2 полностью смонтированы.
Мусоропроводы в 1 и 2 секциях не установлены, пока не пришли. Поставка лифтов ожидается после праздников, после согласования сроков с монтажниками, которые будут заниматься лифтами.
Левел Академическая
Скидка 35% + 5% при подписании ДДУ до 31.05.2026. Дом сдан. Ключи в день покупки.
ПодробнееЖК ВЕЙВ. Квартал бизнес-класса
Квартиры по ценам прошлого! Собственная набережная с парком. Рассрочка. м. Борисово
ПодробнееЛевел Войковская
Скидка 15% + 5% при подписании ДДУ до 31.05.2026. Жилой комплекс бизнес-класса.
ПодробнееЛевел Мичуринский
Скидка 35% + 5% при подписании ДДУ до 31.05.2026. В 10 минутах от метро «Мичуринский проспект».
ПодробнееЖК Лучи. 5 мин. до м. Солнцево.
Квартиры по ценам прошлого! Зеленое окружение. Район ЗАО. м.Солнцево
ПодробнееЛевел Звенигородская
Скидка 30% + 5% при подписании ДДУ до 31.05.2026. Виды на реку и Москва-Сити.
ПодробнееЛевел Бауманская
Скидка 35% + 5% при подписании ДДУ до 31.05.2026. Дом сдан.
ПодробнееЛевел Нижегородская
Скидка 35% + 5% при подписании ДДУ до 31.05.2026. 10 минут пешком до метро «Нижегородская».
ПодробнееЛевел Павелецкая Сити
Скидка 15% + 5% при подписании ДДУ до 31.05.2026. Жилой комплекс бизнес-класса.
Подробнее
