Я не совсем понимаю зачем при приёме нужен какой-то специальный приёмщик. Неужели жильцы сами не могут проверить. Просто подойти к этому вопросу более щепетильно. Если есть проблемы, они же на поверхности будут. Отметите их и поправите. В общем не понимаю я))
Если будет около 50...100 замечаний, то как считаете успеют в полной мере исправить за месяц?
Это не кажется, а так и есть.
Везде разрешено приводить кого угодно. Но Гранель может ссылаться на пандемию и из-за этого впускать только собственников.
Может их спец сам заразный. Он в день с массой людей контактирует))
Нужно приемщика нарядить в противогаз)
И самим в противогазе явиться.

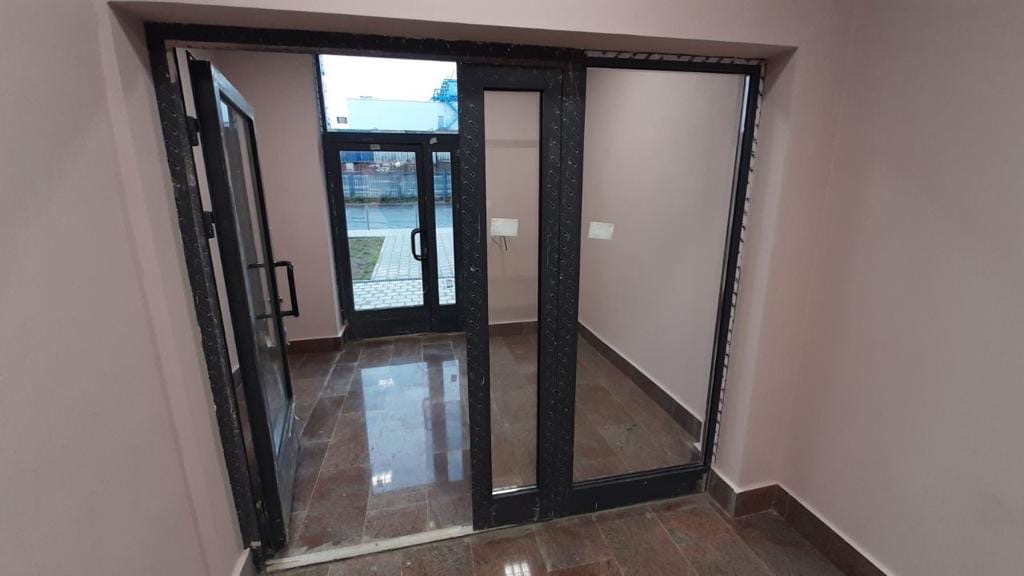

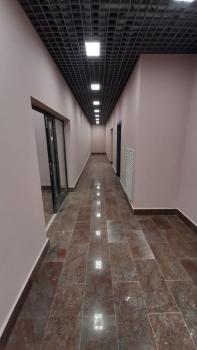

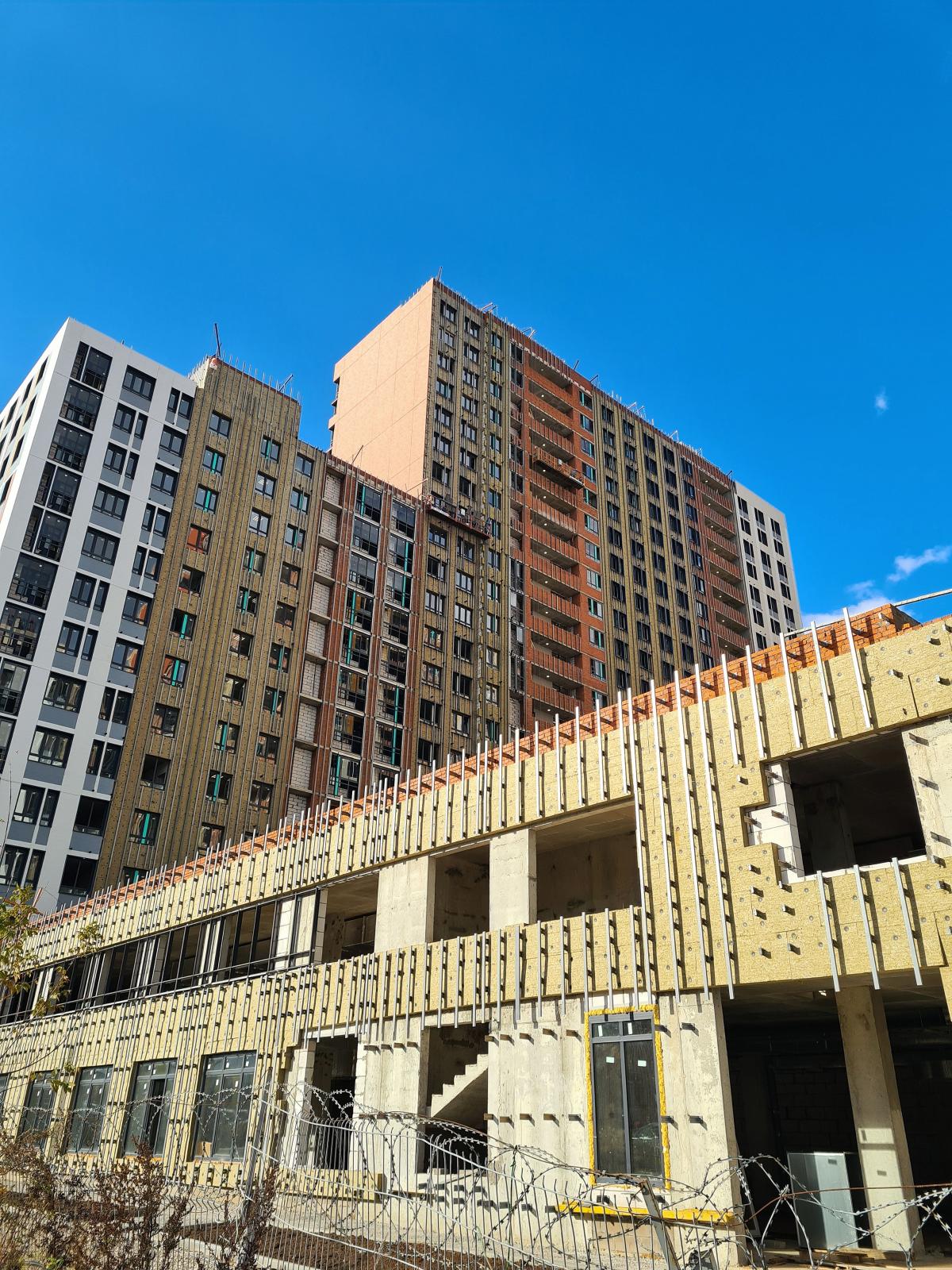

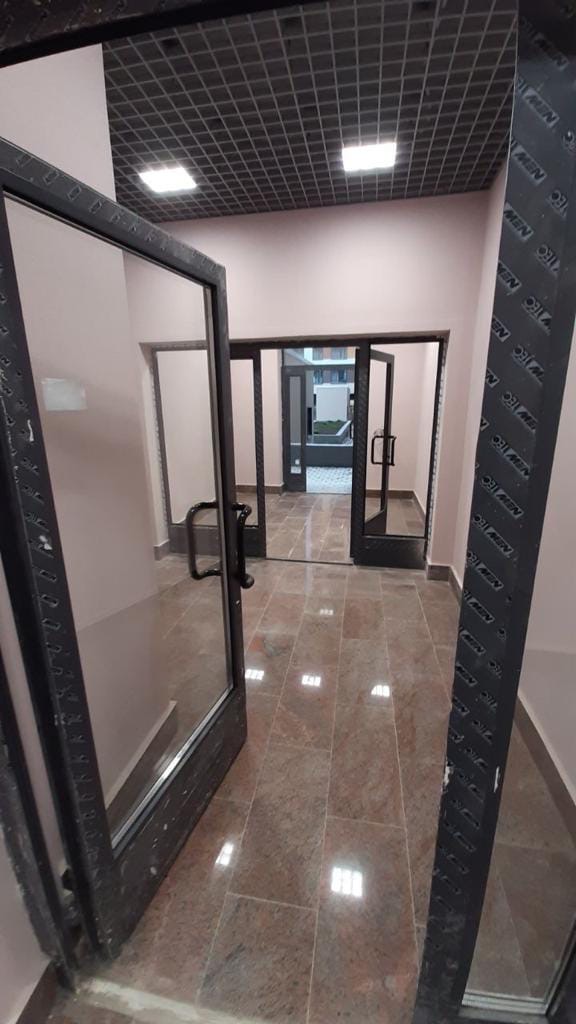

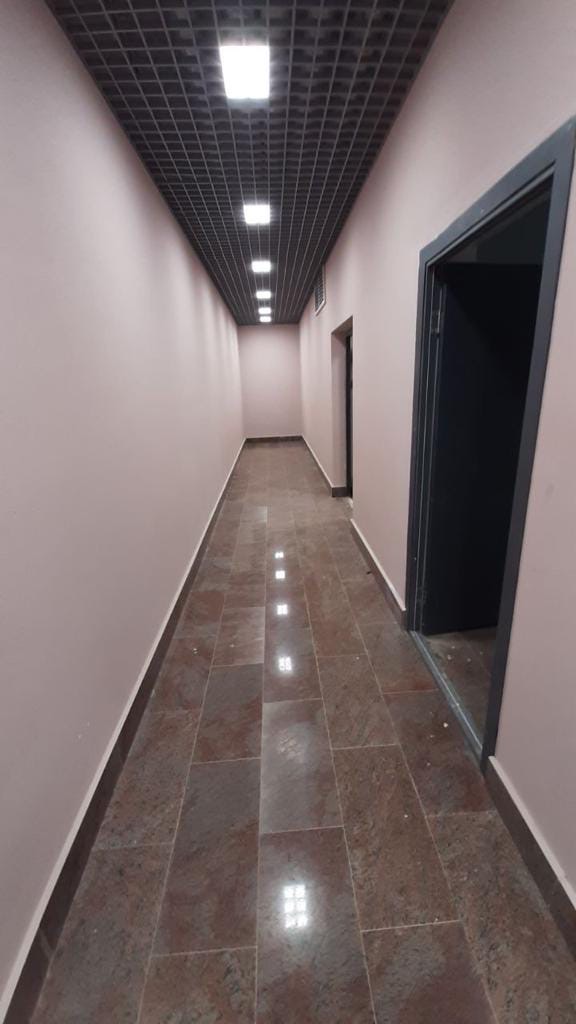

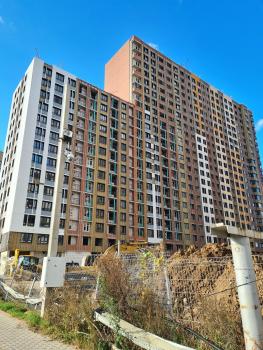

Сегодня Гранель выложил информацию о ходе строительства. Такое ощущение, что в 1 и 2 корпусе работают по 2-3 человека максимум, динамика ну просто днище, даже в 1 корпусе работы сильно замедлились.

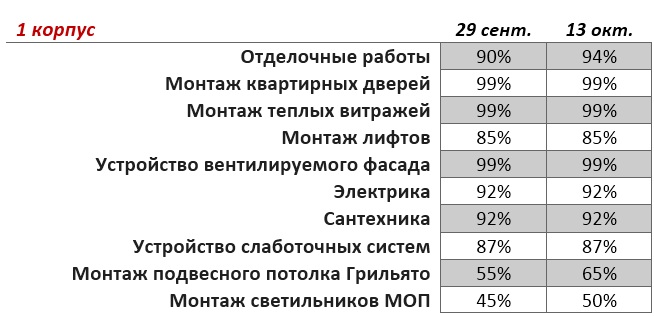

1 корпус, динамика за 2 недели
2 корпус, динамика за 2 недели
У 3 корпуса средняя динамика, но в этом году достроить его 100% не успеют.
4 корпус почти догнал 2 корпус, даже готовность фасада у него уже ощутимо выше.
А теперь внимание:
Я извиняюсь, ЧТО Б%№?
То есть во 2 корпусе, который должен быть уже 2 недели как достроен, до сих пор не начали монтаж лифтов, а в 4 корпусе уже больше половины сделано?
Я правильно понимаю, что эти лифты принадлежат 2 корпусу?
Я ранее предлагала массово закидать ген. директора письмами, однако, предложение потерялось. Astula и SAT, есть ли возможность куда-то пожаловаться на срыв сроков и нецелевое использование средств дольщиков? Это уже откровенное кидалово от Гранель за наш счет быстрее достраивать 4 корпус.
Сегодня Гранель выложил информацию о ходе строительства. Такое ощущение, что в 1 и 2 корпусе работают по 2-3 человека максимум, динамика ну просто днище, даже в 1 корпусе работы сильно замедлились.
Скажите, где Гранель публикует эту информацию?
У 3 корпуса средняя динамика, но в этом году достроить его 100% не успеют.
4 корпус почти догнал 2 корпус, даже готовность фасада у него уже ощутимо выше.
Я извиняюсь, ЧТО Б%№?
То есть во 2 корпусе, который должен быть уже 2 недели как достроен, до сих пор не начали монтаж лифтов, а в 4 корпусе уже больше половины сделано? Я правильно понимаю, что эти лифты принадлежат 2 корпусу?
Я ранее предлагала массово закидать ген. директора письмами, однако, предложение потерялось. Astula и SAT, есть ли возможность куда-то пожаловаться на срыв сроков и нецелевое использование средств дольщиков? Это уже откровенное кидалово от Гранель за наш счет быстрее достраивать 4 корпус.
Я правильно понимаю, что эти лифты принадлежат 2 корпусу?
Я ранее предлагала массово закидать ген. директора письмами, однако, предложение потерялось. Astula и SAT, есть ли возможность куда-то пожаловаться на срыв сроков и нецелевое использование средств дольщиков?
В четвертый корпус вошёл один большой инвестор (или не один) и денег в нём тоже уже не мало. И есть мнение, что форсируют его именно по "просьбе" этого инвестора.
Так что скорее всего нецелевое тут только расходование рабочей силы, которая у гранеля ограничена. Ну и свои деньги потом на неустойки израсходуют, но тут уж сами виноваты.
Сегодня Гранель выложил информацию о ходе строительства. Такое ощущение, что в 1 и 2 корпусе работают по 2-3 человека максимум, динамика ну просто днище, даже в 1 корпусе работы сильно замедлились.
У 3 корпуса средняя динамика, но в этом году достроить его 100% не успеют.
4 корпус почти догнал 2 корпус, даже готовность фасада у него уже ощутимо выше.
Я извиняюсь, ЧТО Б%№?
То есть во 2 корпусе, который должен быть уже 2 недели как достроен, до сих пор не начали монтаж лифтов, а в 4 корпусе уже больше половины сделано? Я правильно понимаю, что эти лифты принадлежат 2 корпусу?
Я ранее предлагала массово закидать ген. директора письмами, однако, предложение потерялось. Astula и SAT, есть ли возможность куда-то пожаловаться на срыв сроков и нецелевое использование средств дольщиков? Это уже откровенное кидалово от Гранель за наш счет быстрее достраивать 4 корпус.
Начнем с лифтов, если они в монтаже то максимум кому они сейчас могут принадлежать подрядчику или в лучшем случае заказчику, если они торг 12 и СФ акцептовали уже.
Что касается того можно ли попробовать повлиять на ситуацию с динамикой строит ответ - да в какой то степени можно. Как это сделать - составить письмо и отправить веерно по инстанциям и в местн муниципалитет.Как бы уже неоднократно на форуме все пошагово публиковали, те для тех у кого подгорает весь инструментарий кому как и что писать уже давно есть в тч и рыбы писем, тут осталось проявить активность, составить письмо и направить. Ничего нового.
Для тех кому не сильно подгорает спокойно ждать просрочки от застройщика и далее вопрос профильным юристам в работу отдавать, пусть их отрабатывают в законодательной плоскости. Тут главное с правильным пакетом докум выходить, чтобы те кто снимает сейчас в ожидании статью расходов на затраченную аренду отбили через суд и здесь опять же предстоит персональное действие каждого дольщикк в плотном контакте с юристами которым вы доверяете.
Вообще со сроками тут больная тема и на мой взгляд застройщик сам под собой сук пилит и теряет в одном из самых сильных своих компонентов, ведь ещё пару тройку месяцев и они устойчиво будут иметь на своей репутации слоган - что НЕ СДАЮТ В СРОК.
Проект «Северный порт» от LEGENDA.
Старт продаж новой очереди! Квартиры от 15,5 млн ₽ с видом на воду и парки. Скидка до 15%.
ПодробнееЖК ВЕЙВ. Квартал бизнес-класса
Семейные квартиры с панорамными окнами от 19,9 млн ₽! Своя набережная. Рассрочка. м. Борисово
ПодробнееЖК ПОРТЛЕНД в Печатниках. Дом у реки
95% квартир с видом на реку. 21 метр от квартиры до воды. Квартиры от 18,6 млн ₽. Ключи в этом году
ЮТУ на Северо-Западе Москвы
Семейные квартиры с кладовыми и гардеробными от ТОЧНО. Скидка до 15% в марте.
