А если серьезно, какой график строительства? Мне для прогноза завершения стройки этих данных не хватает. Пытаюсь мат.модель построить и спрогнозировать дату завершения работ.
А если серьезно, какой график строительства? Мне для прогноза завершения стройки этих данных не хватает. Пытаюсь мат.модель построить и спрогнозировать дату завершения работ.
Мат модель - звучит заманчиво и.. смешно. Рита! подскажу как построить "модель" гораздо проще. Считаете количество этажей, которые выше первого - не типового (на него тратится больше времени), на фотке и сравниваете с количеством этажей через неделю.
Если вы это сделаете, не прибегая к помощи нашего уважаемого Вгиковца, то увидите, что, сейчас на примере первого корпуса, получается приблизительно за неделю заливают этаж. Дальше - сама-сама..

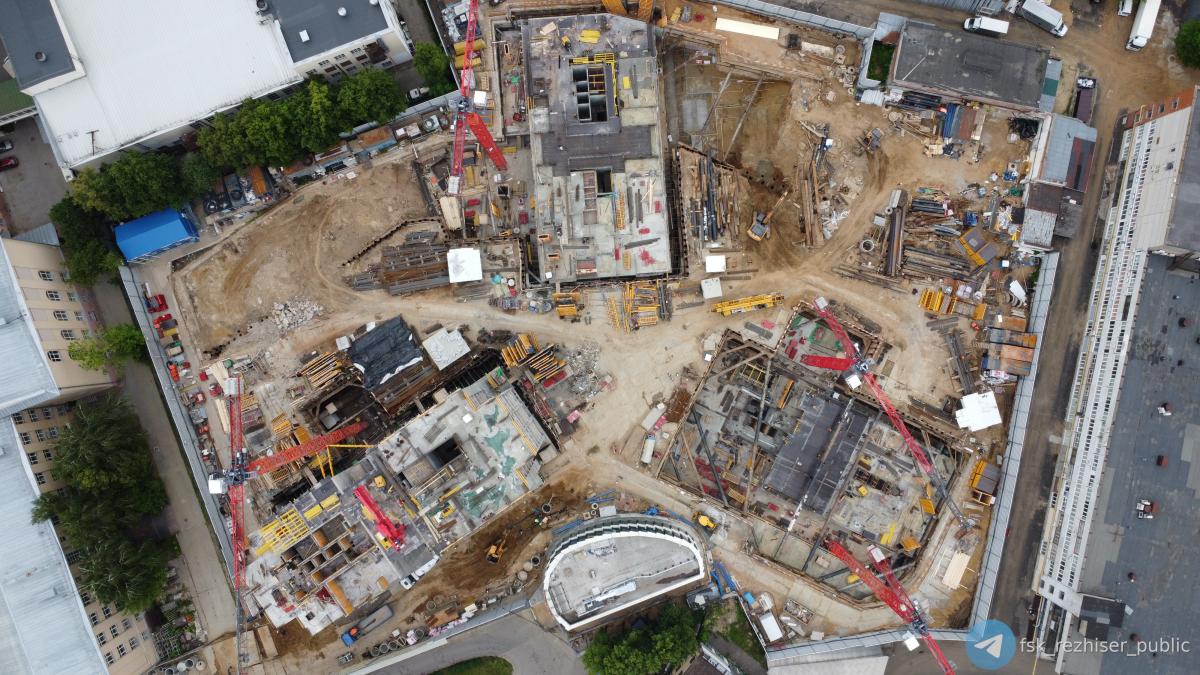

1й корпус - идут работы по возведению 6го этажа 2й секции и перекрытия 4го этажа 1й секции.
2й корпус - монолитные работы по возведению вертикальных элементов -1 этажа.
3й корпус - завершается монтаж башенного крана в районе маленькой парковки. Залита сердняя часть монолитной плиты. Выполнена бетонная подготовка приямков основания второго крана со стороны большой парковки.
1й корпус - Добавился еще один этаж. Пока идут стабильно в режиме 1 этаж в неделю.
2й корпус - Начался монтаж опалубки -1 этажа. Начали разработку котлована парковки между 2 и 3 корпусом.
3й корпус - Завершили заливку фундаментной плиты, завершили установку крана. (на данный момент уже залито основание под второй кран. Идет монтаж перекрытия -2 этажа.
1й корпус - Добавился еще один этаж. Пока идут стабильно в режиме 1 этаж в неделю.
2й корпус - Начался монтаж опалубки -1 этажа. Начали разработку котлована парковки между 2 и 3 корпусом.
3й корпус - Завершили заливку фундаментной плиты, завершили установку крана. (на данный момент уже залито основание под второй кран. Идет монтаж перекрытия -2 этажа.
Прикрепленные изображения: 4
Добрый день! спасибо за фото. А что такое "разработка котлована"?
1й корпус - Продолжаются работы на 7ом этаже (темп немного снизился)
2й корпус - Начали заливать перекрытие -1 этажа и продолжают возведение вертикальных элементов. Продолжаются работы по выборке котлована парковки.
3й корпус - Идет работа по вертикальным элементам -2 этажа. Выполнено бетонирование внешней стены маленькой части парковки. Залили стены шахты лифтов в приямке 5ой секции.
1й корпус - Продолжаются работы на 7ом этаже (темп немного снизился)
2й корпус - Начали заливать перекрытие -1 этажа и продолжают возведение вертикальных элементов. Продолжаются работы по выборке котлована парковки.
3й корпус - Идет работа по вертикальным элементам -2 этажа. Выполнено бетонирование внешней стены маленькой части парковки. Залили стены шахты лифтов в приямке 5ой секции.
Прикрепленные изображения: 4
Добрый вечер! Скажите, в на Троицу строители работать будут на площадке?
1й корпус - Ведутся работы на 8ом этаже. Первая секция начала догонять вторую. Смонтирован высотный бетононасос. Увеличили высоту башенного крана и дополнительно прикрепили его на уровне 6го этажа.
2й корпус - Завершаются работы по монтажу перекрытия -1 этажа. Идет бетонная подготовка плиты под 5й кран.
3й корпус - Завершена установка 4го крана. Залито перекрытия маленькой парковки. Ведутся работы по монтажу перекрытия -1го этажа.
Проект «Северный порт» от LEGENDA.
Беспроцентная рассрочка до конца строительства. Отделка TechnoBox. Скидка до 2,4 млн рублей до 28.02
ПодробнееДом "Обручева 30". 5 мин до м. Калужская
Я тебя люблю. У нас будет Обручева 30! Дом бизнес-класса. Панорамные виды. Действует рассрочка.
ПодробнееEmotion от ГК Основа
Бизнес-класс рядом с Москва-Сити. Видовые апартаменты с террасами. Увеличенная рассрочка 0%
ПодробнееПроект «LEGENDA Васильевского».
Квартиры от 12,2 млн рублей. Старт продаж последних корпусов. Скидка до 400 000 ₽ до 28.02.
от 12,2 млн руб
ЮТУ на Северо-Западе Москвы
Семейные квартиры с кладовыми и гардеробными от ТОЧНО. Скидка до 15% в феврале.
