Там, блин, уже 9 корпус готовый стоит, двор тоже сделали, а эти гости еще сомневаются, что его сдадут в срок. Во, народ.
Да о чем вы, тут прям ссылки на ПД скинули, а им и это как горох о стену. Так что не просите их об объективности. Старожилы форума уже давно на них внимания не обращают.
Да думаю, что не некоторые, а все. Другой мотивации сидеть на форуме ЖК к которому отношения не имеешь не вижу. Это же личное время, кто его будет тратить на такое неблагодарное дело за бесплатно?
Реклама. ЭМОУШН. Застройщик ГК ОСНОВА. Скидка до 17%. При 100% оплате. Сроки акции до 31.05.2026 г. Подробности проведения акции на сайте gk-osnova.ru/emotion. Проектная декларация на сайте наш.дом.рф
ЭМОУШН от ГК Основа
Бизнес-класс рядом с Москва-Сити. Видовые апартаменты с террасами. Скидки в мае до 17%
Реклама. Рекламодатель и Застройщик ООО «Специализированный Застройщик «Сокольнический Вал 2А», ИНН 9718108889. Ипотека предоставляется банком-партнером ПАО «ВТБ», лицензия банка Nº 1000. Ставка от 0,1% годовых на первые 12 мес. при выполнении условий программы. Срок кредита от 1 года до 30 лет. Первоначальный взнос от 20,1%. Платеж 43 000 р./мес. возможен при покупке квартиры стоимостью 19 млн руб, с первоначальным взносом 20,1% в течение первых 12 месяцев. Подробности на сайте solos.moscow и на сайте банка: https://www.vtb.ru/personal/ipoteka/novostrojki/. Проектная декларация наш.дом.рф. Не является публичной офертой.
Платеж от 43 000 руб./мес.
Квартиры бизнес-класса, с обзорным видом 270° у парка "Сокольники". Приватный и безопасный двор.
Приношу свои извинения. Я не знал, что могут сократить на 2 года первоначальный срок. К вам лично вопросов нет.
Ничего страшного, хорошо, что прояснили вопрос.
Но вообще практика такая существует у всех застройщиков. Не знаю всех деталей того, как рассчитывают срок строительства, но видимо закладывают всегда побольше на случай форс-мажоров всяких. И когда видят-понимают, что сроки реализации выполняются, то вот сокращают. Тут главное, что они сократили и в них уложились)
Даже если они мотивированы тем, что новостройки не любят, это не изменит того, что все можно проследить по камерам, как стройка идет, сколько рабочих, сравнить отчеты на прогресс за месяц. Никто не откажется от своей квартиры тут или от покупки просто прочитав сообщение на форуме. Это еще и бессмысленные сообщения, вот я о чем.
Но вообще практика такая существует у всех застройщиков. Не знаю всех деталей того, как рассчитывают срок строительства, но видимо закладывают всегда побольше на случай форс-мажоров всяких. И когда видят-понимают, что сроки реализации выполняются, то вот сокращают. Тут главное, что они сократили и в них уложились)
Я понимаю заложить 3-6 месяцев, но 2 года, для меня стало откровением;)
Соседи, есть свежие фотографии внутренней отделки?

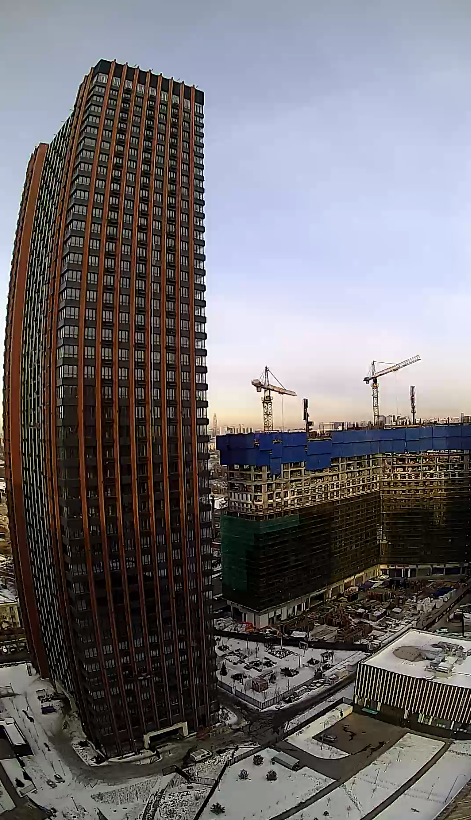

Фоток пока нет в отчёте, но есть информация по результатам работ за ноябрь.
- устраивают наружные сети теплоснабжения (ввод в здание) — 40% (+ 20%);
- возводят монолитные стены и колонны 19-го этажа (+ 5);
- устраивают плиты перекрытия 18-го этажа (+ 4);
- ведут работы по каменной кладке наружных и внутренних стен и перегородок надземной части здания — 30% (+ 10%);
- устанавливают кронштейны, утепляют фасад и устраивают его подсистемы — 12% (+ 5%);
- завершили каменную кладку внутренних стен и перегородок подземной части корпуса (+ 5%).
Продолжают устраивать внутренние инженерные коммуникации: отопление, вентиляцию, пожаротушение, водоснабжение, электрическую и слаботочную системы. Разводку систем провели до 14-го этажа. Ведем отделочные работы в технических помещениях подземной части корпуса, устраиваем полы в паркинге.
Фоток пока нет в отчёте, но есть информация по результатам работ за ноябрь.
- устраивают наружные сети теплоснабжения (ввод в здание) — 40% (+ 20%);
- возводят монолитные стены и колонны 19-го этажа (+ 5);
- устраивают плиты перекрытия 18-го этажа (+ 4);
- ведут работы по каменной кладке наружных и внутренних стен и перегородок надземной части здания — 30% (+ 10%);
- устанавливают кронштейны, утепляют фасад и устраивают его подсистемы — 12% (+ 5%);
- завершили каменную кладку внутренних стен и перегородок подземной части корпуса (+ 5%).
Продолжают устраивать внутренние инженерные коммуникации: отопление, вентиляцию, пожаротушение, водоснабжение, электрическую и слаботочную системы. Разводку систем провели до 14-го этажа. Ведем отделочные работы в технических помещениях подземной части корпуса, устраиваем полы в паркинге
Фоток пока нет в отчёте, но есть информация по результатам работ за ноябрь.
- устраивают наружные сети теплоснабжения (ввод в здание) — 40% (+ 20%);
- возводят монолитные стены и колонны 19-го этажа (+ 5);
- устраивают плиты перекрытия 18-го этажа (+ 4);
- ведут работы по каменной кладке наружных и внутренних стен и перегородок надземной части здания — 30% (+ 10%);
- устанавливают кронштейны, утепляют фасад и устраивают его подсистемы — 12% (+ 5%);
- завершили каменную кладку внутренних стен и перегородок подземной части корпуса (+ 5%).
Продолжают устраивать внутренние инженерные коммуникации: отопление, вентиляцию, пожаротушение, водоснабжение, электрическую и слаботочную системы. Разводку систем провели до 14-го этажа. Ведем отделочные работы в технических помещениях подземной части корпуса, устраиваем полы в паркинге.
Я правильно понимаю, что цифра в скобках - это количество этажей, которые за месяц возвели? Пять штук?
Видели новость? "Десятый последний дом "Сердца" за этот год вырос из-под земли аж на 20 этажей. Сейчас стройка кипит и внутри и снаружи: продолжаются монолитные работы, возводятся стены и перегородки, утепляются фасады, монтируются коммуникации. Разводка инженерных систем уже сделана до 14 этажа."
Компания Донстрой получила разрешение на ввод в эксплуатацию корпуса 9 в проекте комплексного освоения территории «Сердце Столицы» на Шелепихинской набережной. Таким образом, жилой комплекс завершен на 88% — девелопер уже сдал более 720 тыс. кв. м недвижимости из 814 тыс. запланированных. Будущие жители переедут в современный квартал, полностью готовый для проживания.
Сегодня идут работы на площадке последнего, десятого корпуса «Сердца Столицы» площадью около 92,6 тыс. кв. м. В нем запланирована 1 071 квартира. Сейчас выполнено 60% монолитных конструкций здания, 21% черновой отделки межквартирных коридоров и лифтовых холлов. В продаже осталось только 40 лотов площадью от 28,4 до 109,7 кв. м. В основном это видовые квартиры на верхних этажах. Минимальная цена — 17,4 млн руб.
Бухтели по поводу 10 корпуса, я точно помню, потому что там прицепились к количеству рабочих на доме. Таких даже сдача соседнего корпуса ни в чём не уверит))
Бухтели по поводу 10 корпуса, я точно помню, потому что там прицепились к количеству рабочих на доме. Таких даже сдача соседнего корпуса ни в чём не уверит))
Да, если честно, я сам не верил что застрой справится. Когда молодцы, тогда молодцы!
ЖК ВЕЙВ. Квартал бизнес-класса
Квартиры по ценам прошлого! Собственная набережная с парком. Рассрочка. м. Борисово
ПодробнееЛевел Звенигородская
Скидка 30% + 5% при подписании ДДУ до 31.05.2026. Виды на реку и Москва-Сити.
ПодробнееИнсайдер. Апарт-комплекс бизнес-класса
Видовые апартаменты от 14,3 млн ₽, м. Тульская. Ключи уже в 2026
ПодробнееЛевел Войковская
Скидка 15% + 5% при подписании ДДУ до 31.05.2026. Жилой комплекс бизнес-класса.
ПодробнееЛевел Бауманская
Скидка 35% + 5% при подписании ДДУ до 31.05.2026. Дом сдан.
ПодробнееЛевел Мичуринский
Скидка 35% + 5% при подписании ДДУ до 31.05.2026. В 10 минутах от метро «Мичуринский проспект».
ПодробнееЛевел Академическая
Скидка 35% + 5% при подписании ДДУ до 31.05.2026. Дом сдан. Ключи в день покупки.
ПодробнееЭМОУШН от ГК Основа
Бизнес-класс рядом с Москва-Сити. Видовые апартаменты с террасами. Скидки в мае до 17%
ПодробнееКвартиры с отделкой от 6,8 млн ₽
ЖК Пушкино Град. Скидка в мае до 12%. Детский сад и школа. В 45 мин. от центра Москвы. Сдача 2026г.
ПодробнееПлатеж от 43 000 руб./мес.
Квартиры бизнес-класса, с обзорным видом 270° у парка "Сокольники". Приватный и безопасный двор.
ПодробнееЛевел Павелецкая Сити
Скидка 15% + 5% при подписании ДДУ до 31.05.2026. Жилой комплекс бизнес-класса.
ПодробнееЖК Лучи. 5 мин. до м. Солнцево.
Квартиры по ценам прошлого! Зеленое окружение. Район ЗАО. м.Солнцево
ПодробнееЛевел Нижегородская
Скидка 35% + 5% при подписании ДДУ до 31.05.2026. 10 минут пешком до метро «Нижегородская».
Подробнее
