Разные моменты на стройке бывают-была проблема с фундаментом - сдвинут срок. Срок как прописали, так его могут и сдвинуть. Право дольщиков, в этом случае требовать определенных преференций от застройщика или подать в суд. Была информация в прессе, что 50% жилья в подмосковье сдается с небольшой задержкой, примерно в квартал, что я думаю, не особо критично.
Если есть где жить, то квартал может и не критично, если снимаешь, то приятного мало. Но сейчас можно все эти расходы заложить в иск на неустойку. Но тут будет намного больше чем квартал, посмотрите сколько они сами закладывали в график и уже перенесли на полгода свой же срок, который тут на форуме обозначили в разделе "вопросы к застройщику".

Могут делать. По их графику они уже должны стены в третьем корпусе выкладывать в марте. Вот и прикиньте существенный сдвиг или нет.
график все же не документ с печатью и носит скорее информационный характер. Работы по примерному графику могут вестись как с опережением, так и отставанием. Единственная для нас актуальная дата - это дата получения ключей - июль 2019 года. Напомню, что в январе 2018 года на втором корпусе был всего один этаж, через четыре месяца уже одиннадцать. Очень неплохо. Опираясь на этот темп, можем надеяться, что если на третьем задержка и будет, то она будет незначительна. Не будьте наивны - нужно ориентироваться на существующие темпы строительства и даты определенные в ладу а не примерные планы строительства, на которых даже печать не стоит
Если есть где жить, то квартал может и не критично, если снимаешь, то приятного мало. Но сейчас можно все эти расходы заложить в иск на неустойку. Но тут будет намного больше чем квартал, посмотрите сколько они сами закладывали в график и уже перенесли на полгода свой же срок, который тут на форуме обозначили в разделе "вопросы к застройщику".
не пойму сейчас вашего возмущения, срок получения ключей уже наступил? Стройка стоит? В вопросах к застройщику такого графика нет и он его не размещал. Причём дольщик, который его разместил, сразу сказал, что график носит очень обобщенный характер и прямого отношения к непосредственному осуществлению закреплённых этапов стройки не имеет.
Кстати, сегодня начали на третьем начали заливать фундамент. Ну и еще, напоследок - положительный момент для застройщика - по его данным и данным Росреестра за апрель было продано более 50 квартир - не зря они решили сами заняться продажами.
Если есть где жить, то квартал может и не критично, если снимаешь, то приятного мало. Но сейчас можно все эти расходы заложить в иск на неустойку. Но тут будет намного больше чем квартал, посмотрите сколько они сами закладывали в график и уже перенесли на полгода свой же срок, который тут на форуме обозначили в разделе "вопросы к застройщику".
В вопросах к застройщику этого графика нет. Его выкладывал дольщик здесь на форуме. При этом график без каких-либо печатей и носит не официальный, а ознакомительный характер. Так что опираться на этот график, как официальный документ, я вам очень не советую)
В вопросах к застройщику этого графика нет. Его выкладывал дольщик здесь на форуме. При этом график без каких-либо печатей и носит не официальный, а ознакомительный характер. Так что опираться на этот график, как официальный документ, я вам очень не советую)
Вероятно девушка имела ввиду что в застройщик ответил, что сдача 3 корпуса в 4 квартале 2018, а сейчас этот срок уже обозначен как июль 2019.
не пойму сейчас вашего возмущения, срок получения ключей уже наступил? Стройка стоит? В вопросах к застройщику такого графика нет и он его не размещал. Причём дольщик, который его разместил, сразу сказал, что график носит очень обобщенный характер и прямого отношения к непосредственному осуществлению закреплённых этапов стройки не имеет.
А с чего вы взяли что этот дольщик вообще что-то сказал? ))) По-моему там просто график. Но в любом случае этот график не являлся каким-то инсайдом, его не раз публиковали, да и действительно можно было и в офисе получить. Разве что теперь застройщик понял, что в график уже не укладывается никак, особенно по третьему корпусу.

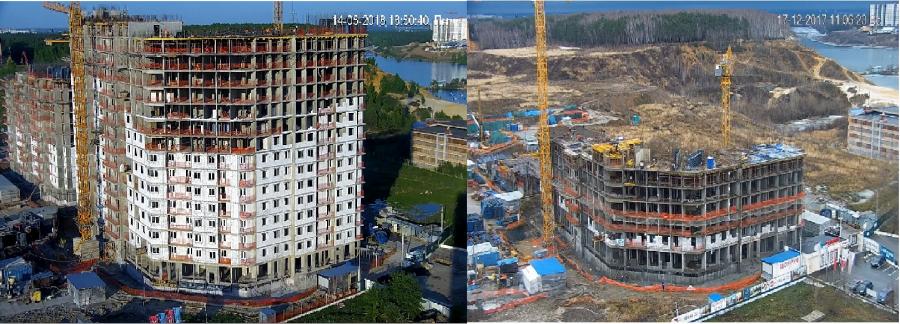

Вот фото от 26 января 2017 года первый этаж монолита первого корпуса. Сейчас май 2018 и коробку пока не добили.
В 17-м году они построили на первом только пять этажей, на втором один. Так что это не показатель. Основную часть построили за 4 месяца 2018 года - 11 этажей на первом и 10 на втором корпусе. Не вижу проблем построить за 8-10 месяцев весь третий корпус - направив на него все силы после окончания монолитных работ на первых двух в сентябре-октябре 2018 года.
В 17-м году они построили на первом только пять этажей, на втором один. Так что это не показатель. Основную часть построили за 4 месяца 2018 года - 11 этажей на первом и 10 на втором корпусе. Не вижу проблем построить за 8-10 месяцев весь третий корпус - направив на него все силы после окончания монолитных работ на первых двух в сентябре-октябре 2018 года.
За год 5 этажей???? Этого я не знала. Ужас, какой. А кто может прогарантрировать, что они сохранят этот темп? завтра бац и опять в год по пять этажей, раз такое уже было.
За год 5 этажей???? Этого я не знала. Ужас, какой. А кто может прогарантрировать, что они сохранят этот темп? завтра бац и опять в год по пять этажей, раз такое уже было. Гарантирует проектное финансирование Сбербанка, в районе 5 млрд - они его как раз до конца семнадцатого и ждали.
За год 5 этажей???? Этого я не знала. Ужас, какой. А кто может прогарантрировать, что они сохранят этот темп? завтра бац и опять в год по пять этажей, раз такое уже было. Гарантирует проектное финансирование Сбербанка, в районе 5 млрд - они его как раз до конца семнадцатого и ждали.

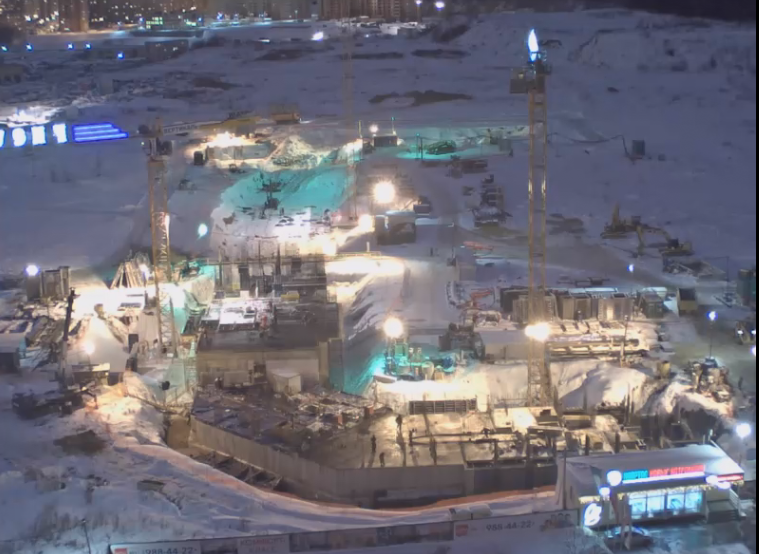

А что ж это проектное финансирование на третий корпус не распространяется?Там сегодня опять пусто, если по камере судить.
ОСТРОВ. КВАРТАЛ-КУРОРТ
Последний премиальный квартал на первой линии побережья. Стартовые цены. Виды на воду. Запад Москвы
ПодробнееЖК "Headliner" бизнес-класс от 18,8 млн
Квартиры рядом с Москва-Сити с видом на набережную. 2 минуты от метро Шелепиха. Скидки до 12%
ПодробнееЖК hideOUT — премиум-класс от 30,7 млн ₽
Cкидка до 20% при 100% оплате. Захватывающие виды на Москва-Сити, Лужники и МГУ.
ПодробнееVictory Park Residences в Парке Победы
Скидка до 20%. Готовые квартиры с премиальной отделкой. Престижный район. Рассрочка 0% на 2 года.
ЖК ТАТЕ. Выгода до 9,8 млн ₽
Скидка 15%. Квартиры премиум-класса от 18,2 млн ₽. Исторический район Москвы.
от 18 млн руб.
