"у нас грандиозная новость: мы закончили монолит. ю-ху! из восьми кранов на стройке осталось только два, чтобы доделать кровлю, но и они уедут к концу марта. в остальном все идет по накатанной: фасад растет, инженерные сети разветвляются. примерно так же все продолжится до мая, когда мы возьмемся за благоустройство и внутреннюю отделку. как говорится,

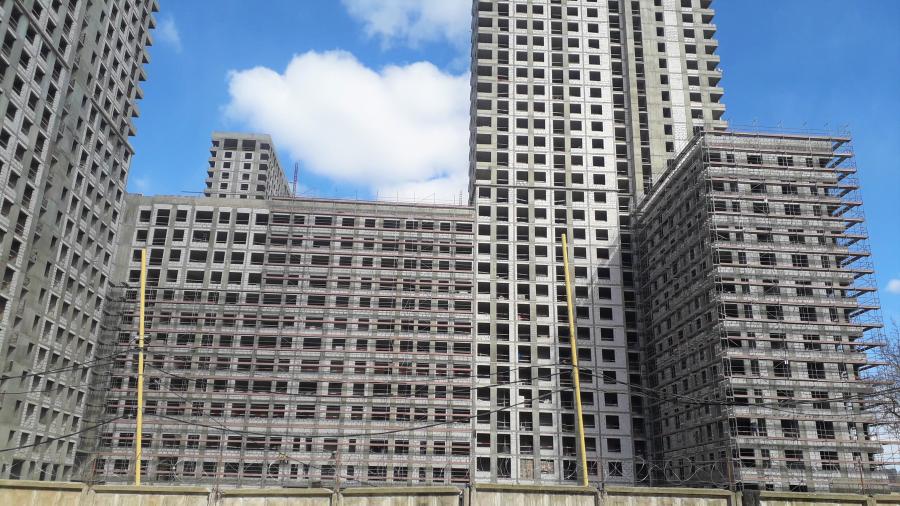

По состоянию на 22 марта 2020 г. идёт установка строительных лесов почти на всех низкоэтажных секциях, монтаж крепёжных элементов для фасада на секции 6 корпуса 1, демонтаж последнего крана у корпуса 1:
В корпусе 1 на секции №1 полностью завершена каменная кладка и кровельные работы. Осуществляется устройство системы водоснабжения, отопления и пожаротушения, осуществляется монтаж лифтовых кабин. На секции №2 каменная кладка на уровне 20-29 этажей, осуществляется устройство внутренних перегородок, а также стояков системы пожаротушения на уровне 10-29 этажей, отопления, канализации на уровне 1-10 этажа, вентиляция и воздуховодов - 2-10 этажа.
На секции №3, №4 каменная кладка на уровне 8-13 этажей, каменная кладка кровли завершена, осуществляется устройство системы пожаротушения, отопления, канализации. На секции №5 каменная кладка на уровне 17-29 этажа, осуществляются работы по электрике -- монтаж клипс под кабель в МОП, а также устройство вентиляции и воздуховодов. На секции № 6 каменная кладка завершена, монтаж лифтов также завершен, выполнен монтаж лесов для обустройства фасада.
В корпус 2 на секциях №1 и №2 полностью завершена каменная кладка. Также завершен монтаж лифтов. Ведутся кровельные работы. На секции № 3 каменная кладка на уровне 15-29 этажей. На секции №4, №5 каменная кладка на уровне 8-13 этажа, кровельные работы завершены, осуществляется монтаж лифтовых шахт, выполняется монтаж лесов для обустройства фасада. На секции №6 каменная кладка на уровне 15-29 этажей, ведутся кровельные работы. На всех секциях корпуса 2 осуществляется монтаж системы водоснабжения, канализации и пожаротушения, а также работы по обустройству электрики.
В корпусе № 3 на секциях №1, №2 и №3 каменная кладка на уровне 5-12 этажей, ведутся кровельные работы -- устройство пароизоляции и гидроизоляции, монтаж лифтов – установка направляющих, осуществляется монтаж стояков канализации и пожаротушения
Строителей вообще нет на площадке запустение, где все люди?
В окнах на фото видно строителей)) Просто пока фасады не делают, поэтому и не видно их. Одни леса ставят, другие балконы во 2-м корпусе монтируют, третьи какие-нибудь кровельные работы доделывают. Может еще просто ранним утром фото сделаны. Мне кажется из-за коронавируса стройка точно не встанет, если вы об этом.
По состоянию на 29.03.2020 г. коронавирус стройку не остановил, рабочие видны на фасаде и внутри, слышны звуки сверления и забивания, в основном в корпусе 1 секция 6:
По состоянию на 29.03.2020 г. коронавирус стройку не остановил, рабочие видны на фасаде и внутри, слышны звуки сверления и забивания, в основном в корпусе 1 секция 6:
а есть ли гарантии что не остановят строительство с сегодняшнего дня?
Квартиры в Новороссийске от 5,6 млн ₽.
Квартиры возле моря с террасами. Вид на горы. Ремонт в подарок! Идеальное место для семьи и отдыха.
ПодробнееКлубный дом бизнес-класса «Monodom Line»
Готовые квартиры с семейными планировками от 80,2 м². Дом сдан, ключи в день сделки!
ПодробнееКомплекс бизнес-класса Monodom Art
Исторический район на Васильевском острове. Виды на Финский залив. Окна в пол. Успейте забронировать!
ПодробнееЖК «Публицист». Рядом сосновый бор.
Квартиры с отделкой от 4,7 млн руб. 20 минут на машине до ВДНХ. Дворы со всесезонным озеленением.
ПодробнееПроект «Северный порт» от LEGENDA.
Беспроцентная рассрочка до конца строительства. Отделка TechnoBox. Скидка до 5,8 млн рублей до 31.12
ЮТУ на Северо-Западе Москвы
Квартиры бизнес-класса в видом на воду от ТОЧНО. Новогодняя скидка до 20%
