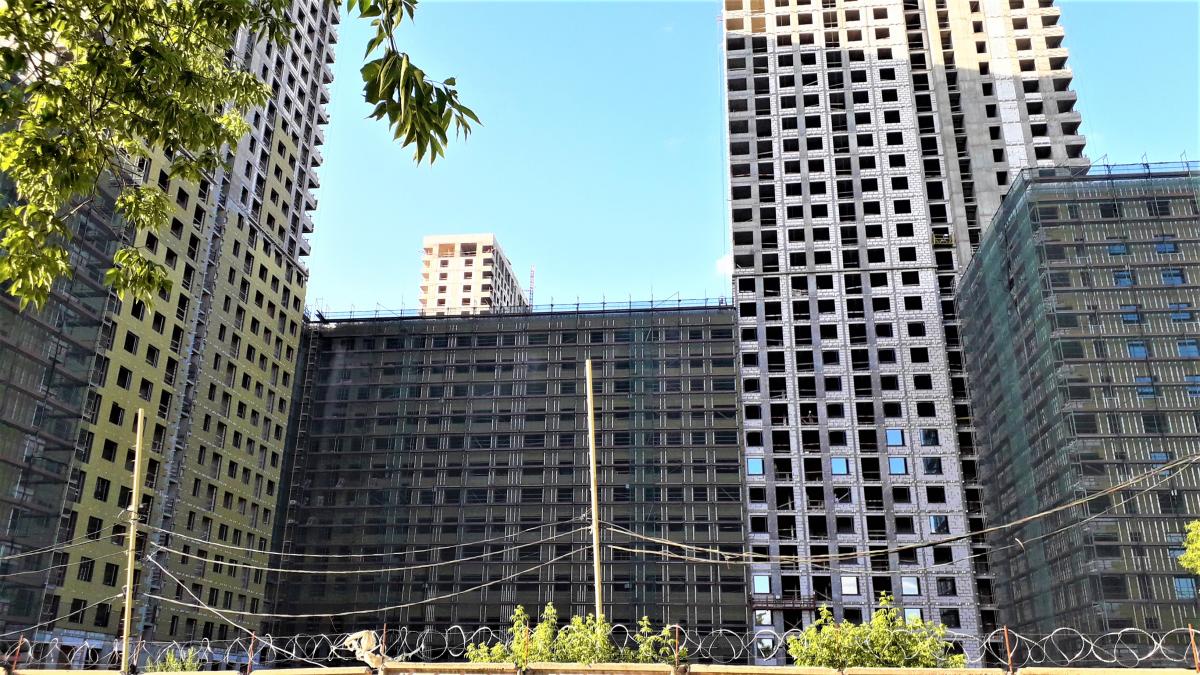

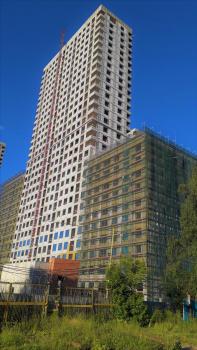

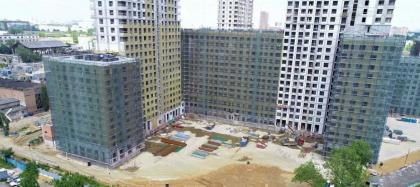

"В первой секции корпуса №1 полностью завершена каменная кладка и кровельные работы, устройство вертикальных стояков системы пожаротушения, отопления, канализации, а также монтаж лифтового оборудования. На фасаде осуществляется монтаж кронштейнов и утеплителя.
Во второй секции завершен монтаж системы пожаротушения, горячего и холодного водоснабжения. Каменная кладка ведется на уровне 30 этажа, устройство системы отопления -- на уровне 23-29 этажа, канализации -- на уровне 10 этажа, вентиляции -- на уровне 12 этажа. Одновременно ведутся электромонтажные работы, включая разметку розеточной сети в квартирах и монтаж освещения.
В секциях №3 и №4 завершены кровельные работы и устройство системы пожаротушения. Каменная кладка ведется на уровне 13-15 этажей. Осуществляется монтаж системы отопления, канализации, устройство лифтов и вентиляции. В секции №5 каменная кладка осуществляется на уровне 22-29 этажей, установка оконных профилей 4-15 этажей. Строители ведут работы по электрике, а также устройству и системы водоснабжения, вентиляции и воздуховодов. В секции № 6 завершена каменная кладка и монтаж лифтов, на фасаде осуществляется монтаж утеплителя и оконных рам.
В секциях №1 и №2 второго корпуса завершена каменная кладка, монтаж лифтов, устройство системы водоснабжения, пожаротушения и отопления. В рамках электромонтажных работ осуществляется прокладка кабеля в местах общего пользования. В секции № 3 каменная кладка ведется на уровне 20-29 этажа. В секциях №4 и №5 -- на уровне 12-13 этажей, здесь завершены кровельные работы и монтаж лифтовых шахт. В настоящее время выполняется монтаж лесов для обустройства фасада и установка оконных профилей. В секции №6 ведется каменная кладка на уровне 22-29 этажей, а также кровельные работы. Во всех секциях второго корпуса осуществляется монтаж системы водоснабжения, канализации и пожаротушения, а также работы по электрике и устройству вентиляции.
В секциях №1, №2 и №3 третьего корпуса завершены кровельные работы и монтаж лифтового оборудования, каменная кладка -- на завершающей стадии. Осуществляется монтаж системы канализации и пожаротушения, а также работы по электрике и устройству вентиляции. На фасаде выполнен монтаж лесов, ведется установка оконных профилей."
"В первой секции корпуса №1 полностью завершена каменная кладка и кровельные работы, устройство вертикальных стояков системы пожаротушения, отопления, канализации, а также монтаж лифтового оборудования. На фасаде осуществляется монтаж кронштейнов и утеплителя.
Во второй секции завершен монтаж системы пожаротушения, горячего и холодного водоснабжения. Каменная кладка ведется на уровне 30 этажа, устройство системы отопления -- на уровне 23-29 этажа, канализации -- на уровне 10 этажа, вентиляции -- на уровне 12 этажа. Одновременно ведутся электромонтажные работы, включая разметку розеточной сети в квартирах и монтаж освещения.
В секциях №3 и №4 завершены кровельные работы и устройство системы пожаротушения. Каменная кладка ведется на уровне 13-15 этажей. Осуществляется монтаж системы отопления, канализации, устройство лифтов и вентиляции. В секции №5 каменная кладка осуществляется на уровне 22-29 этажей, установка оконных профилей 4-15 этажей. Строители ведут работы по электрике, а также устройству и системы водоснабжения, вентиляции и воздуховодов. В секции № 6 завершена каменная кладка и монтаж лифтов, на фасаде осуществляется монтаж утеплителя и оконных рам.
В секциях №1 и №2 второго корпуса завершена каменная кладка, монтаж лифтов, устройство системы водоснабжения, пожаротушения и отопления. В рамках электромонтажных работ осуществляется прокладка кабеля в местах общего пользования. В секции № 3 каменная кладка ведется на уровне 20-29 этажа. В секциях №4 и №5 -- на уровне 12-13 этажей, здесь завершены кровельные работы и монтаж лифтовых шахт. В настоящее время выполняется монтаж лесов для обустройства фасада и установка оконных профилей. В секции №6 ведется каменная кладка на уровне 22-29 этажей, а также кровельные работы. Во всех секциях второго корпуса осуществляется монтаж системы водоснабжения, канализации и пожаротушения, а также работы по электрике и устройству вентиляции.
В секциях №1, №2 и №3 третьего корпуса завершены кровельные работы и монтаж лифтового оборудования, каменная кладка -- на завершающей стадии. Осуществляется монтаж системы канализации и пожаротушения, а также работы по электрике и устройству вентиляции. На фасаде выполнен монтаж лесов, ведется установка оконных профилей."
прежде всего мы заботимся о благосостоянии наших граждан
Изучите все условия кредита (займа) на сайте в соответствующем разделе. Оцените свои финансовые возможности и риски. Застройщик ООО «СЗ «ЛБМ Инжиниринг». ИНН: 7714985758. Не является публичной офертой. Ипотеку предоставляет АО «Альфа-Банк». ПСК от 8,534% до 20,366% ставка 5% на первые 24 месяцев, далее ПСК от 25,858% до 28,685% ставка 25,39%. Первоначальный взнос от 30,1%, срок кредита от 3 до 30 лет. Программа действует при покупке квартиры у партнёра АО «Альфа-Банк» при сумме кредита от 600 т. до 70 млн руб. при наличии личного страхования заемщика. Подробнее на alfabank.ru. АО «Альфа-Банк», ген. лицензия ЦБ РФ №1326 от 16.01.2015. Подробная информация и условия предоставления кредита на сайте www.rakurs.moscow. Проектная декларация на сайте наш.дом.рф.
Rakurs — квартиры в ипотеку. Всем клиентам
ПСК 8,534%-20,366%. Ипотека 5%. Детский сад и школа рядом с домом. Инфраструктура для всей семьи. Изучите все условия кредита (займа) на сайте в соответствующем разделе. Оцените свои финансовые возможности и риски.
Застройщик: ООО «СЗ ЖК КИТ». ИНН: 5029178772. Проектная декларация на нашдом.рф. При условии первоначального взноса не менее 20%. Срок рассрочки до 12 месяцев. Предложение действительно до 30.06.25г. Скидки до 15% действуют на выделенный пул квартир. Акция действительна до 30.06.2025 г. Предложение распространяется на выделенный пул квартир. Акция не является публичной офертой и не суммируется с другими предложениями.
ЖК "КИТ-2"
20 мин. до м. Комсомольская. Скидки до 15%. Приватный двор без машин. Рассрочка от застройщика 0%
Реклама. Рекламодатель и застройщик ООО Специализированный Застройщик "Лидер". ИНН 6659155222. ОГРН 1076659008799. Проектная декларация на сайте наш дом.рф
Старт продаж ЖК «UltimaCity» – от 16,5 млн ₽
Бизнес-класс в 2 мин до метро «Южный порт», 5 мин до благоустроенной набережной Москвы-реки.
"итак, мы начали утеплять фасады минеральной ватой. это жесткий материал из каменных волокон, нарезанный прямоугольниками. его крепят на монолит в два слоя в шахматном порядке, а потом поверх него устанавливают фасад.
толщина обоих слоев — 18 сантиметров. это как если бы ты надел на себя 18 пуховиков uniqlo или завернулся в 6 одеял.
в общем, вата — это как термос: зимой удерживает тепло, летом не дает дому нагреться. еще за температуру в квартире отвечают окна. их способность удерживать тепло зависит от толщины стеклопакета и наполнения – внутри может быть воздух или специальный газ. еще есть прозрачные энергосберегающие покрытия для стекол — в balance будут как раз такие."
"итак, мы начали утеплять фасады минеральной ватой. это жесткий материал из каменных волокон, нарезанный прямоугольниками. его крепят на монолит в два слоя в шахматном порядке, а потом поверх него устанавливают фасад.
толщина обоих слоев — 18 сантиметров. это как если бы ты надел на себя 18 пуховиков uniqlo или завернулся в 6 одеял.
в общем, вата — это как термос: зимой удерживает тепло, летом не дает дому нагреться. еще за температуру в квартире отвечают окна. их способность удерживать тепло зависит от толщины стеклопакета и наполнения – внутри может быть воздух или специальный газ. еще есть прозрачные энергосберегающие покрытия для стекол — в balance будут как раз такие."
Конечно будут) Наверное с каким-то умыслом оставляют угловые стыки на потом, может там какая-то особая конструкция должна быть. Надо у менеджера поинтересоваться)) Будем следить в 4 глаза
Новости от Баланса о работах в корпусе 1 секции 1:
"встречай самые свежие новости прямиком со строительной площадки жк balance!
ура, в первой секции первого корпуса мы полностью завершили каменную кладку и кровельные работы! а еще закончили монтаж горизонтальной разводки холодного и горячего водоснабжения по полу.
но это еще не все. в первой секции установили лифты, смонтировали розеточные сети в квартирах и завершили монтаж кабельных лотков в местах общего пользования.
сейчас занимаемся фасадными работами: монтируем кронштейны, утепляем фасады и устанавливаем стеклопакеты.
совсем скоро мы вернемся с новостями о других секциях. stay tuned."
ЖК"Мессиер 18" в г.Климовск. Дома готовы
Квартиры с продуманными планировками в зеленом районе. Развитая инфраструктура. Есть White Box.
ПодробнееИзучите все условия кредита (займа) на сайте в соответствующем разделе. Оцените свои финансовые возможности и риски.
Rakurs — квартиры в ипотеку. Всем клиентам
ПСК 8,534%-20,366%. Ипотека 5%. Детский сад и школа рядом с домом. Инфраструктура для всей семьи.
ПодробнееИзучите все условия кредита (займа) на сайте в соответствующем разделе. Оцените свои финансовые возможности и риски.
Клубный дом бизнес-класса «Monodom Line»
Готовые квартиры с семейными планировками от 78,8 м². Дом сдан, ключи в день сделки!
ПодробнееЖК "КИТ-2"
20 мин. до м. Комсомольская. Скидки до 15%. Приватный двор без машин. Рассрочка от застройщика 0%
ПодробнееСтарт продаж ЖК «UltimaCity» – от 16,5 млн ₽
Бизнес-класс в 2 мин до метро «Южный порт», 5 мин до благоустроенной набережной Москвы-реки.
ПодробнееСтарт продаж бизнес-центра класса "А"
Старт продаж! Бизнес-центр класса "А" «AFI2B Tagilskaya» на востоке Москвы. Офисы от 230 000 ₽/м²
ПодробнееЖК hideOUT — премиум-класс от 30,2 млн ₽
Рассрочка 0% до 36 мес. ПВ от 20%. Захватывающие виды на Москва-Сити, Лужники и МГУ.
ПодробнееСтарт продаж жилого проекта Solos!
Квартиры бизнес-класса у парка «Сокольники». ПСК 8,534%-20,366%. Ипотека 5% на 2 года. Всем клиентам
Изучите все условия кредита (займа) на сайте в соответствующем разделе. Оцените свои финансовые возможности и риски.
