Да что вы к динамике прицепились? Они идут с опережением плана на пару месяцев.
График прописан в проектной декларации, там 20% готовности 3 квартал (сентябрь 2023). По проектной декларации считается по трате бюджета (а котлован прям самый дорогой) и по строительной готовности (20% - выйти выше уровня земли).
Почему никто не читает документы, но делает какие то выводы?
Большинство вопросов по качеству к ПИК именно из за технологий ускорения стройки, к примеру они стены привозят с уже установленными окнами и при транспортировке эти окна страдают.

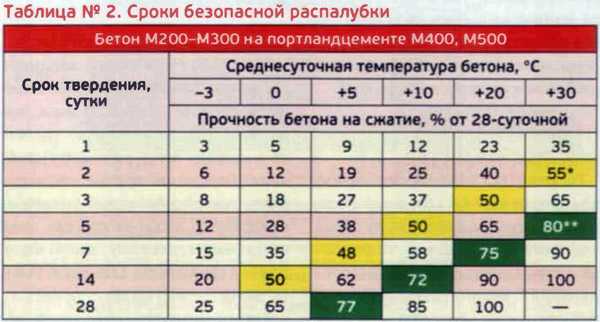

Кстати, в топовом проекте ПИК - Формы пошли трещины по плите из за несоблюдения технологий. Они там отстают и строят быстро чтоб наверстать. Опалубку снимают через 24-28 часов вместо минимальных 72. И нагружают поверхности не дожидаясь пока бетон застынет.
Поэтому советую внимательно следить за тем что у вас
Кстати, в топовом проекте ПИК - Формы пошли трещины по плите из за несоблюдения технологий. Они там отстают и строят быстро чтоб наверстать. Опалубку снимают через 24-28 часов вместо минимальных 72. И нагружают поверхности не дожидаясь пока бетон застынет.
Поэтому советую внимательно следить за тем что у вас
Реклама. ЭМОУШН. Застройщик ГК ОСНОВА. Скидка до 17%. При 100% оплате. Сроки акции до 31.05.2026 г. Подробности проведения акции на сайте gk-osnova.ru/emotion. Проектная декларация на сайте наш.дом.рф
ЭМОУШН от ГК Основа
Бизнес-класс рядом с Москва-Сити. Видовые апартаменты с террасами. Скидки в мае до 17%
Реклама. Рекламодатель и Застройщик ООО «Специализированный Застройщик «Сокольнический Вал 2А», ИНН 9718108889. Ипотека предоставляется банком-партнером ПАО «ВТБ», лицензия банка Nº 1000. Ставка от 0,1% годовых на первые 12 мес. при выполнении условий программы. Срок кредита от 1 года до 30 лет. Первоначальный взнос от 20,1%. Платеж 43 000 р./мес. возможен при покупке квартиры стоимостью 19 млн руб, с первоначальным взносом 20,1% в течение первых 12 месяцев. Подробности на сайте solos.moscow и на сайте банка: https://www.vtb.ru/personal/ipoteka/novostrojki/. Проектная декларация наш.дом.рф. Не является публичной офертой.
Платеж от 43 000 руб./мес.
Квартиры бизнес-класса, с обзорным видом 270° у парка "Сокольники". Приватный и безопасный двор.
Кстати, в топовом проекте ПИК - Формы пошли трещины по плите из за несоблюдения технологий. Они там отстают и строят быстро чтоб наверстать. Опалубку снимают через 24-28 часов вместо минимальных 72. И нагружают поверхности не дожидаясь пока бетон застынет.
Поэтому советую внимательно следить за тем что у вас
Кстати, в топовом проекте ПИК - Формы пошли трещины по плите из за несоблюдения технологий. Они там отстают и строят быстро чтоб наверстать. Опалубку снимают через 24-28 часов вместо минимальных 72. И нагружают поверхности не дожидаясь пока бетон застынет.
Поэтому советую внимательно следить за тем что у вас
Так у ПИКа уже было такое на Барклая 6, хоть это и не топовый проект, но факт остается фактом. Так что ничего удивительного, если честно. Тут хоть и очень медленно идут, но тоже могут порядком накосячить. Стройке восьмой месяц, а сделано с гулькин нос.
Так у ПИКа уже было такое на Барклая 6, хоть это и не топовый проект, но факт остается фактом. Так что ничего удивительного, если честно. Тут хоть и очень медленно идут, но тоже могут порядком накосячить. Стройке восьмой месяц, а сделано с гулькин нос.
Да сделано то как раз нормально, 0 этап на берегу реки всегда долог, капитал групп около 2-х лет работает по бадаевскому
И в Форсте уже все этажи готовы.
Почему у нас по Портленду должно быть иначе, если застройщик один? Не пойму.
Может, в Форсте 1 этаж и занял 7 месяцев, я не знаю, не следил так тщательно, как Владимир. Но у них и ключи раньше срока будут получать, чем по договору.
Так что с чем-чем, а с соблюдением сроков по строительству у застройщика норм все.
Может, в Форсте 1 этаж и занял 7 месяцев, я не знаю, не следил так тщательно, как Владимир. Но у них и ключи раньше срока будут получать, чем по договору.
Так что с чем-чем, а с соблюдением сроков по строительству у застройщика норм все.
А я о чем.Просто кому-то лишь бы волну негатива нагнать, а там не расти трава, правда это или плод чьего-то воображения. Более конкретно можно будет говорить только по факту готовности. А на сегодняшний момент я ничего критичного не вижу.
Может, в Форсте 1 этаж и занял 7 месяцев, я не знаю, не следил так тщательно, как Владимир. Но у них и ключи раньше срока будут получать, чем по договору.
Так что с чем-чем, а с соблюдением сроков по строительству у застройщика норм все.
Конечно! Они если опаздывают забивают на строительные нормы. Последите внимательно
Да куда вы торопитесь? Посмотрите, сколько времени занял 1 этаж по Форсту, они потратили 7 месяцев
А меж тем у Форста все этажи уже построены и делают внутренние работы. Так что я за свою квартиру в Портленде и по срокам ее сдачи вообще не переживаю.
Так котлован всегда так. Всегда 0 этап самый долгий. Сваи забивают и дальше месяца три оценивают что с грунтом происходит. Тут еще вода рядом. Я как бы проблемы особо со сроком не вижу. Форма за год ровно отлила что Форст в 20 этажей что дом для переселенцев в 30. При этом и в том и в том параллельно сразу стены возводили
Не вижу ничего плохого, что самый важный нулевой этап делают так основательно и тщательно. Как говорится, чем крепче фундамент, тем прочнее и надежнее будет дом
Не вижу ничего плохого, что самый важный нулевой этап делают так основательно и тщательно. Как говорится, чем крепче фундамент, тем прочнее и надежнее будет дом
А меж тем у Форста все этажи уже построены и делают внутренние работы. Так что я за свою квартиру в Портленде и по срокам ее сдачи вообще не переживаю.
И очень зря, что не переживаете. Смотрю манагеров сюда набежало очень много и это не спроста. Нужно же как то успокаивать дольщиков, которые за 8 месяцев не видят никакого результата на стройке.
И очень зря, что не переживаете. Смотрю манагеров сюда набежало очень много и это не спроста. Нужно же как то успокаивать дольщиков, которые за 8 месяцев не видят никакого результата на стройке.
Я вот дольщик и не переживаю. Или должен переживать?
Посмотрите на Левел Южнопортовый, им примерно 10 месяцев понадобилось, чтобы прийти к тому, к чему Портланд за 8 пришёл
Не вижу ничего плохого, что самый важный нулевой этап делают так основательно и тщательно. Как говорится, чем крепче фундамент, тем прочнее и надежнее будет дом
Ну конечно пусть года три строят нулевой этап, а все остальное за пол года сделают. На каждый период работ, выделяется свое время. Для этого и существует график работ, который должны соблюдать строители. Но тут видно, что уже прилично с него выбились.
Понятное дело, что тут есть люди, которые немного приукрашивают картину и которые при любых обстоятельствах будут писать, что все хорошо. Но темпы говорят сами за себя. За 8 месяцев работ, сделали минимальное количество работ.
Понятное дело, что тут есть люди, которые немного приукрашивают картину и которые при любых обстоятельствах будут писать, что все хорошо. Но темпы говорят сами за себя. За 8 месяцев работ, сделали минимальное количество работ.
Forst понадобилось 7-8 месяцев, чтобы выйти на уровень 1 этажа
Portland понадобилось 7-8 месяцев, чтобы выйти на уровень 1 этажа
Level Южнопортовая готовили фундамент примерно 10 месяцев
Левел Академическая
Чёрная пятница. Скидка 40%. Дом сдан. Ключи в день покупки.
ПодробнееЛевел Нижегородская
Чёрная пятница. Скидка 40%. 10 минут пешком до метро «Нижегородская».
ПодробнееКвартиры с отделкой от 6,8 млн ₽
ЖК Пушкино Град. Скидка в мае до 12%. Детский сад и школа. В 45 мин. от центра Москвы. Сдача 2026г.
ПодробнееЛевел Войковская
Чёрная пятница. Скидка 25% Семейный проект бизнес-класса. Большой выбор удобных планировок и развитая внутренняя инфраструктура.
ПодробнееЖК Лучи. 5 мин. до м. Солнцево.
Квартиры по ценам прошлого! Зеленое окружение. Район ЗАО. м.Солнцево
ПодробнееЭМОУШН от ГК Основа
Бизнес-класс рядом с Москва-Сити. Видовые апартаменты с террасами. Скидки в мае до 17%
ПодробнееИнсайдер. Апарт-комплекс бизнес-класса
Видовые апартаменты от 14,3 млн ₽, м. Тульская. Ключи уже в 2026
ПодробнееЛевел Звенигородская
Чёрная пятница. Скидка 40%. Виды на реку и Москва-Сити.
ПодробнееПлатеж от 43 000 руб./мес.
Квартиры бизнес-класса, с обзорным видом 270° у парка "Сокольники". Приватный и безопасный двор.
ПодробнееЖК ВЕЙВ. Квартал бизнес-класса
Квартиры по ценам прошлого! Собственная набережная с парком. Рассрочка. м. Борисово
ПодробнееЛевел Мичуринский
Чёрная пятница. Скидка 40%. В 10 минутах от метро «Мичуринский проспект».
ПодробнееЛевел Павелецкая Сити
Чёрная пятница. Скидка 20%. Жилой комплекс бизнес-класса.
ПодробнееЛевел Бауманская
Чёрная пятница. Скидка 40%. Проект бизнес-класса рядом с набережной Яузы. Дом сдан.
Подробнее
