Динамика строительства ЖК «Инновация»

Опрос: Довольны ли вы к 2021 году динамикой строительства?

Довольны ли вы к 2021 году динамикой строительства?

  1. не доволен динамикой второго корпуса (120 голосов [%])

    Процент голосов: %

  2. не доволен динамикой первого корпуса (13 голосов [%])

    Процент голосов: %

  3. не доволен динамикой третьего корпуса (12 голосов [%])

    Процент голосов: %

  4. доволен динамикой первого корпуса (8 голосов [%])

    Процент голосов: %

  5. доволен динамикой третьего корпуса (8 голосов [%])

    Процент голосов: %

  6. доволен динамикой второго корпуса (5 голосов [%])

    Процент голосов: %

  7. доволен динамикой 5-го корпуса (0 голосов [%])

    Процент голосов: %

  8. не доволен динамикой 5-го корпуса (0 голосов [%])

    Процент голосов: %

Голосовать Гости не могут голосовать
  • Назад
  • Страница 165 из 193
  • 163
  • 164
  • 165
  • 166
  • 167
  • Вперед

Какой вы момент отправите? Про 2 пачки утеплителя на крыше? Отправьте тогда сразу фото рабочего, он там штукатурку кладёт без маски. Ржать будут одинаково.

Неее, там другие ракурсы более сочные есть и немножко про другое;) Но странно видеть вашу занозчивость по отношению к косякам в ЖК в котором типа вы сами будете жить. Я тут на форуме в течении более года уже столько народу пересмотрел кто на шлак в домах готов и других подбивают на это, что вы тут оригинальностью не отличись.
PS
А про Новую Ригу не берите близко к сердцу/не обижайтесь то что я написал, просто вам в лоб расклад дал , дальше смотрите сами и рискуйте своей или может даже заемной котлетой.

Скорее всего приложат максимум усилий, чтоб сдать неготовые дома в декабре. Будут обещать, что УК всё доделает (ну просто мамой клянёмся), только примите свои квадратные метры.


В таком случае имхо лучше взыскивать с них разницу в сторону уменьшения цены за некачественно сданный объект.
Мне например очень важны сроки, поэтому исправить недостатки я и сам смогу, но за их счёт.
  • Olga7 и mccinet это нравится
Объявления

Основная масса дольщиков 1ой очереди строительства сильно не переживает за срок из того что я лично вижу (по крайней мере я не слышал о том чтобы в ответственный за контроль сроков и качества Стройнадзор МО кто-то писал за посл пару мес какой-либо запрос).
Со стороны видно, дадут возможность застройщику нормально и полнокомплектно достроить дом, подвести на него коммуникации пусть и с просрочкой, а далее за неустойкой по просрочке потом в суд, в целом такой цивилизованный вариант взаимодействия вырисовывается в рамках ФЗ-214.


Кто-нибудь знает, есть претенденты по подаче коллективных исков к застройщику?
Имхо это намного удобнее, чем по отдельности

Кто-нибудь знает, есть претенденты по подаче коллективных исков к застройщику?
Имхо это намного удобнее, чем по отдельности

А вы подать хотите?) В третьем то все ок - только во втором проблемы по готовности.

Дом Rakurs. Квартиры от 72 000р. в месяцДетский сад и школа рядом с домом. Инфраструктура для всей семьи. Дом у м. Октябрьское поле.
БЦ NOON — офисы от 20,7 млн ₽ за 63,3 м²Деловое пространство в ЮВАО рядом с м. Окская!

Приемка квартир у каждого будет индивидуальная - говорим про то чтобы каждый кто вызывает приемщиков минимум проверил дефекты грубые на своей площадке (протечки, промерзания, перегревы, трещины и т.п.)

Коллективный иск - суд срезает большую сумму от иска сразу. Поэтому за косяки будем раздевать застройщика за его качество в наших квартирах индивидуальными исками... а вот за все что будет в МОПах - по каждому подьезду возможен коллективный иск жильцов подьезда

  • Mgb, Lone Star и bich1969 это нравится

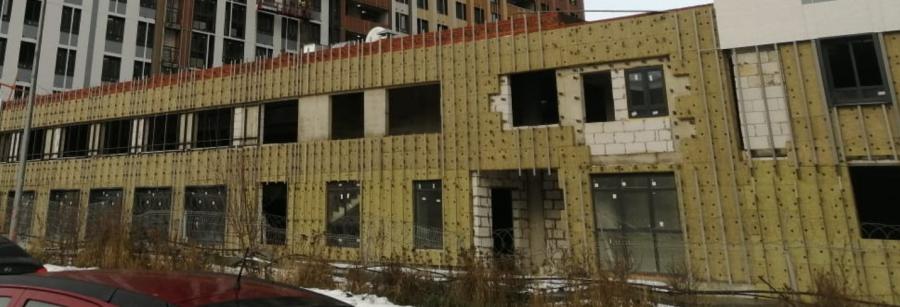

Если в таком виде или подобном попробуют нам сдать корпус и то что указано в ПД 31 декабря  - сотня писем от дольщиков сразу отправится в Надзор, Минстрой МО, а затем и Минстрой РФ если потребуется, ну а в дальнейшем если потребуется в прокуратуру - будем выяснять кто выдавал ЗОС, на соответствие какой ПД, на основании чего РНС получалось и т.д. и т.п. - весело проведем рождественские каникулы....  (ниже сегодняшнее фото вставки второго корпуса которая должна уже ЗоС получать чтобы 31 декабря передавать ключи от корпусов - уведомление о пробивке сроков дольщикам не направлялось)










Обратите внимание

Корпус 1: На сегодняшний день выполнение составляет:
Отделочные работы – 99%. Монтаж квартирных дверей – 99%. Монтаж теплых витражей – 100%. Монтаж лифтов – 98%. Устройство вентилируемого фасада – 100%. Электрика – 95%. Сантехника – 95%. Устройство гидроизоляции 2-й слой (кровля) – 100%. Устройство слаботочных систем – 90%. Монтаж подвесного потолка Грильято – 100%. Монтаж светильников МОП – 95%.

Корпус 2: Отделочные работы (штукатурка, шпаклевка, плитка) – 89%. Кладка ПГП – 98%. Кладка СКЦ и наружных стен – 100%. Монтаж противопожарных дверей – 85%. Монтаж квартирных дверей – 100%. Монтаж электрики и слаботочных систем – 90%. Монтаж сантехники – 88%. Устройство вентилируемого фасада – 83%. Устройство гидроизоляции (кровля 1 слой) – 98%. Устройство гидроизоляции (кровля 2 слой) – 14%. Монтаж вентиляции – 96%. Монтаж оконных блоков – 99%. Монтаж балконных блоков – 95%. Монтаж холодного остекления – 88%. Монтаж лифтов – 72%. Монтаж подвесного потолка Грильято – 82%. Монтаж светильников МОП – 60%.

Корпус 3: Монолитные работы по паркингу выполнены на 90%. Отделочные работы (штукатурка, шпаклевка, плитка) – 35%. Кладка ПГП – 90%. Кладка СКЦ – 98%. Кладка экранов лоджий – 90%. Кладка наружных стен - 98%. Монтаж противопожарных дверей – 3%. Монтаж квартирных дверей – 10%. Монтаж электрики – 68%. Монтаж слаботочных систем – 61%. Монтаж сантехники – 68%. Устройство вентилируемого фасада – 30%. Устройство гидроизоляции (кровля) – 50%. Монтаж вентиляции – 52%. Монтаж оконных блоков – 84%. Монтаж балконных блоков – 90%. Устройство стяжки по МОПам – 67%. Монтаж холодного остекления – 3%.

Корпус 4: Отделочные работы – 70%. Кирпичная кладка (лоджии) – 95%. Кладка ПГП – 85%. Кладка СКЦ – 90%. Монтаж квартирных дверей – 90%. Монтаж металлических дверей – 80%. Монтаж электрики – 90%. Монтаж слаботочных систем – 35%. Монтаж сантехнических систем – 70%. Монтаж систем вентиляции – 90%. Монтаж оконных блоков – 80%. Монтаж балконных блоков – 85%. Устройство кровли – 60%. Устройство фасада здания – 85%. Монтаж лифтового оборудования – 60%.

Корпус 1: На сегодняшний день выполнение составляет:
Отделочные работы – 99%. Монтаж квартирных дверей – 99%. Монтаж теплых витражей – 100%. Монтаж лифтов – 98%. Устройство вентилируемого фасада – 100%. Электрика – 95%. Сантехника – 95%. Устройство гидроизоляции 2-й слой (кровля) – 100%. Устройство слаботочных систем – 90%. Монтаж подвесного потолка Грильято – 100%. Монтаж светильников МОП – 95%.
Корпус 2: Отделочные работы (штукатурка, шпаклевка, плитка) – 89%. Кладка ПГП – 98%. Кладка СКЦ и наружных стен – 100%. Монтаж противопожарных дверей – 85%. Монтаж квартирных дверей – 100%. Монтаж электрики и слаботочных систем – 90%. Монтаж сантехники – 88%. Устройство вентилируемого фасада – 83%. Устройство гидроизоляции (кровля 1 слой) – 98%. Устройство гидроизоляции (кровля 2 слой) – 14%. Монтаж вентиляции – 96%. Монтаж оконных блоков – 99%. Монтаж балконных блоков – 95%. Монтаж холодного остекления – 88%. Монтаж лифтов – 72%. Монтаж подвесного потолка Грильято – 82%. Монтаж светильников МОП – 60%.
Корпус 3: Монолитные работы по паркингу выполнены на 90%. Отделочные работы (штукатурка, шпаклевка, плитка) – 35%. Кладка ПГП – 90%. Кладка СКЦ – 98%. Кладка экранов лоджий – 90%. Кладка наружных стен - 98%. Монтаж противопожарных дверей – 3%. Монтаж квартирных дверей – 10%. Монтаж электрики – 68%. Монтаж слаботочных систем – 61%. Монтаж сантехники – 68%. Устройство вентилируемого фасада – 30%. Устройство гидроизоляции (кровля) – 50%. Монтаж вентиляции – 52%. Монтаж оконных блоков – 84%. Монтаж балконных блоков – 90%. Устройство стяжки по МОПам – 67%. Монтаж холодного остекления – 3%.
Корпус 4: Отделочные работы – 70%. Кирпичная кладка (лоджии) – 95%. Кладка ПГП – 85%. Кладка СКЦ – 90%. Монтаж квартирных дверей – 90%. Монтаж металлических дверей – 80%. Монтаж электрики – 90%. Монтаж слаботочных систем – 35%. Монтаж сантехнических систем – 70%. Монтаж систем вентиляции – 90%. Монтаж оконных блоков – 80%. Монтаж балконных блоков – 85%. Устройство кровли – 60%. Устройство фасада здания – 85%. Монтаж лифтового оборудования – 60%.

Ну вот, во 2м проценты растут.
  • Евгений Рябов это нравится
Кто знает, квартирные двери под замену?

А вы подать хотите?) В третьем то все ок - только во втором проблемы по готовности.

Меня как раз-таки интересует второй корпус.

То есть по МОПам лучше заявлять коллективный иск?
Если уж подавать индивидуальный, то может быть туда сразу лучше претензии и по МОПам включать?

Кто знает, квартирные двери под замену?

Входные будут деревянные
Хотите-оставляйте.
  • Sibivlad, Новый Новоивановец, SAT74 и еще 1 это нравится

Кто знает, квартирные двери под замену?


Там консервным ключом открыть их можно..а ручки уже сейчас кое-где отваливаются(

Ну вот, во 2м проценты растут.


Просто в первом уже некуда расти. А во втором на гидроизоляцию кровли похоже совсем забили. Типа высоко - не видно. А про подключение сетей вообще ни слова. Или я не вижу?

То есть по МОПам лучше заявлять коллективный иск?
Если уж подавать индивидуальный, то может быть туда сразу лучше претензии и по МОПам включать?

МОПы - это общая собственность. Коллективная. Подавать по ней индивидуальные иски практически бессмысленно.

Просто в первом уже некуда расти. А во втором на гидроизоляцию кровли похоже совсем забили. Типа высоко - не видно. А про подключение сетей вообще ни слова. Или я не вижу?


А про подключение сетей информация не выкладывается, дабы не будоражить общественность. Такая завеса тайой. Романтики наши застройщики. Хотят народ приобщить к размышлению, рвзгадыванию тайн. Заботятся о нашем внутреннем мире. А нам все не так. Неблагодарные.
  • Astula79 это нравится

Просто в первом уже некуда расти. А во втором на гидроизоляцию кровли похоже совсем забили. Типа высоко - не видно. А про подключение сетей вообще ни слова. Или я не вижу?

Кровли уже есть (не видно под свалкой один слой или два) - но парапеты не покрыты . Снег сойдёт через пару дней если - крупным планом тогда все снимем

Кровли уже есть (не видно под свалкой один слой или два) - но парапеты не покрыты . Снег сойдёт через пару дней если - крупным планом тогда все снимем

Исходя из свежего вчерашнего отчёта по 2му корп , кровля ещё не готова. Ниже цифры по степени выполнения:
Устройство гидроизоляции (кровля 1 слой) – 98%. Устройство гидроизоляции (кровля 2 слой) – 14%.

Лично я этому счету по процентам не очень доверяю. Вчера ходил смотреть на сети, фото не выкладываю - за неделю внешне ничего не изменилось, людей нет:(

Лично я этому счету по процентам не очень доверяю. Вчера ходил смотреть на сети, фото не выкладываю - за неделю внешне ничего не изменилось, людей нет:(


Процент выполнененных работ не точный, "слегка" завышен!
  • SAT74 это нравится
  • Назад
  • Страница 165 из 193
  • 163
  • 164
  • 165
  • 166
  • 167
  • Вперед
Подписаться на форум в TelegramПодписаться на Telegram-бота
Ответить на тему
Представьтесь или авторизируйтесь,
чтобы получать уведомления об ответах и загружать файлы.

Прикрепить файлы

   Вы превысили квоту дискового пространства для вложенных файлов
