Всем привет из 2й очереди, а конкретно из домов 4 и 5. Сегодня я забрал заказное письмо на мое имя. В письме сообщается, что дома 4 и 5 отстают от графика строительства на 3 квартала.
Нет таких законов)
Мдаа, немног не повезло вам с баркли... в данном случае самое адекватное, что можно сделать это рассторгнуть с баркли договор (благо просрочку более 2-месяцев они сами в письме признали) и успеть забрать деньги...
И приглашают заключить доп соглашение. Подпись "С.М. Киселева"
С Новым гоадом.
По идее компания не имеет права в водить в заблуждение участников долевого строительства и должна постоянно сообщать о этапах строительства(увы законов сейчас не приведу).
Застройщик: ООО «СЗ ЖК КИТ». ИНН: 5029178772. Проектная декларация на нашдом.рф. При условии первоначального взноса не менее 20%. Срок рассрочки до 12 месяцев. Предложение действительно до 30.06.25г. Скидки до 15% действуют на выделенный пул квартир. Акция действительна до 30.06.2025 г. Предложение распространяется на выделенный пул квартир. Акция не является публичной офертой и не суммируется с другими предложениями.
ЖК "КИТ-2"
20 мин. до м. Комсомольская. Скидки до 15%. Приватный двор без машин. Рассрочка от застройщика 0%
За Вову-обещалкина и вставателя с колен не забудьте проголосовать в марте)))
Можно без политики? Сначала права покупают, взятки ППС дают, а потом ноете что Володя виноват? Чисто не там где убирают, а там где не мусорят, начните с себя и не гадьте в теме.
Можно без политики? Сначала права покупают, взятки ППС дают, а потом ноете что Володя виноват? Чисто не там где убирают, а там где не мусорят, начните с себя и не гадьте в теме.
Так если бы деньги никто не брал, то никто бы и не давал взятки. Потому что выбора больше нету, не дашь на лапу ничего не получишь.
Всем привет из 2й очереди, а конкретно из домов 4 и 5. Сегодня я забрал заказное письмо на мое имя. В письме сообщается, что дома 4 и 5 отстают от графика строительства на 3 квартала.
И приглашают заключить доп соглашение. Подпись "С.М. Киселева"
С Новым гоадом.
По идее компания не имеет права в водить в заблуждение участников долевого строительства и должна постоянно сообщать о этапах строительства(увы законов сейчас не приведу).
И я сегодня получил такое же. Доп. соглашение подписывать не буду, т.к. неустойку потом не получишь. Раз подписал, то с их задержкой согласен, претензий не имеешь.
[quote name="Евгения" post="688448" timestamp="1515654190"]На сайте новая проектная декларация: окончание строительства 1 очереди-1 квартал 2018. Но уже верится с трудом...[/quote В прессе информация о переносе на 2 квартал 2018, смотрите инет.
Что то ошибаются в новостях. Слышали шум, да не знают откуда. Была инфа о переносе срока сдачи второй очереди.
Срок окончания строительства ЖК «Медовая долина» в пос. Крекшино в ТиНАО перенесен на II квартал 2018 г., следует из материалов на сайте девелопера проекта - корпорации «Баркли».
«Окончание строительства - II квартал 2018 г.», - говорится в материалах.
В декабре 2017 г. газета «Ведомости» сообщила, что власти Москвы могут пожаловаться в прокуратуру на компанию «Баркли» из-за повторного переноса срока завершения строительства жилого комплекса «Медовая долина» площадью 150 тыс. кв. м.
Позже председатель правления корпорации «Баркли» Леонид Казинец сообщил Агентству городских новостей «Москва», что публикация газеты «Ведомости» не соответствует действительности и жилой комплекс «Медовая долина» будет сдан до конца 2017 г.
Срок окончания строительства ЖК «Медовая долина» в пос. Крекшино в ТиНАО перенесен на II квартал 2018 г., следует из материалов на сайте девелопера проекта - корпорации «Баркли».
«Окончание строительства - II квартал 2018 г.», - говорится в материалах.
Нет там ничего подобного. Только изменение проектной декларации от 10.01.2018 о том, что срок окончания строительства первой очереди перенесен на 1 (но не второй) квартал 2018 года.
Это Агенство городских новостей Москвы вещает.Не знаю откуда у них информация, может из Мосстройнадзора. Но я, честно говоря, расчитывала в марте кухню заказывать (у меня 1-й дом) и эта информация меня расстроила.
«Компания «Баркли» в течение месяца намерена завершить оформление всех необходимых документов для ввода первой очереди объекта в эксплуатацию. Хотя сроки сдачи переносились, сейчас работы максимально близки к завершению. Новое разрешение на строительство объекта действует до конца I квартала 2018 г. Корпорация «Баркли» планирует получить разрешение на ввод первой очереди (в первую очередь строительства входят д. 1, д. 2, д. 3) до конца января и в течение февраля начать выдачу ключей владельцам квартир», - пояснили в пресс службе.
Всем привет! Общался сегодня по поводу обещанного завтрашнего посещения стройки - дали отказ как менеджеры, так и лично начальник стройки.

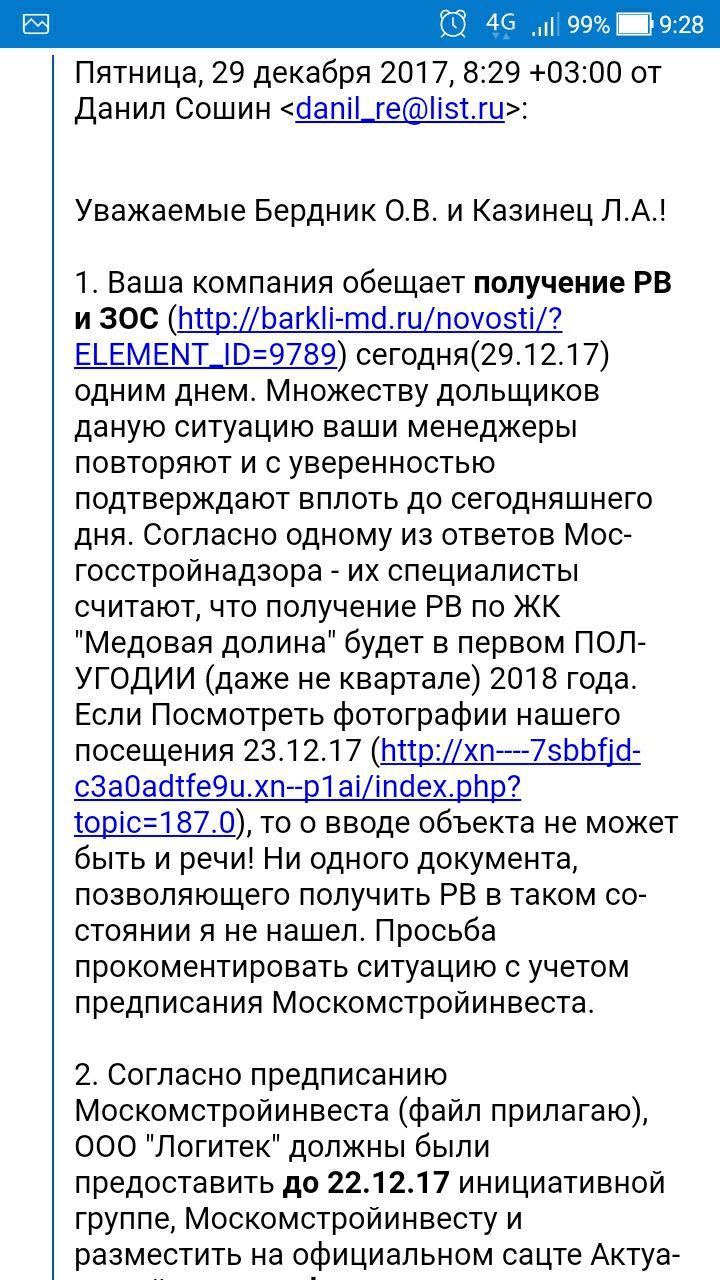

Диалог с девушкой из компании был достаточно забавный. Она позвонила (утром я им на почту написал о предварительной договоренности с начальником стройки о посещении) и сказала про то, что встреча невозможна. Я стал узнавать почему – сослалась на комиссии. Далее я начал задавать вопросы( из того-же письма, скрин прилагаю) про состояние объекта – информации ноль. Начала мне рассказывать, что в ближайшие два дня всем дольщикам разошлют информационные письма с ответами на большинство вопросов по поводу состояния объекта и чувствую с приглашениями на подпись допников и плачем о том, как им тяжело (считаю, что этим необоснованным письмом они подкрепить свою ситуацию в судах хотят). Часть писем они уже отправили. Меня это сильно удивило, поскольку письма готовы, а на мои ответы у нее ноль информации. Я даже ей озвучил мое удивление, на что получил невнятное мычание. Еще узнал, что начальник отдела по работе с клиентами уже есть, я попросил предоставить мне координаты - посмотрим.
После позвонил начальнику стройки. Он подтвердил, что на объекте завтра и послезавтра работают комиссии, в частности комиссии префектуры и ГСН (либо ГАС, ГАЗ – не расслышал точно). Предлагал в понедельник провести встречу – но все дольщики работают и мы договорились ориентироваться на следующие выходные.
Еще сегодня на объекте должен был быть Казинец Л.А. – слухи. Внутри работы идут, средними темпами – проверенная информация.
О переносе срока завершения строительства на еще один квартал вы уже читали наверно. Одно из новых обещаний - РВ в середине февраля. Мой прогноз не успеют получить и до конца февраля.
Дом Rakurs. Квартиры от 72 000р. в месяц
Детский сад и школа рядом с домом. Инфраструктура для всей семьи. Дом у м. Октябрьское поле.
ПодробнееДом INSIDER - Рассрочка 0% до 25.03.26!
Лоты с готовой премиальной отделкой от 12,2 млн ₽ на набережной Москвы-реки! Успейте забронировать!
ПодробнееЖК Wave. М. Борисово
Выгода от 2 500 000 ₽ в июне! Квартиры бизнес-класса с отделкой и без. Своя набережная. Рассрочка 0%
ПодробнееСтарт продаж бизнес-центра класса "А"
Старт продаж! Бизнес-центр класса "А" «AFI2B Tagilskaya» на востоке Москвы. Офисы от 230 000 ₽/м²
ПодробнееКвартиры с балконами в ЖК «Времена года»
Квартиры от 6,2 млн руб. 3 мин. до МЦД-4 «Победа», ФОК «Мелодия» и лес. Сдача в 2025 г. Звоните!
ПодробнееБЦ NOON — офисы от 20,7 млн ₽ за 63,3 м²
Деловое пространство в ЮВАО рядом с м. Окская!
ПодробнееЖК "КИТ-2"
20 мин. до м. Комсомольская. Скидки до 15%. Приватный двор без машин. Рассрочка от застройщика 0%
ПодробнееUpside Towers - квартиры премиум-класса
Рассрочка без % на 1,5 года. Сверхпросторная территория 7 га. Сверхвиды на Москву.
ПодробнееКлубный дом бизнес-класса «Monodom Line»
Готовые квартиры с семейными планировками от 78,8 м². Дом сдан, ключи в день сделки!
ПодробнееЖК Союз премиум-класс от 16,7 млн ₽.
Ключи в этом году. Видовые квартиры в окружении парков, 6 минут до м. Ботанический сад.
ПодробнееСтарт продаж жилого проекта Solos!
Квартиры бизнес-класса с видами на парк «Сокольники» и центр города. 2 минуты до парка "Сокольники".
Премиальные квартиры у природного заказника
ЖК «Родина Парк» для всей семьи: зелёный двор, садик, школы и инфраструктура у дома
от 19 026 400 ₽
