Значит была задержка, все верно?
А что по седьмому блоку?
Почему задержка? По договору была выдача ключей с 10.06 по 10.08. Смс рассылало 10.08, так что формально никакой задержки не было.
Так 7 блок и есть 76к2)
Почему задержка? По договору была выдача ключей с 10.06 по 10.08. Смс рассылало 10.08, так что формально никакой задержки не было.
Так 7 блок и есть 76к2)
Всмысле не было. до 10 августа закончить выдачу должны были, а не начать рассылать смс.
🗂Дело 02-0460/2024 (РЕШЕНИЕ ПО СТРОИТЕЛЬНЫМ НЕДОСТАТКАМ от 02.04.2024)
🏗ЖК ЛЮБЛИНСКИЙ ПАРК
➡️Люблинский районный суд города Москвы
➡️Судья Стратонова Е.Н.
➡️Застройщик ООО "СЗ "Люблино Девелопмент" (Группа ПИК)
➡️Площадь квартиры 60 м²
➡️Цена ДДУ 10 млн рублей
➡️Продолжительность дела (от подачи иска в суд до вынесения решения): 7 месяцев
➡️ Досудебная экспертиза выполнена: ООО "Союз-Эксперт"
➡️ Судебная экспертиза выполнена: ООО "ЦСЭ 21 век"
🌟ЗАЯВЛЕНО
💰Компенсация стоимости ремонтно-восстановительных работ (устранения строительных недостатков) - 1.204.655₽
💰Неустойка за просрочку удовлетворения требования потребителя по выплате компенсации стоимости устранения строительных недостатков (с 01.07.2023 по 21.03.2024) - 1.657.423₽
💰Неустойка за просрочку удовлетворения требования потребителя по выплате компенсации стоимости устранения строительных недостатков с даты вынесения решения суда по день фактического исполнения решения суда (1% в день)
💰Штраф за отказ от удовлетворения требований потребителей в добровольном порядке - 50% от суммы присужденной судом в пользу потребителя
💰Компенсация морального вреда - 100.000₽
💰Компенсация расходов по оплате строительной экспертизы - 20.000₽
💰Компенсация юр.расходов - 45.000₽
💰Компенсация нот.расходов - 1900₽
⚡️РЕЗУЛЬТАТЫ:
💰Компенсация стоимости ремонтно-восстановительных работ (устранения строительных недостатков) - 640.075₽ (на 47% меньше, чем по ДОсудебной экспертизе)
💰Неустойка за просрочку удовлетворения требования потребителя по выплате компенсации стоимости устранения строительных недостатков (с 01.07.2023 по 21.03.2024) - 400.000₽
💰Неустойка за просрочку удовлетворения требования потребителя по выплате компенсации стоимости устранения строительных недостатков (с даты вынесения решения по день фактического исполнения) в размере 1% в день от стоимости устранения строительных недостатков - отказано в связи с мораторием
💰Штраф за отказ от удовлетворения требований потребителей в добровольном порядке - 300.000₽
💰Компенсация морального вреда - 10.000₽
💰Компенсация расходов по оплате строительной экспертизы - 20.000₽
💰Компенсация юр.расходов - 35.000₽
💰Компенсация нот.расходов - 1900₽
🚀По совокупности всех требований суд взыскал в пользу нашего доверителя ИТОГО 1.406.975₽ (14% от стоимости квартиры по ДДУ) при изначальной стоимости устранения строительных недостатков по ДОсудебной экспертизе 1.204.655₽, что составляет 116%.
🏷Таким образом, фактическая стоимость дела "под ключ" для нашего доверителя, после получения присужденных денежных средств на свой счет, составит 10.000₽, в то время как при работе, например, за 20-30% от выигрыша, стоимость одних только юр.услуг (без учета стоимости экспертизы) обошлась бы дольщику примерно в 300.000₽ - 450.000₽! Без возможности как-либо возместить эти расходы!
💰 Есть над чем подумать, так как суд компенсирует только те расходы, которые заявлены в исковом заявлении на момент рассмотрения дела в суде (и то, в разумных пределах - если в иске запросить 450.000₽ в счет компенсации юр.расходов - взыщут столько же, сколько бы взыскали при заявленных 45.000₽), поэтому те расходы, которые возникнут после получения присужденных денежных средств и взаиморасчетов с юристом - возмещению не подлежат!
⚡️В ИТОГЕ дольщику присудили по совокупности всех требований 1.406.975₽, при недостатках в квартире площадью 60 м² (примерно 23.000₽ за 1 м²).
Уважаемые дольщики, обращайтесь! Для начала сотрудничества просто напишите мне в личные сообщения.
КОНТАКТНАЯ ИНФОРМАЦИЯ
Telegram:@BessonovPartners Сайт:www.pravoforyou.ru С Уважением, адвокат по гражданским делам, Бессонов Алексей Борисович

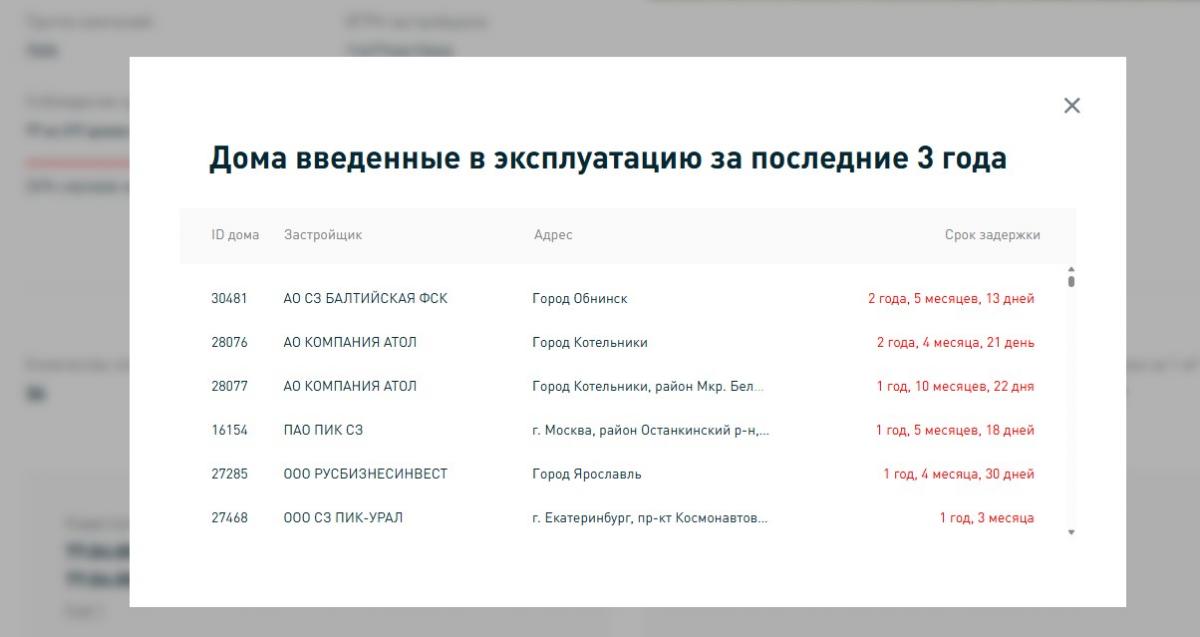

С какой тенденцией тут сейчас сдаются дома, также со срывами сроков сдачи?
Да по всякому, как и всех застройщиков сегодня. Есть корпуса сдающиеся с небольшой задержкой, но в принципе не критичной, есть которые и раньше установленного срока сдают.
Да по всякому, как и всех застройщиков сегодня. Есть корпуса сдающиеся с небольшой задержкой, но в принципе не критичной, есть которые и раньше установленного срока сдают.
Ну да, раньше срока прям) Только вот срывов тут полно) В ЕКБ так вообще долгострои.
Премиальный квартал Upside Towers.
Территория 7 га. Панорамные виды на Москву. 3 мин. до метро. Дизайнерская отделка и white box. Квартиры от 16,49 млн р.
ПодробнееЖК"Мессиер 18" в г.Климовск. Дома готовы
Квартиры с продуманными планировками в зеленом районе. Развитая инфраструктура. Есть White Box.
ПодробнееОСТРОВ. НОВЫЙ КВАРТАЛ
Единственный прибрежный квартал бизнес-класса на ОСТРОВЕ. Запад Москвы. 15 мин. от центра
ПодробнееЖК hideOUT — премиум-класс от 30,5 млн ₽
Рассрочка 0% до 36 мес. ПВ от 20%. Захватывающие виды на Москва-Сити, Лужники и МГУ.
Подробнее
